2017年二級建造師《市政公用工程管理與實務》考試真題
2017二級建造師《市政實務》考試真題及參考答案
一、單項選擇題
1、以集散交通的功能為主,兼有服務功能的城鎮道路稱為( )。
A.快速路 B.主干路
C.次干路 D.支路
答案:C
解析:次干路應與主干路結合組成干路網,以集散交通的功能為主,兼有服務功能。教材P1
2、關于普通混凝土路面脹縫施工技術要求,錯誤的是()
A.脹縫應與路面中心線垂直
B.縫壁必須垂直
C.縫寬必須一致,縫中不得連漿
D.縫上部安裝縫板和傳力桿
答案:D
解析:脹縫應與路面中心線垂直;縫壁必須垂直;縫寬必須一致,縫中不得連漿。縫上部灌填縫料,下部安裝脹縫板和傳力桿。教材P26
3、直接或間接承受汽車等荷載作用,對橋梁結構安全起保證作用的部件是()
A.橋臺基礎 B.橋面瀝青混凝土鋪裝
C.橋梁欄桿 D.橋面排水系統
答案:A
解析:橋墩和橋臺中使全部荷載傳至地基的部分,通常稱為基礎。
4、某地鐵區間隧道,位于含水量大的粉質細砂層,地面沉降控制嚴格,且不具備水條件,宜采用()施工
A.淺埋暗挖 B.明挖法
C.盾構法 D.蓋挖法
答案:C
解析:明挖法、蓋挖法、淺埋暗挖法均不得在含水層施工。教材P62
5、關于地下連續墻施工的說法,錯誤的是()
A.施工振動小,噪聲低
B.不適用于卵礫石地層
C.剛度大,開挖深度大
D.可作為主題結構的一部分
答案:B
解析:可適用于多鐘土層,除遇夾有孤石、大顆粒卵礫石等局部障礙物時會影響成槽效率外,對黏性土、卵礫石層等各種地層均能高效成槽。教材P68
6、關于污水處理廠試運行的規定,錯誤的是()
A.參加試運行人員須經過培訓考試合格
B.單機試車后再進行設備機組試運行
C.全長聯機運行時間為12h
D.試運行前,所有單項工程驗收合格
答案:C
解析:全廠聯機運行應不少于24h。教材P98
7、關于給水排水構筑物砌筑材料額技術要求,錯誤的是()
A.機制燒結磚強度等級一般不低于MU10
B.設計無要求時,石材強度等級不得小于20MPa
C.混凝土砌塊應符合設計要求和相關規定
D.水泥砂漿強度不應低于M10
答案:B
解析:用于砌筑結構的石材強度等級應符合設計要求,設計無要求時不得小于30MPa。教材P113
8、在城鎮供熱管網閉式系統中,一次熱網與二次熱網采用()連接
A.流量限制器 B.熱交換器
C.水處理器 D.溫度控制器
答案:B
解析:一次熱網與二次熱網采用換熱器連接,一次熱網熱媒損失很小,但中間設備多。實際使用較廣泛。教材P121
9、一般情況下,直埋供熱管道固定墩不采用()結構形式
A.矩形 B.翅形
C.正“T”形 D.板凳形
答案:C
解析:鋼筋混凝土固定墩結構形式一般為:矩形,倒“T”形,單井,雙井,翅形和板凳形。教材P128
10、某供熱管網的設計壓力為1.6Mpa,其嚴密性試驗壓力應為()Mpa
A.1.4 B.1.6
C.1.8 D.2.0
答案:D
解析:嚴密性試驗的試驗壓力為1.25倍的設計壓力,且不得低于0.6MPa,教材P132
11、關于燃氣管道現場焊接固定口防腐的說法,正確的是()
A.現場無損探傷和分段試壓合格后方可進行補口防腐
B.防腐前鋼管表面的處理等級應不低于PSa2級
C.焊接防腐涂層固化后立即進行電火花儀檢測
D.用電火花儀檢查出現擊穿氣孔時,應做加強防腐
【答案】C
【解析】彎頭及焊縫防腐可采用冷涂方式,其厚度、防腐層數與直管段相同,防腐層表層固化2h后進行電火花儀檢測。
12、下列材料中,不屬于垃圾填埋場防滲系統的是()
A.砂石層 B.土工布
C.HDPE膜 D.GCL墊
【答案】A
【解析】教材P161
13、關于竣工圖測繪的要求,錯誤的是()
A.竣工總圖應根據設計和施工資料進行編繪
B.當平面布置改變超過圖上面積1/3時,應重新繪制竣工圖
C.當資料不全無法編繪時,應進行實測
D.竣工圖的坐標系統、標記、圖例、符號可原設計圖不一致
【答案】D
【解析】竣工圖的坐標系統、標記、圖例符號應與原設計圖一致。
14、下列因素中,不屬于施工進度計劃編制依據的是()
A.工程項目所在地自然條件
B.施工單位投入資源情況
C.工程項目所在地資源情況
D.建設單位組織機構設置
【答案】D
【解析】考查施工進度計劃編制依據
15、裂縫對混凝土結構的危害性由大到小的排列順序是()
A.貫穿裂縫、深層裂縫、表面裂縫
B.深層裂縫、表面裂縫、貫穿裂縫
C.貫穿裂縫、表面裂縫、深層裂縫
D.深層裂縫、貫穿裂縫、表面裂縫
【答案】A
【解析】考查大體積混凝土澆筑施工質量檢查與驗收,教材228
16、關于防水構筑物變形縫處橡膠止水帶施工技術要求,錯誤的是()
A.填縫板應用模板固定牢固
B.止水帶應用鐵釘固定牢固
C.留置垂直施工縫時,端頭必須安放模板,設置止水帶
D.止水帶的固定和安裝,必須由項目技術員、質檢員驗收
【答案】B
【解析】考查現澆(預應力)混凝土水池施工技術。止水帶安裝應牢固,位置準確,其中心線應與變形縫中心線對正,帶面不得有裂紋、孔洞等。不得在止水帶上穿孔或用鐵釘固定就位。教材101
17、關于噴射混凝土施工技術的說法,錯誤的是:
A.噴射應分段、分層進行
B.噴頭應保持垂直于工作面
C.噴射順序由上而下
D.應在前一層混凝土終凝后噴下一層
【答案】C
【解析】考查噴錨支護施工質量檢查與驗收。噴射混凝土噴射作業應分段、分層進行,噴射順序由下而上進行。教材236
18、混凝土結構中植入的鋼筋,應進行()試驗。
A.抗撥 B.抗彎
C.抗壓 D.抗減
【答案】A
【解析】考查泵房施工質量檢查與驗收。教材242
19、關于供熱管網強度試驗的說法,正確的是()
A.強度試驗是對官網配件安裝質量的全面檢驗
B.對地面高差較大的熱水管道,應將試驗介質的靜壓計入試驗壓力中
C.強度試驗應在試驗段內管道接口防腐、保溫施工和設備安裝后進行
D.在規定時間內,強度試驗允許有一定的壓力降
【答案】B
【解析】考查供熱管道的強度和嚴密性試驗。對地面高差較大的管道,應將試驗介質的靜壓計入試驗壓力中,熱水管道的試驗壓力應為最高點的壓力,但最低點的壓力不得超過管道及設備所能承受的額定壓力,教材256。
20、依據有關規定,不屬于危險性較大的分部分項工程的是()
A.預應力筋穿束施工
B.水上打樁船作業
C.深10m的人工挖孔樁
D.起重機吊裝梁板
【答案】A
【解析】考查施工安全檢查內容與方法。預應力筋張拉施工屬于危險性較大的工程。但預應力筋穿束施工則不屬于,教材263。
二、多項選擇題
21、下列道路材料中,屬于柔性基層材料的有()
A、石灰穩定土 B、級配碎石
C、水泥穩定土 D、級配礫石
E、石灰粉煤灰穩定砂礫
【答案】BD
【解析】考查城鎮道路基層施工技術。柔性基層材料包括級配碎石、級配礫石。教材P15.
22、澆筑混凝土時,振搗延續時間的判斷標準有()
A、持續振搗5分鐘 B、表面出現浮漿
C、表面出現分離層析 D、表面出現起泡
E、表面不再沉落
【答案】BE
【解析】考查鋼筋混凝土施工技術。采用振搗器振搗混凝土時,每一振點的振搗延續時間,應以使混凝土表面呈現浮漿、不出現氣泡和不再沉落為準,教材32
23.關于混凝土結構預應力管(孔)道施工的說法,正確的有( )。
A、管道可采用抽芯法制孔預留 B、管道允許有局部破損
C、管道應具有足夠的強度和剛度 D、管道可使用套管連接
E、管道固定困難時,可適當移動其位置
【答案】AC
【解析】考查預應力材料的技術要求。預應力筋的孔道一般由澆筑在混凝土中的剛性或半剛性管道構成。一般工程可由鋼管抽芯、膠管抽芯或金屬伸縮套管抽芯預留孔道,澆筑在混凝土中的管道應具有足夠強度和剛度。教材38
24.適用于泥漿護壁成孔樁的設備有( )。
A、正循環回轉鉆機 B、反循環回轉鉆機
C、沖抓鉆機 D、長螺旋鉆機
E、旋挖鉆機
【答案】ABCE
【解析】考查樁基礎施工方法與設備選擇。泥漿護壁成孔樁的設備有正循環回轉鉆、反循環回轉鉆機、沖抓鉆機、沖擊鉆、旋挖鉆機、潛水鉆。教材44
25.下列污水處理方法中,屬于生物處理法的有( )。
A、重力分類法 B、活性污泥法
C、生物膜法 D、氧化塘法
E、紫外線法
【答案】BCD
【解析】考查給水與污水處理工藝流程。生物處理法是利用微生物的代謝作用,去除污水中有機物質的方法。常用的有活性污泥法、生物膜法等,還有氧化塘及污水土地處理法。教材96
26.關于熱力站工程施工的說法,錯誤的有( )。
A、《城鎮供熱管網工程施工及驗收規范》CJJ28-2014不適用于熱力站工程施工
B、站內管道應有一定的坡度
C、安全閥的排汽管應接到室內安全地點
D、設備基礎非脹錨地腳螺栓可使用預留孔
E、泵的吸入管道可采用公用支架
【答案】ACE
【解析】考查供熱管網附件及換熱站設施安裝要求。選項A,當設計無要求的時候,在設計無要求時,應按《城鎮供熱管網工程施工及驗收規范》CJJ28-2014中有關焊接質量檢驗的規定執行。選項C,蒸汽管道和設備上的安全閥應有通向室外的排汽管。選項E,泵的吸入管道和輸出管道應有各自獨立、牢固的支架,教材132
27.生活垃圾填埋場泥質防滲層質量控制要點有( )。
A、膨潤土摻加量 B、砂石級配
C、水泥強度等級 D、壓實度
E、滲水量
【答案】ADE
【解析】考查泥質防水層及膨潤土墊施工技術。泥質防水層的質量控制要點包括:施工隊伍的資質與業績、膨潤土進貨質量、膨潤土摻加量的確定、拌合均勻度、含水量及碾壓壓實度、壓實度試驗和滲水試驗。教材152
28、關于項目實施過程質量管理的說法,正確的有( )。
A、承包方應對分包工程的質量負主要責任,分包方承擔連帶責任
B、關鍵工序、質量風險大的分項工程應作為質量控制的重點
C、隱蔽工程未經檢驗嚴禁轉入下道工序
D、質量控制的重點應隨工程進度、施工條件變化進行調整
E、不合格驗收批經返工后即可直接進入下道工序
【答案】BCD
【解析】考查質量實施計劃中的質量管理與控制重點。選項A的正確說法應為承包方應對分包工程的質量負連帶責任,分包商承擔主要責任。選項E的正確說法應為:不合格驗收批經返工后,復檢驗收合格才可直接進入下道工序。教材210
29.關于地鐵車站結構防水施工的說法,正確的有( )。
A、車站結構接縫防水應作為施工重點進行控制
B、后澆帶在兩側混凝土齡期達到7d后方可施工
C、結構板下墻體水平施工縫應采用遇水膨脹止水條,并配合預埋注漿管加強
D、變形縫處頂板與側墻的預留排水凹槽應貫通
E、防水混凝土應滿足抗滲、抗壓、抗裂、抗凍、抗侵蝕性要求
【答案】ACDE
【解析】考查地鐵車站工程施工質量檢查與驗收。選項B,正確的說法應為“后澆帶應在兩側混凝土齡期達到42d后再施工”,教材233-235
30.施工安全檢查的內容包括( )。
A、夏季防暑降溫 B、施工臨時用電
C、鋼筋安裝位置 D、高處作業安全網
E、坑口臨邊防護
【答案】BDE
【解析】考查施工安全檢查內容與方法。安全檢查應包括施工全過程中的資源配置、人員活動、實物狀態、環境條件、管理行為等內容。選項AC是常規檢查,不屬于安全檢查的范疇,所以本題宜選擇BDE。教材261
三、案例分析題
(一)
背景資料

某公司承建一座城市橋梁。該橋上部結構為6X20m簡支預制預應力混凝土空心橋梁,每跨設置邊梁2片,中梁24片,下部結構為蓋梁及Φ1000mm圓柱式墩。重力式U型橋臺,基礎均采用Φ1200mm鋼筋混凝土鉆孔灌注樁。橋墩構造如圖1所示
開工前,項目部對該橋劃分了相應的分部、分項工程和檢驗批,作為施工質量檢查、驗收的基礎。劃分后的分部(子分部)、分項工程及檢驗批對照表如表1.
工程完成后,項目部立即向當地工程質量監督機構申請工程竣工驗收,該申請未被受理。此后,項目部按照工程竣工規定工程進行全面檢查和整修,符合竣工驗收條件后,重新申請工程竣工驗收。
問題
1.寫出圖1中構件A和橋面鋪裝結構層B的名稱,并說明構件A在橋梁結構中得作用。
2.列式計算圖1構件A在橋梁中的總數量。
3.列出表1中C、D和E的內容。
4.施工單位應向哪個單位申請工程竣工驗收。
5.工程完工后,施工單位在申請工程竣工驗收前應做好哪些工作?
【參考答案】
1、構件A為:橋梁支座;結構B為:粘層油。
支座作用:在橋跨結構與橋墩或橋臺的支承處所設置的傳力裝置。它不僅要傳遞很大的荷載,并且還要保證橋跨結構能產生一定的變位。
2、共6跨梁,每跨有24+2=26片箱梁,每個箱梁一端有2個支座(共4個支座),那么總共有24*4*6=624個支座。
3、C:水下灌注混凝土,D:模板安裝,E:7個
4、施工單位向建設單位提交工程竣工報告,申請工程竣工驗收
5、工程完工后,施工單位應自行組織有關人員進行檢查評定,總監理工程師應組織專業監理工程師對工程質量進行竣工預驗收,對存在的問題,應有施工單位及時整改。整改完畢后,由施工單位向建設單位提交工程竣工報告,申請工程竣工驗收。
(二)
背景資料

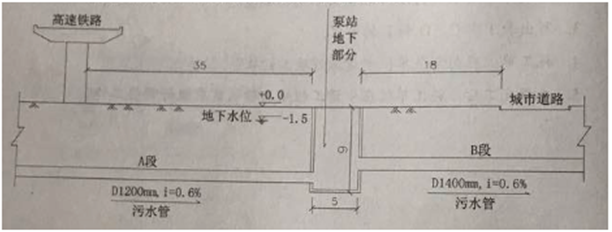

某公司中標承建污水截流工程,內容有:新建提升泵站一座,位于城市綠地內,地下部分為內徑5m的圓形混凝土結構,底板高程-9.0m;新敷設D1200mm和D1400mm柔性接口鋼筋混凝土管道546m,管頂覆土深度4.8m~5.5m。檢查井間距50m~80m;A段管道從高速鐵路橋跨中穿過。B段管道垂直穿越城市道路,橫向剖面如圖2所示。場地地下水為層間水,賦存于粉質粘土、中粉質粘土層。設計采用明挖法施工,輔以井點降水和局部注漿加固施工技術措施。
圖2 污水截流工程縱向剖面示意圖(單位:m)
施工前,項目部進場調研發現。高鐵橋墩柱基礎為摩擦樁。城市道路車流量較大,地下水位高。水量大,如此滲透系數較小。項目部依據施工圖設計擬定了施工方案,并組織對施工方案進行專家論證。根據專家論證意見,項目部提出工程變更,并調整了施工方案如下:(1)取消井點降水技術措施;(2)泵站地下部分采用沉井法施工,管道采用密閉式頂管機頂管施工,該項工程變更獲得建設單位的批準。項目部依據工程變更情況,向建設單位提出調整工程費用的申請。
問題
1.簡述工程變更采取(1)和(2)措施具有哪些優越性。
2.給出工程變更后泵站地下部分和新建管道的完工順序,并分別給出兩者的試驗項目。
3.指出沉降下沉和沉井封底的方法。
4.列出工程變更后的工程費用調整項目。
【答案】
1、1由于地層中的土體都是粉質粘土或重粉質黏土,滲透系數較小,水不易從地下抽出,那么使用井點降水的效果不佳,所以取消井點降水的措施是明智的。3由于地下管道穿過高速鐵路及城市道路,對于明挖法施工來說易造成交通擁堵,選擇不開槽施工的密閉式頂管避免了類似的事情發生,且成本也低于明挖法。
2、先沉井沉至設計標高封底施工底板完工,先施工A段頂管,完工后施工泵站內部結構,待施工至B段標高后,進行B段頂管施工。
泵站試驗驗收項目:滿水試驗
管道試驗驗收項目:污水管道的嚴密性試驗
3、沉井下沉采用不排水下沉,還有泥漿觸變套、空氣幕等輔助下沉方法。沉井封底采用水下封底。
4、由明挖基施工變為了頂管和沉井施工,土方施工減少土方開挖及回填費用,減少注漿加固費用。對于泵站,增加沉井施工費用(水下混凝土封底施工增加的費用)。對于取消井點降水技術措施,減少井點降水費用。
(三)
背景資料
某公司承建一項天燃氣管線工程,全長1380m,公稱外徑dn110mm,采用聚乙烯燃氣管道(SDR11,PE100),直埋敷設,熱熔連接。工程實施過程中發生了如下事件:
事件一、開工前,項目部對現場焊工的執業資格進行檢查。

事件二、管材進場后,監理工程師檢查發現聚乙烯直管現場露天堆放,堆放高度達1.8m,項目部既未采取安全措施,也未采用棚護。監理工程師簽發通知單要求項目部進行整改,并按表3所列項目及方法對管材進行檢查。
事件三、管道焊接前,項目部組織焊工進行現場試焊,試焊后,項目部相關部門對管道連接接頭的質量進行了檢查,并根據檢查情況完善了焊接作業指導書。
問題
1.事件一中,本工程管道焊接的焊工應具備哪些資格條件?
2.事件二中,指出直管堆放的最高高度應為多少米,并應采取哪些安全措施,管道采用棚護的主要目的是什么?
3.A和B代表什么?
4.事件三中,熱熔焊接對焊接工藝評定檢驗與試驗項目有哪些?
5.事件三中,聚乙烯直管焊接接頭質量檢查有哪些實驗項目?
【答案】
1、焊工的從業資格:1焊工必須按規定考試合格,并持有國家質檢總局統一印制的《特種設備作業人員證》,特殊工種應經過安全培訓,考試合格后方可操作并持證上崗;2證書應在有效期內,且焊工的焊接工作不能超出持證項目允許范圍;3中斷焊接工作超過6個月,再次上崗需重新考試。
2、堆放高度應為不超過1.5米。
安全措施:(1)管材、管件應該存放在通風良好、溫度不超過40℃的庫房或簡易棚內。(2)管材應水平堆放在平整的支撐物或地面上,堆放高度不宜超過1.5米,當管材捆扎成1m×1m的方捆,并且兩側加支撐保護時,堆放高度可適當提高,但不宜超過3m,管件應逐層疊放整齊,應確保不倒塌,并且便于拿取和管理。(3)管材、管件在戶外臨時堆放時,應有遮蓋物。(4)管材存放時,應將不同直徑和不同壁厚的管材分別堆放。采用棚護的主要目的:防止陽光直射導致管材老化變形。
3.A質量合格證 B外觀
4.施工單位首先編制作業指導書并試焊,對其首次使用的聚乙烯管材、熱熔焊接方法、焊焊縫處等,應進行焊接工藝評定,并應根據評定報告確定焊接工藝。
評定檢驗試驗項目:外觀質量檢查、卷邊切除檢查、卷邊背彎試驗、拉伸性能試驗
5.接頭質量檢驗項目:接頭彎曲性能試驗、拉伸性能試驗、卷邊高度、切屑厚度、錯口值、對口間隙。
(四)
背景資料
某地鐵盾構工作井,平面尺寸為18.6mX18.8m,深28m,位于砂性土、卵石地層,地下水埋深為地表以下23m。施工影響范圍內有現狀給水、雨水、污水等多條市政管線。盾構工作井采用明挖法施工,圍護結構為鉆孔灌注樁加鋼支撐,盾構工作井兩邊設降水管井。設計要求基坑土方開挖分層厚度不大于1.5m,基坑周邊2m~3m范圍內堆載不大于30MPa。地下水位需在開挖前1個月降至基坑底以下1m。
項目部編制的施工組織設計有如下事項:

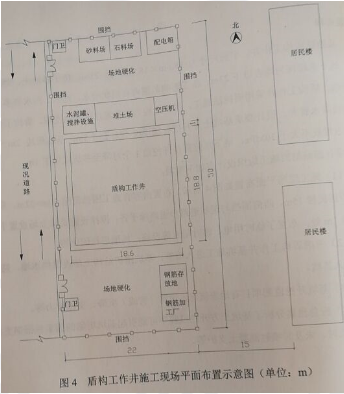

(1)施工現場平面布置如圖4所示,布置內容有施工圍擋范圍50mX22m,東側圍擋距居民樓15m,西側圍擋與現狀道路步道路緣平齊;攪拌設施及堆土場設置于基坑外緣1m處;布置了臨時用電、臨時用水等設施;場地進行硬化等。
(2)考慮盾構工作井基坑施工進入雨季,基坑圍護結構上部設置擋水墻,防止雨水浸入基坑。
(3)基坑開挖監測項目有地表沉降、道路(管線)沉降、支撐軸力等。
(4)應急預案分析了基坑土方開挖過程中可能引起基坑坍塌的因素包括鋼支撐敷設不及時,未及時噴射混凝土支護等。
問題
1.基坑施工前有哪些危險性較大的分部分項工程的安全專項施工方案需要專家論證?
2.施工現場平面布置圖還應補充哪些臨時設施?請指出布置不合理之處。
3.施工組織設計(3)中基坑監測還應包括哪些項目?
4.基坑坍塌應急預案還應考慮哪些危險因素?
【答案】
1.需要組織專家論證的分部分項工程安全專項方案有:工作井基坑開挖、基坑支護、基坑降水、盾構吊裝。附表1P262
2.(1)應補充的臨時設施包括:辦公設施(辦公室、會議室);生活設施(宿舍、食堂、廁所、衛生保健室);生產設施(材料倉庫、防護棚、加工棚、操作棚);輔助設施(道路、現場排水、圍擋、大門)。
(2)不合理之處:1)攪拌設施及堆土場設置位置離工作井基坑頂邊緣太近,且嚴禁堆放;2)禁止在圍擋內側布置砂石料等散裝材料。P195
3.基坑監測項目還應包括圍護樁頂垂直位移、圍護樁水平位移、居民樓建筑物的沉降和傾斜、土體水平位移、地下水位和地表、建筑物(居民樓)和支護結構的裂縫等。P276
4.危險因素包括:用電設施、地下水位、土體坍塌、建筑物沉降、高處墜落、支護結構、管線沉降。
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
