2023二級建造師考試將在6月3日、4日舉行,2023二建《市政實務》考試時間(1天考3科):6月4日 9:00-11:30,考后大立教育將及時發布2023年二建市政實務真題及答案解析,敬請關注!
1天考3科地區:江蘇、廣東、安徽、海南、北京、河北、陜西、重慶、內蒙古、云南(機考)、山西、青海、浙江、上海、河南、福建(機考)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)。
1.以集散交通功能為主,兼有服務功能的城鎮路網由( )組成。
A.快速路,主干路 B.主干路,次干路
C.快速路,次干路 D.次干路,支路
【參考答案】B
【答案解析】主干路應連接城市各主要分區,以交通功能為主。主干路兩側不宜設置吸引大量車流、人流的公共建筑物的出入口。次干路應與主干路結合組成干路網,以集散交通的功能為主,兼有服務的功能。
2.混凝土路面達到( )可允許行人通行。
A.抗壓強度30% B.彎拉強度30%
C.抗壓強度40% D.彎拉強度40%
【參考答案】D
【答案解析】在混凝土達到設計彎拉強度40%以后,可允許行人通過。在面層混凝土完全達到設計彎拉強度且填縫完成前,不得開放交通。
3.橋跨結構相鄰兩個支座中心之間的距離稱為( )。
A.凈跨徑 B.計算跨徑 C.單孔跨徑 D.標準跨徑
【參考答案】B
【答案解析】(1)凈跨徑:相鄰兩個橋墩(或橋臺)之間的凈距。對于拱式橋是每孔拱跨兩個拱腳裁面最低點之間的水平距離。
(2)計算跨徑:對于具有支廊的橋梁,是指橋跨結構相鄰兩個支座中心之間的距離;對于拱式橋,是指兩相鄰拱腳截面形心點之間的水平距離,即拱軸線兩端點之間的水平距離。
(3)單孔跨徑系指標準跨徑。梁式橋、板式橋以兩橋墩中線之間橋中心線長度或橋墩中線與橋臺臺背前緣線之間橋中心線長度為標準跨徑,拱式橋以凈跨徑為標準跨徑。
4.搭設滿堂承重支撐架體系不得使用( )。
A.盤扣式鋼管支架 B.碗扣式鋼管支架
C.貝雷桁架 D.門式鋼管支架
【參考答案】D
【答案解析】門式鋼管支撐架不得用于搭設滿堂承重支撐架體系。
5.預制樁,接樁方式不得用( )。
A.粘結 B.機械連接 C.焊接 D.法蘭
【參考答案】A
【答案解析】預制樁的接樁可采用焊接、法蘭連接或機械連接,接樁材料工藝應符合規范。
6.噴錨暗挖隧道的復合式襯砌結構主要承載單元是( )。
A.初期支護 B.防水隔離層
C.二次襯砌 D.注漿加固的圍巖
【參考答案】A
【答案解析】復合式襯砌外層為初期支護,其作用是加固圍巖,控制圍巖變形,防止圍巖松動失穩,是襯砌結構中的主要承載單元。
7.淺埋暗挖施工的交叉中隔壁法(CRD)是在中隔壁法(CD法)基礎上增設( )而形成的。
A.管棚 B.錨桿
C.鋼拱架 D.臨時仰拱
【參考答案】D
【答案解析】交叉中隔壁法即CRD工法,是在CD工法基礎上加設臨時仰拱以滿足要求。
8.去除水中污染物的深度處理工藝是( )。
A.高錳酸鉀氧化 B.生物膜法
C.生物活性炭法 D.黏土吸附
【參考答案】C
【答案解析】深度處理使用的方法有混疑、沉淀(澄清、氣浮)、過濾、消毒、必要時可采用活性炭吸附、膜過濾、臭氧氧化和自然處理等工藝。目前應用較廣泛的有活性炭吸附法、臭氧氧化法、臭氧活性炭法、生物活性炭法、光催化氧化法、吹脫法等。
9.給水管道附屬設備不包括( )。
A.消火栓 B.水錘消除器 C.安全閥 D.跌水井
【參考答案】D
【答案解析】試驗管段不得用閘閥作為堵極,不得含有消火栓、水錘消除器、安全閥等附件。
10.管道修復屬于局部結構修補的是( )。
A.插管法 B.纏繞法 C.灌漿法 D.噴涂法
【參考答案】C
【答案解析】局部修補主要用于管道內部的結構性破壞以及裂紋等的修復。目前,進行局部修補的方法很多,主要有密封法、補丁法、鉸接管法、局部軟襯法、灌漿法、機器人法等。A.內襯法(插管法)B.纏繞法和D.噴涂法屬于全斷面修復法
11.蒸汽熱網凝水管又稱為( )。
A.供水管 B.排水管 C.回水管 D.放空管
【參考答案】C
【答案解析】回水管(汽網時:凝水管)從熱用戶(或換熱站)返回熱源的管道。
12.高壓和中壓A管道用哪種( )。
A.鋼管 B.鑄鐵管
C.聚乙烯管 D.聚氯乙烯管
【參考答案】A
【答案解析】高壓和中壓A燃氣管道,應采用鋼管;中壓B和低壓燃氣管道,宜采用鋼管或機械接口鑄鐵管。中、低壓燃氣管道采用聚乙烯管材時,應符合有關標準的規定。
13.某生活垃圾填埋處理工程采購了32000㎡HDPE膜,應按( )批進行抽樣。
A.1 B.2 C.4 D.5
【參考答案】C
【答案解析】HDPE膜材料質量的抽樣檢驗:每10000㎡為一批,不足10000㎡按一批計。在每批產品中隨機抽取3卷進行尺寸偏差和外觀檢查。
14.關于電子工程施工招標的說法,錯誤的是( )。
A.投標單位可以網上下載招標文件 B.招標單位不需要組織現場踏勘
C.投標單位在網上提交投標文件 D.投標單位不需要提交投標保證金
【參考答案】D
【答案解析】投標單位需要提交投標保證金
投標保證金電子招標中投標保證金主要由投標保函體現,開具投標保函主要關注:
1)保函有效期與投標有效期一致并滿足招標文件要求;
2)保函的開具銀行要注意滿足招標文件中的要求。
15.成本管理控制中發現成本偏差及時調整修正,體現了( )。
A.動態控制 B.全員成本
C.目標分解 D.成本最低
【參考答案】A
【答案解析】動態控制又稱過程控制原則,施工成本控制應隨著工程進展的各個階段連續進行,特別強調過程控制、檢查目標的執行結果,評價目標和修正目標;發現成本偏差,及時調整糾正,形成目標管理的計劃、實施、檢查、處理循環,即PDCA循環。
16.施工現場進口處必須設置的牌圖是( )。
A.工程效果圖 B.施工現場總平面圖
C.工程設計總平面圖 D.項目部組織機構圖
【參考答案】B
【答案解析】施工現場的進口處應有整齊明顯的"五牌一圖
1)五牌——工程概況牌、管理人員名單及監督電話牌、消防安全牌、安全生產(無重大事故)牌、文明施工牌。有些地區還要簽署文明施工承諾書,制作文明施工承諾牌,內容主要是文明施工承諾(泥漿不外流、輪胎不沾泥、管線不損壞、渣土不亂拋、爆破不擾民、夜間少噪聲)。工程概況牌內容一般應寫明工程名稱、主要工程量、建設單位、設計單位、施工單位、監理單位、開竣工日期、項目負責人(經理)以及聯系電話。
2)一圖——施工現場總平面圖。可根據情況再增加其他牌圖,如工程效果圖、項目部組織機構及主要管理人員名單圖等
17.當心觸電標牌屬于( )。
A.禁止 B.警告 C.指令 D.指示
【參考答案】B
【答案解析】在爆破物及有害危險氣體和液體存放處設置禁止煙火、禁止吸煙等禁止標志;在施工機具旁設置當心觸電、當心傷手等警告標志;在施工現場入口處設置必須戴安全帽等指令標志;在通道口處設置安全通道等指示標志;在施工現場的溝、坎、深基坑等處,夜間要設紅燈示警。
18.夜間施工經有關部門批準后,應協同屬地( )進行公告。
A.建設管理部門 B.城市管理部門 C.居委會 D.派出所
【參考答案】C
【答案解析】對因生產工藝要求或其他特殊需要,確需在22時次日6時期間進行強噪聲施工的,施工前建設單位和施工單位應到有關部門提出申請,經批準后方可進行夜間施工,并協同當地居委會公告附近居民。
19.單代號網絡中下面的Di表示( )。
A.持續時間 B.自由時差
C.總時差 D.最遲完成時間
【參考答案】A
【答案解析】在單代號網絡計劃中,工作i的持續時間用Di表示。
20.單位工程完工后,應組織相關人員對工程質量進行竣工預驗收的是( )。
A.建設單位項目負責人 B.施工單位項目負責人
C.設計單位項目負責人 D.總監理工程師
【參考答案】D
【答案解析】單位工程完工后,施工單位應組織有關人員進行自檢,總監理工程師應組織各專業監理工程師對工程質量進行竣工預驗收,對存在的問題應由施工單位及時整改。整改完畢后,由施工單位向建設單位提交工程竣工報告,申請工程竣工驗收。
二、多項選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)。
21.城鎮道路基層中,屬于柔性基層的有( )。
A.級配碎石 B.石灰穩定土
C.水泥穩定土 D.級配礫石
E.二灰混合料
【參考答案】AD
【答案解析】級配碎石、級配礫石、瀝青類基層屬于柔性基層。石灰穩定土類、水泥穩定土、二灰混合料屬于半剛性基層。
22.橋梁構造中起橋跨結構支撐作用的是( )。
A.橋墩 B.橋面鋪裝
C.橋臺 D.錐坡
E.伸縮縫
【參考答案】AC
【答案解析】橋墩:是在河中或岸上支承橋跨結構的結構物。橋臺:設在橋的兩端;一邊與路堤相接,以防止路堤滑塌;另一邊則支承橋跨結構的端部。為保護橋臺和路堤填土,橋臺兩側常做錐形護坡、擋土墻等防護工程。
23.橋面防水施工,宜先噴涂部位有( )。
A.護欄底座轉角 B.橋面上坡段
C.橋面下坡段 D.橋面排水口
E.車行道中部
【參考答案】AD
【答案解析】基層處理劑施工前應先采用毛刷對橋面排水口、轉角等處先行涂刷,再大面積噴涂。卷材防水層應先做好節點、轉角、排水口等部位,再進行大面積鋪設。涂料應先做好節點處理,然后再進行大面積涂布。
24.基坑內土體加固的作用有( )。
A.減少圍護結構承受的主動土壓力 B.減少圍護結構側向位移
C.減少坑底土體隆起 D.減少基坑施工對環境擾動
E.提升坑內土體側向抗力
【參考答案】BCDE
【答案解析】基坑內加固的目的主要有:提高土體的強度和土體的側向抗力,減少圍護結構位移,進而保護基坑周邊建筑物及地下管線;防止坑底土體隆起破壞;防止坑底土體滲流破壞;彌補圍護墻體插入深度不足等。
25.沉井輔助下沉措施( )。
A.階梯型外壁設計 B.觸變泥漿套
C.空氣幕 D.疏干降水
E.土體固化
【參考答案】ABC
【答案解析】沉井輔助法下沉包括:沉井外壁采用階梯形、觸變泥漿套、空氣幕助沉、爆破方法。
26.供熱管網旋轉補償器的組成( )。
A.芯管 B.密封結構
C.外套管 D.連接結構
E.支架
【參考答案】ABC
【答案解析】旋轉補償器,主要由芯管、外套管及密封結構等組成。
27.燃氣管網附屬設備有( )。
A.閥門 B.檢查井
C.補償器 D.絕緣接頭
E.排水器
【參考答案】ACDE
【答案解析】為了保證管網的安全運行,并考慮到檢修、接線的需要,在管道的適當地點設置必要的附屬設備。這些設備包括閥門、絕緣接頭、補償器、排水器、放散管、閥門井等。
28.垃圾填埋場單層防滲結構系統包括( )。
A.滲瀝液收集導排系統 B.防滲層
C基礎層 D.次防滲層
E.滲瀝液檢測層
【參考答案】ABC
【答案解析】單層防滲系統基本結構包括滲瀝液收集導排系統、防滲層及上下保護層和基礎層。雙層防滲系統基本結構包括滲瀝液導排系統、主防滲層及上下保護層、滲瀝液檢測層、次防滲層及上下保護層和基礎層。
29.長距離隧道采用的導向儀器有( )。
A.激光準直儀 B.激光經緯儀
C.陀螺儀 D.衛星定位儀
E.激光測距儀
【參考答案】ABC
【答案解析】激光準直(指向)儀主要由發射、接收與附件三大部分組成,現場施工測量用于角度坐標測量和定向準直測量,適用于長距離、大直徑隧道或橋梁墩柱、水塔、燈柱等高聳構筑物控制測量的點位坐標的傳遞及同心度找正測量。
陀螺全站儀是由陀螺儀、經緯儀和測距儀組合而成的一種定向用儀器。在市政公用工程施工中經常用于地下隧道的中線方位校核,可有效提高隧道施工開挖的準確度和貫通測量的精度。
30.施工項目部安全檢查( )。
A.專項安全檢查 B.綜合安全檢查
C.安全巡查 D.第三方安全檢查
E.季節性安全檢查
【參考答案】ABCE
【答案解析】項目部可將安全檢查分為綜合安全檢查、專項安全檢查、季節性安全檢查、特定條件下的安全檢查、事故隱患排查及安全巡查等。
三、實務操作和案例分析題(共4題,每題20分)
案例一
【背景資料】
某公司承建一項城市道路改建工程,道路全長1500m。其中1000m為舊路改造路段,500m為新建填方路段。填方路基兩側采用裝配式鋼筋混凝士擋土墻。擋士墻基礎采用現澆C30鋼筋混凝士,并通過預埋件,鋼筋與預制墻面板連接;基礎下設二灰穩定碎石墊層,預制墻面板每塊寬1.98m,高2m-6m。每隔4m在板縫間設置一道泄水孔。
新建道路路面結構上面層為厚4cm改性SMA-13瀝青混合料,下面層為厚8cmAC-20中粒式瀝青混合料。舊路改造段路面面層采用既有水泥混凝土路面加鋪厚4cm改性SMA-13瀝青混合料,新舊路面結構街接有專項方案,新建道路橫斷面如圖1。
施工過程中發生如下事件:
事件一:項目部編制了擋土墻施工方案,明確了各施工工序:①預理件焊接,鋼筋連接;②二灰穩定碎石墊層施工;③吊裝預制墻面飯;④現澆C30混凝土基礎;⑤墻面板間灌縫;⑥二次現澆C30混凝土。
事件二:項目部在加鋪面層前對既有水泥混凝士路面進行綜合調查,發現路面整體情況良好,但部分路面面板存在輕微開裂及板下脫空現象,部分檢查井有沉陷。項目部擬采用非開挖的形式對脫空部位進行基底處理,并將混凝土面板的接縫清理后進行瀝青面層加鋪。
事件三:為保證雨期瀝青面層施工質量,項目部制定了雨期施工質量控制措施內容包括:①瀝青面層不得在下雨或下層潮濕時施工;②加強施工現場與瀝青拌合廠聯系,及時關注天氣情況,適時調整供料計劃。

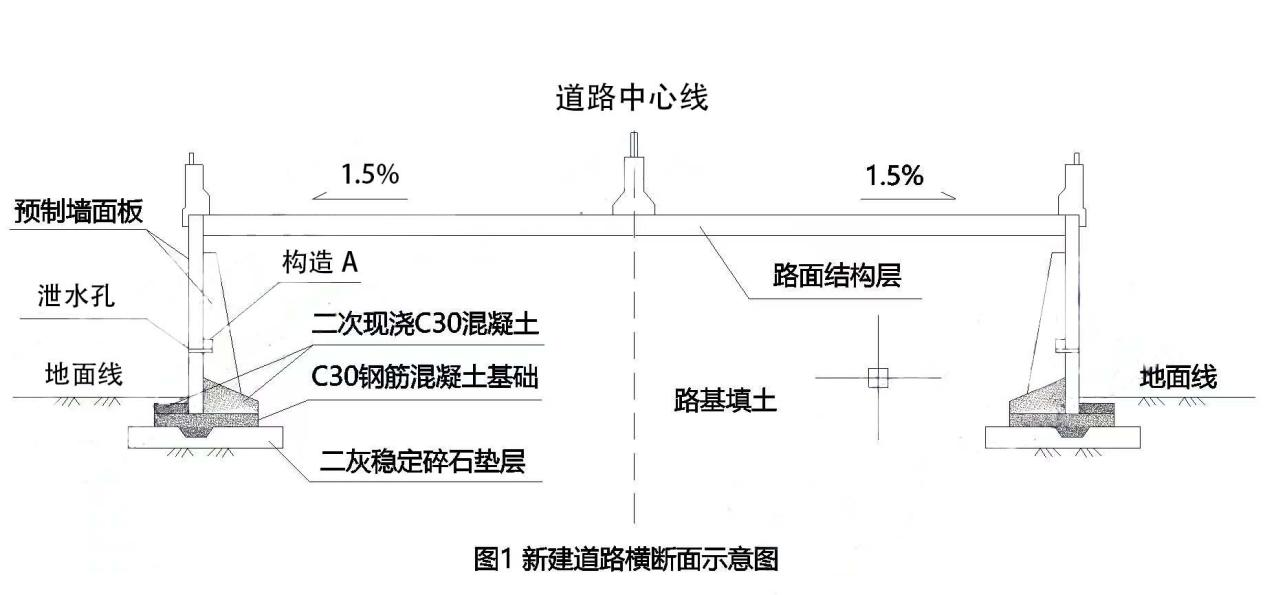

【問】1.寫出擋土墻類型以及A的名稱和作用。(共4分)
1.【參考答案】(1)擋土墻類型:扶壁式擋士墻;(1分)
(2)A的名稱:反濾層;(1分)
(3)A的作用:濾士排水,防止墻后土顆粒流失;保證泄水孔排水順暢,避免淤堵。(2分)
【問】2.寫出事件二預制墻面板安裝條件和施工順序(用序號和→表示)。(共4分)
2.【參考答案】(1)安裝條件:①預制墻面板和基礎杯口混凝土強度達到設計要求;(2分)
②杯口和墻面板接觸面均應鑿毛;
③預埋件應除銹并校核其位置。
(2)施工順序:②→④→③→①→⑥→⑤。(2分)
【問】3.寫出非開挖式處理的方式和需要確定的參數。(共4分)
3.【參考答案】(1)非開挖式處理的方式:鉆孔注漿。(1分)
(2)需確定的參數:注漿壓力、初凝時間、注漿流量、漿液擴散半徑等。(1條1分,滿分3分)
【問】4.攤鋪瀝青路面前還應完成哪些工序?(共4分)
4.【參考答案】工序:(1)調整檢查井、雨水口及路緣石高程;
(2)對舊水泥混凝路面板縫使用瀝青密封膏灌縫;
(3)對舊水泥混凝士路面輕微開裂縫進行清理、灌縫、貼縫處理;
(4)施工土工合成材料或應力消減層;
(5)灑布粘層油。
(1分1條,共4分)
【問】5.瀝青路面雨期施工措施有哪些?(共4分)
5.【參考答案】施工措施:
(1)瀝青面層不允許下雨時或下層潮濕時施工。
(2)雨期應縮短施工工期.
(3)加強施工現場與氣象部門和瀝青拌合廠聯系,安排在不下雨時施工。
(4)做到及時攤鋪、及時完成碾壓。
(5)瀝青混合料運輸車輛應有防雨措施。
(6)調整施工步序集中力量分段施工;
(7)做好防雨準備,在料攪拌站搭雨棚,或施工現場搭可移動的置棚;
(8)建立完善的排水系統,防排結合;并加強巡視,積水、擋水處,及時疏通;
(9)道路工程如有損壞、及時修復
案例二
【背景資料】
某公司承建一座城市橋梁工程,雙向四車道,橋面寬度28m,橫斷面劃分為2m(人行道)+4m(非機動車道)+16m(車行道)+4m(非機動車道)+2m(人行道)。
上部結構采用3×30m預制預應力混凝土簡支T形梁。下部結構采用蓋梁及φ1300mm圓柱式墩,基礎采用φ1500mm鋼筋混凝土鉆孔灌注樁,重力式U型橋臺。T形梁預應力體系裝配方式如圖2所示。
施工過程中發生如下事件:
事件一:施工前,項目部按照設計參數開展預應力材料采購。材料進場后項目部組織相關單位專業技術人員開展現場見證取樣和送檢。
事件二:T形梁預制施工時,項目部按照圖2進行預應力構件組裝;預應力鋼絞線采用先穿束后澆筑混凝土的安裝方法,混凝土澆筑過程中不定時來回抽動預應力鋼絞線,待混凝土強度達到設計要求后進行預應力鋼絞線張拉。
【問】1.寫出圖2中構件A~E的名稱。(共10分)
1.【參考答案】A:錨具;B:夾片;C:錨墊板(承壓板);D:螺旋筋;E:波紋管(預應力管道)。
(一個2分,共10分)
【問】2.根據圖2預應力體系屬于先張法和后張法體系中的哪一種。(共2分)
2.【參考答案】后張法。(2分)
【問】3.事件一中,參加現場見證取樣的單位除了施工單位外還應邀請哪些單位參加?(共4分)
3.【參考答案】單位:建設單位或監理單位(每個2分,滿分4分)
4.事件二中,指出混疑土澆筑過程中,來回抽動預應力鋼絞線的作用。(共2分)
4.【參考答案】防止管道漏漿,水泥漿液將預應力筋固結,影響張拉。(2分)
5.指出張拉預應力鋼絞線時宜采用單端張拉還是兩端。(共2分)
5.【參考答案】兩端張拉。(2分)
案例三
【背景資料】
某地鐵車站沿東西方向布置,中間為標準段,兩端為端頭井。標準段長12m,寬21m,開挖深度18m,采用明挖法施工。圍護結構采用:900mm鉆孔灌注樁,間距1050mm。樁間設φ650mm旋噴樁止水,基坑圍護樁平面布置如圖3-1所示。基坑支護共設4道支撐,第1道為鋼筋混凝土支撐,第2-4道為鋼支撐,基坑支護斷面如圖3-2所示。
施工過程中發生如下事件:
事件一:鉆孔灌注樁成樁后,經檢測發現有1斷樁,如圖3-1所示,分析認為斷樁是由于水下混凝士澆筑過程中導管口脫出混凝士面所致,對此,項目部提出針對性補強措施,經相關方同意后實施。
事件二:針對基坑土方開挖及支護工程,項目部進行了危險源辨識,編制危大工程專項施工方案,履行相關報批手續。基坑開挖前,項目部就危大工程專項施工方案組織了安全技術交底。
事件三:基坑開挖至設計開挖面后,由監理工程師組織基坑驗槽,確認合格后及時進行混凝土墊層施工。

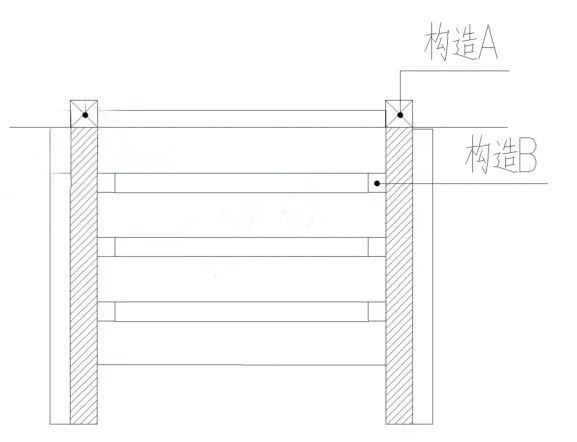

【問】1.寫出圖3-2中構造A、B的名稱,給出坑外土壓力的傳遞路徑。(共4分)
1.【參考答案】(1)A:冠梁;(1分)B:圍棕;(1分)
(2)傳遞路徑:圍護(樁)墻→圍棕(冠梁)→支撐。(2分)
【問】2.事件一中,針對斷樁事故應采取哪些預防措施?(共4分)
2.【參考答案】預防措施:(1)導管埋置深度宜控制在2~6m;
(2)混凝土灌筑過程中拔管應有專人指揮;
(3)分別采用理論貫入量計算孔內混凝士面和重錘實測孔內混凝士面,取兩者低值來控制拔管長度,確保導管埋置深度不小于2m;
(4)混凝士灌注時間宜控制在1.5倍混凝土初凝時間內。(每條1分,滿分4分)
【問】3.指出基坑工程施工過程中的最危險工況。(共3分)
3.【參考答案】最危險工況:基坑開挖至基底到尚未施工底板時(3分)。
【問】4.事件二中,危大工程專項施工方案安全技術交底應如何進行?(共4分)
4.【參考答案】專項施工方案實施前,編制人員或者項目技術負責人應當向施工現場管理人員及行方案交底。(1分)施工現場管理人員應當向作業人員進行安全技術交底,(1分)并由雙方(1分)和項目專職安全生產管理人員(1分)共同簽字確認。
【問】5.事件三中,基坑驗槽還應邀請哪些單位參加?(共5分)
5.【參考答案】建設單位、設計單位、勘察單位、施工單位、工程質量監督管理單位(一個1分,滿分5分)
案例四
【背景資料】
某公司承建一座鋼筋混凝土輸水箱涵工程,該工程為兩孔結構,單孔結構凈寬8.0m,凈高3.8m,結構頂板、側墻和中墻的厚度為700mm,底板厚度為750mm。主體結構混凝土強度等級為C40,抗滲等級P6。場地地下水屬于地表潛水,水位埋深3.2m,主要含水層為粉土層。
基坑與箱涵結構斷面如圖4所示。
項目部編制的施工組織設計內容包括:
(1)降水選用φ700mm管井降水方案;
(2)基坑采用放坡開挖,坑壁采用土釘墻支護;
(3)箱涵主體分兩步澆筑完成,第一步澆筑底板,第二步澆筑側墻、中墻和頂板;
(4)經計算,頂模承受的施工總荷載為23.22kN/㎡,模板支架選用承插型盤扣式鋼管支架體系,立桿規格φ48×3.5mm,立桿橫向間距900mm,縱向間距600mm,步距1500mm。
項目負責人主持編制了危大工程專項施工方案,主要內容包括工程概況、編制依據、施工計劃、施工工藝技術、計算書及相關施工圖表等,專項施工方案經項目技術負責人審核簽字后報送給監理單位。
【問】1.寫出圖4中結構A的名稱并指出其埋設位置。(共4分)
1.【參考答案】(1)A名稱:施工縫;(2分)
(2)留置位置:距底板腋角以上200mm以上。(2分)

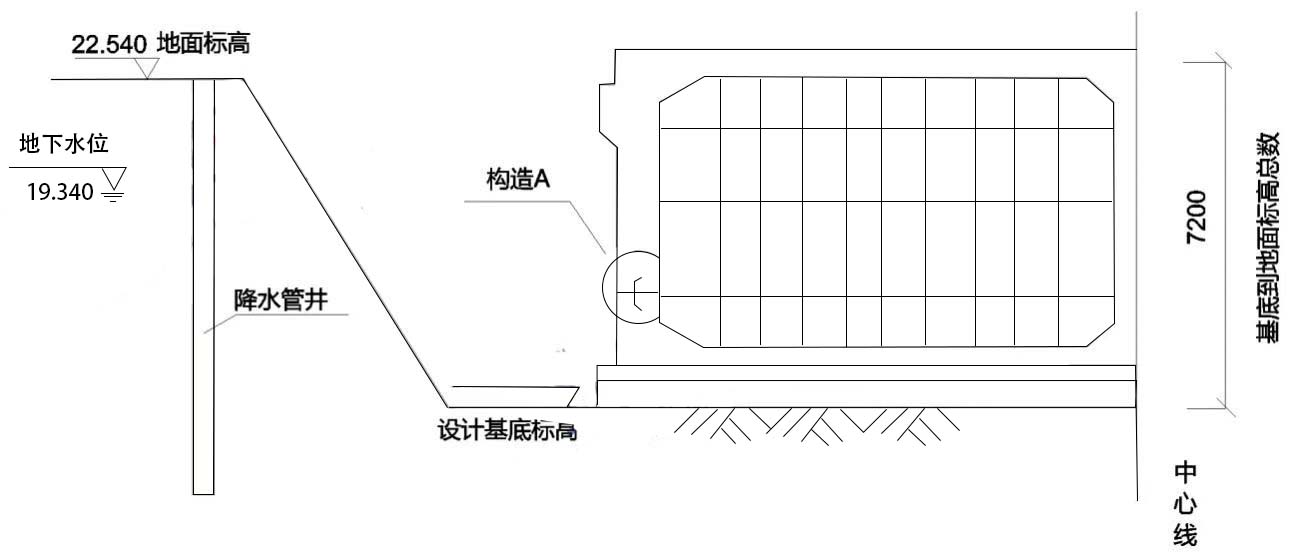

【問】2.給出地下水降水時間和水位控制要點。(共4分)
2.【參考答案】(1)降水時間:基坑開挖前,且持續進行至工程完成、具有抗浮及防滲漏能力,且基坑回填穩定后方可停止降水。(2分)
(2)水位控制要點:應將水降至基底以下500mm。(2分)
【問】3.補充完善危大工程專項施工方案主要內容。(共4分)
3.【參考答案】主要內容:(1)施工安全保證措施;
(2)施工管理及作業人員配備和分工;
(3)驗收要求
(4)應急處置措施。
(每條1分,滿分4分)
【問】4.根據背景資料,哪些危大工程專項施工方案需要組織專家論證,并說明理由。(共4分)
4.【參考答案】(1)需專家論證的:①深基坑工程的開挖,②深基坑工程的降水,③深基坑工程的支護。④模板支撐工程(2分)
(2)理由:①基坑開挖深度為:7.2米>5米,開挖深度達到5米及以上的基坑開挖、支護和降水工程需要專家論證。(1分)
②施工總荷載達到22.32kN/㎡>15kN/㎡,需要專家論證。(1分)
【問】5.指出專項施工方案送審流程的不當之處,并寫出正確做法。(共4分)
5.【參考答案】不當之處:專項施工方案經項目技術負責人審核簽字后報送給監理單位。(2分)
正確做法:專項施工方案應由施工單位技術負責人審核簽字、加蓋單位公章,并由項目總監理工程師簽字、加蓋執業印章后,方可實施。(2分)
大立教育一直致力于幫助廣大二級建造師考生輕輕松松順利通過考試,如果你對自己的自制力和意志力沒有信心的話,也可以報名參加大立教育二級建造師的輔導課程,有業內經驗豐富的老師為你指明方向,掃除學習障礙,并且有全國考生和你一起學習,一起努力,一起為夢想全力以赴!>>點此咨詢詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
