2020二級建造師考試《市政工程》科目考試時間為:2020年11月1日9:00~12:00。
為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2020年二級建造師市政工程真題答案后,大立教育的老師也將于11月4日19:00-21:00進行二建市政工程真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2020二級建造師《市政工程》考試真題及答案解析。
大立2020二級建造師考試真題及參考答案
《市政公用工程管理與實務》
一單項選擇題(共20題,每題1分每題的備選項中,只有1個最符合題意
1AC型瀝青混合料結構具有()的特點
A黏聚力低,內摩擦角小
B.聚力低,內摩擦角大
C黏聚力高內摩擦角小
D.黏聚力高,內摩擦角大
【答案】C
2下列基層材料中,可以作為高等級路面基層的是()
A二灰穩定粒料
B.石灰穩定土
石灰粉煤灰穩定土
D.水泥穩定土
【答案】A
3關于稀封層功能的說法,錯誤的是()
A封水
B.防滑
C.耐磨
D.改善路表外觀
【答案】C
【解析】教材表格:封水、防滑、耐磨和改善路表外觀
4拱橋承重結構以()為主
A拉
B壓
C.彎
D.扭
【答案】B
5.下列影響因素中,不屬于設置支架施工預拱度應考虛的是()
A.支架承受施工荷載引起的彈性變形
B.支架桿件接頭和卸落設備受載后壓縮產生的非彈性變形
C.支架立柱在環境溫度下的線膨脹或壓縮變形
D.支架基礎受后的沉降
【答案】
【解析】預拱度考慮的因素:1)設計文件規定的結構預拱度(2)支架和承受全部施工荷載引起
6.下列河床地層中,不宜使用鋼板樁圍堰的是()
A砂類土
B.碎石土
C.含有大漂石的卵石土
D.強風化巖
【答案】C
7.下列措施中,可以達到消除掛籃組裝非彈性變形的是()
A提高安全系數
B. 減輕掛籃重量
C.空載試運行
D.載重試驗
【答案】D
【解析】掛籃組裝后,應全面檢查安裝質量,并應按設計荷載做載重試驗,以消除非彈性變形
8.適用于性土粉土雜填土、黃土砂、卵石,但對施工精度、工藝和混凝土配合比均有嚴格要求的隔水帷幕的施工方法是()
A高壓噴射注漿法
B注漿法
C水泥土攪拌法
D咬合式排樁
【答案】D
9在軟地的其坑工程中,支撐結構擋土的應力傳遞路徑是()
A土壓力田護樁→支撐
B土壓力→圍護樁支撐圍
C土壓力圍支撐圍護
D.土壓力圍護樁圍支撐
【答案】D
【解析】支結構擋土的應力傳遞路徑是田護柱田擦(冠梁支
10.豎井馬頭門破除施工工序有①理破除拱部3破除墻④拱部地層加固5除底板
A1-2-3-4-5
B1-4-2-3-5
C1-4-3-2-5
D1-2-4-3-5
【答案】B
11.下列污水處理構筑物中,主要利用物理作用去除污染物的是()
A曝氣池
B.沉砂池
C.氧化溝
D.脫氨除磷池
【答案】B
12適用于砂卵石土層施工精度高,施工速度快,設直徑800m給水管道的不開槽施工法為()
A定向
B夯管
C密閉式頂管
D淺埋暗挖
【答案】C
【解析】選項AB不能適用于砂卵石土層精度都低,淺埋暗挖施工速度慢且只適用于1000m以上的管道
13.關于給水排水管道功能性試驗的說法,正確的是()
A給水管道的功能性試驗分為閉水試驗和閉氣試驗
B.壓力管道水壓試驗采用內滲法測定
C.無壓管道的閉水試驗要全管段進行閉水試驗
D.管道內徑大于700mm時,可抽取1/3段試驗
【答案】D
【解析】給水管道功能性實驗是水壓試驗:選項無壓管道的嚴密性試驗條件均需的情況下,可以采用內滲法:選項一次不超過5個井段
14.關于燃氣管道穿越構筑物的套管其安裝要求的說法,正確的是()
A.套管與管道之間的空應采用高標號水泥砂漿填充
B防水套管在構筑物混凝土澆筑后盡快安裝
C穿過結構的套管應與結構兩端平齊
D.穿過樓板的套管應高出板面50mm
【答案】D
【解析】套管安裝要求:
1.管道穿越建(構)筑物的墻板處應按設計要求安裝套管,穿過結構的套管長度每側應大于墻厚
20m穿過樓板的套管應高出板面50m
2套管與管道之間的空隙應采用性材料填充。
3防水套管應按設計要求制作,并應在建(構)筑物砌筑或澆筑混凝土之前安裝就位,套管縫隙應按設計要求進行填充
15.在供熱管網附件中,能承受3向位移和荷載的是()
A.彈簧吊架
B.彈簧支架
C.球形補償器
D.剛性吊架
【答案】A
16.垃圾衛生填埋場填埋區工程的結構層次從下至上,除了基礎層為壓實土方保護層外,依次由()組成
A.滲瀝液收集導排系統、土工布、HDPE膜、膨潤土墊
B.潤土墊、HDPE膜、土工布、滲瀝液收集導排系統
C.土工布HDPE膜、膨潤土墊、滲瀝液收集導排系統
D.港瀝液收集導排系統、膨潤土墊、HDPE膜、土工布
【答案】B
17.下列用于變形觀測的光學儀器是()
A.全站儀
B.傾斜儀
C千分表
D軸力計
【答案】A
18.工程造價控制在合理范圍內的正確順序,依次是()
A投資估算+設計概算→施工圖預算→竣工結算
B.投資估算設計概算→施工決算→竣工結算
C投資估算施工圖預算→設計概算→竣工結算
D.投資估算→施工圖預算→施工決算→竣工結算
【答案】A
【解析】把工程造價控制在合理的范圍和核定的造價限額以內,就如通常規定的設計概算不得大于技資估算,施工圖預算不得大于設計概算,竣工結算不得大于施工圖預算
19施工現場的限速牌屬于()
A.警告標志
B.指令標志
C禁止標志
D.指示標志
【答案】A
【解析】在爆破物及有害危險氣體和液體存放處設置禁止煙火、禁止吸煙等禁止標志在施工機旁設置當心觸電、當心傷手等警告標志;在施工現場人口處設置必須戴安全帽等指令標志在通道口處設置安全通道等指示標志;在施工現場的溝、坎、深基坑等處,夜間要設紅燈示警另:限速標志屬于警告標志,最低限速標志,表示機動車駛入前方道路之最低時速限制此標志設在高速公路或其他道路限速路段的起點
20.下列影響因素中,對混凝土內部溫度影響最大的是()
A水的潔凈度
B.砂的細度模數
C石級配情況
D.水泥用量
【答案】D
【解析】混凝土內部的溫度與混凝土的厚度及水泥用量有關,混凝土越厚,水泥用量越大內部溫度越高
二、多項選擇題
21.適用于高等級道路的路面結構類型有( )。
A.瀝青混合料路面
B.瀝青貫入式路面
C.瀝青表面處治路面
D.水泥混凝土路面
E.砌塊路面
【參考答案】AD
22.土工合成材料的優點有( )。
A.質量輕
B.整體連續性好
C.抗壓強度高
D.耐腐蝕性好
E.施工方便
【參考答案】ABDE
23.鋼筋混凝土配制時,當氯離子含量超過水泥用量 0.06%時,宜采取的措施有( )。
A.摻加緩凝劑
B.摻加阻銹劑
C.增加結構保護層厚度
D.降低混凝土強度等級
E.提高混凝土密實度
【參考答案】BCE
24.暗挖隧道內常用的技術措施正確的有( )。
A.降低地下水位
B.管棚超前支護
C.設置臨時仰拱
D.小導管周邊注漿
E.超前小導管支護
【參考答案】BCDE
25.選擇不開槽管道施工方法應考慮的因素有( )。
A.施工成本
B.施工精度
C.測量方法
D.地質條件
E.適用管徑
【參考答案】ABDE
26.換熱站的管道與設備安裝前,參加預埋吊點數量位置復核檢查的單位有( )。
A.建設單位
B.設計單位
C.監理單位
D.土建施工單位
E.工藝安裝單位
【參考答案】CDE
27.管道施工測量控制點有( )。
A.管道中心線
B.溝槽開挖寬度
C.管內底高程
D.管頂高程
E.井位中心點
【參考答案】ACE
28.下列內容中,應對招標文件提出的實質性要求和條件作出響應的有( )。
A.按所提要求的工期竣工
B.滿足指定的質量標準
C.揚塵污染費投標人自行承擔
D.認可招標人為供貨人
E.投標人承諾帶資施工
【參考答案】AB
29.灌注水下混凝土時,發生導管堵管的可能原因有( )。
A.導管漏水
B.導管底距孔底深度太小
C.孔內泥漿黏度偏大
D.混凝土配制質量差
E.混凝土緩凝時間較長
【參考答案】ABD
30.竣工時,需移交建設單位保管的施工資料有( )。
A.設計變更通知單
B.施工日志
C.施工安全檢查記錄
D.隱蔽工程檢查驗收記錄
E.工程測量復驗記錄
【參考答案】ADE
三、案例分析題(共4題,每題20分)
案例(一)
【背景資料】
某單位承建一鋼廠主干道鋼筋混凝土道路工程,道路全長1.2km,紅線各幅分配如圖1-1所示。雨水主管敷設于人行道下,管道平面布置如圖1-2路段地層富水,地下水位較高,設計單位在道路結構層中增設了200m厚層。項目部進場后按文明施工要求對施工現場進行了封閉管理,并在現場進出口設置了現場“五牌一圖”。
背景資料:
某單位承建一鋼廠主干道鋼筋混凝土道路工程,道路全長1.2km,紅線各幅分配如圖1-1所示。雨水主管敷設于人行道下,管道平面布置如圖1-2路段地層富水,地下水位較高,設計單位在道路結構層中增設了200m厚級配碎石層。項目部進場后按文明施工要求對施工現場進行了封閉管理,并在現場進出口設置了現場“五牌一圖”。
道路施工過程中發生如下事件:
事件一:路基驗收完成已是深秋,為在冬期到來前完成水泥穩定碎石基層,項目部經過科學組織,優化方案,集中力量,按期完成基層分項工程的施工作業時做好了基層的防凍覆蓋工作。

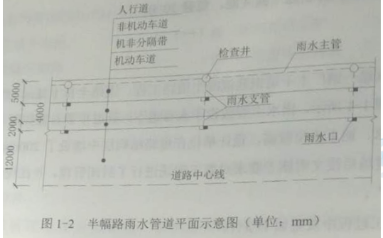

事件二:基層驗收合格后,項目部采用開槽法進行DN300mm的雨水支管施工,雨水支管溝槽開挖斷面如圖1-3所示。槽底澆筑混凝土基礎后敷設雨水支管,現場澆筑C25混凝土對支管進行全包封處理。
事件三:雨水支管施工完成后,進入了面層施工階段,在鋼筋進場時,試驗員當班檢查了鋼筋的品種、規格,均符合設計和國家現行標準規定,經復試(現場取樣)合格,卻忽略了供應商沒能提供的相關資料,便將鋼筋投入現場施工使用。
【問題】

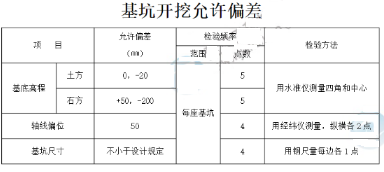

1設計單位增設的200mm厚級配碎石層應設置在道路結構中的哪個層次?說明其作用。
2.“五牌一圖”具體指哪些牌和圖?
3.請寫出事件一中進入冬期施工的氣溫條件是什么?并寫出基層分項工程應在冬期施工,到來之前多少天成。

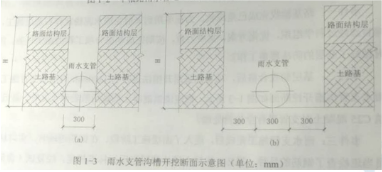

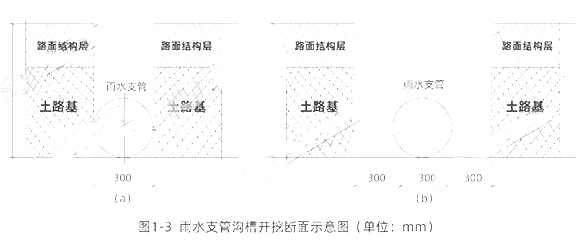

4.請在圖1-3雨水支管溝槽開挖斷面示意圖中選出正確的雨水支管開挖斷面形式.[開挖斷面形式用(a)斷面或(b)斷面作答
5.事件三中鋼筋進場時還需要檢查哪些資料?
【參考答案】
1.(1)墊層。(2)作用:排水作用。改善土基的濕度和溫度,保證面層和基層的強度穩定性和抗凍脹能力,擴散由99.00基層傳來的荷載應力,以減小土基所產生的變形。
2.五牌:工程概況牌、管理人員名單及監督電話牌、消防安全牌、安全生產(無重大事故)牌、文明施工牌;一圖:施工總平面圖。
3.(1)當施工現場日平均氣溫連續5d穩定低于5℃,或最低環境氣溫低于-3℃時,應視為進入冬期施工。
(2)水泥穩定土(粒料)類基層,宜在進入冬期前15~30d停止施工。
4.(b)斷面。
5.檢驗報告、(質量)合格證。
案例(二)
【背景資料】
某城道路局部為路塹路段,兩側采用漿砌塊石重力式擋土墻護坡,擋土墻高出路面約3.5m,頂部寬度0. 6m,底部寬度1.5m,基礎埋深0.85m,如圖2-1所示。
在夏季連續多日降雨后,該路段一側約20m擋土墻突然坍塌,該側行人和非機動車無法正常通行。
調查發現,該段擋土坍塌前頂部荷載無明顯變化,坍塌后基礎未見不均勻沉降,墻體塊石砌筑砂漿飽粘結牢固,后背填土為雜填土,查見泄水孔淤塞不暢。
為恢復正常交通秩序,保證交通安全,相關部門決定在原位置重建現澆鋼筋混凝土重力式擋土填,如圖2-2所示。

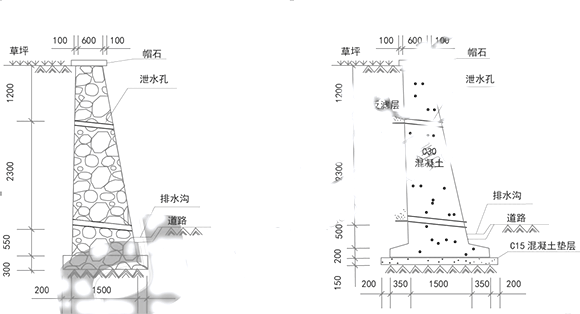

施工單位編制了鋼筋混凝土重力式擋土墻混凝土澆筑施工方案,其中包括:提前與商品混凝土廠溝通混凝上強度、方量及到場時間;第一車混凝土到場后立即開始澆筑:按每層600mm水平分層澆筑混凝土,下層混凝土初凝前進行上層混凝土澆筑:新舊擋土增連接處增加鋼筋使兩者緊密連接;如果發生交通擁堵導致混凝土運輸時間過長,可適量加水調整混凝土和易性;提前了解天氣預報并準備雨季施工措施等內容。
施工單位在擋土墻排水方面擬采取以下措施:在邊坡潛在滑塌區外側設置截水;擋土增內每層泄水孔上下對齊布置;指土墻后背回填黏土并壓實等指施。
【問題】
1.從受力角度分析擋土墻坍塌原因。
2.寫出混凝土重力式擋土墻的鋼筋設置位置和結構形式特點。
3.寫出混凝土澆筑前鋼筋驗收除鋼筋品種規格外應檢查的內容。
4.改正混凝土澆筑方案中存在的錯誤之處。
5.改正擋土墻排水設計中存在的錯誤之處。
【參考答案】
1因擋土墻未設置反濾層導致泄水孔淤塞不暢無法排出,加之多日降雨致使墻后土體過濕,自重變大,造成擋土墻
2.(1)在墻背、墻趾位置鋼筋。
(2)結構特點:①依靠墻體自重抵擋土壓力作用;②在墻背設少量鋼筋,并將墻趾展寬(必要時設少量鋼筋)或基底設凸榫抵抗滑動;③可減薄墻體厚度,節省混凝土用量。
3.鋼筋數量、位置、連接(綁扎、焊接)質量、鋼筋保護層厚度等:
4.(1)第一車混凝土到場后立即開始澆筑不正確,首次澆筑應進行開盤鑒定,檢查坍落度、澆筑位置、配合比等;
(2)每層600mm水平分層澆筑混凝土不妥,層厚過大,應減小澆筑層厚,
(3)新舊擋土墻連接處應鑿毛、清掃、濕潤后進行澆筑。
(4)可適量加水調整混凝土和易性不正確,施工過程不得隨意加水,可進行二次攪拌或適當加入適量外加劑以調整。
5.(1)每層泄水孔上下對齊布置錯誤,上下應錯開布置。
(2)墻后回填黏土不正確,應采用滲透系數大的土料。
案例(三)
【背景資料】
某公司承建一座城市橋梁,上部結構采用20m預應力混凝土簡支板梁;下部結構采用重力式U型橋臺,明挖擴大基礎,地質勘察報告揭示橋臺處地質自上面下依次為雜填土、粉質黏土、黏上、強風化巖、中風化巖、微風化巖。橋臺立面如圖3所示。
施工過程中發生如下事件:
事件一:開工前,項目部會同相關單位將工程劃分為單位、分部、分項工程和檢驗批,編制了隱蔽工程清單,以此作為施工質量檢查,驗收的基礎,并確定了橋臺基坑開挖在該項目劃分中所屬的類別。
橋臺基坑開挖前,項目部編制了專項施工方案,上報監理工程師查。

事件二:按設計圖紙要求,橋臺基坑開挖完成后,項目部在自檢合格基礎上,向監理單位申請驗槽,并參照表3通過了驗收。
【問題】

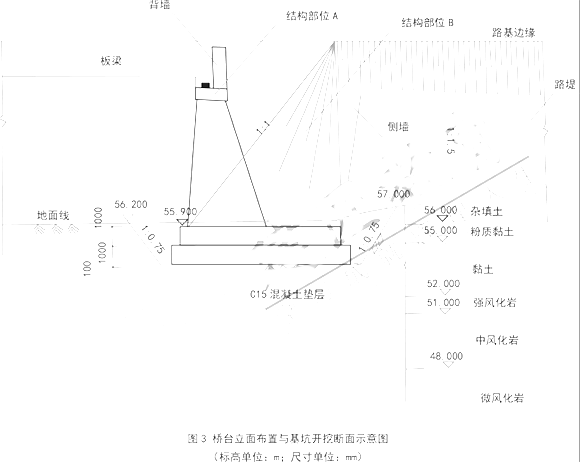

1.1)寫出圖3中結構A、B的名稱。(2)簡述橋臺在橋梁結構中的作用。
2.事件一中,項目部“會同相關單位”參與工程劃分指的是哪些單位?

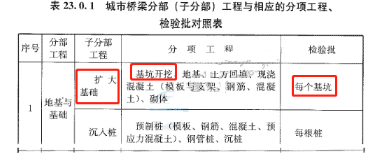

3.事件一中,指出橋臺基坑開挖在項目劃分中屬于哪幾類?
4.寫出表3中C、D代表的內容。
【參考答案】
1.(1)結構部位A:臺帽:結構部位B:錐坡。
(2)作用:是橋梁梁端的支柱,傳遞梁以上的荷載;承受路基填土的水平推力;保證與橋臺相連的路基的穩定。
【解析】(1)
(2)橋臺:設在橋的兩端;一邊與路堤相接,以防止路堤滑塌:另一邊則支承橋跨結構的端部。為保護橋臺和路堤填土,橋合兩側常做錐形護坡、擋土墻等防護工程。
2.有關單位是建設、監理、分包等單位。
3.根據《城市橋梁工程施工與質量驗收規范》CIJ 2-2008:橋臺基坑開挖每個基坑屬于檢驗批。
4.C:經緯儀或全站儀:D:全站儀或鋼尺。
【解析】
案例(四)
背景資料:
某公司承建一座再生水廠擴建工程。項目部進場后,結合地質情況,按照設計圖紙編制了施工組織設計。基坑開挖尺寸為70.8m(長)x65m(寬)x5.2m(深),基坑斷面如圖4所示。圖中可見地下水位較高,為-1.5米,方案中考慮在基坑周邊設置真空井點降水。項目部按照以下流程完成了井點布置,高壓水套管沖擊成孔→沖洗鉆孔→A一填濾料→B→連接水泵→漏水漏氣檢查→試運行,調試完成后開始抽水。因結構施工恰逢雨期,項目部采用1:0.75放坡開挖,掛鋼筋網噴射C20混凝土護面,施工工藝流程如下:修坡→C→掛鋼筋網→D→養護。
基坑支護開挖完成后項目部組織了坑底驗收,確認合格后開始進行結構施工。監理工程師現場巡視發現:鋼筋加工區部分鋼筋銹蝕、不同規格鋼筋混放、加工完成的鋼筋未經檢驗即投入使用,要求項目部整改。結構底板混凝土分6倉施工,每倉在底板腋角上200mm高處設施工縫,并設置了一道鋼板。
【問題】
1.補充井點降水工藝流程中A、B工作內容,并說明降水期間應注意事項。
2.請指出基坑掛網護坡工藝流程中C、D的內容。
3.坑底驗收應由那些單位參加?
4.項目部現場鋼筋存放應滿足哪些要求?
5.請說明施工縫處設置鋼板的作用和安裝技術要求。
【參考答案】
1.(1)A:安放井點管;B:用黏土填滿壓實
(2)降水期間應對抽水設備和運行狀況進行維護檢查,每天檢查不應少于2次。當井內水位上升且接近基坑底部時,應及時處理,使水位恢復到設計深度。
2.C:成孔、插筋、注漿D:噴射C20混凝土
3.建設單位、設計單位、監理單位、勘察單位。
4.存放的倉庫應干燥、防潮、通風良好、無腐蝕氣體和介質。存放在室外時不得直接堆放在地面上,必須墊高、覆蓋、防腐蝕、防雨露,時間不宜超過6個月。
5.(1)作用:止水;(2)安裝技術要求:鋼板高度不小于200mm、厚度不小于3mm。
大立教育各科老師考后講解2020年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
