2025年二級建造師考試定于5月10日和11日舉行??荚嚩际且惶炜既?,建筑、公路和礦業實務安排在5月10日上午,機電、市政和水利安排在5月11日上午。同時5月10日和5月11日的下午都安排了法律法規和施工管理的考試。同一個地區,10日下午和11日下午的法規/管理是不同的試卷??荚嚱Y束后,大立小編第一時間搜集整理了2025年二級建造師《市政公用工程管理與實務》考試真題及答案解析,供廣大考生參考。更多二建考試資訊,敬請關注大立教育二級建造師頻道。
一、單項選擇題 (每題1分,共20題,共20分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。
1.橋梁的附屬設施不包括()。
A.橋面鋪裝
B.防撞欄桿
C.伸縮縫
D.支座
【答案】D
【解析】附屬設施:包括橋面系(橋面鋪裝、防水排水系統、欄桿或防撞欄桿以及燈光照明等)、伸縮縫、橋頭搭板和錐形護坡等。
【考點來源】2.1.1城市橋梁結構組成與類型
2.不做嚴密性的()。
A.濕陷性黃土雨水管
B.濕陷性黃土污水管
C.黏土地區雨水管
D.黏土地區污水管
【答案】C
【解析】濕陷性黃土及膨脹土、流砂地區的雨水管道需要進行嚴密性試驗,污水必須經嚴密性試驗合格后方可投入運行。
【考點來源】4.1.3給水排水管道功能性試驗
3.項目投標實施的成本管理工作是()。
A.成本預測
B.成本核算
C.成本計劃
D.成本分析
【答案】A
【解析】在投標階段通過成本預測,提出投標決策意見,中標后以合同為依據確定項目成本控制目標。
【考點來源】16.2.1施工成本管理的不同階段

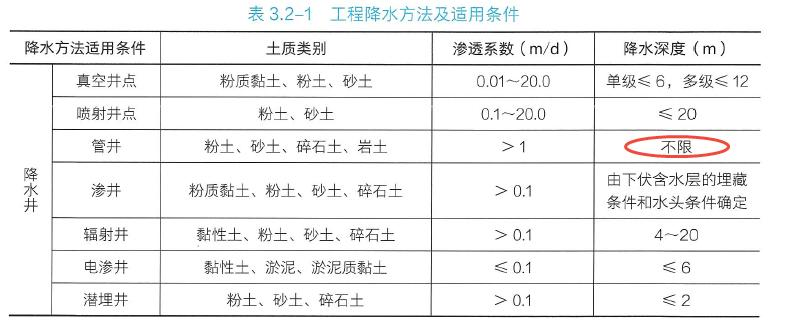

4.工程降水深度不限的是()。
A.真空井點
B.輻射井點
C.管井
D.噴射井點
【答案】C
【解析】輻射井降水深度應控制在4~20m;電滲井降水深度應≤6m;管井降水深度不限;噴射井點降水深度應≤20m。
【考點來源】3.2.1地下水控制方法
5.直埋蒸汽管道的焊縫應是用()檢測。
A.超聲
B.射線
C.磁粉
D.滲透
【答案】B
【解析】直埋蒸汽管道應設置排潮管;鋼質外護管應進行外防腐;工作管的現場接口焊接應采用氬弧焊打底,焊縫應進行100%射線檢查。
【考點來源】4.3.2供熱管道、附件及設施施工技術
6.圍護結構可部分回收的()。
A.鉆孔灌注樁
B.地下連續墻
C.SMW工法樁
D.咬合樁
【答案】C
【解析】SMW工法樁內插的型鋼可拔出反復使用,經濟性好。
【考點來源】3.3.1基坑支護施工
7.改性瀝青混合面層應采?。ǎ┓绞秸駝訅簩?。
A.高頻率,高振幅
B.高頻率,低振幅
C.低頻率,低振幅
D.低頻率,高振幅
【答案】B
【解析】振動壓實應遵循“緊跟、慢壓、高頻、低幅”的原則
【考點來源】1.3.3城鎮道路面層施工
8.關于路基土主要性能參數的說法、正確的是()。
A.含水率是土中水的質量與土體質量之比
B.土的孔隙比不可能大于1
C.塑性指數是土的液限與塑限之差值
D.液性指數大于0,代表土體堅硬
【答案】C
【解析】塑性指數是土的液限與塑限之差值,含水率是土中水的質量與土粒質量之比,0≤IL<0.5 是堅硬、半堅硬狀態。
【考點來源】1.2.2特殊路基處理
9.關于密集預制樁群的沉樁順序正確的是()。
A.由中間向四周對稱施打
B.根據設計標高,先淺后深
C.根據樁的規格,先小后大
D.根據樁的規格先短后長
【答案】A
【解析】對于密集樁群,自中間向兩端(兩個方向)或四周對稱施打;根據基礎的設計標高,宜先深后淺;根據樁的規格,宜先大后小,先長后短。
【考點來源】2.2.2樁基礎施工方法與設備選擇
10.組織工程竣工預驗收的是()。
A.建設單位
B.監理單位
C.施工單位
D.設計單位
【答案】B
【解析】監理單位應在自檢合格后組織工程竣工預驗收,預驗收合格后應編制工程質量評估報告,按規定程序審批后向建設單位提交。
【考點來源】15.3.1竣工驗收要求
11.關于噴射混凝土施工的說法,錯誤的是()。
A.噴射機供料應連續均勻
B.噴射混凝土應分段分層施工
C.噴射混凝土應自下而上施工
D.后一層噴射應在前一層初凝前施工
【答案】D
【解析】噴射混凝土應分段、分片、分層自下而上依次進行。分層噴射時,后一層噴射應在前一層混凝土終凝后進行。
【考點來源】3.4.2淺埋暗挖法施工技術
12.起到減振作用和使用壽命長的是()。
A.彈簧支架
B.導向支架
C.滑動支架
D.滾動支架
【答案】A
【解析】彈簧支架作用:主要是減振,提高管道的使用壽命,管道有垂直位移時使用,不能承受水平荷載,形式較復雜,使用在重要場合。
【考點來源】4.3.2供熱管道、附件及設施施工技術

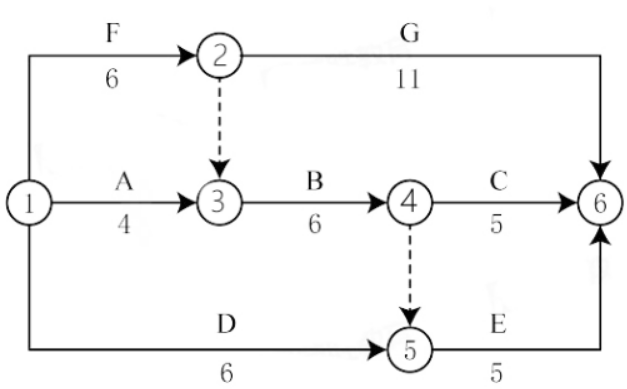

13.下圖中有()條關鍵線路。
A.1
B.2
C.3
D.4
【答案】C
【解析】【考點來源】14.2.1施工進度計劃編制
14.后張預應力混凝土梁施加預應力后,孔道壓漿前,在預制場內允許移運()次。
A.1
B.2
C.3
D.4
【答案】A
【解析】從預制臺座上移出梁、板僅限一次,不得在孔道壓漿前多次倒運。
【考點來源】2.4.1裝配式橋梁施工技術
15.下列軟土地基加固方法中,施工時對周邊建(構)筑物及地下管線影響最小的是( )
A.劈裂注漿
B.三軸水泥土攪拌
C.三重管高壓噴
D.排水固結
【答案】B
【解析】水泥土攪拌法加固軟土技術具有其獨特優點:最大限度地利用了原土;攪拌時無振動、無噪聲和無污染,可在密集建筑群中進行施工,對周圍原有建筑物及地下管線影響很??;
【考點來源】3.3.1基坑支護施工
16.海綿城市截污凈化設施不包括()。
A.透水磚鋪裝
B.植被緩沖帶
C.人工土壤滲濾
D.棄流池
【答案】A
【解析】市政公用工程中常用的截污凈化設施有植被緩沖帶、初期雨水棄流設施、人工土壤滲濾設施。
【考點來源】6.1.1海綿城市建設技術設施類型
17.下列管線中,可利用管廊本體結構納入綜合管廊的是()。
A.給水
B.雨水
C.污水
D.供熱
【答案】B
【解析】進入綜合管廊的排水管道應采取分流制,雨水納入綜合管廊可利用結構本體或采用管道方式;污水應采用管道排水方式,宜設置在綜合管廊底部。
【考點來源】5.1.1綜合管廊分類
18.不銹鋼內襯法可用于()管道修復。
A.給水
B.污水
C.雨水
D.燃氣
【答案】A
【解析】
【考點來源】7.3.1管網改造施工內容
19.有限空間作業必須嚴格執行()原則。
A.先通風再再作業再檢測
B.先檢測再通風再作業
C.先通風再檢測再作業
D.先檢測再作業再通風
【答案】C
【解析】有限空間作業前,必須嚴格執行“先通風、再檢測、后作業”的原則,根據施工現場有限空間作業實際情況,對有限空間內部可能存在的危害因素進行檢測,未經檢測或檢測不合格的,嚴禁作業人員進入有限空間施工作業。
【考點來源】17.1.2常見施工安全事故預防措施
20.關于施工現場生活設施的說法,錯誤的是()。
A.施工現場生活區應與作業區隔離
B.施工現場設置固定的淋浴室和廁所
C.宿舍內配備電飯煲、電爐等器具
D.現場宿舍人均使用面積2.5㎡以上
【答案】
【解析】嚴禁使用煤氣灶、煤油爐、電飯煲、熱得快、電炒鍋、電爐等器具。 【考點來源】18.2.2施工現場文明施工管理
二、多項選擇題 (每題2分,共10題,共20分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。
21.道路基層主要性能指標不包括( )。
A.結構強度
B.抗滑性
C.水穩定性
D.結構剛度
E.抗凍性
【答案】BD
【解析】道路基層應滿足結構強度、擴散荷載的能力以及水穩性和抗凍性的要求,并且不透水性好。
【考點來源】1.1.1道路路面結構特征
22.土工合成材料用于路堤加筋時,作用有( )。
A.提高穩定性
B.減少不均勻沉降
C.排水
D.過濾
E.防沖刷
【答案】AC
【解析】土工合成材料用于路堤加筋時,可以提升路堤的穩定性。作為補強材料時,作用是擴大基礎分散荷載作用以保持路堤基底的穩定性。地下水位較高、松軟土路堤中,墊隔土工布有利于排水。
【考點來源】1.3.2城鎮道路基層施工
23.混凝土拌合物澆筑施工的全部時間不應超初凝時間,這里的全部時間包括( )時間。
A.運輸
B.澆筑
C.施工間歇
D.抹面
E.養護
【答案】ABC
【解析】混凝土運輸、澆筑及間歇的全部時間不應超過混凝土的初凝時間。同一施工段的混凝土應連續澆筑,并應在底層混凝土初凝之前將上一層混凝土澆筑完畢。
【考點來源】2.1.2橋梁結構施工通用施工技術
24.施工合同文件的組成()。
A.投標文件
B.立項審批文件
C.合同協議
D.招標文件
E.中標通知書
【答案】CE
【解析】構成施工合同文件的組成部分,除了協議書、通用條款和專用條款以外,一般還應該包括:中標通知書、投標書及其附件、有關的標準、規范及技術文件、圖紙、工程量清單、工程報價單或預算書等。
【考點來源】13.2.1施工總承包合同管理
25.大體積混凝土出現沉陷裂縫的主要原因()。
A.過早拆除模板支架
B.支架地基承載不足
C.支架變形
D.冬期施工
E.選用低水化熱水泥
【答案】AC
【解析】支架、支撐變形下沉會引發結構裂縫,過早拆除模板支架易使未達到強度的混凝土結構發生裂縫和破損。
【考點來源】2.7.2城市橋梁工程質量控制要點
26.燃氣直埋鋼管沿線應設置的標志物()。
A.警示帶
B.示蹤線
C.轉角樁
D.里程樁
E.警示牌
【答案】CDE
【解析】埋地管道沿線應設置里程樁、轉角樁和警示牌等永久性標志。
【考點來源】4.2.2燃氣管道、附件及設施施工技術
27.管道修復中,將浸漬樹脂的軟管置入管道內,可采用()固化形成內襯。
A.熱水
B.蒸汽
C.干燥
D.紅外光
E.紫外光
【答案】ABE
【解析】原位固化法是采用翻轉或牽拉方式將浸漬樹脂的軟管置入原有管道內,固化后形成管道內襯的修復方法。按軟管的固化工藝分為熱水固化法、蒸汽固化法和紫外光固化法。
【考點來源】7.3.1管網改造施工內容
28.市政公用工程施工測量主要內容包括()。
A.交接樁及驗線
B.施工控制網建立
C.孔隙水壓監測
D.測量儀器管理
E.竣工測量
【答案】ABDE
【解析】施工測量主要內容包括以下幾個方面:(1)交接樁及驗線。(2)內業計算與復核。(3)施工控制網建立。(4)定期復核。(5)施工放線。(6)外業測量。(7)測量儀器管理。(8)竣工測量。
【考點來源】8.1.1主要內容
29.()人員要持特種作業資格證。
A.起重機操作員
B.司索工
C.信號工
D.安全員
E.機修員
【答案】ABC
【解析】作業前應進行安全技術交底,起重機操作人員、起重信號工、司索工等特種作業人員必須持特種作業資格證書上崗。
【考點來源】17.2.4起重吊裝安全管理要點
30.在燃氣設施保護范圍內,禁止從事的活動有()。
A.爆破作業
B.取土作業
C.放置易燃物
D.動用明火 E.植樹
【答案】ABCD
【解析】在燃氣設施保護范圍內,禁止從事下列危及燃氣設施安全的活動:①建設占壓地下燃氣管線的建筑物、構筑物或者其他設施。 ②進行爆破、取土等作業或者動用明火。 ③傾倒、排放腐蝕性物質。 ④放置易燃易爆危險物品或者種植深根植物。 ⑤其他危及燃氣設施安全的活動。
【考點來源】10.3.2相關城鎮燃氣管理的規定
三、案例分析題 (每題20分,共4題,共80分)
請考生根據背景材料回答相關問題。
【案例一】
31.某公司承建一項城市互通立交匝道擴建工程.包括一座匝道跨線橋,單向雙車道,跨徑組合為2x22m,橋面寬度9.5m。上部結構為后張法預應力現澆混凝連續箱梁,下部結構橋墩為140cmx140cm方柱式單樁墩;橋臺為鋼混凝土輕型橋臺。橋下凈空高度5.5m.
跨線橋施工前,項目部編制了現澆箱梁模板支架專項施工方案,部分內容如下:

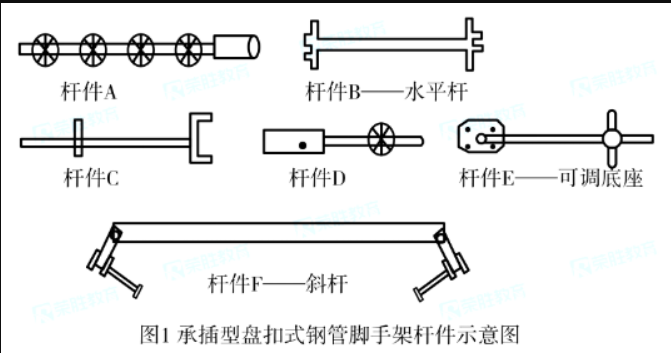

(1)支架采用承插型盤扣式鋼管腳手架,明確規定了各種桿件的材料參數和使用要求,桿件見圖1
(2)支架搭設施工,驗收和使用期間,應按照《危險性較大的分部分項工程安全管理規定》(國家住房和城鄉建設部令第37號)開展現場管理工作。
(3)建立支架危大工程安全管理檔案,納入檔案管理的包括專項施工方案及審核、專家論證、驗收、施工監測、·應急預案,應急處置措施等資料。
問題:
2給出圖1中桿件A~E的先后搭設順序(用代號“A-E"及“→”表示,例如:A-B-C-D-E)
依據:《建筑施工承插型盤扣式鋼管腳手架安全技術標準》7.4.2支撐架搭設應根據立桿放置可調底座,應按先立桿后水平桿再斜桿的順序搭設,形成基本的架體單元,應以此擴展搭設成整體腳手架體系。
3支架驗收合格后,項目部應如何布置現場標識?
4項目部的支架危大工程安全管理檔案還應納入哪些相關資料
【答案解析】1.給出圖1中桿件A、C、D、名稱。
A;立桿
C:可調托撐
D:連接套管
2給出圖1中桿件A~E的先后搭設順序(用代號“A-E"及“→”表示,例如:A-B-C-D-E)
順序:E-A-B-F-D-C
依據:《建筑施工承插型盤扣式鋼管腳手架安全技術標準》7.4.2支撐架搭設應根據立桿放置可調底座,應按先立桿后水平桿再斜桿的順序搭設,形成基本的架體單元,應以此擴展搭設成整體腳手架體系。
3支架驗收合格后,項目部應如何布置現場標識?
應該在架體門洞、過車通道設置明顯警示標識
4項目部的支架危大工程安全管理檔案還應納入哪些相關資料
施工單位還應當將安全技術交底、現場檢查等相關資料納入檔案管理。
【案例二】

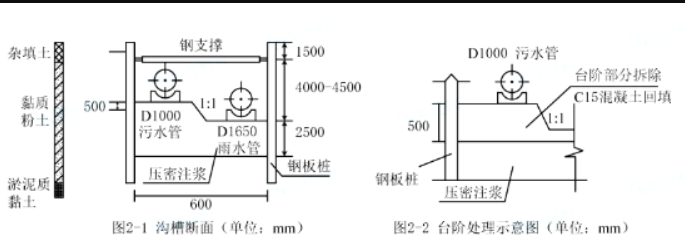

32.某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,長度均為580m。兩根管道同溝槽明挖施工,管道槽底標高相差500mm。地層為雜填土、黏質粉土,淤泥質黏土,地下水豐富。溝槽維護采用鋼板樁十鋼支撐,槽底下方土體進行壓密注漿加固,溝槽刻面圖見圖2-1
溝槽監測等級為三級,建設單位委托具有相應資質的第三方對”應測”項目開啟施工監測,項目部編制了溝槽專項施工方案,采取分段施工,每段溝槽施工工藝流程為:施打鋼板樁→A→坑內疏個 降水 →土方開挖(深度范用0m~2m)→B→土方開抗(深度范2m~6m)→澆筑墊層。
施工過程中發生如下事件:
事件一:為方便土方開挖,項目部經與設計協商并報監理批準后,將坑底500mm厚臺階全部挖除,采用C15混凝土回填,見圖2-2,完工后,項目部就該部位施工增加的費用向建設單位提出索賠。
事件二:鋼支撐下方土體采用機械直接開挖到槽底,監理以為不妥,要求整改。
問題:
1、給出第三方施工應該監測的項目。
2、給出溝槽施工工藝流程中工序A B的名稱。
3、溝槽專項施工方案是否需要組織專家論證?說明理由。
4、事件一中項目部向建設單位提出的索賠是否成立?說明理由
5、事件二中 給出槽底土方開挖的正確做法。
【答案解析】1、給出第三方施工應該監測的項目。
支護樁(墻)、邊坡頂部水平位移,支護樁(墻)、邊坡頂部豎向位移,支撐軸力,地表沉降,豎井井壁支護結構凈空收斂。地下水位
2、給出溝槽施工工藝流程中工序A B的名稱。
A:鋼板樁圍檁施工,B:施作支撐
3、溝槽專項施工方案是否需要組織專家論證?說明理由。
需要組織專家論證,因為根據圖2-1分析,該基坑的開挖深度為5.5-6米,屬于超過一定規模的危大工程范圍,故應該組織專家論證。
4、事件一中項目部向建設單位提出的索賠是否成立?說明理由
索賠不成立,因為事件一是施工單位為了保障施工作業正常進行而采取的保障措施,由此增加的費用應由施工單位自行承擔。
5、事件二中 給出槽底土方開挖的正確做法。
采用機械直接開挖到槽底,做法不妥。機械開挖時槽底預留200~300mm土層,由人工開挖至設計高程,整平。
【案例三】

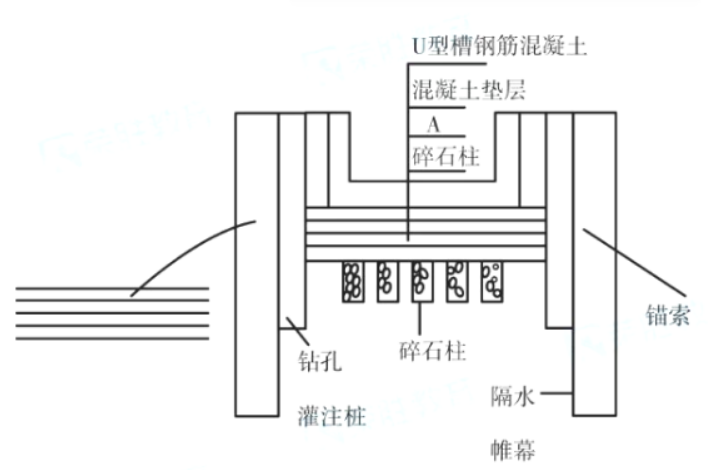

33.某公司承建一項城市主干道入地改造工程。標段全長1.1千米,包含新型u型槽段和閉合框架段,基坑支護采用鉆孔灌注樁+錨索+隔水帷幕,部分區段基底碎石樁處理,正方形布樁,間距2.0m。U型槽段施工范圍內有電力線路,施工合同約定專業工程暫估價500萬元用于電力遷改工程。U型槽段橫斷面如圖。
進行“三通一平”后,碎石樁、鉆孔灌注樁、隔水帷幕分段平行施工,結構A完成施工經檢驗合格后,澆筑15厘米后混凝土墊層,施工U型槽結構。
施工中發生如下事件:
事件一:開工后,施工單位與建設單位共同考察市場,選定電力遷改專業工程承包單位。
事件二:碎石樁處理地基完成施工后,項目部對碎石樁復合地基填料量、孔深等主控項目進行檢驗。
問題:
1、寫出三通一平的內容。
2、寫出結構層A的名稱
3、事件一中選定電力遷改專業工程承包單位的做法是否妥當?請說明理由。
4、碎石樁有哪幾種成樁方法?
5、事件二中,補充碎石樁復合地基檢驗的其他主控項目和檢驗方法。
【答案解析】1、寫出三通一平的內容。
通水,通電,通道路,場地平整
2、寫出結構層A的名稱
A:水平排水墊層(褥墊層)
3、事件一中選定電力遷改專業工程承包單位的做法是否妥當?請說明理由。
考察市場,選定承包單位做法不正確,因為該專業工程暫估價為500萬元,應當采取招投標的方式確定承包單位。
4、碎石樁有哪幾種成樁方法?
振動,擠密
5、事件二中,補充碎石樁復合地基檢驗的其他主控項目和檢驗方法。
復合地基承載力(靜載試驗),樁體密實度(重型動力觸探)
【案例四】

某城市道路改造工程,道路長 1200m,路面為瀝青混凝土:隨路建設雨水、污水、中水和供熱等管線,雨水方溝采用 2.8mx3.2m 鋼筋混凝土結構,底板、頂板厚度均為350mm,墊層厚 100mm。中水管道覆土厚度 1.5m,供熱管道覆土厚度 2m。道路橫斷面布置見圖 3-1。道路范圍內有現況 D400 污水管道。場地土層以填土、黏質粉土、砂卵石為主,局部存在上層滯水。

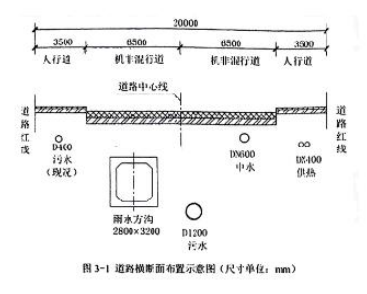

開工前,項目部編制了施工組織設計,對各管道,機非混行道、人行道等擬定總體施工順序為:A →雨水方溝一中水管道→B→機非混行道→C.管線溝槽施工前進行現況 D400 污水管道改移。雨水方溝、污水管道和中水管道合槽施工,溝槽采用土釘墻支護:供熱管道單獨開槽,放坡開挖。溝槽開挖斷面見圖 3-2。
施工組織設計報監理審批,監理工程師認為圖 3-2 中缺少降雨、上層滯水處理措施,要求項目部補充。
雨污水溝槽開挖后,同部尚未支護的邊坡出現滲水、開裂等失穩跡象,項目部立即采取應急措施穩定邊坡,保證溝槽安全。
問題:
1.寫出施工流程中 A、B、C的內容。
2.計算管道溝槽的開挖深度。
3.雨水與上層滯水缺少的措施。
4.出現滲水、開裂采取哪些應急措施?
【答案解析】
1、A:污水管道;B:供熱管道:C:人行道。
2、58.22-(51.66-0.35-0.1-1)=8.01m
3、截水溝、排水溝、滲溝、集水井。
4、坡頂卸載、坡腳壓載、削坡。
