單項選擇題(共 20 題,每題1分,每題的備選項中,只有一個最正確或最符合題意。選對每題得1分,沒選或錯選均不得分)。
一、單項選擇題 (共 20 題,每題 1 分,每題的備選項中只有一個最符合題意)
1.過盈配合件的裝配主要采用 ( )。
A.加熱伸長法
C.液壓拉伸法
B.加熱裝配法
D.測量伸長法
【參考答案】B
【解析】過盈配合件的裝配方法,一般采用壓入裝配、低溫冷裝配和加熱裝配法,而在安裝現場,主 要采用加熱裝配法。
2.10kV 真空斷路器交接試驗內容不包括 ( )。
A.介質損耗因數
C.觸頭彈跳時間
B.交流耐壓試驗
D.分合閘同期性
【參考答案】A
【解析】真空斷路器的交接試驗內容:測量絕緣電阻,測量每相導電回路電阻,交流耐壓試驗,測量 斷路器的分合閘時間,測量斷路器的分合閘同期性,測量斷路器合閘時觸頭彈跳時間,測量斷路器的分合 閘線圈絕緣電阻及直流電阻,測量斷路器操動機構試驗。介質損耗因數是油浸式電力變壓器的交接試驗內 容。
3.關于管道壓力試驗的說法正確的是 ( )。
A.熱處理前進行壓力試驗
C.試驗中發現泄漏可帶壓處理
B.脆性管道采用氣體進行試驗
D.試驗結束拆除臨時約束裝置
【參考答案】D
【解析】壓力試驗的規定:管道安裝完畢,熱處理和無損檢測合格后,進行壓力試驗。脆性材料嚴禁 使用氣體進行試驗;試驗過程發現泄漏時,不得帶壓處理。消除缺陷后應重新進行試驗。試驗結束后及時 拆除盲板、膨脹節臨時約束裝置。
4.下列設備中,屬于汽輪機系統設備的是 ( )。
A.凝汽器 B.水冷壁
C.省煤器 D.引風器
【參考答案】A
【解析】汽輪發電機系統設備主要包括:汽輪機、發電機、勵磁機、凝汽器、除氧器、加熱器、給水 泵、凝結水泵和真空泵等。水冷壁、省煤器、引風器均屬于鍋爐設備。
5.臥式容器安裝水平度的測量基準是 ( )。
A.設備基礎的中心線
C.設備基礎的上表面
B.設備兩側水平方位線
D.設備預埋板的上表面
【參考答案】B
【解析】臥式容器:設備兩側水平方位線作為安裝標高和水平度測量的基準。
6.關于質量流量計安裝的說法,正確的是 ( )。
A.測量氣體介質時的箱體管應置于管道下方
B.測量液體介質時的箱體管應置于管道上方
C.在垂直管道中被測流體的流向應自上而下
D.應安裝于被測流體完全充滿的水平管道上
【參考答案】D
【解析】測量氣體,箱體管位于管道上方,A 錯。測量液體,箱體管位于管道下方,B 錯。在垂直管 道中的流體流向應自下而上,C 錯。
7.關于絕熱結構防潮層施工的說法,正確的是 ( )。
A.室外施工宜在陽光暴曬中進行
C.設備筒體的防潮層應連續施工
B.防潮層外側應用鋼帶捆扎固定
D.封口處待試運完畢后進行封閉
【參考答案】C
【解析】(1) 室外施工不宜在雨雪天或陽光暴曬中進行,A 錯。
(2) 防潮層外不得設置鋼絲、鋼帶等硬質捆扎件,B 錯。
(3) 設備筒體、管道上的防潮層應連續施工,不得有斷開或斷層等現象。防潮層封口處應封閉 8.敞口水箱滿水試驗的靜置觀察時間至少是 ( )。
A.12h B.24h
C.36h D.48h
【參考答案】B
【解析】敞口水箱安裝前應做滿水試驗,靜置 24h 觀察,應不滲不漏。
9.關于照明配電箱中每個單相分支回路安裝要求的說法,正確的是 ( )。
A.組合燈具電流不宜超過 30A
C.吸頂燈具數量不宜超過 30 個
B.每一回路電流不宜超過 20A
D.LED 光源數量可以超過 60 個
【參考答案】D
【解析】照明配電箱內每一單相分支回路的電流不宜超過 16A,燈具數量不宜超過 25 個。大型建筑組 合燈具每一單相回路電流不宜超過 25A,光源數量不宜超過 60 個 (當采用 LED 光源時除外) 。組合燈具電 流不宜超過 25A,A 錯。每— 回路電流不宜超過 16A,B 錯。吸頂燈具數量不宜超過 25 個,C 錯。
10.鍍鋅鋼板風管的部件安裝時,應單獨設置支吊架的是 ( )。
A.邊長 630mm 的三通
C.邊長 500mm 的彎頭
B.消聲器
D.送風口
【參考答案】B
【解析】邊長 (直徑) 大于 1250mm 的彎頭和三通應設置獨立的支吊架,AC 錯。支、吊架不宜設置在 風口、閥門、檢查門及自控裝置處,D 錯。消聲器、靜壓箱安裝時,應單獨設置支吊架,固定牢固。
11.建筑智能化工程中,給水監控系統應檢測的數量是 ( )。
A.5% B.10%
C.50% D.100%
【參考答案】D
【解析】給水和中水監控系統應全部檢測;排水監控系統應抽檢 50%,且不得少于 5 套,總數少于 5 套時應全部檢測。
12.下列倉庫中,能使用消火栓滅火系統的是 ( )。
A.儲存碳化鈣的倉庫
C.儲存低亞硫酸鈉的倉庫
B.儲存鋅粉的倉庫
D.儲存纖維的倉庫
【參考答案】D
【解析】儲存鋅粉、碳化鈣、低亞硫酸鈉等遇水燃燒物品的倉庫不得設置室內外消防給水。
13. 自動人行道進場驗收時,必須有型式試驗報告復印件的部件是 ( )。
A.踏板 B.護壁板
C.蓋板 D.圍裙板
【參考答案】A
【解析】自動扶梯設備進場驗收:設備技術資料必須提供梯級或踏板的型式試驗報告復印件,對公共 交通型自動扶梯、 自動人行道應有扶手帶 (膠帶) 的斷裂強度證書復印件。
14.關于機電工程投標文件編制要求的說法,錯誤的是 ( )。
A.應考慮企業所在地的資源信息價格 B.應對比競爭對手資源和類似業績
C.應了解業主資金情況和關注重點 D.應突出企業的技術創新和成本優勢
【參考答案】A
【解析】對招標的機電工程應認真調研的重點包括:
1) 工程所在地的地方法律法規及特殊政策;
2) 工程所在地的資源情況,包括勞動力資源、材料設備供應情況 ((含價格)、當地市場的設備租賃 情況 (貨源及價格)、當地的施工條件等;A 錯誤。
3) 工程投資方的資金落實情況以及對工程項目如工期、質量、成本等的關注重點;
4) 工程競爭對手的狀況,尤其是經驗、業績、技術水平、當地的資源等;
5) 招標工程的特點、難點、社會影響力以及參與各方情況;
6) 對擬分包的專業承包公司的考察,重點是資質、價格、技術及業績等;
7) 參加現場踏勘與標前會議交底和答疑。
15.分包工程完工后,組織竣工預驗收的單位是 ( )。
A.建設單位 B.監理單位 C.總包單位
D.分包單位
【參考答案】B
【解析】施工單位在自檢評定后,填寫竣工驗收報驗單,由總監理工程師組織各專業監理工程師進行 竣工預驗收,預驗收的方法、程序、要求等均與工程竣工驗收相同。
16.下列施工協調內容,屬于施工單位內部協調的是 ( )。
A.施工圖紙設計交底
C.施工機具優化配置
B.監理要求的施工整改
D.業主提供的設備驗收
【參考答案】C
【解析】內部溝通協調的主要內容中施工生產資源配備的協調包括:
(1) 人力資源的合理配備,人員崗位分工及相互協作。
(2) 設備和材料的有序供應,根據項目總體進度安排,協調相應加工訂貨周期和到場時間。
(3) 施工機具的優化配置,配備滿足工程需要的施工機具,科學有效地提高生產效率。
(4) 資金的合理分配,資金配備的協調。
17.下列降低項目成本的措施中,屬于組織措施的是 ( )。
A.合理的布置施工現場 B.確定合理的工作流程
C.提高施工勞動生產率 D.提升機械設備利用率
【參考答案】B
【解析】降低項目成本的組織措施:
(1) 首先,組建強有力的工程項目部,配備經驗豐富、能力強的項目經理。
(2) 項目部應將成本責任分解落實到各個崗位、落實到專人,對成本進行全過程、全員、動態管理, 形成一個分工明確、責任到人的成本管理責任體系。
(3) 確定合理的工作流程,在科學管理的基礎之上,完善各項規章制度,明確各項工作要求,準確、 完整地傳遞相關信息。
18.下列關于聯動運行時責任分工的說法,正確的是 ( )。
A.建設單位審批聯動試運行方案
C.施工單位負責提供試運行資源
B.監理單位負責崗位操作的監護
D.生產部門負責指揮聯動試運行
【參考答案】A
【解析】聯動試運行責任分工及參加單位:建設單位審批聯動試運行方案,A 正確。施工單位負責崗 位操作的監護,B 錯。建設單位負責提供試運行資源,C 錯。建設單位組織指揮,D 錯。
19.下列關于發包人支付進度款的說法,錯誤的是 ( )。
A.逾期未簽發進度款支付證書,視為承包人的支付申請已被認可
B.逾期未簽發進度款支付證書,承包人有權利發出催告付款通知
C.逾期未支付工程款,承包人可催告,但無權要求支付延遲利息
D.逾期未支付工程款,導致趕工費用,應承擔承包人的合理利潤
【參考答案】C
【解析】進度款審核與支付:
(1) 發包人應在收到承包人進度款支付申請后的 14 天內,根據計量結果和合同約定對申請內容予以 核實,確認后向承包人出具進度款支付證書。
(2) 若發包人逾期未簽發進度款支付證書,則視為承包人提交的進度款支付申請已被發包人認可, 承包人可向發包人發出催告付款的通知,發包人應在收到通知的 14 天內,按照承包人支付申請的金額向 承包人支付進度款。
(3) 發包人應在簽發進度款支付證書后的 14 天內,向承包人支付進度款。
(4) 發包人未按前款規定支付進度款的,承包人可催告發包人支付,并有權獲得延遲支付的利息;
發包人在付款期滿后的 7 天內仍未支付的,承包人可在付款期滿的第 8 天起暫停施工。發包人應承擔由此
增加的費用和延誤的工期,向承包人支付合理利潤,并承擔違約責任。
20.施工單位出具工程質量保修書的時間是 ( )。
A.竣工驗收合格時
C.竣工驗收備案時
B.竣工預驗收時
D.竣工預結算時
【參考答案】A
【解析】保修期限根據《建設工程質量管理條例》的規定,建設工程在正常使用條件下的最低保修期 限為:建設工程的保修期自竣工驗收合格之日起計算。
二、多項選擇題 (共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意,至少有 1 個 錯項。錯選,本題不得分;少選,所選的每個選項得 0.5 分。)
21.下列絕緣材料屬于有機絕緣材料的有 ( )。
A.蠶絲 B.硫磺
C.樹脂 D.石棉
E.棉紗
【參考答案】ACE
【解析】有機絕緣材料:有礦物油、蟲膠、樹脂、橡膠、棉紗、紙、麻、蠶和人造絲等,大多用于制 造絕緣漆、繞組和導線的被覆絕緣物等。硫磺、石棉屬于無機絕緣材料。
22.下列石油化工設備中屬于動設備的有 ( )。
A.干燥設備 B.混合設備
C.換熱設備 D.反應設備
E.儲運設備
【參考答案】ABE
【解析】PC 石油化工設備分為靜設備、動設備等。靜設備包括:容器、反應設備、塔設備、換熱設備、 儲罐等;動設備包括:壓縮機、粉碎設備、混合設備、分離過濾設備、制冷設備、干燥設備、包裝設備、 輸送設備儲存設備、成型設備等。
23. 自動跟蹤光電接收靶激光水準儀的優點有 ( )。
A.方向性好 B.發射角大
C.明亮度高 D.紅色可見
E.準直導向
【參考答案】ACDE
【解析】除具有普通水佳儀的功能外,尚可作準直導向之用。如在水準尺上裝自動跟蹤光電接收靶, 即可進行激光水準測量。利用激光束方向性好、發射角小、亮度高、紅色 DE 可見等優點,形成一條鮮明 的準直線,作為定向定位的依據。
24.下列起重機中,屬于臂架型的有 ( )。
A.門式起重機
C.鐵路起重機
B.塔式起重機
D.桅桿起重機
E.橋式起重機
【參考答案】BCD
【解析】臂架型起重機共分 11 個類別,主要有:門座起重機和半門座起重機、塔式起重機、流動式 起重機、鐵路起重機、桅桿起重機、懸臂起重機等。
25.鋁質容器的焊接宜選用 ( )。
A.鎢極氣體保護焊 B.氧乙炔
C.等離子焊 D.焊條手工焊
E.氬弧焊
【參考答案】ADE
【解析】鋁制壓力容器焊接規程適用焊接方法范圍:氣焊、鎢極氣體保護焊、熔化極氣體保護焊、等 離子弧焊。所述"氣體保護焊"均是指氬弧焊。
26.下列計量儀器設備中,應納入固定資產管理的有 ( )。
A.精密分析天平
C.電信號發生器
B.X 射線探傷機
D.超聲波探傷儀
E.超聲波測厚儀
【參考答案】ABDE
【解析】精度較高,納入固定資產管理的計量儀器設備,如:精密分析天平、砥碼等,X 射線探傷機、 超聲波探傷儀、超聲波測厚儀等,應由具備相應資格的人員合理使用,用完遵照該設備使用說明書規定做 好維護、保養工作。
27.下列施工現場的用電行為中,不允許的有 ( )。
A.擅自遷移用電設備 B.擅自改變用電類別
C.擅自超過約定容量 D. 自備電源擅自并網
E.擅自引入供電電源
【參考答案】BCDE
【解析】用電安全規定。用戶用電不得危害供電、用電安全和擾亂供電、用電秩序。施工單位在施工 過程中應遵守用電安全規定,不允許有以下行為:
(1) 擅自改變用電類別。
(2) 擅自超過合同約定的容量用電。
(3) 擅自超過計劃分配的用電指標。
(4) 擅自使用已經在供電企業辦理暫停使用手續的電力設備,或者擅自啟用已經被供電企業查封的 電力設備。
(5) 擅自遷移、更動或者擅自操作供電企業的用電計量裝置、電力負荷控制裝置、供電設施以及約 定由供電企業調度的用戶受電設備。
(6) 未經供電企業許可,擅自引入、供出電源或者將自備電源擅自并網。
28.屬于壓力管道的有 ( )。
A.工作壓力 0.2MPa,DN50 苯乙烯管道 B.工作壓力 0.6MPa,DN80 的氮氣管道
C.工作壓力 0.7MPa,DN25 的儀表管道 D.工作壓力 1.6MPa,DN200 的過熱蒸汽管
E.工作壓力 2.5MPa,DN600 的原油管道
【參考答案】ABDE
【解析】壓力管道:是指利用一定的壓力,用于輸送氣體或者液體的管狀設備。其范圍規定為最高工 作壓力大于或者等于 0.1MPa (表壓),介質為氣體、液化氣體、蒸汽或者可燃、易爆、有毒、有腐蝕性、 最高工作溫度高于或者等于標準沸點的液體,且公稱直徑大于或者等于 50mm 的管道。公稱直徑小于 150mm, 且其最高工作壓力小于 1.6MPa (表壓) 的輸送無毒、不可燃、無腐蝕性氣體的管道和設備本體所屬管道除外。
29.鋼結構工程中,可劃分為分項工程的有 ( )。
A.鋼結構焊接 B.鋼結構栓接
C.鋼結構涂裝 D.鋼結構絕熱
E.鋼結構防火
【參考答案】ABCE
【解析】設備的鋼結構附件可按分項工程劃分,以便于檢查驗收。如分項工程可按施工工藝、鋼結構 制作、鋼結構焊接、鋼結構栓接、鋼結構涂裝或鋼結構防火劃分。
30.機電安裝工程質量驗收規定中,屬于檢驗批質量驗收合格的有 ( )。
A.一般項目的質量抽樣檢驗合格 B.施工質量檢查記錄真實、完整
C.分項工程的觀感質量驗收合格 D.主控項目的質量抽樣檢驗合格
E.分部工程的主要功能抽查合格
【參考答案】ABD
【解析】檢驗批質量驗收合格規定:
(1) 主控項目和一般項目的質量經抽樣檢驗合格。
(2) 具有完整的施工操作依據、質量檢查記錄。
三、實務操作與案例分析題 (共 4 題,每題 20 分。請根據背景資料,按要求作答。)
(一)
【背景資料】
A 公司承接一機電工程項目,承接內容包括通風空調工程、建筑智能化工程、建筑給排水及供暖工程 和消防工程等。其中通風空調和供暖工程分包給 B 公司施工,工程設備 (熱泵、風機盤管)、管材 (鋼管、 塑料管)、傳感器、閥門等均由A 公司采購,其中熱泵、風機盤管設備由建設單位指定生產廠家 PC。
施工中,A 公司檢查發現以下問題,并進行了整改。

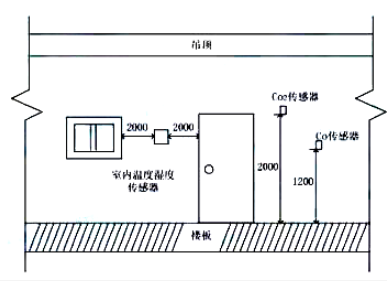

(1) 空氣傳感器安裝不符合規范要求,如圖 1 所示。
(2) 空調水系統 (鋼管)、供暖系統 (塑料管) 的水壓試驗記錄顯示:鋼管在試驗壓力下穩壓 5min, 壓力降不超過 0.2MPa;塑料管在試驗壓力下穩壓 1h,壓力降不超過 0.05MPa。
竣工驗收資料檢查時,發現施工用計量檢測設備登記表的內容不完整,登記的內容為:計量器具名稱、 規格、數量、編號、檢定日期。
工程竣工投入使用 2 個月后,個別風機盤管噪音過大,經檢查是產品質量問題所致。建設單位要求 A 公司對有質量問題的風機盤管進行更換,并承擔費用。A 公司拒絕建設單位的要求。
【問題】
1.圖 1 中的空氣傳感器安裝應如何整改?寫出空氣傳感器安裝的位置要求。
2.鋼管和塑料管的水壓試驗方法是否正確?說明理由?
3.施工用計量、檢測設備登記表還應補充哪些內容?
4.A 公司拒絕建設單位的要求是否合理?風機盤管的更換及費用?由誰負責。
【參考答案】
1.室內溫濕度傳感器安裝位置錯誤,宜距門、窗大于 2m。
CO2 傳感器安裝錯誤,應距地 200-300mm;
CO 傳感器應安裝在泄漏區域附近。
空氣質量傳感器的安裝位置,應選擇能正確反映空氣質量狀況的地方。
2.鋼管不正確,理由:試驗時間應為 10min,壓降不超過 0.02MPa;
塑料管不正確,理由:還需要在工作壓力 1.15 倍狀態下穩壓 2h,壓力降不超過 0.03MPa。 3.施工用計量檢測設備登記表登記內容包括:領用人、檢定日期、下次檢定日期、使用狀態。 4.不合理,由 A 公司負責。
(二)
【背景資料】
某工廠因廠區搬遷需要建設一臨時性的生產廠房,待新廠區建成后再拆除臨時廠房。臨時廠房機電工 程由某安裝公司中標。合同內容:整體設備安裝、解體設備安裝、電氣設備安裝、管道安裝等。
安裝公司進場后,針對本工程設備安裝多、交叉作業頻繁、設備安裝精細等特點及難點編制了專項施 工方案。報技術人員審批時,被要求在保證質量和安全的情況下,對施工組織的作業形式進行優化后通過 審批。
安裝公司在某設備進行軸承間隙檢測后,采用百分表對該軸承徑向進行測量 (PC 圖 2-1表示),記錄 百分表的最大讀數與最小讀數之差。
專業監理工程師對某設備的漸開線圈柱齒輪檢查接觸精度時,發現接觸斑點如圖 2-2 所示。專業監 理工程師認為該齒輪安裝有誤差,造成該齒輪接觸不良,要求安裝公司整改。安裝公司整改后,用該設備 的集中潤滑系統對其進行潤滑,再次檢查時,該齒輪運行正常。
工程竣工后,安裝公司按單位工程進行竣工資料組卷,移交給檔案室。檔案室根據臨時性廠房 9 年后 拆除的特點,按規定設置相應的保管期限后作歸檔處理。
【問題】
1.施工方案優化的目的是什么?施工作業有哪幾種形式? 2.軸承應檢測哪些間隙。圖 2-1 中百分表主要是測量軸承徑向的什么量值? 3.安裝時的哪種偏差會造成 2-2 中齒輪接觸斑點?集中潤滑系統由哪些部分組成? 4.檔案的保管期限有哪幾種?本工程屬于哪種檔案保管期限。
【參考答案】
1.施工方案優化的目的是加快施工進度并能保證施工質量和施工安全,降低消耗。有順序作業、平行
作業、流水作業。
2.頂間隙、側間隙、軸向間隙。測量的參數是位移 (位移值、位移量)。 3.接觸質量 (齒側間隙) 的偏差會造成接觸斑點。由潤滑站、管路及附件組成。 4.永久 (永久保管)、長期 (長期保管)、短期 (短期保管)。本工程屬于短期保管。
(三)
【背景資料】
某商業綜合體 PC 機電安裝工程位于城市核心區域,工期 8 個月。某施工單位中標該工程,承包范圍 包括建筑給排水、通風與空調、建筑電氣和建筑智能化工程,工程采用固定總價合同,簽的合同價 3000 萬元,在合同中約定:(1) 預付款為合同總價的8%,在工程的第 3 個月開始扣除,2 個月扣完;(2) 工程 進度款按月支付 80%,且自第一個月起,按進度款 3%的比例扣留質量保修金;(3) 工期提前 10 天以上, 一次性獎勵 30 萬元。
進場后,因施工場地狹小,管道及設備安裝采用裝配式施工技術,B2 層冷凍站的一組冷凍泵模塊如圖 3 所示。
施工第 5 個月,排煙系統鍍鋅鋼板風管制作安裝的工程量完成了 2000m,清單綜合單價為 600 元/m, 并對排煙主干風管分段進行了嚴密性試驗,分管允許漏風量計算公式如下:
低壓風管:QI≤0.1056P0.65 (式 3-1)
中壓風管:Qm≤0.0352P0.65 (式 3-2)
高壓分管:Qh≤0.0117P0.65 (式 3-2)
工程竣工后,因采用裝配式施工技術,提高了施工效率,施工工期提前 12 天,冷凍泵模塊化造成型 鋼消耗量增加,施工單位向建設單位提出工期獎勵 30 萬元,補償型鋼增加費用 10 萬元的要求。施工單位 按期提交了工程竣工結算書。
【問題】
1.寫出圖 3 中部件①、②的名稱,以及冷凍水管道現場裝配常用的連接方式? 2.不考慮其他費用,試計算第 5 個月排煙系統風管 (鍍鋅鋼板) 制造安裝支付的進度款?
3.排煙主干風管嚴密性的試驗壓力如何確定?允許漏風量的計算式應選哪一個?寫出風管嚴密性檢 驗的主要部位。
4 施工單位提出的工期獎勵費和型鋼補償費是否合理?說明理由。 【參考答案】
1.①彈簧減振 (彈簧減振裝置)、②型鋼支座 (基礎型鋼)。常用法蘭 (法蘭連接)、焊接 (焊接連接)。 2.預付款為 3000×8%=240 萬元,第三個月開始扣,則需要扣除的為 3、4 月份。
進度款按月支付 80%為 2000×600×80%× (1-3%) =93.12 萬元。
3.按照中壓風管確定;應選擇 Qm≤0.0352P0.65 (式 3-2);咬口縫、鉚接孔、風管的法蘭翻邊、風 管管段之間的連接等。
4.工期獎勵合理,理由:合同約定工期提前 10 天以上一次性獎勵 30 萬元。
型鋼補償不合理,理由:型鋼費用增加因施工單位采用裝配式施工導致增加,故不合理。
(四)
【案例背景】
某 PC 公司項目都承擔石油化工項目施工,其中再生塔直徑 3.2m,長度 46.2m,重 78.6t,在制造廠完 成附塔管線和梯平臺安裝,整體到貨。
項目部進場后,編寫了專項施工方案,擬采用 250t履帶吊為主吊,90t 履帶吊溜尾。整體吊裝。經計 算再生塔頂層的梯平臺與吊臂最小距離為 300mm。吊車站位地基進行壓路機碾壓,吊車站位與周圍設施的 最小距離為 600mm。方案編寫后報送監理審核,監理認為該方案措施及程序不完整,項目部修改并完成相 關程序后,專項方案審批通過。
塔器安裝見圖 4,監理認為整鐵安裝存在質量問題:墊鐵間距過大、墊鐵 6 塊不符合規定,同時還存 在其他質量問題。要求項目部整改。
整改后,焊工將地線夾在附塔管線法蘭上,進行整鐵層間點焊時,監理予以制止,還認為該焊工需持 有《特種設備安全管理和作業人員證》才能作業。
由于作業人員多次出現類似安裝質量問題,項目部總工再次對作業人員進行分部分項工程技術交底, 重點內容為質量保證措施,項目施工質量驗收合格。
【問題】
1.塔器吊裝方案進行怎樣修改?還應補充哪個程序?
2.圖 4 中的質量問題應如何整改?
3.監理制止焊工的點焊工作和提出的焊工持證要求是否正確?
4.在分部分項工程技術交底中,還應包括哪些質量方面內容。
【參考答案】
1.再升塔頂層梯平臺與吊臂最小距離應為 500mm。
還應由施工單位技術負責人審核簽字,加蓋單位公章。
2. (1) 墊鐵的厚度不宜小于 2mm
(2) 相鄰兩墊鐵組間的距離,宜為 500~1000mm;
(3) 墊鐵 6 塊錯誤,改為不超過 5 塊。
3.正確,理由:地線應接在專門的接地裝置上不得夾在法蘭上;焊工應不得無證上崗,應持證上崗。
4.還包括質量標準,檢驗、試驗和質量檢查驗收評級依據。
大立教育一直致力于幫助廣大二級建造師考生輕輕松松順利通過考試,如果你對自己的自制力和意志力沒有信心的話,也可以報名參加大立教育二級建造師的輔導課程,有業內經驗豐富的老師為你指明方向,掃除學習障礙,并且有全國考生和你一起學習,一起努力,一起為夢想全力以赴!>>點此咨詢詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
