歷年真題

2025年二級建造師《機電實務》考試真題及答案解析

發布時間:2025-05-06 15:28:23來源:點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2025年二級建造師考試在2025年5月10日-11日進行。考試都是一天考三科,機電、市政和水利安排在5月11日上午。同時5月10日和5月11日的下午都安排了法律法規和施工管理的考試。10日下午和11日下午的法規和管理考的是不同的試卷。二級建造師考試結束后,大立教育教研團隊及編輯人員及時搜集整理了2025年二級建造師《機電工程管理與實務》考試真題及答案解析,供二建機電實務考生查看并預估分數。

2025年二級建造師考試定于5月10日和11日舉行。考試都是一天考三科,建筑、公路和礦業實務安排在5月10日上午,機電、市政和水利安排在5月11日上午。同時5月10日和5月11日的下午都安排了法律法規和施工管理的考試。同一個地區,10日下午和11日下午的法規和管理考的是不同的試卷。考試結束后,大立小編第一時間搜集整理了2025年二級建造師《機電工程管理與實務》考試真題及答案解析,供廣大考生參考。更多二建考試資訊,敬請關注大立教育二級建造師頻道。

一、單項選擇題 (每題1分,共20題,共20分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。


1.下列激光測量儀中適用于設備安裝定位測量的是()

A. 激光平面儀

B. 激光水準儀

C. 激光經緯儀

D. 激光準直儀

【答案】 C

【答案解析】激光經緯儀:用于施工及設備安裝中的定線、定位和已知角度的測設。

2.下列焊接工藝參數中屬于次要因素的是()

A. 焊接母材厚度

B. 焊后熱處理

C. 保護氣體種類

D. 保護氣體流量

【答案】 D

【答案解析】次要因素變化則無需進行再次評定,如坡口形式尺寸、焊絲規格、保護氣體流量等,但需要重新編制焊接工藝規程。

3.配電柜內電流互感器二次回路的鋼導線截面應選()

A. 1.0mm2

B. 1.5mm2

C. 2.5mm2

D. 0.5mm2

【答案】 C

【答案解析】配電柜二次回路絕緣導線的額定電壓不應低于450/750V,  銅芯導線的截面積 一般不應小于1.5mm2,  電流互感器回路導線不應小于2.5mm2。

4.下列橡膠中,屬于特種橡膠的是()

A. 丁苯橡膠

B. 順丁橡膠

C. 丁臘橡膠

D. 氯丁橡膠

【答案】 C

【答案解析】特種橡膠指具有特殊性能,專供耐熱、耐寒、耐化學腐蝕、耐油、耐溶劑、耐輻射等特殊性能要求使用的橡膠,如硅橡膠、氟橡膠、聚氨酯橡膠、丁腈橡膠等。

5.下列附件中,不屬于消防水泵接合器組成部分的是()

A. 放空管

B. 安全閥

C. 止回閥

D. 壓力表

【答案】 D

【答案解析】消防水泵接合器的安裝,應按接口、本體、連接管、止回閥、安全閥、放空管、 控制閥的順序進行,止回閥的安裝方向應使消防用水能從消防水泵接合器進入系統。

6.下列計量器具中,列入國家強制檢定目錄的是()

A. 阻抗圖示儀

B. 測厚儀

C. 全站儀

D. 經緯儀

【答案】 C

【答案解析】列入國家強制檢定目錄的工作計量器具。

例如:用于安全防護的壓力表、電能表、接地電阻測量儀、聲級計、透射式煙度 計、電力測量用互感器;用于測繪的手持式激光測距儀、全站儀、測地型GNSS接收 機;用于有毒有害、易燃易爆氣體檢測(報警)的二氧化硫氣體檢測儀、硫化氫氣體分 析儀、一氧化碳檢測報警器、一氧化碳和二氧化碳紅外線煙氣分析儀、化學發光法氮氧 化物分析儀、甲烷測定器。

7.某醫院病房空調機組的送風量18000m3/h,機外余壓600pa,對該系統風管制作工藝進行強度試驗時,試驗壓力應是()

A. 720pa

B. 750pa

C. 800pa

D. 900pa

【答案】 B

【答案解析】機外余壓600pa屬于中壓,中壓風管為1.2倍的工作壓力,且不低于750Pa

8.QIS密度繼電器與設備本體管理系統隔離的目的是()

A. 便于現場校驗

B. 提高檢測精度

C. 防止儀表爆裂

D. 提高儀表強度

【答案】 A

【答案解析】A選項正確:密度繼電器在使用過程中需要定期進行校驗以確保其準確性和可靠性。通過將其與設備本體管路系統隔離,可以在不影響設備正常運行的情況下對密度繼電器進行校驗,從而提高維護效率和準確性。

B選項錯誤:雖然隔離可以減少外部干擾,但主要目的還是為了方便校驗,而不是直接提高檢測精度。

C選項錯誤:密度繼電器的設計和選材通常已經考慮了安全因素,隔離的主要目的不是防止爆裂。

D選項錯誤:隔離的目的也不是為了提高儀表的物理強度,而是為了方便維護和校驗。

9.關于開式滑動軸承裝配的說法,正確的是()。

A. 后壁軸瓦先刮上瓦

B. 后壁軸瓦先刮下瓦

C. 刮研在精平前進行

D. 刮研的零件需卸掉

【答案】 B

【答案解析】A選項錯誤:因為上瓦通常是后刮的。

B選項正確:在開式滑動軸承的裝配過程中,通常先刮研下瓦,然后再刮研上瓦。這是因為下瓦是主要承載部分,需要先確保其接觸點數和接觸質量符合要求。

C選項錯誤:刮研應在設備精平后進行,以確保刮研后的軸瓦與軸頸的接觸點數和接觸質量符合要求。

D選項錯誤:刮研時應將軸上所有零件裝上,而不是卸掉,以確保在實際工作狀態下進行刮研。

10.交流異步電動機采用變頻器調速時、變頻器的()。

A. 輸出電壓性質是變化的

B. 輸出電壓大小是變化的

C. 輸出電流是恒定不變的

D. 輸出功率是恒定不變的

【答案】 B

【答案解析】A選項錯誤:雖然變頻器可以改變輸出電壓的頻率和幅值,但其輸出本質上仍然是交流電,因此性質沒有發生根本變化。

B選項正確:變頻器通過改變輸出電壓的頻率和幅值來實現對電動機速度的控制。當需要改變電動機的轉速時,變頻器會調整輸出電壓的大小(即幅值)以保持適當的磁通量,從而確保電動機在不同速度下都能有效運行。

C選項錯誤:變頻器的輸出電流并不是恒定不變的,它會隨著負載的變化而變化。此外,在不同的轉速下,電動機的電流也會有所不同。

D選項錯誤:變頻器的輸出功率也不是恒定不變的,它會根據電動機的負載和轉速進行調整。

11.關于采用卷揚機進行起重吊裝的說法正確的是()。

A. 卷揚機與桅桿的距離必順小于桅桿的長度

B. 卷簡到導向滑車距離應大于卷筒長度16倍

C. 卷揚機固定后應按其使用負荷進行預拉試驗

D. 最外層鋼絲繩可高于卷筒兩端一個繩徑

【答案】 C

【答案解析】A選項錯誤,卷揚機與桅桿的距離必須大于桅桿的長度

B選項錯誤,由卷筒到第一個導向滑車的水平直線距離應不小于卷筒長度的25倍

D選項錯誤,最外一層鋼絲繩應低于卷筒兩端凸緣一個繩徑的高度

12.關于室外給水塑料管道水壓試驗的說法,正確的是()。

A. 在試驗壓力下穩10min壓力降不超過0.02Mpa

B. 在試驗壓力下穩30min 壓力降不超過0.03Mpa

C. 在試驗壓力下穩10min 壓力降不超過0.05Mpa

D. 在試驗壓力下穩60min壓力降不超過 0.05Mpa

【答案】 D

【答案解析】塑料管道系統在試驗壓力下穩壓1h 壓力降不超過0.05MPa,  然后 降至工作壓力進行檢查,壓力應保持不變,不滲不漏。

13.自動化儀表工程中,補償導線不能采用的敷設方式()。

A. 塑料導管敷設

B. 金屬導管敷設

C. 電纜橋架敷設

D. 直接埋地

【答案】 D

【答案解析】補償導線應在穿電纜導管或在電纜橋架內敷設,不得直接埋地敷設。

14.工業管道試驗中,壓力試驗數值()。

A. 以液位最低點壓力表讀數為準準

B. 以管段中間段壓力表讀數為準準

C. 以液位最高點壓力表讀數為準

D. 以管段最遠段壓力表讀數為準

【答案】 C

【答案解析】試驗用壓力表已經校驗并在檢驗周期內,其精度不得低于1.6級,表的滿刻度 值應為被測最大壓力的1.5~2倍,壓力表不得少于2塊。其中至少1塊壓力表安裝于 液位最高點,且以安裝于液位最高點的壓力表讀數為準。P115

15.施工單位辦理特種設備安裝維修告知時,不能采用的方式

A. 派人送達

B. 網上告知

C. 電話告知

D. 掛號郵寄

【答案】 C

【答案解析】施工單位可以采用派人送達、掛號郵寄或特快專遞、網上告知、傳真、電子郵 件等方式進行安裝改造維修告知。

16.負責建立與管理臨時用電安全技術檔案的人員是()

A. 電氣技術人員

B. 檔案管理人員

C. 安全管理人員

D. 低壓操作工

【答案】 A

【答案解析】臨時用電安全技術檔案應由主管現場的電氣技術人員建立與管理。P185

17.關于電梯轎廂導軌的要求、正確的是()。

A. 導軌的下端應安裝在井道墻面的導軌座上

B. 導軌與支架之間的墊片厚度不宜超過5mm

C. 導軌面與基準線允許偏差不應大于1mm/5m

D. 轎廂導軌的工作面接頭處不應有連續縫隙

【答案】 D

【答案解析】解析:A. 導軌的下端應安裝在井道墻面的導軌座上

解析:根據教材,導軌的下端應安裝在井道地面的導軌座上,而不是井道墻面。因此,這個選項是不正確的。

B. 導軌與支架之間的墊片厚度不宜超過5mm

解析:教材中提到,導軌與支架之間的墊片厚度不宜超過3mm,且墊片不宜超過3片。當墊片厚度大于3mm、小于7mm時,墊片之間要點焊;若超過7mm時,應先用與導軌寬度相同的鋼板墊入,再用墊片進行調整。因此,這個選項是不正確的。

C. 導軌面與基準線允許偏差不應大于1mm/5m

解析:教材中規定,每列導軌的工作面(包括側面和頂面)與安裝基準線的允許偏差:轎廂導軌和設有安全鉗的對重導軌不應大于0.6mm/5m;不設安全鉗的對重導軌不應大于1.0mm/5m。因此,這個選項是不正確的。

D. 轎廂導軌的工作面接頭處不應有連續縫隙

解析:教材中明確指出,轎廂導軌和設有安全鉗的對重導軌工作面接頭處不應有連續縫隙,導軌接頭處臺階不應大于0.05mm。因此,這個選項是正確的。P85

18.關于入侵報警設備安裝的說法,錯誤的是()。

A. 被動紅外探測器不能對著空調出風口安裝

B. 主動型紅外線探測器應逆著燈光的方向安裝

C. 超聲波探測器應安裝在隔聲性能好的墻體上

D. 振動探測器在二次結構墻安裝時應增加鋼板

【答案】 B

【答案解析】A正確.教材中明確指出,被動紅外探測器不能對著發熱體的燈具光源、火爐、冰箱散熱器、空調器的出風口等。

B錯誤. 教材中提到,主動紅外線探測器應順光方向安裝,以避免太陽直射光和其他大功率燈光的直射。

C正確. 教材中指出,超聲波移動探測器安裝時應注意墻應有較好的隔聲性能。

D正確. 教材中提到,振動探測器應注意安裝位置的墻體,應為混凝土墻體;如果是二次結構墻,應增加墻體鋼板后再安裝。

綜上所述,錯誤的說法是:B。

19.下列工程技術文件中不需要施工單位技術負責人審批的是(  )

A. 臨時用電施工組織計劃

B. 單位工程施工組織計劃

C. 塔吊安拆專項施工方案

D. 機電系統調試專項方案

【答案】 D

【答案解析】A需要. 臨時用電施工組織設計應由電氣工程技術人員編制,項目部技術負責人審核,經相關部門審核并經具有法人資質的企業技術負責人批準后實施。因此,臨時用電施工組織計劃需要施工單位技術負責人審批。P221

B需要. 單位工程施工組織計劃

解析:單位工程施工組織設計應由施工單位技術負責人審批。因此,單位工程施工組織計劃需要施工單位技術負責人審批。

C需要. 塔吊安拆專項施工方案

解析:塔吊安拆專項施工方案屬于危險性較大的分部分項工程,需要經過專家論證,并且最終需要施工單位技術負責人審批。因此,塔吊安拆專項施工方案需要施工單位技術負責人審批。

D不需要. 機電系統調試專項方案

解析:機電系統調試專項方案通常由項目技術負責人審批,而不是施工單位技術負責人。因此,機電系統調試專項方案不需要施工單位技術負責人審批。

20.涂料進場時,供料方提供的產品質量文件不包括()

A. 質量技術指標

B. 施工技術工藝

C. 材料檢測報告

D. 技術鑒定文件

【答案】 B

【答案解析】涂料進場時,供料方除提供產品質量證明文件外,尚應提供涂裝的基體表面 處理和施工工藝等要求。產品質量證明文件應包括產品質量合格證、質量技術指標及檢測方法、材料檢測報告或技術鑒定文件。


二、多項選擇題 (每題2分,共10題,共20分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。

21.室外場所應采用的照明光源有()

A. 高壓鈉燈

B. 金屬鹵化燈

C. LED 燈

D. 白熾燈

E. 熒光燈

【答案】 A,B,C

【答案解析】室外照明場所宜采用LED 光源、金屬鹵化物燈、高壓鈉燈。

22.關于施工材料現場保管的做法,正確的有0)

A. 不定期盤點

B. 安全防護

C. 專人管理

D. 標識清楚

E. 分類存放

【答案】 B,C,D,E

【答案解析】A選項錯誤,正確的做法是定期盤點,倉庫管理員對庫存物資要定期盤點,根據盤點內容,做好盤點記錄;庫存物資應無超儲積壓、損壞變質,保證庫存物資的完好。

B選項正確:對于易燃、易爆、有毒、有害危險品儲存要在遠離人員密集區的專門庫房存放,并設專人管理,制定安全操作規程。針對不同要求的材料庫房要有防雨、防洪、防碰、防火、防腐、防熱、防潮、防凍、防爆、防有害氣體泄漏的技術措施。

C選項正確:材料保管應由專人負責,明確責任,建立臺賬,確保賬、物、卡、金額相符。

D選項正確:施工現場材料的擺放要按平面布置圖實施,做到標識清楚、擺放有序、碼放合理,符合堆放保管制度。

E選項正確:根據庫存材料的物理化學性能進行科學分類,并分庫或分區存放。庫房內應設物資合格區、待驗區、不合格區。

23.關于低合金鋼結構的制作要求正確的是()。

A. 環境溫度在-10℃C可以進行冷矯正

B. 矯正后,鋼材表面劃痕深度小于0.5mm

C. H型鋼端頭到拼縫的長度大于600mm

D. H型鋼切面不應大于2mm 的缺棱

E. H型腹板拼接不應大于300mm

【答案】 A,B,C

【答案解析】A正確. 教材中明確指出,碳素結構鋼在環境溫度低于-16℃、低合金結構鋼在環境溫度低于-12℃時,不應進行冷矯正和冷彎曲。因此,-10℃是可以進行冷矯正的。這個選項是正確的。

B正確. 教材中提到,矯正后的鋼材表面,不應有明顯的凹面或損傷,劃痕深度不得大于0.5mm,且不應大于該鋼材厚度允許負偏差的1/2。因此,這個選項是正確的。

C正確. 教材中規定,H型鋼端頭到拼接縫的長度不應小于600mm。因此,這個選項是正確的。

D錯誤. 教材中提到,鋼材切割面應無裂紋、夾渣、分層等缺陷和大于1mm的缺棱,并應全數檢查。因此,這個選項是不正確的,正確的應該是“不應大于1mm”。

E錯誤. 教材中規定,腹板拼接寬度不應小于300mm。因此,這個選項是不正確的,正確的應該是“不應小于300mm”。P152

24.下列軋機中屬于特殊軋機的是()。

A. 橫軋機

B. 開坯榨機

C. 穿孔機

D. 輪軋箍機

E. 橫列式軋機

【答案】 A,D

【答案解析】按用途可分為:開坯軋機、型鋼軋機、板帶軋機、鋼管軋機和特殊軋機(如 橫軋機、輪箍軋機等)。p168

25.汽輪機轉子安裝時,轉子測量的參數應包括()。

A. 軸頸橢圓度

B. 轉子彎曲度

C. 徑向跳動量

D. 通流間隙量

E. 軸封間隙量

【答案】 A,B,C

【答案解析】轉子測量應包括軸頸橢圓度和不柱度的測量、 轉子跳動測量(徑向、端面和推力盤瓢偏度)、轉子彎曲度測量、聯軸器端面止口配合間隙測量。P160

26.依據現行國家標準承重結構所用型鋼的合格保證應包含

A. 屈服強度的合格保證

B. 抗拉強度的合格保證

C. 斷后伸長率的合格保證

D. 熱彎試驗的合格保證

E. 硫磷含量的合格保證

【答案】 A,B,C,E

【答案解析】承重結構所用的鋼材應具有屈服強度、抗拉強度、斷后伸長率和硫、磷含量的合格保證,對焊接結構尚應具有碳當量的合格保證。

27.建設單位辦理竣工備案時應提交的文件有()。

A. 項目立項審批文件

B. 環保出具的認可書

C. 建設工程交工書

D. 工程質量保修書

E. 工程竣工驗收報告

【答案】 B,D,E

【答案解析】建設單位辦理竣工備案應當提交的文件

①工程竣工驗收備案表。

② 工程竣工驗收報告,包括工程報建日期,施工許可證號,施工圖設計文件審查意見,勘察、設計、施工、工程監理等單位分別簽署的質量合格文件及驗收人員簽署的竣工驗收原始文件。

③由規劃、環保等部門出具的認可文件或者準許使用文件。

④特殊建設工程驗收合格的證明文件。

⑤施工單位簽署的工程質量保修書。

⑥法律法規規定的必須提供的其他文件。

P348

28.關于施工現場環境保護的做法、正確的有()。

A. 施工現場禁止進行廢棄物燃燒

B. 施工現場進口應設置洗車設施

C. 夜間電焊作業應采取遮擋措施

D. 有毒油料的存儲地不做隔水層

E. 有毒廢棄物作為建筑垃圾的外運

【答案】 A,C

【答案解析】A正確:施工現場應禁止燃燒廢棄物,以防止產生有害氣體和煙塵,對環境造成污染。這個選項是正確的。

B錯誤. 施工現場出口應設置洗車設施,保持開出現場車輛的清潔,防止車輛將泥土帶出施工現場,造成道路污染。選項中說的是出口,所以錯誤。

C正確. 夜間電焊作業應采取遮擋措施,避免電焊弧光外泄,減少光污染。這個選項是正確的。

D錯誤. 對于化學品等有毒材料、油料的儲存地,應有嚴格的隔水層設計,做好滲漏液收集和處理,防止污染地下水。因此,這個選項是不正確的。

E錯誤. 對于有毒有害廢棄物應回收后交有資質的單位處理,不能作為建筑垃圾外運。因此,這個選項是不正確的。

29.屬于機電工程項目運行管理資料的有()。

A. 施工季節回訪計劃

B. 運維平臺的施工計劃

C. 隱蔽工程檢驗記錄

D. 主要設備運行策劃

E. 年度運行耗能計劃

【答案】 C,D

【答案解析】機電工程項目運行的資料管理

(1)運行系統的設計、施工、調試、檢測,以及評定等技術資料應齊全并妥善保存,并應對照系統實際情況進行核對。必備文件檔案應包括下列內容:

①系統設備明細表及采購資料。

②主要材料和設備的出廠合格證明及進場的檢驗、試驗報告。

③儀器儀表的出廠合格證明、使用說明書和最近一次的校正記錄。

④圖紙會審記錄、設計變更通知書和竣工圖。

⑤隱蔽工程檢查驗收記錄。C正確

⑥設備及管道系統安裝及檢驗記錄。

⑦管道沖洗和試驗記錄。

⑧設備單機試運行記錄。

⑨系統聯動試運行記錄。

(2)應建立運行管理檔案,各系統運行管理記錄應真實齊全,填寫信息應詳細準 確,填寫人應簽名,運行管理記錄應包括下列內容:

①運行系統運行管理方案及運行管理記錄。

②各系統設備性能參數及易損易耗配件型號參數名冊。

③各主要設備運行參數記錄。D正確。

④日常事故分析及其處理記錄。

⑤日常巡回檢查記錄。

⑥全年運行值班記錄及交接班記錄。

⑦各主要設備維護保養及日常維修記錄。

⑧設備和系統部件的大修和更換零配件及易損件記錄。

⑨年度運行總結和分析資料等。

(3)運行系統的運行管理策略、控制和使用方法、運行使用說明,及不同工況設 置等,應作為技術資料管理,宜委托專業機構研究制定,并應在實踐中根據實施情況予 以完善。

(4)大型復雜系統宜通過建筑信息模型(BIM)、 系統/設備運維平臺進行管理。

30.針對施工合同實施中的風險和對策應重點分析的內容有

A. 機電工程保修和回訪責任

B. 鋼材電纜價款調整的規則

C. 環境保護和文明施工變化

D. 深化設計圖紙的審批機制

E. 通電節點延誤的違約責任

【答案】 A,B,E

【答案解析】合同分析的重點內容如下:

①合同的法律基礎,承包人的主要責任,工程范圍,發包人的責任。

②合同價格、計價方法和價格補償條件。

③工期要求和順延及其懲罰條款,工程受干擾的法律后果,合同雙方的違約責任。

④合同變更方式、工程驗收方法、索賠程序和爭執的解決等。

A是屬于承包人的主要責任,E屬于合同雙方的違約責任,B屬于合同價格、計價方法。因此ABE屬于重點分析的內容。

CD選項根據教材的描述并不屬于重點分析內容。


三、案例分析題 (每題20分,共4題,共80分)
請考生根據背景材料回答相關問題。
【案例一】

31.某鋼鐵廠建設一個年產100萬T煉鋼工程,A公司中標該工程。煉鋼工程安裝的內容包括原料供應系統、吹煉精煉與出鋼系統、供氧系統。煙全凈化與煤氣回收系統等的安裝。A公司項目部進場后,按綠色施工要求建立綠色施工管理體系,重點對施工圖進行優化,對綠色施工實施動態管理,對施工各個階段加強管理和監督,實施煉鋼工程項目的綠色施工的安全過程煉鋼設備示意圖3,轉爐本體采用滑移安裝,在兩根滑移梁上,將托圈,爐殼等裝置組成整體,并滑移到軸承支座上進行安裝。項目部設計制作的滑移梁滿足強度和剛度要求。滑移梁設置在加料跨爐前平臺的主梁上,滑移梁的坐標,位置及標高適合爐體滑移和安裝要求。轉爐主體安裝完成后,項目部對水冷爐口進行水壓試驗。在試驗壓力0.5MPA下穩壓10min。

重新測在降至工作壓力0.4 MPA停壓30 MIN水壓實驗合格后安裝完成后,鋼鐵廠組織聯合試運行,試運行系統設計要求全面投入投運,穩定連續運行,并達到規定的時間。參加試運行的操作人員熟練掌握開車停車技術。聯動試運行后,參加了試運行有關部門單位對聯動試運行結果進行分析評定合格后,填寫聯動運行合格證書。

問題:

1.項目部還應優化哪些綠色施工管理內容?綠色施工管理體系的第一責任人應該是誰?

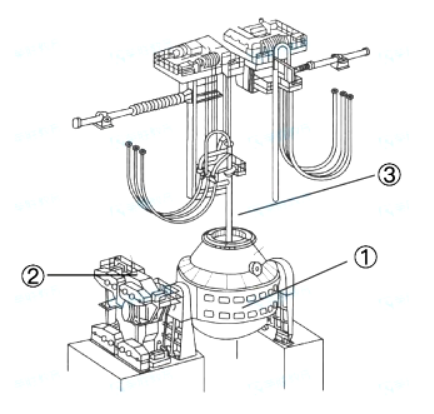

2.圖三中①②分別是哪種設備?③是哪個部件?部件③安裝前應檢查哪些內容?

3.滑移梁應根據哪些條件進行設計制作?水冷爐口的水壓實驗操作是否正確,水冷爐口還應做哪些試驗?

4.參加聯合試運行的操作人員還需要掌握哪些技術?聯動運行合格書上應有哪些單位蓋章確認?


【答案解析】1.(1)項目部還對綠色施工組織設計和綠色施工方案進行優化,對工程項目綠色施工進行檢查;圖紙會審應包括綠色施工內容。

(2)項目部應建立以項目經理為第一責任人的綠色施工管理體系。

2.(1)①—轉爐托圈。②—傾動裝置。③—。

3.(1)滑移梁根據爐體重量和現場條件設計制作。

(2)水冷爐口的水壓試驗操作錯誤。試驗壓力應該是0.36mpa,

(3)水冷爐口還應做通水試驗。

4.(1)還應掌握:事故處理和調整工藝條件的技術。

(2)由建設單位、設計單位、施工單位蓋章。


【案例二】

32.某安裝公司承包成品油庫區的安裝工程,工程內容為6臺5000m3柴油儲罐、8臺2000m3汽油儲罐和2臺1000m3航油儲罐.以及配套的管道安裝、防腐工程等.柴油儲罐和航油儲罐為拱頂儲罐,汽油儲罐為內浮頂拱頂儲罐。

安裝公司項目部進場后,編制了儲罐施工方案和施工進度計劃表2,施工方案選用倒裝法進行罐體結構施工:在審批時,施工進度計劃被項目部技術負責人否定,要求重新編制項目部對施工現場職業健康安全危險源辨識后.識別出金屬儲罐制作安裝時,存在的危險源有:爆炸、高空作業、受限空間作業、吸入煙霧(塵粒)、高空墜物等

項目部配置的計量器具有:鋼直尺、5m鋼卷尺、直角尺等,并自制了罐壁板和頂板的弧度靠模,滿足儲罐本體制作安裝的質量控制要求.

罐體施工時,25t汽車吊進行吊裝作業,在起重臂仰角/達80°時,遭遇強風,汽車吊后側支腿開始下沉,吊車身逐漸傾斜.起重指揮人員立即停止吊裝作業;項目部排除吊車傾斜因素后.重新進行吊裝施工。

問題:

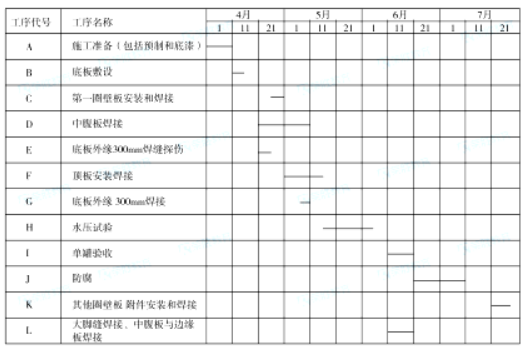

1、施工進度計劃表2為什么被否定?存在哪些問題?

2、金屬儲罐在施工現場的制作安裝中還存在哪些危險源?

3、自制頂板孤形靠模的弦長應是多少?靠模使用前應由誰進行檢驗?項目部配置的鋼直尺應按哪類計量器具進行管理?

4、罐體施工時,吊裝中導致車身傾斜的因素有哪幾個?


【答案解析】1.進度計劃中施工順序存在錯誤,所以被否定。

存在的問題:錯誤1.底板外緣300mm焊接探傷在焊接之前,應在之后進行。

錯誤2,第一圈壁板安裝和焊接在頂板安裝焊接之前,應在頂板安裝焊接之后進行。

錯誤3,頂板安裝焊接在底板外緣300mm焊接之前,應該在之后進行。

錯誤4,其他圈壁板附件安裝及焊接在最后錯誤,應在中幅板焊接之前進行。

錯誤5,水壓試驗在KJ之前。所有焊接做完后再進行水壓試驗。

錯誤6,防腐在單罐驗收之后,應在之前進行。

2.還有的危險源:火災,機械撞擊,人員中毒,人員踏空、滑倒、失穩。

3.(1)弦長為2m。

(2)使用前由現場質量檢查員和專業技術人員按有關要求加以檢驗。

(3)鋼直尺應C類計量器具進行管理。

4.主要因素有:強風、支腿不穩定、起重臂桿仰角超限等。


【案例三】

33.A公司承建某建筑機電安裝工程,A公司進場后,針對該工程編制應急預案,并對現場工作人員進行應急預案培訓:

1)應急的內容和應急方式:明確各自任務和防護措施;

2)應急內容和實施程序變更的處理流程,(3)緊急事故的報警方法和報警程序。

A公司將臨時用電工程分包給B公司;B公司編制了臨時用電施工方案,臨時用電采用三級配電,TN-S接零保護系統;為了充分利用項目現有電纜,臨時用電總配電框進線電纜采用了一根4芯電設(YJFE-4X70)加一根單芯電纜(YJFE1x25)總配~母線采用TMY-50x5、螺栓搭接。

方案 經編制交底后,B公司組織了施工;

A公司檢查臨~后指出:

(1)單芯電纜,用于PE導體不滿足現行規范;(2)總配電柜內母線搭接面鉆孔位置及孔徑大小和數量符合規定;但搭接面長度30mm和M6搭接螺栓不滿足現行規范,A公司要求B公司返工,B公司返工后,向監理申請竣工被監理拒絕。

問題:

1、A公司編制的應急預案培訓還應包含哪些內容?A公司應該多長時間組織一次應急預案演練?

2、總配電柜進線電纜的絕緣層和護套層分別是什么材料?Pe導線的最小截面積是多少?

3、總配電柜母線搭接的合格長度是多少?搭接螺栓應采取什么規格?螺孔間中心距離誤差最小為多少?

4、B公司直接向監理公司申請竣工檢驗是否妥當?臨時用電工程竣工驗收的組織程序。


【答案解析】1.(1)還應補充:1)使應急救援人員熟悉安全防護用品的正確使用和維護。

2)使員工懂得在緊急情況發生后有效的逃生方法。

(2).項目部演練的頻次為每半年至少1次。企業級演練的頻次在每年至少1次。

2.(1)總配電柜進線電纜的絕緣層材料為輻照交聯聚乙烯。護套層材料為聚烯烴。(2)4芯電纜(YJFE-4X70)的PE線截面積為35mm2,單芯電纜(YJFE1x25)PE線截面積為16mm2.

3.搭接長度:50*2=100mm。對于TMY-50x5銅母線。螺栓規格:使用M12螺栓(背景缺圖)。螺孔間中心距離誤差:允許誤差為±0.5mm。

4.不妥。組織程序:B單位對臨時用電施工工程經自行檢驗合格后,應事先通知總承包方組織預驗收,認可后再由總承包單位報請建設單位或監理單位組織檢查驗收。


【案例四】


34.某安裝公司中標一科研辦公樓(寒冷地區)機電專業分包工程項目,承包范圍包括建筑給排水及供暖系統、通風空調系統和電氣系統;建筑智能化系統由建設單位發包給某智能化公司.工程合同中明確要求機電專業分包商須配合建設單位獲得綠色建筑二星級評價的認證.

項目開工后,各專業設計師進行了圖紙交底建設單位組織進行了圖紙會審,安裝公司據此展開圖紙深化設計,包括各類機電管道吊裝安裝詳圖的設計及計算并通過了設計的審核批準,下圖1是部分機電管道吊裝安裝節點詳圖.

工程于2015年8月竣工驗收.安裝公司整完善散熱器(1800組)的檢驗報告,整組出廠的散熱器安裝前水壓試驗驗格記錄進場復試查格報告、隱蔽驗收合檢報告等工程檔案資料:

經過機電系統使用及維護培訓后、交付建設單位的物業管理部門運維管理、由于樓宇控制系統專業性、智能化程高,物業管理部門將該系統委托智能化公司運維托管5車。

辦公樓供暖系統設計工作力為0.7MPa,在2018年1月10日夜間運行時(系統工作壓力為0.6Mpa),因室內樓宇控制系統的局部故障,使450組散熱器溫控電磁閥未開啟,導致散熱器管道系統正常值環·適逢某處玻璃幕墻破損,造成破損幕墻處的散熱器銅管凍裂漏水,損壞了周邊精裝和辦公設施,物業部門要求安裝公司進行維修并承擔維修損失。

image.png    image.png    image.png    image.png



問題:

1、綠色建筑的評價指標體系由哪幾類指標組成。

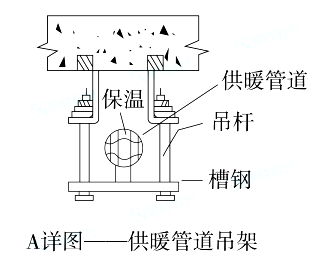

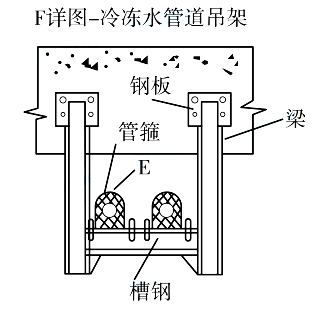

2、圖1的ABD詳圖中分別采用了哪種管道吊架型式?寫出F詳圖中E的名稱。

3、說明本工程散熱器安裝前水壓試驗壓力,試驗時間和進場復試的檢驗數量。

4、維修損失應由哪個單位承擔簡述理由。

【答案解析】1.綠色建筑評價指標體系應由安全耐久、健康舒適、生活便利、資源節約、環 境宜居5類指標組成。

2.(1)A固定支架,B滑動支架,D防晃支架。

(2)襯墊。

3.(1)散熱器水壓試驗壓力為:0.7*1.5=1.05MPa。試驗時間為2~3min。

(2)同廠家、同材質的散熱器,數量在500組及以下時,抽檢2組,當數量沒增加1000組時,應增加抽檢1組。背景中為1800組,所以抽檢為3組。

4.應由智能化公司和物業公司共同承擔責任。原因:因室內樓宇控制系統的局部故障,使450組散熱器溫控電磁閥未開啟,屬于智能化公司的責任。玻璃幕墻破損,造成破損幕墻處的散熱器銅管凍裂漏水,屬于物業公司的責任。質量問題由雙方的責任造成,應協商解決,商定各自的經濟責任。


【二級建造師完整版真題領取】


2025年二級建造師考試結束后,大立教育二級建造師考試教研老師將第一時間對收集到的試題進行解析作答,將及時整理2025年二級建造師考試各科目試題及答案解析電子版,如果你有需求,可點擊下方圖片領取。




【二級建造師考后估分】


考試結束后,如果你想第一時間核對考題答案,提前知曉自己的考試結果,你可以通過大立教育二級建造師考試考后估分系統進行估分!




下一篇:返回列表

班型課程

  • 惠學班
  • 系統暢學班
  • 全程無憂班
  • 金鉆護航班
  • 高端密訓
  • VIP尊享集訓
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 2800元 3500元 課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
脫產集訓(面授/直播)
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
純金密訓卷
密訓班內部定制資料
立即報名
施工管理
建筑實務 8800元
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日
主站蜘蛛池模板: 塑料熔指仪-塑料熔融指数仪-熔体流动速率试验机-广东宏拓仪器科技有限公司 | 磁力加热搅拌器-多工位|大功率|数显恒温磁力搅拌器-司乐仪器官网 | 石家庄律师_石家庄刑事辩护律师_石家庄取保候审-河北万垚律师事务所 | 云杂志网-学术期刊-首页 | PO膜_灌浆膜及地膜供应厂家 - 青州市鲁谊塑料厂 | 电动葫芦|手拉葫芦|环链电动葫芦|微型电动葫芦-北京市凌鹰起重机械有限公司 | 留学生辅导网-在线课程论文辅导-留学生挂科申诉机构 | NMRV减速机|铝合金减速机|蜗轮蜗杆减速机|NMRV减速机厂家-东莞市台机减速机有限公司 | 工业淬火油烟净化器,北京油烟净化器厂家,热处理油烟净化器-北京众鑫百科 | 山东钢格板|栅格板生产厂家供应商-日照森亿钢格板有限公司 | 实战IT培训机构_IT培训班选大学生IT技术培训中心_中公优就业 | 石家庄律师_石家庄刑事辩护律师_石家庄取保候审-河北万垚律师事务所 | 济南玻璃安装_济南玻璃门_济南感应门_济南玻璃隔断_济南玻璃门维修_济南镜片安装_济南肯德基门_济南高隔间-济南凯轩鹏宇玻璃有限公司 | 冷水机-冰水机-冷冻机-冷风机-本森智能装备(深圳)有限公司 | 酒精检测棒,数显温湿度计,酒安酒精测试仪,酒精检测仪,呼气式酒精检测仪-郑州欧诺仪器有限公司 | TPE_TPE热塑性弹性体_TPE原料价格_TPE材料厂家-惠州市中塑王塑胶制品公司- 中塑王塑胶制品有限公司 | 合肥通道闸-安徽车牌识别-人脸识别系统厂家-安徽熵控智能技术有限公司 | 高楼航空障碍灯厂家哪家好_航空障碍灯厂家_广州北斗星障碍灯有限公司 | 自清洗过滤器_全自动过滤器_全自动反冲洗过滤器_量子过滤器-滑漮滴 | 艾乐贝拉细胞研究中心 | 国家组织工程种子细胞库华南分库 | 亮化工程,亮化设计,城市亮化工程,亮化资质合作,长沙亮化照明,杰奥思【官网】 | 武汉高低温试验机-现货恒温恒湿试验箱-高低温湿热交变箱价格-湖北高天试验设备 | 捷码低代码平台 - 3D数字孪生_大数据可视化开发平台「免费体验」 | 云南外加剂,云南速凝剂,云南外加剂代加工-普洱澜湄新材料科技有限公司 | 浙江华锤电器有限公司_地磅称重设备_防作弊地磅_浙江地磅售后维修_无人值守扫码过磅系统_浙江源头地磅厂家_浙江工厂直营地磅 | 南京雕塑制作厂家-不锈钢雕塑制作-玻璃钢雕塑制作-先登雕塑厂 | 注塑模具_塑料模具_塑胶模具_范仕达【官网】_东莞模具设计与制造加工厂家 | 防水套管_柔性防水套管_刚性防水套管-巩义市润达管道设备制造有限公司 | PCB接线端子_栅板式端子_线路板连接器_端子排生产厂家-置恒电气 喷码机,激光喷码打码机,鸡蛋打码机,手持打码机,自动喷码机,一物一码防伪溯源-恒欣瑞达有限公司 假肢-假肢价格-假肢厂家-河南假肢-郑州市力康假肢矫形器有限公司 | 语料库-提供经典范文,文案句子,常用文书,您的写作得力助手 | 等离子空气净化器_医用空气消毒机_空气净化消毒机_中央家用新风系统厂家_利安达官网 | 医学模型生产厂家-显微手术模拟训练器-仿真手术模拟训练系统-北京医教科技 | 异噻唑啉酮-均三嗪-三丹油-1227-中北杀菌剂厂家 | 便携式XPDM露点仪-在线式防爆露点仪-增强型烟气分析仪-约克仪器 冰雕-冰雪世界-大型冰雕展制作公司-赛北冰雕官网 | 并网柜,汇流箱,电控设备,中高低压开关柜,电气电力成套设备,PLC控制设备订制厂家,江苏昌伟业新能源科技有限公司 | 南方珠江-南方一线电缆-南方珠江科技电缆-南方珠江科技有限公司 南汇8424西瓜_南汇玉菇甜瓜-南汇水蜜桃价格 | 雄松华章(广州华章MBA)官网-专注MBA/MPA/MPAcc/MEM辅导培训 | 壹车网 | 第一时间提供新车_资讯_报价_图片_排行! | 济南画室培训-美术高考培训-山东艺霖艺术培训画室 | 广东泵阀展|阀门展-广东国际泵管阀展览会 | 天津仓库出租网-天津电商仓库-天津云仓一件代发-【博程云仓】 |
