大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

二級建造師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題

2021年二級建造師機電工程考試真題及答案解析(完整版)

發布時間:2021-05-11 14:10:37來源:大立教育點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  2021二級建造師考試《機電工程》科目考試時間為:2021年5月23日9:00~12:00和5月30日9:00~12:00。

  2021二級建造師考試《機電工程》科目考試時間為:2021年5月23日9:00~12:00和5月30日9:00~12:00。考試過后,廣大考生最關心的問題莫過于2021年二級建造師機電工程考試真題及答案,大立教育考后將會根據學員反饋,及時匯總2021年二級建造師機電工程考試真題及答案分享給大家,并且會及時做出答案解析,希望能為廣大二建考生朋友帶來幫助。


  為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2021年二級建造師機電工程真題答案后,大立教育的老師也將在考后第一時間進行二建機電工程真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2021二級建造師《機電工程》考試真題及答案解析。


《2021二級建造師機電實務考試真題及答案》


  1.臥式不銹鋼容器安裝的說法中,正確的是()。


  A.設備筒體中心線為安裝標高的基準

  B.設備筒體兩側水平方位線為水平度檢測基準

  C.滑動端基礎預埋板上表面低于基礎抹面層上表面

  D.試壓水溫宜設定為4℃。


  【參考答案】B


  2.下列設備中,不屬于光熱發電系統的是()


  A.匯流箱

  B.定日鏡

  C.集熱器

  D.熱交換器


  【參考答案】A


  3.關于風管系統安裝要點的說法,錯誤的是()。


  A.風管穿越建筑物變形縫墻體時,應設置鋼制套管

  B.排煙風管法蘭密封材料宜采用軟聚氯乙烯板

  C.風管消聲器安裝時應單獨設置支吊架。

  D.風管安裝就位的程序通常為先立管后永平管


  【參考答案】B


  4.在電力架空線路架設中,不須裝設拉線的是()


  A.跨越桿

  B.轉角桿

  C.耐張桿

  D.終端桿


  【參考答案】A


  5.關于水平管道采用絕熱氈進行多層絕熱工的說法,正確的是()。


  A.同層不應錯縫

  B.上下層應壓縫

  C.縱向接縫應設置在管道垂直中心線45°范圍內個。

  D.內層絕熱層可不進行嚴縫處理


  【參考答案】B


  6.室內給水管道工程施工程序中,管道及器具安裝的緊后工序是()。


  A.系統壓力試驗

  B.管道支架安裝

  C.給水設備安裝

  D.防腐絕熱施工


  【參考答案】A


  7.汽輪機與發電機的聯軸器裝配定心時,關于控制安裝偏差的說法,錯誤的是()。


  A.調整兩軸心徑向位移時,發電機端應高于汽輪機端

  B.調整兩軸線傾斜時,上部間隙大于下部間隙

  C.調整兩端面間隙時選擇較大值

  D.應考慮補償溫度變化引起的偏差


  【參考答案】B


  8.閥門與管道連接時,要求閥門在開啟狀態下安裝的是()


  方式連接。

  A.法蘭

  B.溝槽

  C.螺紋

  D.焊接


  【參考答案】D


  9.關于電磁流量計安裝的說法,錯誤的是()


  A.流量計外殼,被測流體和管道連接法蘭之間應等電位接地連接

  B.在上游直管段規定的最小長度范圍內,不得設置其他取源部件

  C.在水平管道上安裝時,兩個測量電極不應在管道的正上方和正下方位置

  D.在垂直管道上安裝時,被測流體的流向應自上而下


  【參考答案】D


  10.關于三相四孔插座接線的說法,正確的是()。


  A.保護接地導體(PE)應接在下孔

  B.保護接地導體(PE)在插座間串聯連接

  C.同一場所的三相插座接線相序應一致

  D.相線利用插座本體的接線端子轉接供電


  【參考答案】c



  11. 回路總數為120的照明控制系統檢測時,符合規范的最小抽檢照路數為()。


  A.6

  B.12

  C.18

  D.24


  【參考答案】B


  12.雨淋報警閥應安裝在()系統中。


  A.水噴霧滅火

  B.泡沫滅火

  C.自動噴水滅火

  D.固定消防炮滅火


  【參考答案】A


  13.下列裝置中,不屬手電梯安全部件的是()


  A.門鎖裝置

  B.限速器

  C.對重

  D.緩沖器


  【參考答案】C


  14.在投標決策的后期階段,主要研究商務報價策略和()策略。


  A.盈利水平分析

  B.企業人員優勢

  C.風險因素分析

  D.技術突出優勢


  【參考答案】D


  15.進行合網分析時,價格分析的重點內容包括合同價格、計價方法和()。


  A.工程范圍

  B.工期要求

  C.合同變更

  D.價格補償條件


  【參考答案】D


  16.臨時用電工程中,配電系統設計內容不包括()。


  A.設計防雷裝置

  B.設計配電裝置

  C.設計配電線路

  D.設計接地線路


  【參考答案】A


  17.現場組裝的大型施工機械,使用前需組織驗收,以驗證組裝質量和()。


  A.機械性能

  B.操作性能

  C.安全性能

  D.維修性能


  【參考答案】C


  18.施工單位提出設計變更申請,負責審核變更技術是否可行,評估施工難易程度和對工期影響程度的人員是()。


  A.施工單位總工程師

  B.總監理工程師

  C.建設單位總工程師

  D.造價工程師


  【參考答案】B


  19.項目部對勞務分包單位協調管理的重點是()


  A.施工進度安排

  B.質量安全制度制定

  C.工程資料移交

  D.作業計劃的安排


  【參考答案】D


  20.工程計價依據不包括()。


  A.人工實物消耗量

  B.項目建議書

  C.工程進度款支付比例

  D.設備運雜費


  【參考答案】C


  21. 下列金屬中,屬于有色金屬的有()。


  A.缽

  B.釷

  C. 錳

  D. 銷

  E.鈉


  【參考答案】ABDE


  22.泵的主要性能參數有()。


  A.功率

  B.級數

  C.流量

  D.揚程

  E.效率


  【參考答案】ACDE


  23.管道工程施工測量的準備工作包括()。


  A.熟悉設計圖紙資料

  B.勘察施工現場

  C.繪制施測草圖

  D.編制測量報告

  E.確定施測精度


  【參考答案】ABCE


  24.關于焊接工藝評定的說法,正確的有()。


  A.管道工藝評定的目的在于驗證用此工藝能否得到具有合格力學性能的完好焊接接頭

  B.鋼結構施工中,針對首次采用的焊接材料,施工單位應在施工前進行焊接工藝評定試驗

  C.焊接工藝評定可以委托其他單位進行

  D.焊接工藝評定的試件可由外單位熟練焊工按照本單位擬定的評定規程完成試件焊接

  E.當焊接方法的次要因素變更時,不需要重新評定


  【參考答案】ABE


  25.關于卷揚機安裝使用的說法,正確的有()。


  A.卷揚機應安裝在桅桿長度的距離之內

  B.綁縛卷揚機底座的固定繩索應從兩側引出

  C.由卷筒到第一個導向滑車的水平直線距離應大玉卷筒長度的25倍

  D.余留在卷筒上的鋼絲繩最小為2圈

  E.鋼絲繩應順序逐層緊纏在卷簡上,最外一層鋼絲繩應低于卷簡兩端凸緣一個繩徑的高度


  【參考答案】BCE


  26.下列計量器具中,屬于C類的有()。


  A.3m鋼卷尺

  B.500mm直角尺

  C.千分表

  D.150mm鋼直尺

  E.15mm 游標塞尺


  【參考答案】ADE


  27.關于臨時用電檢查驗收的說法,正確的有()。


  A.臨時用電工程必須由電氣技術員施工

  B.臨時用電工程安裝完畢后,由質量部門組織檢查驗收

  C.檢查情況應做好記錄,并要由相關人員簽字確認

  D.臨時用電安全技術檔案應由資料員建立與管理

  E.臨時用電工程應定期檢查


  【參考答案】CE


  28.壓力管道的管道組成件包括()。


  A.法蘭

  B.密封件

  C.管夾

  D.節流裝置

  E.吊桿


  【參考答案】ABD


  29.下列屬于建筑安裝分項工程劃分依據的有()。


  A.主要工種

  B.施工工藝

  C.工程量

  D.設備類別

  E.施工段


  【參考答案】ABD


  30.下列關于工業安裝工程施工質量驗收的說法,正確的有()。


  A.工業安裝工程施工質量驗收應在施工單位自行檢驗合格的基礎上進行B.分部工程的質量驗收由建設單位項目負責人組織相關單位人員參加C.隱蔽工程在隱蔽前應經有關單位驗收合格,并簽署驗收記錄后方可繼續施工

  D.經加固處理后能滿足安全和使用要求的分項分部工程可按12焦

  技術處理方案和協商文件驗收

  E.分項工程質量驗收時,所含檢驗批中有一項不合格則該分項工程為不合格


  【參考答案】ACDE




  案例(一)


  背景資料

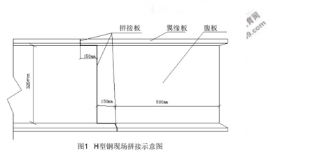

  某公司承接一項體育館機電安裝工程,建筑高度35m,屋面結構為復雜鋼結構,其下方布置空調除濕、虹吸雨等機電管線,安裝高度18m~28m。混凝土預制看臺板下方機電管線的吊架采用焊接H型鋼作為轉換支架,規格為WH350×350。公司組建項目部,配備了項目部負責人、技術負責人和技術人員。其中現場施工管理人員包括施工員、材員、安全員、質量員和資料員。項目部將人員名單、數量和培訓等情況上報,總包單位審查后認為人員配備不能滿足項目管理的需求,要求進行補充。在H型鋼轉換支架制作過程中,監理工程師檢查發現有H型鋼存在拼接不符合安裝要求的情況,詳見圖1,項目部組織施工人員返工后合格。體育館除濕風管采用直徑D800的鍍鋅圓形螺旋縫風管,為外購風管,標準節長度4m,總計.

  140節。風管加工前進行現場實測實量,成品直接運至現場

  檢驗合格后隨即安裝。為加快施工進度和降低成本,項目部進行了風管吊裝重力計算和安裝工藝研究,采取每3節風管在地面組裝并局部保溫后整體吊裝的施工方法,自行研制風管吊裝卡具,用4組電動葫蘆配合2臺曲臂車完成風管的起吊、支架固定和風管連接。根據需求限定7-8人配合操作,并購買了上述人員的意外傷害險,曲臂車操作人員取得了高空作業操作證。除濕風管安裝共節約成本約10萬元。項目部對空調機房安裝質量進行檢查,情況如下:風管安裝順直,支吊架制作采用機械加工方法:穿過機房墻體部位風管的防護套管與保溫層間有20mm的縫隙;防火閥距離墻體500mm;為確保調節閥手柄操作靈敏,調節閥體未進行保溫:因空調機組即將單機試運行,項目部已將機組的過濾器安裝完成。


  問題:

  1.機電項目部現場施工管理人員應補充哪類人員?項目部主要人員還應補充哪類人員?

  2.請指出H型鋼拼接有哪些做法不符合安裝要求?正確做法是什么?

  3.項目部安裝除濕風管在哪些方面采取了降低成本的措施?

  4.請指出本項目空調機房安裝存在的問題有哪些?


  【答案】

  1.現場施工管理人員還應補充:機械員、勞務員、標準員;項目部主要人員還應補充:滿足施工要求經考核或培訓合格的技術工人。

  2.(1)焊接H型鋼的翼緣板拼接縫和腹板拼接縫的間距為150mm不妥;正確做法:間距不宜小于200mm;

  (2)翼緣板拼接長度為500mm不妥,正確做法:翼緣板拼接長度不應小于600mm

  3.技術措施:①每3節風管在地面組裝并局部保溫后整體吊裝;②自行研制風管吊裝卡具,用4組電動葫蘆配合2臺曲臂車完成;組織措施:①進行了風管吊裝重力計算和安裝工藝研究;②根據需求限定7-8人配合操作;合同措施:購買人員的意外傷害險;

  4.(1)防火閥距離墻體500mm;正確做法:防火閥距離墻體應不大于200mm;

  (2)為確保調節閥手柄操作靈敏,調節閥體未進行保溫;正確做法:風管部件的絕熱不得影響操作功能,調節閥絕熱要保留調節手柄的位置,保證操作靈活方便,但調節閥體需要進行保溫。

  (3)空調機組即將單機試運行,項目部已將機組的過濾器安裝完成;正確做法:過濾器應在室內裝飾裝修工程安裝完成,以及空調設備等單機試運行結束后進行安裝。


  案例(二)


  背景資料

  A公司承接某油田設備安裝工程,其中壓縮廠房的工程內容包括:往復式天然氣壓縮機組安裝、工藝管道及20/5t橋式起重機安裝。壓縮機組大件重量見下表。A公司進場后組建子項目部,并按要求配備了專職安全生產管理人員,完成了施工組織設計及各施工方案的編制,并對項是中涉及到的特種設備進行了識別。按《大件設備運輸方案》,在廠房封閉前,用300t、75t汽車吊將橋式起重機大梁、壓縮機主機和電機等大件設備采用“空投”方式預存在起重機軌道及設備基礎上,待廠房封閉后再進行安裝。

部件名稱
主機
電機
最大檢修部件
重量(t)
65.0
53
16.1(一級氣缸)

  橋式起重機到貨后,項目部及時進行吊裝就位。項自部就壓縮機進場及廠房封閉與建設單位進行溝通時被告知:由于壓縮機制造的原因,設備進場時間推后3個月;1個月內完成廠房封閉;要求A公司對原《大件設備運輸方案》進行修訂。方案修訂為利用倒鏈、拖排、滾杠配合完成設備的水平運輸,再用自制吊裝門架配合卷揚機、滑輪組進行設備的垂直運輸。

  橋機橋式起重機在安裝前已進行了施衛告知,設備安裝完成、自檢及試運行合格后,經建設單位和監理驗收合格,安裝及驗收資料完整。施工人員在使用橋式起重機進行壓縮機輔機設備吊裝就位時,被市場監督管理部門特種設備安全監察人員責令停止使用,經整改后完成了壓縮機輔機設備吊裝就位工作。在壓縮機負荷試運行中,壓縮機的振動和 溫升超標,經拆檢發現:3只一級排氣閥損壞;中體與氣缸的3條連接螺栓斷裂。相關方啟動質量事故處理程序,立即報告并對事故現場進行保護。事故發生后,經分析,因進氣中富含的凝析油和水蒸氣在壓縮過程中析出造成液擊所致。建設單位隨后指令施工單位在壓縮機進氣管路上加裝凝析油捕集器和丙烷制冷干燥裝置,問題得到解決。A公司項目經理安排合同管理人員準備后續索賠工作。


  問題:

  1.A公司項目部確定專職安全生產管理人員人數的依據是什么?編制的哪個方案需要組織專家論證,說明理由。

  2.橋式起重機被市場監督管理部門特種設備安全監察人員責令停止使用的原因是什么?應該怎樣整改?

  3.負荷試運行應由哪個單位組實實施?根據本次質量事故處理程序,還需完成哪些過程?

  4.索賠成立的三個必要條件是什么?


  【參考答案】

  1.(1)A公司項目部應依據總造價配備專職職業健康安全管理人員。

  (2)《大件設備運輸方案》用自制吊裝育架配合卷揚機、滑輪組進行設備的垂直運輸。

  理由:采用非常規起重設備、方法,且單件起吊重量在100kN及以上的起重吊裝工程。

  2.原因:橋式起重機經建設單位和監理驗收合格就開始使用。

  整改:特種設備安裝、改造及重大修理過程中及竣工后,應當經相關檢驗機構監督檢查,未經檢驗或檢驗不合格者,不得交付使用。

  3.(1)負荷試運行由建設單位(業主)負責組織、協調和指揮。

  (2)事故調查,撰寫質量事故調查報告,事故處理報告。

  4.三個前提條件:

  (1)與合同對照,事件已造成了承包商工程項目成本的額外支出,或直接工期損失。

  (2)造成費用增加或工期損失的原因,按合同約定不屬于承包商的行為責任或風險責任。(3)承包商按合同規定的程序和時間提交索賠意向通知和索賠報告。


  案例(三)

  背景資料

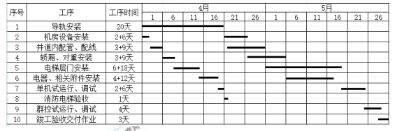

  某安裝公司承接一項公共建筑的電梯安裝工程,工程有28層,28站曳引式電梯8臺,工期為90天,開工日期3月18日,其中2臺消防電梯需在4月30日前交付,在通過消防驗收后,作為施工電梯使用,電梯井道的腳手架工程、機房及廳門預留孔的安全防護設施曲建筑工程公司實施,驗收合格。安裝公司項目部編制了電梯施工方案,書面告知了工程所在地的特種設備安全監督管理部門,工程按期開工,電梯施工進度計劃見表3。電梯安裝采用流水搭接平行施工,電梯交裝前,項目部對機房和井道進行交接檢驗,均符合電梯安裝要求,工程按施工進度計劃實施,電梯驗收合格,交付業主。


  問題:

  1.電梯安裝前,項目部在書面告知時應提交哪些資料?

  2.廳門預留孔安全防護裝置的設置有什么要求?

  3.消防電梯從開工到驗收合格用了多少天?電梯安裝工程比合同工期提前了多少天?

  4.電梯運行試驗時,運行載荷和運行次數(時間)各有哪些規定?


  【參考答案】

  1.書面告知應提交的材料:《特種設備安裝改造維修告知單》;施工單位及人員資格證件;施工組織與技術方案;工程合同;安裝監督檢驗約請書;電梯制造單位的資質證件。

  2.電梯安裝之前,所有廳門預留孔必須設有高度不小于1200mm的安全保護圍封(安全防護門),并應保證有足夠的強度;保護圍封下部應有高度不小于100mm的踢腳板,并應采用左右開啟方式,不能上下開啟。

  3.(1)消防電梯從開工到驗收合格(3月18日至4月21日)用了34天;

  (2)合同完工日期為6月17日,進度計劃施工完工時間為5月30日,所以提前了17天。

  4.電梯安裝后應進行運行試驗。轎廂分別在空載、額定載荷工況下,按產品設計規定的每小時啟動次數和負載持續率各運行1000次(每天不少于8h),電梯應運行平穩、制動可靠、連續運行無故障。


案例(四)


  背景資料


  某安裝公司承接一項火力發電廠機電安裝工程,工程內容包括:鍋爐、汽輪發電機組、廠變配電站、化學水系統安裝等。安裝公司項目部進入現場后,組織編制了施工組織總設計,制定了施工進度計劃。編制的施工方案有鍋爐鋼架安裝施工方案、鍋爐受熱面安裝施工方案、汽輪機安裝施工方案等。鍋爐受熱面安裝施工方案中的施工程序為:設備開箱檢查、二次搬運、安裝就位。在各工程開工前,技術人員對施工作業人員就操作方法和要領、安全措施進行了施工方案技術交底。在鍋爐受熱面安裝時,由于鍋爐受熱面爐前水冷壁上段4片管排到貨延期,導致爐前水冷壁安裝進度滯后。為此項目部及時調整鍋爐受熱面的組合安裝順序,修改完善鍋爐受熱面安裝施工方案,并緊急協調15名施工人員支援鍋爐受熱面的組合安裝工作,對施工人員重新進行分工,明確施工任務和責任,保證了鍋爐受熱面按期完成。安裝公司項目部在汽輪發電機組設備安裝過程檢查中發現墊鐵組布置位置存在問題,布置如圖4。


  問題:


  1施工方案技術交底還應包括哪些內容?

  2.鍋爐受熱面安裝一般程序是什么?

  3.爐前水冷壁進度滯后時,采用了哪些加快施工進度的措施?施工進度計劃調整的內容有哪些?

  4.圖4中墊鐵布置位置存在什么問題?應如何改正?


  【答案】

  1.工程施工程序和順序、施工工藝、操作方法、要領、質量控制、安全措施、環境保護措施等。

  2.設備清點檢查→通球試驗一光譜檢查→聯箱找正劃線一管子就位對口和焊接。

  3.(1)組織措施(對施工人員重新進行分工、協調15名施工人員支援);技術措施(調整鍋爐受熱面的組合安裝順序、修改完善鍋爐受熱面安裝施工方案);

  (2)施工進度計劃調整的容有施工內容、工程量、起止時間、持續時間、工作關系、資源供應等。

  4.(1)相鄰墊鐵間的距離不符合要求:

  改正:相鄰兩組墊鐵間的距離,宜為500-1000mm;

  (2)墊鐵未露出設備底座外緣;改正:墊鐵端面應露出設備底面外緣,平墊鐵宜露出10~30mm;斜墊鐵宜露出10~50mm。


二級建造師備考助手

  關注大立教育二建官方微信公眾號:二級建造師備考助手,免費獲取更多二級建造師考試相關動態及備考資料!即刻掃碼,輕松學二建!


  大立教育各科老師考后講解2021年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>

班型課程

  • 惠學班
  • 系統暢學班
  • 全程無憂班
  • 金鉆護航班
  • 高端密訓
  • VIP尊享集訓
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 2800元 3500元 課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
脫產集訓(面授/直播)
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
純金密訓卷
密訓班內部定制資料
立即報名
施工管理
建筑實務 8800元
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日
主站蜘蛛池模板: 浙江建筑资质代办_二级房建_市政_电力_安许_劳务资质办理公司 | 球盟会·(中国)官方网站 | 粉末冶金-粉末冶金齿轮-粉末冶金零件厂家-东莞市正朗精密金属零件有限公司 | 骨灰存放架|骨灰盒寄存架|骨灰架厂家|智慧殡葬|公墓陵园管理系统|网上祭奠|告别厅智能化-厦门慈愿科技 | 北京模型公司-工业模型-地产模型-施工模型-北京渝峰时代沙盘模型制作公司 | 经济师考试_2025中级经济师报名时间_报名入口_考试时间_华课网校经济师培训网站 | 合肥花魁情感婚姻咨询中心_挽回爱情_修复婚姻_恋爱指南 | 江苏大隆凯科技有限公司 | 商标转让-商标注册-商标查询-软著专利服务平台 - 赣江万网 | 地脚螺栓_材质_标准-永年县德联地脚螺栓厂家 | 焊接烟尘净化器__焊烟除尘设备_打磨工作台_喷漆废气治理设备 -催化燃烧设备 _天津路博蓝天环保科技有限公司 | 小型UV打印机-UV平板打印机-大型uv打印机-UV打印机源头厂家 |松普集团 | 智能门锁电机_智能门锁离合器_智能门锁电机厂家-温州劲力智能科技有限公司 | 报警器_家用防盗报警器_烟雾报警器_燃气报警器_防盗报警系统厂家-深圳市刻锐智能科技有限公司 | 建筑资质代办-建筑企业资质代办机构-建筑资质代办公司 | 无负压供水设备,消防稳压供水设备-淄博创辉供水设备有限公司 | 中药超微粉碎机(中药细胞级微粉碎)-百科 | 清水-铝合金-建筑模板厂家-木模板价格-铝模板生产「五棵松」品牌 | 塑料薄膜_PP薄膜_聚乙烯薄膜-常州市鑫美新材料包装厂 | 排烟防火阀-消防排烟风机-正压送风口-厂家-价格-哪家好-德州鑫港旺通风设备有限公司 | 郑州外墙清洗_郑州玻璃幕墙清洗_郑州开荒保洁-河南三恒清洗服务有限公司 | 南京种植牙医院【官方挂号】_南京治疗种植牙医院那个好_南京看种植牙哪里好_南京茀莱堡口腔医院 尼龙PA610树脂,尼龙PA612树脂,尼龙PA1010树脂,透明尼龙-谷骐科技【官网】 | 拖鞋定制厂家-品牌拖鞋代加工厂-振扬实业中国高端拖鞋大型制造商 | 干式变压器厂_干式变压器厂家_scb11/scb13/scb10/scb14/scb18干式变压器生产厂家-山东科锐变压器有限公司 | 警方提醒:赣州约炮论坛真的安全吗?2025年新手必看的网络交友防坑指南 | 【铜排折弯机,钢丝折弯成型机,汽车发泡钢丝折弯机,线材折弯机厂家,线材成型机,铁线折弯机】贝朗折弯机厂家_东莞市贝朗自动化设备有限公司 | 三轴曲线机-端子插拔力试验机|华杰仪器 | 赛尔特智能移动阳光房-阳光房厂家-赛尔特建筑科技(广东)有限公司 | 减速机电机一体机_带电机减速器一套_德国BOSERL电动机与减速箱生产厂家 | 四川成都干燥设备_回转筒干燥机_脉冲除尘器_输送设备_热风炉_成都川工星科机电设备有限公司 | 进口消泡剂-道康宁消泡剂-陶氏消泡剂-大洋消泡剂 | 净化车间装修_合肥厂房无尘室设计_合肥工厂洁净工程装修公司-安徽盛世和居装饰 | 石家庄救护车出租_重症转院_跨省跨境医疗转送_活动赛事医疗保障_康复出院_放弃治疗_腾康26年医疗护送转诊团队 | 超声波气象站_防爆气象站_空气质量监测站_负氧离子检测仪-风途物联网 | 小区健身器材_户外健身器材_室外健身器材_公园健身路径-沧州浩然体育器材有限公司 | 新中天检测有限公司青岛分公司-山东|菏泽|济南|潍坊|泰安防雷检测验收 | 防堵吹扫装置-防堵风压测量装置-电动操作显示器-兴洲仪器 | 工业用品一站式采购平台|南创工品汇-官网|广州南创 | 厌氧工作站-通用型厌氧工作站-上海胜秋科学仪器有限公司 | 【铜排折弯机,钢丝折弯成型机,汽车发泡钢丝折弯机,线材折弯机厂家,线材成型机,铁线折弯机】贝朗折弯机厂家_东莞市贝朗自动化设备有限公司 | 假肢-假肢价格-假肢厂家-河南假肢-郑州市力康假肢矫形器有限公司 |
