大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

一級建造師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2023年一級建造師《機電實務》考試真題及答案解析(校驗完整版)

發布時間:2023-09-11 11:30:08來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  2023年一級建造師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育在一級建造師《機電實務》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分數,請考生持續關注大立教育一級建造師頻道。

  2023年一級建造師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育在一級建造師《機電實務》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分數,請考生持續關注大立教育一級建造師頻道。

  一、單項選擇題(共20題,每題1分,每題的備選項中只有一個最符合題意)

  1.修配法是對補償件進行補充加工,其目的是( )。

  A.補充設計工藝不足 B.修補設備制造缺陷

  C.修復使用后的缺陷 D.抵消安裝積累誤差

  【答案】D

  【解析】P74,修配法必要時采用,抵消過大的安裝累積誤差。

  2.金屬氧化物接閃器試驗時,需測量的是( )。

  A.電導電流 B.持續電流

  C.放電電流 D.短路電流

  【答案】B

  【解析】P86,接閃器的試驗內容

  4)測量金屬氧化物接閃器的持續電流、工頻參考電壓或直流參考電壓

  3.關于閥門安裝時的說法,正確的是( )。

  A.螺紋連接時閥門應開啟 B.安全閥門應該水平布置

  C.焊接連接時閥門應關閉 D.按介質流向定安裝方向

  【答案】D

  【解析】P94,閥門的安裝

  1)閥門安裝前,應按設計文件核對其型號,并應按介質流向確定其安裝方向,檢查閥門填料,其壓蓋螺栓應留有調節裕量

  2)當閥門與金屬管道以法蘭或螺紋方式連接時,閥門應在關閉狀態下安裝;以焊接方式連接時,閥門應在開啟狀態下安裝,對接焊縫底層宜采用氬弧焊。當非金屬管道采用電熔連接或熱熔連接時,接頭附近的閥門應處于開啟狀態

  3)安全閥應垂直安裝;安全閥的出口管道應接向安全地點;在安全閥的進、出管道上設置截止閥時,應加鉛封,且應鎖定在全開啟狀態;在管道系統安裝完成進行壓力試驗時,安全閥須采取隔離措施,避免損壞安全閥,破壞其技術參數

  4.關于金屬立式拱頂罐底板施工的說法,正確的是( )。

  A.儲罐底板排版應考慮焊縫要集中

  B.中幅板焊接先焊長縫,后焊短縫

  C.在邊緣板下安裝楔鐵,補償焊縫的角向收縮

  D.底板邊緣板對接接頭采用外大內小不等間隙

  【答案】C

  【解析】P110,金屬儲罐-預防焊接變形的技術措施

  1.組裝技術措施

  (1)儲罐排版應考慮焊縫要分散、對稱布置

  (2)底板邊緣板對接接頭采用不等間隙,間隙要外小內大,采用反變形措施,在邊緣板下安裝楔鐵,補償焊縫的角向收縮

  (3)壁板卷制中要用弧形樣板檢查邊緣的弧度,避免壁板縱縫組對時形成尖角。可用弧形護板定位控制縱縫的角變形

  2.焊接技術措施

  (1)底板控制焊接變形的措施

  1)邊緣板采用隔縫焊接,邊緣板先焊接外側300mm左右的焊縫,內側待邊緣板與壁板的角縫焊接后再施焊

  2)中幅板焊接先焊短焊縫、后焊長焊縫,焊前要將長焊縫的定位焊點全部鏟開,用定位板固定。遵循由罐中心向四周并附逢對稱焊接的原則,分段退焊或跳焊

  3)罐底與罐壁連接的角焊縫:先焊內側環形角縫,冉焊外側環形角縫。由數對焊工對稱均勻分布,同一方向進行分段焊接。初層焊道采用分段退焊或跳焊法

  (2)壁板控制焊接變形的措施

  1)壁板焊接要先縱縫、后環縫,環縫焊工要對稱分布,沿同一方向施焊

  2)掃底焊時,焊工要分段跳焊或分段退焊

  3)在焊接薄板時,應采用φ3.2的焊條,采用小電流、快速焊的焊接參數施焊,用小焊接熱輸入,減少焊縫的熱輸入量,降低焊接應力,減少焊接變形

  5.凝汽器組裝完畢后,汽側應進行的試驗是( )。

  A.真空試驗 B.壓力試驗

  C.通球試驗 D.灌水試驗

  【答案】D

  【解析】P125,凝汽器組裝完畢后,汽側應進行灌水試驗。

  6.關于溫度檢測儀表安裝的說法,錯誤的是( )。

  A.受物料強烈沖擊的位置安裝時應采取防彎曲措施

  B.壓力式溫度計的感溫包應大部分浸入被測對象中

  C.多粉塵環境安裝的測溫元件應采取防止磨損措施

  D.表面溫度計的感溫面與被測對象表面應緊密接觸

  【答案】B

  【解析】P132,溫度檢測儀表安裝:

  1)測溫元件安裝在易受被測物料強烈沖擊的位置時,應按設計要求采取防彎曲措施

  2)壓力式溫度計的感溫包必須全部浸入被測對象中

  3)在多粉塵的部位安裝測溫元件,應采取防止磨損的措施

  4)表面溫度計的感溫面與被測對象表面應緊密接觸,并應固定牢固

  7.關于搪鉛法施工的做法,正確的是( )。

  A.已銹蝕的基體表面在搪鉛前應進行火焰除銹

  B.直接塘鉛法搪鉛應1次成型,不可反復搪鉛

  C.間接搪鉛法應先在被搪鉛表面加熱進行掛錫

  D.搪鉛時,每層不需中間檢查且厚度可不一致

  【答案】C

  【解析】P148,搪鉛法施工:

  1)搪鉛設備基體表面處理后應露出金屬光澤

  2)直接搪鉛法搪鉛不應少于2層

  3)間接搪鉛法應先在被搪鉛表面采用加熱涂錫法進行掛錫,掛錫厚度符合要求

  4)搪鉛時,每層應進行中間檢查。厚度應均勻一致,不應有夾渣、裂紋、鼓泡、氣孔、焊瘤等缺陷

  8.關于保冷塔上附件的保冷施工要求,正確的是( )

  A.吊耳、測溫儀表管座不得進行保冷 B.附件的保冷層長度等于保冷層厚度

  C.附件保冷層厚度為鄰近保冷層厚度 D.塔器的裙座內、外壁均應進行保冷

  【答案】D

  【解析】P152,附件要求

  1)保冷設備及管道上的裙座、支座、吊耳、儀表管座、支吊架等附件,必須進行保冷

  2)其保冷層長度不得小于保冷層厚度的4倍或敷設至墊塊處,保冷層厚度應為鄰近保冷層厚度的1/2,但不得小于40mm。設備裙座肉、外壁均應進行保冷。

  9.工業爐窯烘爐時,編制的烘爐曲線內容不包括( )

  A.升溫速度 B.恒溫時間

  C.烘爐期限 D.材料性能

  【答案】D

  【解析】P163,烘爐曲線包括:烘爐期限、升溫速度、恒溫時間、最高溫度、更換加熱系統的溫度、烘爐措施、操作規程及應急預案等。

  10.當供暖工程的集水器工作壓力為0.6MPa,其試驗壓力為工作壓力的( )。

  A.1.1倍 B.1.15倍

  C.1.25倍 D.1.5倍

  【答案】D

  【解析】P169,供暖分汽缸(分水器、集水器)安裝前應進行水壓試驗,試驗壓力為工作壓力的1.5倍,但不得小于0.6MPa

  11.關于柔性導管敷設的說法,正確的是( )。

  A.柔性導管的長度在動力工程中不宜大于0.9m

  B.柔性導管的長度在照明工程中不宜大于1.3m

  C.柔性導管與電氣設備的連接應采用專用接頭

  D.金屬柔性導管可以作為保護導體的接續導體

  【答案】C

  【解析】P179,柔性導管敷設要求

  1)剛性導管經柔性導管與電氣設備、器具連接時,柔性導管的長度在動力工程中不宜大于0.8m,在照明工程中不宜大于1.2m

  2)柔性導管與剛性導管或電氣設備、器具間的連接應采用專用接頭

  3)明配柔性導管固定點間距不應大于1m,管卡與設備、器具、彎頭中點、管端等邊緣的距離應小于0.3m

  4)金屬柔性導管不應作為保護導體的接續導體

  12.關于消聲器、消聲彎頭制作安裝的說法,正確的是( )

  A.邊長為630mm矩形消聲彎管必須設置吸聲導流片

  B.消聲器內消聲材料的織物覆蓋層應逆氣流方向搭接

  C.消聲器內織物覆蓋層的保護層可使用普通的鐵絲網

  D.消聲器安裝時,必須設置獨立的支、吊架固定牢固

  【答案】D

  【解析】P190,消聲器、消聲彎頭:

  1)消聲器的類別、消聲性能及空氣阻力應符合設計要求和產品技術文件的規定

  2)消聲器制作所選用的材料應符合設計的規定,如防火、防潮、防腐和衛生性能等要求,外殼應牢固、嚴密,填充的消聲材料應按規定的密度均勻敷設

  3)矩形消聲彎管平面邊長大于800mm時,應設置吸聲導流片

  4)消聲器內消聲材料的織物覆面層應平整,不應有破損,并應順氣流方向進行搭接

  5)消聲器內的織物覆面層應有保護層,保護層應采用不易銹蝕的材料,不得使用普通鐵絲網。當使用穿孔板保護層時,穿孔率應大于20%

  A平面邊長大于800mm時必須設置,錯誤。

  B順氣流方向搭接,錯誤。

  C保護層應采用不易銹蝕的材料,不得采用普通鐵絲網,錯誤。

  13.建筑設備的監控信號線纜的施工要求不包括( )。

  A.電流強度測量 B.屏蔽性能要求

  C.接頭安裝工藝 D.接地電阻要求

  【答案】A

  【解析】P208,信號線纜的屏蔽性能、敷設方式、接頭工藝、接地要求等應符合相關標準規定。

  14.曳引式電梯施工程序中,曳引機安裝的緊前工序是( )。

  A.對重安裝 B.導軌安裝

  C.轎廂安裝 D.導靴安裝

  【答案】B

  【解析】P215,電力驅動的曳引式或強制式電梯施工程序:設備進場驗收→土建交接檢驗→井道照明及電氣安裝→井道測量放線→導軌安裝→曳引機安裝→限速器安裝→機房電氣裝置安裝→轎廂、安全鉗及導靴安裝→轎廂電氣安裝→緩沖器安裝→對重安裝→曳引鋼絲繩、懸掛裝置及補償裝置安裝→開門機、轎門和層門安裝→層站電氣安裝→調試→檢驗及試驗→驗收

  15.下列倉庫中,能使用自動噴水滅火系統的是( )。

  A.聚乙烯儲備倉庫 B.鋅粉儲存庫

  C.低亞硫酸鈉倉庫 D.碳化鈣倉庫

  【答案】A

  【解析】P227,儲存鋅粉、碳化鈣、低亞硫酸鈉等遇水燃燒物品的倉庫不得設置室內外消防給水。

  16.施工機械選擇時,通過計算折舊費用進行比較的方法是( )。

  A.應用綜合評分法 B.單位工程量成本比較法

  C.界限使用判斷法 D.等值成本法

  【答案】D

  【解析】P331,等值成本法又稱折算費用法,是通過計算折舊費用,進行比較,選擇費用低者

  17.項目部與人員駐地生活直接相關的協調機構不包括( )。

  A.工程所在地的行政機構 B.特種設備安全監督機構

  C.工程所在地的公安機構 D.工程所在地的醫療機構

  【答案】B

  【解析】P328,機電工程項目部與人員駐地生活直接相關的單位或個人的協調包括:工程所在地的基層行政機構;工程所在地的公安機構;工程所在地的醫療機構;租用臨時設施的出租方;工程周邊的居民;其他。

  18.下列施工進度控制措施中,屬于技術措施的是( )。

  A.審查分包商進度計劃 B.建立進度目標控制體系

  C.編制資金需求計劃表 D.建立圖紙變更審查制度

  【答案】A

  【解析】P334,技術措施:

  1)為實現計劃進度目標,優化施工方案,分析改變施工技術、施工方法和施工機械的可能性

  2)審查分包商提交的進度計劃,使分包商能在滿足總進度計劃的狀態下施工

  3)編制施工進度控制工作細則,指導項目部人員實施進度控制

  4)采用網絡計劃技術及其他適用的計劃方法,并結合計算機的應用,對機電工程進度實施動態控制

  BD屬于組織措施,C屬于經濟措施。

  19.下列壓力管道施工資質中,可覆蓋GC2壓力管道安裝的是( )。

  A.GA2 B.GB1

  C.GB2 D.GCD

  【答案】D

  【解析】P462,GC1、GCD覆蓋GC2。

  20.建筑工程質量驗收劃分時,子單位工程的劃分是按( )。

  A.材料種類劃分 B.施工特點劃分

  C.使用功能劃分 D.設備類別劃分

  【答案】C

  【解析】P479,對于規模較大的單位工程,可將其能形成獨立使用功能的部分劃分為一個子單位工程。

  二、多選題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分:少選,所選的每個選項得0.5分)

  21.下列合金鋼中,屬于工程結構用的合金鋼有( )。

  A.合金結構鋼 B.合金彈簧鋼

  C.合金鋼筋鋼 D.高錳耐磨鋼

  E.壓力容器用合金鋼

  【答案】ACDE

  【解析】P2,工程和建筑結構用的合金鋼,包括可焊接的高強度合金結構鋼、合金鋼筋鋼、鐵道用合金鋼、地質石油鉆探用合金鋼、壓力容器用合金鋼、高錳耐磨鋼等。

  22.下列塔設備中,屬于按單元操作分類的有( )。

  A.加壓塔 B.解吸塔

  C.填料塔 D.精餾塔

  E.反應塔

  【答案】BDE

  【解析】P25,塔設備按單元操作分為:精熘塔、吸收塔、解吸塔、萃取塔、反應塔、干燥塔等。

  A屬于按操作壓力分類。

  C屬于按內件結構分類。

  23.三角高程測量精度的影響因素有( )。

  A.距離誤差 B.大氣垂直折光誤差

  C.垂直角誤差 D.儀器及視標高誤差

  E.環境溫度差

  【答案】ABCD

  【解析】P33,測量精度的影響因素:距離誤差、垂直角誤差、大氣垂直折光誤差、儀器高和視標高的誤差。

  24.起重機的起升高度計算時,計算式中的高度參數有( )。

  A.基礎高度 B.設備高度

  C.吊機高度 D.吊索具高度

  E.地腳螺栓高度

  【答案】ABDE

  【解析】P41,高度參數包括:設備高度、索具高度、基礎高度、地腳螺栓高度、設備吊裝就位之后高出地腳螺栓高度。

  25.焊接時,可用作焊接保護氣體的有( )。

  A.丙烷 B.氧氣

  C.乙炔 D.氬氣

  E.二氧化碳

  【答案】BDE

  【解析】P53,焊接用氣體分類

  1)保護氣體:二氧化碳、氦氣、氬氣、氮氣、氧氣和氫氣﹑

  2)切割用氣體(包括助燃氣體):氧氣;可燃氣體:乙炔、丙烷、液化石油氣、天然氣

  26.國際機電工程項目合同風險中,屬于環境風險的有( )。

  A.財經風險 B.技術風險

  C.法律風險 D.營運風險

  E.收益風險

  【答案】ACE

  【解析】P267,環境風險防范:不可抗力風險防范、市場和收益風險防范、政治風險防范、財經風險防范、法律風險防范。

  BD屬于自身風險防范。

  27.下列設備監造時的監督點中,屬于文件見證點的有( )。

  A.檢驗記錄 B.規范標準

  C.技術協議 D.合格證明

  E.試驗報告

  【答案】ADE

  【解析】P284,文件見證點設置時制造廠提供質量符合性的檢驗記錄、試驗報告、原材料與配套零部件的合格證明書或質保書等技術文件。

  28.需要編制專項工程施工組織設計的分部工程施工特點有( )。

  A.技術難度大 B.工藝較復雜

  C.施工工期緊 D.采用新工藝

  E.質量要求高

  【答案】ABDE

  【解析】P291,如施工技術難度大、工藝復雜、質量要求高、采用新工藝或新產品應用的分部(分項)工程或專項工程都需要編制詳細的施工技術與組織方案,因此專項工程施工組織設計也稱為施工方案。

  29.下列工程費用中,屬于變動成本的有( )。

  A.機械使用費 B.工程措施費

  C.安全措施費 D.工具使用費

  E.檢驗試驗費

  【答案】BCE

  【解析】P351-352,A機械使用費其中部分屬于變動成本,部分屬于固定成本,A錯。

  措施費是水、電、風、汽等費用以及現場發生的其他費用,多數與工程量發生聯系,屬于變動成本,BC正確。

  工具用具使用費中,行政使用的家具費屬固定成本,D錯。

  檢驗試驗費、外單位管理費等與工程量增減有直接關系,則屬于變動成本范圍,E正確。

  30.關于工程竣工結算編制的說法,正確的有( )。

  A.簽證費用以雙方已確認金額計算 B.經確認的工程計量直接進入結算

  C.以招標確定的中標價取代暫估價 D.計日工按承包人實際確認的數量

  E.暫列金差額由合同雙方共同承擔

  【答案】ABC

  【解析】P369,計日工費用應按發包人實際簽證確認的數量和相應項目綜合單價計算,D錯。

  暫列金額應減去合同價款調整金額、索賠和現場簽證計算,如有余額歸發包人,如有差額由發包人補足,E錯。

  三、實務操作與案例分析(共5題,1-3題每題20分,4-5題每題30分。請根據背景資料,按要求作答。

  (一)

  【背景資料】

  安裝公司承包一商業綜合辦公樓機電工程,承包內容包括通風空調工程、建筑給排水及供暖工程、建筑電氣工程和消防工程等;工程設備均由安裝公司采購。安裝公司編制了采購文件和采購計劃,對供貨商供貨能力和地理位置進行了調查。簽訂設備采購合同后,對設備進行催交、檢驗,保證了工程進度和施工質量。

  安裝工程在給排水和通風空調的檢查中,對存在的問題進行了整改:

  (1)建筑給排水工程中,給水管道直接緊貼建筑物預留孔的上部穿越抗震縫;

  (2)通風空調工程的水泵設計為整體安裝,安裝后測得泵的縱向水平偏差為0.2‰,橫向水平偏差為0.2‰;水泵與電機采用聯軸器連接,聯軸器兩軸心的軸向傾斜為0.2‰,徑向位移為0.1mm。

  商務樓計算機房的消防采用七氟丙烷自動滅火系統,其滅火系統構成如圖1所示。在系統調試合格后,安裝公司對系統設備、閥門等設置了標識,便于運維人員的管理操作。竣工驗收時,提交了工程質量保修書及其他文件。

  (圖1暫缺)

  【問題】

  1.設備采購中,應調查供貨商的哪些能力?設備采購文件由哪幾個文件組成?

  2.給水管道在穿越抗震縫時應如何整改?

  3.水泵有哪幾項檢測數據不符合規范要求?正確的規范要求是什么?

  4.圖1中①、②、③應分別選用哪種閥門?閥門的保修期限是多少?從哪一天開始計算?

  【參考答案】

  1.(1)調查供貨商的技術水平、生產能力、生產周期。(3分)

  (2)設備采購文件由設備采購技術文件和設備采購商務文件組成。(2分)

  2.給水管道必須穿越抗震縫時宜靠近建筑物的下部穿越,且應在抗震縫兩邊各裝一個柔性管接頭或在通過抗震縫處安裝門形彎頭或設置伸縮節。(6分)

  3. (1)泵體縱向水平偏差0.2‰不符合規范要求;規范要求:泵體縱向水平偏差不應大于0.1‰。

  (2)聯軸器徑向位移0.1mm不符合規范要求;規范要求:泵軸徑向位移不應大于0.05mm。 (4分)

  4.①單向閥、②安全閥、③選擇閥。(3分)

  保修期限為2年,保修期自竣工驗收合格之日起計算。(2分)

  (二)

  【背景資料】

  某公司中標石化廠柴油加氫裝置施工承包項目,其中新氫壓縮機2臺,為對置式活塞機組,散件到貨,現場清洗組裝。機組安裝采用聯合基礎,壓縮機曲軸箱采用預埋活動地腳螺栓錨板的方式,減速箱和電動機的地腳螺栓采用預留孔方式。

  在設備安裝前,安裝隊查驗了壓縮機機組的基礎,主要檢查項目:基礎的坐標位置,不同平面的標高,平面外形尺寸,凸臺上平面外形尺寸,預埋活動地腳螺栓錨板的標高,預留地腳螺栓孔的中心線位置。質量工程師檢查時,發現有重要項目未查,要求安裝隊補充完善。

  壓縮機曲軸箱找平找正后,安裝厚壁滑動軸瓦,用涂紅丹的方式檢查了瓦背與軸承座孔的接觸情況;將清洗干凈的曲軸軸頸涂上紅丹,就位在下軸瓦上;扣蓋上軸瓦,在未擰緊螺栓時,檢查上下軸瓦接合面。

  曲軸箱固定后,以曲軸箱為基準,安裝盤車器、減速箱、電動機等,設備找正固定后,開始配管工作。安裝工程師就設備配管進行了專項技術交底,強調了法蘭密封面檢查、無應力配管的監測方法。

  在定期的安全培訓中,安全工程師將本項目中出現的幾種違反安全規定的情況畫成施工現場示意圖(見圖2),要施工人員對照識別。

  【問題】

  1.安裝隊還需補充檢查壓縮機機組基礎的哪些重要項目?

  2.檢查軸瓦內孔與軸頸時,哪項內容應符合隨機文件的規定?應使用何種工具檢查上下軸瓦的接合面?接合面的合格標準是什么?

  3.法蘭安裝時的密封面不得有哪些缺陷?設備與管道法蘭連接時應檢驗法蘭的哪兩個參數?應用什么測量工具在何處監測機組的位移情況?

  4.指出圖2中A、B、C、D各點分別存在哪些安全隱患?

  【參考答案】

  1. 安裝隊還需補充檢查:凸臺上平面凹穴尺寸,平面的水平度,基礎立面的鉛垂度,預留地腳螺栓孔的深度和孔壁鉛垂度;預埋活動地腳螺栓錨板的位置。(5分)

  (設備基礎混凝土強度的驗收、設備基礎外觀質量檢查驗收、設備基礎常見質量通病)

  2.(1)瓦背與軸承座孔的接觸要求、上下軸瓦中分面的接合情況、軸瓦內孔與軸頸的接觸點數應符合隨機技術文件規定;(3分)

  (2)應使用塞尺檢查上下軸瓦的接合面;(1分)

  (3)接合面的合格標準:用0.05mm塞尺從外側檢查上下軸瓦接合面,任何部位塞入深度應不大于接合面寬度的1/3。(1分)

  3. 法蘭安裝時的密封面劃痕、斑點等缺陷;(2分)

  設備與管道法蘭連接時應檢驗法蘭的平行度、同軸(心)度;(2分)

  應用百分表在聯軸節處監測機組的位移情況。(1分)

  4. A處: 瓦材堆放不安全(易墜落),造成高處墜落,物體打擊。(1分)

  B處: 作業現場人員穿裙子、高跟鞋;人員立于倒行的車輛正后方指揮倒車(容易被車輛撞夾到)(2分)

  C處: 吊裝作業現場無人監護、吊裝作業后吊鉤未升高、吊鉤防脫落卡損壞(1分)

  D處: 其他人員在起吊作業面下穿行、搬運長梯應由兩人分兩端抬運(1分)

  (三)

  【背景資料】

  安裝公司中標某工業房機電安裝工程,合同內客包含電氣工程、管道工程、通風空調工程、設備安裝及配售發電工程等所有機電安裝,合同還約定了其相應的系統性能考核。

  安裝公司進場后,編制專項工程的各種可行性施工方案,根據方案的一次性投資總額、產值貢獻率、對工程進度和費用的影響程度進行了經濟合理性比較,按最優的方式確定了施工方案。

  某管道系統在設計溫度時的試驗壓力為3MPa:在常溫試壓時,試驗溫度與設計溫度下的管材許用應力比值為6.5。安裝公司在進行該系統壓力試驗時,設置了常溫下臨時壓力試驗系統(見圖3)。

  安裝公司在發電機轉子進行單獨氣密性試驗時,檢查轉子的重點部位無泄露,并會同有關人員進行最后清掃,查無雜物。確認了轉子機務、電氣儀表安裝已經完成,將轉子吊裝到位,用專用工具穿裝。監理工程師發現后制止,認為有工序未完不能穿裝。安裝公司整改后穿裝工作完成。

  安裝公司按試運行方案,聯合試運行合格后,向建設單位遞交了工程交接證書,要求建設單位接收。建設單位認為該工程沒有生產正式產品,未達到移交條件為由,拒絕接收。

  【問題】

  1.施工方案進行經濟合理性比較時還應考慮哪些方面?

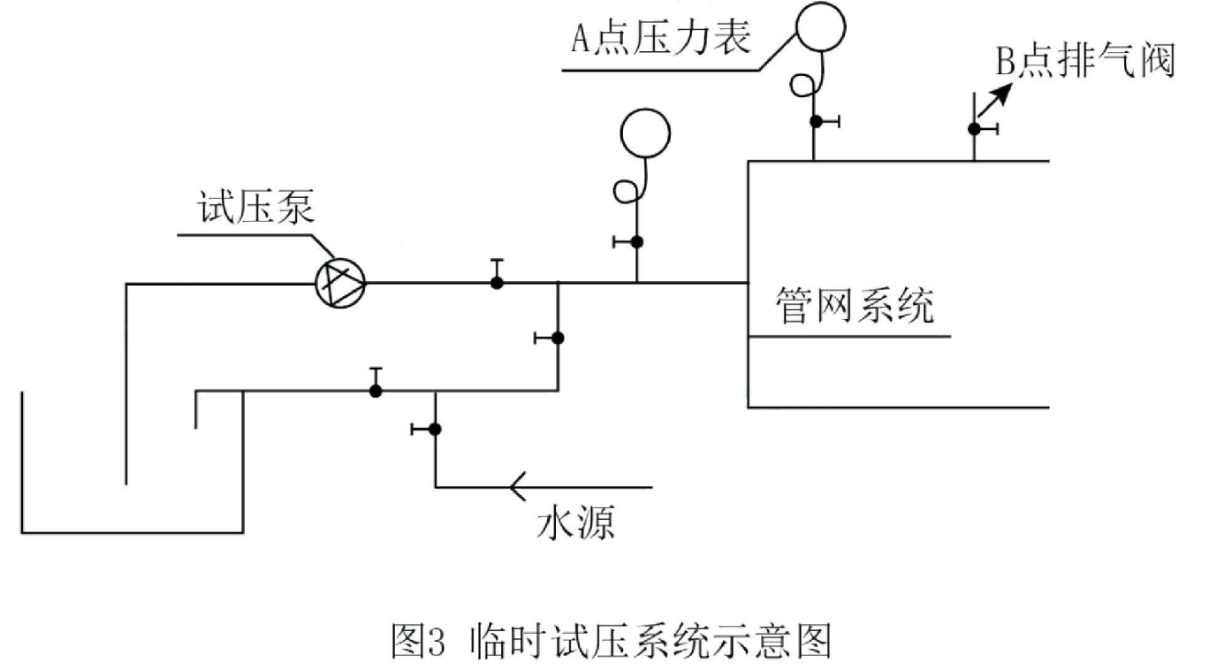

  2.圖3中的A、B點應設置在管網系統的何處位置?計算該管道系統試壓時的試驗壓力。

  3.應重點檢查轉子哪些部位的密封狀況?發電機轉子穿裝前應完善哪些工作?

  4.工程質量接受意見欄填寫的依據是什么?建設單位拒絕接收是否合理?

  【參考答案】

  1.還應考慮各方案的資金時間價值、對環境影響的程度、綜合性價比。(6分)

  2.(1)A壓力表應設置在管網系統的最不利點。(2分)

  (2)B排氣閥設置在管網系統最高點。(2分)

  (3)試驗壓力為3×6.5=19.5MPa。(2分)

  《工業金屬管道工程施工規范》(GB 50235—2010)

  PT=1.5P[σ]T/[σ]t

  PT——試驗壓力(表壓)MPa

  P——設計壓力(表壓)MPa

  [σ]T——試驗溫度下,管材的許用應力 (MPa);

  [σ]t——設計溫度下,管材的許用應力(MPa)

  當試驗溫度下管材的許用應力與設計溫度下管材的許用應力之比大于6.5 時,應取6.5。

  3.(1)重點檢查滑環下導電螺釘、中心孔堵板的密封情況,消除泄露后應再經漏氣量試驗。(2分)

  (2)轉子安裝要求在定子找正完、軸瓦檢查結束后進行(2分)

  4.(1)“工程質量接收意見”欄由建設單位依據設計文件、合同規定的施工內容和試車情況闡明接收意見(3)

  (2)建設單位拒絕接收合理;(1分)

  理由:工程進行試車沒有生產正式產品,合同施工任務未全部完成,不具備工程移交條件。

  【P426】

  工程進行投料試車產出合格產品,并經過合同規定的性能考核期后,由總承包單位和建設單位簽訂《工程交接證書》,作為工程移交的憑據。它標志著合同施工任務的全部完成,工程正式移交建設單位。

  (四)

  【案例背景】

  某安裝公司承包一商務樓(地上20層,地下2層,地上1~5層為商場)的變配電安裝工程。工程主要設備:三相干式電力變壓器(10/0.4kV)、配電柜(開關柜)設備由業主采購,已運抵施工現場。其他設備、材料由安裝公司采購。因1~5層的商場要提前開業,變配電工程需配合送電。

  安裝公司項目部進場后,依據合同、施工圖紙及施工總進度計劃,編制了變配電工程的施工方案、施工進度計劃(見圖4-1),報建設單位審批時被否定,要求優化進度計劃,縮短工期,并承諾趕工費由建設單位承擔。

  項目部依據公司及項目所在地的資源情況,優化施工資源配置,列出進度計劃可壓縮時間及費用增加表(見表4)。

序號

工作內容

持續時間

可壓縮時間(天)

增加費用(萬元/天)

A

施工準備

10

-

-

B

基礎框架安裝

8

3

0.5

C

接地施工

10

4

0.5

D

橋架安裝

10

3

1

E

變壓器安裝

20

4

1.5

F

開關柜、配電柜安裝

25

6

1.5

G

電纜敷設

10

4

2

H

母線安裝

15

5

1

l

二次線路敷設連接

5

-

-

J

試驗調整

20

5

1

K

計量儀表安裝

5

-

-

L

試運行驗收

10

4

1

  項目部施工準備充分,落實資源配置,依據施工方案要求向作業人員進行技術交底,明確變壓器、配電柜等主要分項工程的施工程序,明確各工序之間的邏輯關系、技術要求、操作要點和質量標準;變壓器施工中的某工序示意圖(見圖4-2)。

  變配電工程完工后,供電部門檢查合格送電,經過驗電、校相無誤。分別合高、低壓開關,空載運行24h,無異常,辦理驗收手續,交建設單位使用;同時整理技術資料,準備在商務樓竣工驗收時歸檔。

  【問題】

  1.項目部編制的施工進度計劃(圖4-1)的工期為多少天?最多可壓縮工期多少天?需增加多少費用?

  2.作業人員優化配置的依據是什么?項目部應根據哪些內容的變化對勞動力進行動態管理?

  3.項目部的施工準備包括哪幾個方面的準備?應落實哪些資源配置?

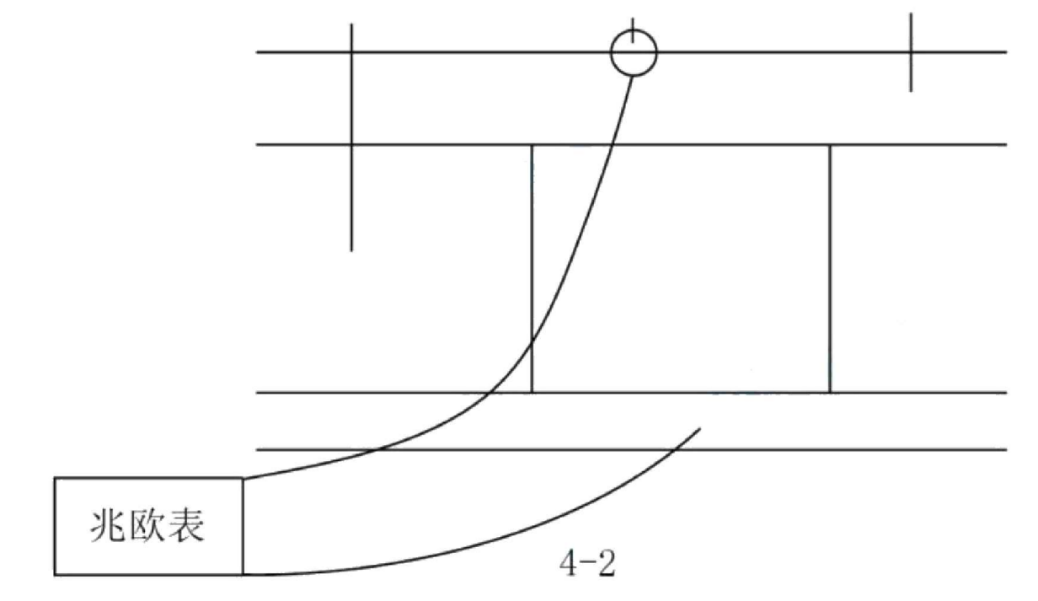

  4.圖4-2是變壓器施工程序中的哪個工序?圖中的兆歐表電壓等級應選擇多少伏?各工序之間的邏輯關系主要有哪幾個?

  5.變配電裝置空載運行時間是否滿足驗收要求?項目部整理的技術資料應包含哪些內容?

  【參考答案】

  1.(1)工期為90天。(2分)

  (2)可壓縮工期24天。(2分)

  (3)壓縮費用=4×0.5+6×1.5+5×1+5×1+4×1+2×0.5+1×1.5=27.5萬元。(2分)

  2.(1)勞動力的種類及數量;項目的進度計劃;項目的勞動力資源供應環境。(3分)

  (2)根據生產任務和施工條件的變化進行動態控制。(3分)

  3.(1)技術準備,現場準備,資金準備。(3分)

  (2)應落實勞動力、物資資源配置。(2分)

  4.(1)變壓器繞組連同套管的絕緣電阻測量。(2分)

  (2)高壓繞組連同套管的絕緣電阻采用2500V兆歐表(1分),如果測低壓繞組用500V的兆歐表(1分)

  (3)工序之間的邏輯關系有順序、平行、交叉。(3分)

  5.(1)變配電裝置空載運行時間滿足要求。(2分)

  (2)技術資料包括:施工圖紙、施工記錄、產品合格證說明書、試驗報告單。(4分)

  (五)

  【案例背景】

  某安裝公司承接一個干熄焦發電項目。工程內容:干熄焦系統、工業爐系統、熱力系統、電站、電氣、儀表及自動化控制系統。電站主廠房設計有1臺供檢修用電動雙橋梁式起重機(起重量32/5t,跨距16.5m)。

  干熄焦的動力驅動設備:電機車、焦罐臺車和提升機(提升負荷87t,提升高度37.5m)。電機車負責將焦罐及焦罐臺車運至提升框架正下方,提升機負責焦罐提升并橫移至干熄爐爐頂,通過裝入裝置將焦炭裝入干熄爐內。

  工程中配置1套高溫高壓自然循環鍋爐及輔助系統,同時配套發電機組及輔助系統,利用鍋爐產生的高溫高壓蒸汽發電,高溫高壓自然循環鍋爐參數見表5。

5-高溫高壓自然循環鍋爐參數

蒸氣壓力

鍋爐出口

9.50MPa

蒸發量

95t/h

汽包

11.28MPa

蒸汽溫度

過熱器

540±5℃

過熱器出口

9.81MPa

允許最高

工作溫度

550℃

鍋爐入口煙氣溫度

800~960℃

鍋爐出口煙氣溫度

160~180

  安裝公司項目部進場后,進行各項準備工作。根據施工圖紙及相關資料,對工程中可能涉及的特種設備及危險性較大的分部分項工程進行了識別,由項目經理組織相關技術人員編制了項目施工組織設計和分部分項工程專項施工方案。

  提升機框架主梁上平標高為+60.00m,為提高施工效率、保證施工安全,在提升框架施工前,需先安裝一臺建筑塔吊(最大起重量25t)進行提升框架構件的吊裝。項目部按《建筑起重機械安全監督管理規定》要求,在施工所在地建設主管部門辦理了施工告知。

  提升機安裝在提升框架頂部主梁軌道上。提升框架主梁是鋼制焊接箱型結構,框架中部設有水平支撐及前刀撐:鋼結構連接采用扭剪型高強度螺栓。

  冷焦排出裝置重量8.98t,安裝于干熄爐底部。由于場地原因,冷焦排出設備卸車后只能放在距離干熄爐爐底中心8m距離的地方,無法用吊車將設備吊裝就位。施工班組利用滾杠、拖排、枕木及手拉葫蘆等工具,完成了冷焦排出裝置的水平運輸工作。

  【問題】

  1.本工程有哪幾臺設備安裝需編制安全專項施工方案并進行專家論證?說明理由。

  2.項目部在建筑塔吊安裝前,辦理安裝告知的做法是否正確?說明理由。

  3.高強度螺栓連接副在安裝前需做哪些試驗?高強度螺栓終擰合格的標志是什么?

  4.如何使用背景中的工具實施冷焦排出裝置的水平運輸工作?

  5.計算鍋爐整體水壓試驗壓力。鍋爐水壓試驗時,對設置的壓力表有哪些要求?

  【參考答案】

  1.電動雙梁起重機和提升機安裝需要編制專項施工方案并進行專家論證。(2分)

  理由:起重量300kN(30t)及以上的起重機安裝和拆卸工程屬于超危大工程,需要編制專項施工方案并進行專家論證。(4分)

  2.不正確,起重機最大起重量25t,起升高度超過60m。屬于特種設備,安裝前應書面告知直轄市或者設區的市級人民政府負責特種設備安全監督管理的部門,而項目部向建設主管部門辦理了施工告知不正確。(6分)

  3.(1)抗滑移系數試驗。(3分)

  (2)終擰以擰斷螺栓尾部梅花頭為合格。(3分)

  4.①將設備吊裝至拖排滾杠上(1.5分)

  ②手拉葫蘆掛鉤固定在建筑物上(1.5分)

 ?、蹖⒑J鋼絲繩掛鉤掛在設備上(1.5分)

  ④通過手拉拉鏈配合枕木撬動至指定安裝位置。(1.5分)

  【解析】本題考察利用已有建筑物吊裝,課本例題原圖

  5.(1)11.28Mpa×1.25=14.1MPa(2分)

  (2)試驗用壓力表已經校驗合格并在檢驗周期內(1分),其精度不得低于1.6級(1分),表的滿刻度值應為被測最大壓力的1.5~3倍(1分),壓力表不得少于兩只。(1分)

       2023一級建造師真題解析直播,真題解析早知道??粗辈?,能互動,好估分!>>進入直播間

  以上就是我們為您整理的2023年一級建造師《機電實務》考試真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績。

班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
??冀馕?/td>
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?/td>
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
??冀馕?/td>
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
??冀馕?br />脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: 三氯异氰尿酸-二氯-三氯-二氯异氰尿酸钠-优氯净-强氯精-消毒片-济南中北_优氯净厂家 | 中央空调维修、中央空调保养、螺杆压缩机维修-苏州东菱空调 | 烟台游艇培训,威海游艇培训-烟台市邮轮游艇行业协会 | 气体检测仪-氢气检测仪-可燃气体传感器-恶臭电子鼻-深国安电子 | 辽宁资质代办_辽宁建筑资质办理_辽宁建筑资质延期升级_辽宁中杭资质代办 | 中国玩具展_玩具展|幼教用品展|幼教展|幼教装备展 | 桨叶搅拌机_螺旋挤压/方盒旋切造粒机厂家-无锡市鸿诚输送机械有限公司 | 螺旋丝杆升降机-SWL蜗轮-滚珠丝杆升降机厂家-山东明泰传动机械有限公司 | 家用净水器代理批发加盟_净水机招商代理_全屋净水器定制品牌_【劳伦斯官网】 | 好物生环保网、环保论坛 - 环保人的学习交流平台 | ◆大型吹塑加工|吹塑加工|吹塑代加工|吹塑加工厂|吹塑设备|滚塑加工|滚塑代加工-莱力奇塑业有限公司 | RFID电子标签厂家-上海尼太普电子有限公司| 粉末包装机-给袋式包装机-全自动包装机-颗粒-液体-食品-酱腌菜包装机生产线【润立机械】 | _网名词典_网名大全_qq网名_情侣网名_个性网名 | 翅片管换热器「型号全」_厂家-淄博鑫科环保 | 汽液过滤网厂家_安平县银锐丝网有限公司 | 水质监测站_水质在线分析仪_水质自动监测系统_多参数水质在线监测仪_水质传感器-山东万象环境科技有限公司 | 「安徽双凯」自动售货机-无人售货机-成人用品-自动饮料食品零食售货机 | Q361F全焊接球阀,200X减压稳压阀,ZJHP气动单座调节阀-上海戎钛 | 太阳能发电系统-太阳能逆变器,控制器-河北沐天太阳能科技首页 | 龙门加工中心-数控龙门加工中心厂家价格-山东海特数控机床有限公司_龙门加工中心-数控龙门加工中心厂家价格-山东海特数控机床有限公司 | 体感VRAR全息沉浸式3D投影多媒体展厅展会游戏互动-万展互动 | 磁棒电感生产厂家-电感器厂家-电感定制-贴片功率电感供应商-棒形电感生产厂家-苏州谷景电子有限公司 | 工业车间焊接-整体|集中除尘设备-激光|等离子切割机配套除尘-粉尘烟尘净化治理厂家-山东美蓝环保科技有限公司 | 搪瓷搅拌器,搪玻璃搅拌器,搪玻璃冷凝器_厂家-淄博越宏化工设备 | 正压送风机-多叶送风口-板式排烟口-德州志诺通风设备 | 海尔生物医疗四川代理商,海尔低温冰箱四川销售-成都壹科医疗器械有限公司 | 真空泵维修保养,普发,阿尔卡特,荏原,卡西亚玛,莱宝,爱德华干式螺杆真空泵维修-东莞比其尔真空机电设备有限公司 | 手板-手板模型-手板厂-手板加工-生产厂家,[东莞创域模型] | 厂房出租_厂房出售_产业园区招商_工业地产 - 中工招商网 | [品牌官网]贵州遵义双宁口腔连锁_贵州遵义牙科医院哪家好_种植牙_牙齿矫正_原华美口腔 | 锂电叉车,电动叉车_厂家-山东博峻智能科技有限公司 | 安平县鑫川金属丝网制品有限公司,声屏障,高速声屏障,百叶孔声屏障,大弧形声屏障,凹凸穿孔声屏障,铁路声屏障,顶部弧形声屏障,玻璃钢吸音板 | 济南网站建设|济南建网站|济南网站建设公司【济南腾飞网络】【荐】 | 有福网(yofus.com)洗照片冲印,毕业聚会纪念册相册制作个性DIY平台 | 除湿机|工业除湿机|抽湿器|大型地下室车间仓库吊顶防爆除湿机|抽湿烘干房|新风除湿机|调温/降温除湿机|恒温恒湿机|加湿机-杭州川田电器有限公司 | 卫生纸复卷机|抽纸机|卫生纸加工设备|做卫生纸机器|小型卫生纸加工需要什么设备|卫生纸机器设备多少钱一台|许昌恒源纸品机械有限公司 | 焊管生产线_焊管机组_轧辊模具_焊管设备_焊管设备厂家_石家庄翔昱机械 | 标准件-非标紧固件-不锈钢螺栓-非标不锈钢螺丝-非标螺母厂家-三角牙锁紧自攻-南京宝宇标准件有限公司 | 贴片电容-贴片电阻-二三极管-国巨|三星|风华贴片电容代理商-深圳伟哲电子 | 回转窑-水泥|石灰|冶金-巩义市瑞光金属制品有限责任公司 |
