2021年一級建造師機電實務考試真題及答案解析(校驗完整版)

發布時間:2021-09-13 13:44:18來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  對于參加2021一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或學習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。歸納總結完2021年一級建造師機電實務真題答案后,大立教育講師將于9月15日19:00-21:00進行一建機電實務真題答案解析直播,>>直播入口 ,敬請廣大考友考后積極關注。

  對于參加2021一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或學習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。歸納總結完2021年一級建造師機電實務真題答案后,大立教育講師將于9月15日19:00-21:00進行一建機電實務真題答案解析直播,>>直播入口 ,敬請廣大考友考后積極關注。


  現在要推薦給大家的是文字版2021一級建造師《機電實務》考試真題及答案,希望對考生估分有所幫助。


  一、單項選擇題(共20題,每題1分,每題的備選項中只有一個最符合題意)


  1.下列設備基礎中,屬于按使用功能劃分的是( )。

  A.墊層基礎(材料)

  B.聯合基礎(埋置深度)

  C.減振基礎

  D.箱式基礎(結構形式)


  【參考答案】C

  【考點來源】2021教材P66-67,機械設備

  【解析】本題考查使用功能不同的基礎分類及應用。

  (1) 減振基礎

  可以消減振動能量的基礎。

  (2) 絕熱層基礎

  在基礎底部設置隔熱、保溫層的基礎,適用于有特殊保溫要求的設備基礎。


  2.下列整定內容中,屬于配電裝置過電流保護整定的是( )。

  A.合閘元件整定

  B.溫度元件整定

  C.時間元件整定

  D.方向元件整定


  【參考答案】C

  【考點來源】2021教材P78,工業電氣

  增值2,【2018(9),1,單】

  【解析】本題考查配電裝置的主要整定內容。

  (1)過電流保護整定:電流元件整定和時間元件整定。

  (2)過負荷告警整定:過負荷電流元件整定和時間元件整定。

  (3)三相一次重合閘整定:重合閘延時整定和重合閘同期角整定。

  (4)零序過電流保護整定:電流元件整定、時間元件整定和方向元件整定。

  (5)過電壓保護整定:過電壓范圍整定和過電壓保護時間整定。


  3.熱力管道與其他管道共架敷設時,疏水器應安裝在( )。

  A.流量孔板前側

  B.管道集氣處

  C.流量孔板后側

  D.管道最高點


  【參考答案】A

  【考點來源】2021教材P96,管道工程

  【解析】本題考查(四)熱力管道安裝要求1.架空敷設或地溝敷設

  每段管道最低點要設排水裝置,最高點應設放氣裝置,與其他管道共架敷設的熱力管道,如果常年或季節性連續供氣的可不設坡度,但應加設疏水裝置。疏水器應安裝在以下位置:管道的最低點可能集結冷凝水的地方,流量孔板的前側及其他容易積水處。


  4.關于鋼結構框架分段安裝的做法,錯誤的是( )。

  A.銑平面應均勻接觸,接觸面積不應小于75%

  B.框架節點采用焊接連接時,不得設置定位螺栓(宜設置安裝定位螺栓)

  C.在地面拼裝的框架,其焊縫需進行無損檢測

  D.在安裝的框架上施加臨時載荷時,應經驗算


  【參考答案】B

  【考點來源】2021教材P118-119,靜置設備

  【解析】本題考查金屬結構安裝工藝技術與要求。

  (二)框架和管廊安裝——分段(片)安裝

  (1)框架的安裝可采用地面拼裝和組合吊裝的方法施工,已安裝的結構應具有穩定性和空間剛度。管廊可在地面拼裝成片,檢查合格后成片吊裝。

  (2)銑平面應接觸均勻,接觸面積不應小于75%。

  (3)框架的節點采用焊縫連接時,宜設置安裝定位螺栓。每個節點定位螺栓數量不得少于2個。

  (4)地面拼裝的框架和管廊結構焊縫需進行無損檢測或返修時,無損檢測和返修應在地面完成,合格后方可吊裝。

  (5)在安裝的框架和管廊上施加臨時載荷時,應經驗算。


  5.下列安裝工序中,不屬于光伏發電設備安裝程序的是( )。

  A.匯流箱安裝

  B.逆變器安裝

  C.集熱器安裝

  D.電氣設備安裝


  【參考答案】C

  【考點來源】2021教材P130,發電

  【解析】本題考查光伏發電設備的安裝程序。

  施工準備→基礎檢查驗收→設備檢查→光伏支架安裝→光伏組件安裝→匯流箱安裝→逆變器安裝→電氣設備安裝→調試→驗收。


  6.關于自動化儀表氣源管道安裝的做法,正確的是( )。

  A.氣源系統吹掃時,先吹支管再吹總管(總管→干管→支管)

  B.氣源管道末端和集液處應設置排污閥

  C.氣源管道使用鍍鋅鋼管時,應采用焊接(螺紋)

  D.氣源裝置應根據現場情況整定氣源壓力值(設計文件)


  【參考答案】B

  【考點來源】2021教材P136,儀表

  【解析】本題考查氣源管道安裝:

  (1)氣源管道采用鍍鋅鋼管時,應用螺紋連接,拐彎處應采用彎頭,連接處應密封,纏繞密封帶或涂抹密封膠時,不得使其進入管內;采用無縫鋼管時,應焊接連接,焊接時焊渣不得落入管內。

  (2)氣源管道末端和集液處應有排污閥,排污管口應遠離儀表電氣設備和線路。水平干管上的支管引出口應在干管的上方

  (3)氣源系統安裝完畢后應進行吹掃,吹掃氣應使用合格的儀表空氣,先吹總管,再吹干管、支管及接至各儀表的管道。

  (4)氣源裝置使用前,應按設計文件規定整定氣源壓力值。


  7.下列防腐施工方法中,漆料省、效率高的是( )。

  A.高壓無氣噴涂法

  B.刷涂法

  C.空氣噴涂法

  D.滾涂法


  【參考答案】A

  【考點來源】2021教材P148,防腐蝕

  【2018(9),1,單】

  【解析】本題考查高壓無氣噴涂優點。高壓無氣噴涂優點:克服了一般空氣噴涂時,發生涂料回彈和大量漆霧飛揚的現象,不僅節省了漆料,而且減少了污染,改善了勞動條件;工作效率較一般空氣噴涂提高了數倍至十幾倍;涂膜質量較好。適宜于大面積的物體涂裝。


  8.下列硬質絕熱制品的捆扎方法中,正確的是( )。

  A.應螺旋式纏繞捆扎(不得)

  B.多層一次捆扎固定(逐層捆扎)

  C.每塊捆扎至少-道(不得少于兩道)

  D.振動部位加強捆扎


  【參考答案】D

  【考點來源】2021教材P158,絕熱

  【2018(9),1,單】

  【解析】本題考查捆扎法施工要求。

  捆扎方式

  1)不得采用螺旋式纏繞捆扎。

  2)每塊絕熱制品上的捆扎件不得少于兩道,對有振動的部位應加強捆扎。

  3)雙層或多層絕熱層的絕熱制品,應逐層捆扎,并應對各層表面進行找平和嚴縫處理。

  4)不允許穿孔的硬質絕熱制品,鉤釘位置應布置在制品的拼縫處;鉆孔穿掛的硬質絕熱制品,其孔縫應采用礦物棉填塞。


  9.關于耐火磚砌筑施工的說法,正確的是( )。

  A.砌磚時應使用鐵錘找正(木槌或橡膠錘)

  B.反拱底應從中心向兩側對稱砌筑

  C.砌磚中斷時應做成斷面平齊的直槎(梯形的斜槎)

  D.拱的砌筑應從拱腳一側依次砌向另一側(兩側拱腳同時向中心)


  【參考答案】B

  【考點來源】2021教材P165-166,爐窯砌筑

  【2015,2,單】

  【解析】本題考查耐火磚砌筑施工技術要求。

  選項A,砌磚時應用木槌或橡膠錘找正,不應使用鐵錘。

  選項B,反拱底應從中心向兩側對稱砌筑。

  選項C,砌磚中斷或返工拆磚時,應做成階梯形的斜槎。

  選項D,拱和拱頂必須從兩側拱腳同時向中心對稱砌筑


  10.室內排水管道的施工程序中,防腐的緊后工序是( )

  A.水壓試驗

  B.通水試驗

  C.灌水試驗

  D.通球試驗


  【參考答案】D

  【考點來源】2021教材P170,建筑管道

  【解析】本題考查室內排水工程施工程序:施工準備→預留、預埋→管道測繪放線→管道元件檢驗→管道支吊架制作安裝→管道預制→排水泵等設備安裝→管道及配件安裝→系統灌水試驗→防腐→系統通球試驗。


  11.塑料絕緣鎧裝多芯電纜的最小允許彎曲半徑是電纜外徑的( )。

  A.10倍

       B.12倍

  C.15倍

       D.20倍


  【參考答案】B

  【考點來源】2021教材P183,建筑電氣

  【2018年教材新增知識點】

  【解析】本題考查供電干線及室內配電線路施工技術要求。

  (二)梯架、托盤和槽盒施工技術要求——電線最小允許曲半徑

  電纜最小允許彎曲半徑表1H414022-2



電纜形式

電纜外徑(mm)

多芯電纜

單芯電纜

塑料絕緣電纜

無鎧裝

15D

20D


有鎧裝


12D

15D


  注:D為電纜外徑。


  12.關于潔凈層流罩安裝調試的說法,錯誤的是( )。

  A.應采用獨立的防晃支架

  B.利用生產設備作為支撐(不得利用)

  C.安裝高度允許偏差1mm

  D.不小于1h的連續試運轉


  【參考答案】B

  【考點來源】2021教材P206,通風空調

  【解析】本題考查潔凈層流罩安裝要求

  (1)應采用獨立的吊桿或支架,并應采取防止晃動的固定措施,且不得利用生產設備或壁板作為支撐

  (2)直接安裝在吊頂上的層流罩,應采取減振措施,箱體四周與吊頂板之間應密封。

  (3)潔凈層流罩安裝水平度偏差的應為1‰,高度允許偏差應為1mm。

  (4)安裝后,應進行不少于1h的連續試運轉,且運行應正常。


  13.關于建筑設備監控系統輸入設備安裝的說法,正確的是( )。

  A.鉑溫度傳感器的接線電阻應小于1Ω

  B.電磁流量計應安裝在流量調節閥下游(上游)

  C.風管型傳感器應在風管保溫前安裝(保溫層完成后)

  D.渦輪式流量傳感器應垂直安裝(水平安裝)


  【參考答案】A

  【考點來源】2021教材P212-213,智能化

  增值2

  【解析】本題考查主要輸入設備安裝要求。

  (1)各類傳感器的安裝位置應裝在能正確反映其檢測性能的位置,并遠離有強磁場或劇烈振動的場所,而且便于調試和維護。

  (2)風管型傳感器安裝應在風管保溫層完成后進行。

  (3)水管型傳感器開孔與焊接工作,必須在管道壓力試驗、清洗、防腐和保溫前進行。

  (4)傳感器至現場控制器之間的連接應符合設計要求。

  例如,鎳溫度傳感器的接線電阻應小于3Ω,鉑溫度傳感器的接線電阻應小于1Ω,并在現場控制器側接地。

  (5)電磁流量計應安裝在流量調節閥的上游,流量計的上游應有10倍管徑長度的直管段,下游段應有4~5倍管徑長度的直管段。

  (6)渦輪式流量傳感器應水平安裝,流體的流動方向必須與傳感器殼體上所示的流向標志一致。

  (7)空氣質量傳感器的安裝位置,應選擇能正確反映空氣質量狀況的地方。


  14.下列自動扶梯故障中,必須通過安全觸點電路來完成開關斷開的是( )。

  A.無控制電壓

  B.接地故障

  C.電路過載

  D.踏板下陷


  【參考答案】D

  【考點來源】2021教材P225-226,電梯

  增值2【2018(11),1,單】【2018,2,單】

  【解析】本題考查整機安裝驗收要求。

  下列情況,自動扶梯、自動人行道必須自動停止運行,且2)至8)情況下的開關斷開的動作必須通過安全觸點或安全電路來完成。

  1)無控制電壓、電路接地的故障、過載。

  2)控制裝置在超速和運行方向非操縱逆轉下動作。

  3)附加制動器動作。

  4)直接驅動梯級、踏板或膠帶的部件(如鏈條或齒條)斷裂或過分伸長。

  5)驅動裝置與轉向裝置之間的距離(無意性)縮短。

  6)梯級、踏板下陷,或膠帶進入梳齒板處有異物夾住,且產生損壞梯級、踏板或膠帶支撐結構。

  7)無中間出口的連續安裝的多臺自動扶梯、自動人行道中的一臺停止運行。

  8)扶手帶入口保護裝置動作。


  15.下列設備安裝時,不能采用橡膠減振墊的是( )。

  A.冷水機組

  B.排煙風機

  C.空調機組

  D.冷卻塔


  【參考答案】B

  【考點來源】2021教材P238,消防

  【2021(2),2,問(圖)】

  【解析】本題考查防排煙風機應設在混凝土或鋼架基礎上,且不應設置減振裝置;若排煙系統與通風空調系統共用且需要設置減振裝置時,不應使用橡膠減振裝置。


  16.下列機電工程項目采購類型中按采購內容劃分的不包括( )。

  A.工程采購

  B.貨物采購

  C.詢價采購

  D.服務采購


  【參考答案】C

  【考點來源】2021教材P246,采購

  增值4

  【解析】本題考查機電工程項目采購的類型

  按采購內容可分為工程采購、貨物采購與服務采購三種類型。


  17.商務報價的策略中不包括( )。

  A.不平衡報價

  B.多方案報價

  C.突出工期目標

  D.無利潤競標


  【參考答案】C

  【考點來源】2021教材P260,招標投標

  增值4

  【解析】本題考查(1)可采用不平衡報價法、多方案報價法、增加建議方案法、投標前突然競價法、無利潤競標法、先虧后盈法等方式進行報價。(2)根據投標單位的自身情況及此次招標投標的主、競爭對手的實際情況確定。


  18.規避國際機電工程項目中的營運風險。采取的防范措施是( )。

  A選擇專業化的維保單位

  B提高項目融資管理水平

  C.選擇有實力的施工單位

  D.關鍵技術采用國內標準


  【參考答案】A

  【考點來源】2021教材P267,合同

  【2021年教材修改知識點】

  【解析】本題考查營運風險防范(主要指BOT、BOOT、ROT等涉及運營環節的項目)營運風險主要指在整個營運期間承包商能力影響項目投資效益的風險。防范措施運行維護委托專業化運行單位承包,降低運行故障及運行技術風險


  19.機電工程的清單綜合單價中不包括( )。

  A.材料費

  B.機械費

  C.管理費

  D.措施費


  【參考答案】D

  【考點來源】2021教材P356,預結算

  增值4

  【解析】本題考查清單綜合單價:單價中綜合了分項工程:人工費、材料費、機械費、管理費、利潤、人材機價差以及一定范圍的風險費用,但并未包括措施費、規費和稅金,因此它是一種不完全綜合單價


  20.機電工程項目竣工預驗的復驗單位是( )。

  A.建設單位

  B.監理單位

  C.設計單位

  D.施工單位


  【參考答案】D

  【考點來源】2021教材P430,竣工驗收

  【解析】本題考查進行竣工預驗的復驗。施工單位在自我檢查整改的基礎上,由項目經理提請上級單位進行復驗,要解決復驗中的遺留問題,為正式驗收做好準備。


  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分。)


  21.下列風管中.不適用于酸堿環境空調系統的有( )。

  A.酚醛復合風管

  B.聚氨酯復合風管

  C.鍍鋅鋼板風管

  D.硬聚氯乙烯風管

  E.玻璃纖維復合風管


  【參考答案】ABE

  【考點來源】2021教材P9,材料

  【2016,1,單】【2012,2,單】【2011,1,單】

  【解析】本題考查非金屬板材一般有酚醛復合板材、聚氨酯復合板材、玻璃纖維復合板材、無機玻璃鋼板材、硬聚氯乙烯板材等。

  1.酚醛復合板材適用制作低、中壓空調系統及潮濕環境的風管但對高壓及潔凈空調、酸堿性環境和防排煙系統不適用

  2.聚氨酯復合板材適用制作低、中、高壓潔凈空調系統及潮濕環境的風管,但對酸堿性環境和防排煙系統不適用。

  3.玻璃纖維復合板材適用制作中壓以下的空調系統風管,但對潔凈空調、酸堿性環境和防排煙系統以及相對濕度90%以上的系統不適用

  4.硬聚氯乙烯板材適用制作潔凈室含酸堿的排風系統風管


  22.下列輸送機中,具有撓性牽引件的有( )。

  A.帶式輸送

  B.刮板輸送機

  C.懸掛輸送機

  D.小車輸送機

  E.螺旋輸送機


  【參考答案】ABCD

  【考點來源】2021教材P19,設備

  【解析】本題考查具有撓性牽引件的輸送設備類型:有帶式輸送機、鏈板輸送機、刮板輸送機、埋刮板輸送機、小車輸送機、懸掛輸送機、斗式提升機氣力輸送設備等


  23.采用三角高程測量方法測量時,影響測量精度的因素有( )。

  A.垂直角誤差

  B.大氣垂直折光誤差

  C.儀器高誤差

  D.大氣壓力變化誤差

  E.視標高誤差


  【參考答案】ABCE

  【考點來源】2021教材P33,測量

  【2021年教材新增知識點】

  【解析】本題考查三角高程測量,測量精度的影響因素:距離誤差垂直角誤差、大氣垂直折光誤差、儀器高和視標高的誤差。


  24.使用全地面起重機進行設備吊裝,吊裝荷載包括( )

  A.吊鉤重量

  B設備重量

  C吊索重量

  D吊具重量

  E吊臂重量


  【參考答案】ABCD

  【考點來源】2021教材P41,起重

  【解析】吊裝載荷是指設備、吊鉤組件、吊索(用鉤以上滑輪組間鋼絲繩質量)、吊具及其他附件等的質量總和。


  25.下列預防焊接變形的措施中,屬于焊接工藝措施的有()。

  A用熱源集中的焊接方法

  B焊前裝配采用反變形法(裝配)

  C應盡量減小焊接線能量

  D焊前應對坡口兩側預熱(應力)

  E多名焊工相同方向施焊


  【參考答案】ACE

  【考點來源】2021教材P62,焊接

  【解析】采取合理的焊接工藝措施

  (1)合理的焊接方法盡量用氣體保護焊等熱源集中的焊接方法。不宜用焊條電弧焊,特別不宜選用氣焊。

  (2)合理的焊接線能量盡量減小焊接線能量的輸入能有效地減小變形。

  (3)合理的焊接順序和方向例如,儲罐底板焊接順序采用先焊中幅板、邊綠板對接焊縫外30mm長;待焊接完壁板和邊緣板角焊縫后,再焊接邊綠板剩余對接焊縫最后焊接中幅板和邊緣板的環焊縫。


  26在施工中,不準使用的計量器具有( )

  A.被認定為C類的計量器具

  B無檢定合格印的計量器具

  C超過檢定周期的計量器具

  D經檢定不合格的計量器具

  E未做仲裁檢定的計量器具


  【參考答案】BCD

  【考點來源】2021教材P445,計量

  增值5

  【解析】計量器具是工程施工中測量和判斷質量是否符合規定的重要工具,直接影響工程質量。任何單位和個人不準在工作崗位上使用無檢定合格印、證或者超過檢定周期以及經檢定不合格的計量器具。


  27.建設工程的供用電協議內容中應包括( )。

  A.供電方式

  B.用電容量

  C違約責任

  D.用電規劃

  E.供電時間


  【參考答案】ABCE

  【考點來源】2021教材P445,計量

  增值3/5

  【解析】本題考查供用電協議(合同)應當具備以下內容:

  (1)供電方式、供電質量和供電時間;

  (2)用電容量和用電地址、用電性質;

  (3)計量方式和電價、電費結算方式;

  (4)供用電設施維護責任的劃分;協議(合同)的有效期限

  (5)違約責任,以及雙方共同認為應當約定的其他條款。


  28.根據《特種設備生產單位許可目錄》,工業管道可分為( )。

  A.長輸管道

  B.燃氣管道

  C.制冷管道

  D.動力管道

  E.熱力管道


  【參考答案】CD

  【考點來源】2021教材P460/465,特種設備

  【2011,1,多】【2015,2,問】【2015,1,問】【2019,2,問】【2019,1,單】

  【解析】本題考查機電工程壓力管道分類及品種

  機電工程壓力管道分類及品種表



分  類

品  種

長輸管道

輸油管道、輸氣管道

公用管道

燃氣管道、熱力管道

工業管道

工藝管道、動力管道、制冷管道


  29.工業安裝分項工程質量驗收記錄表的簽字人包括( )。

  A.監理單位專業監理工程師

  B.施工單位項目負責人

  C.建設單位專業技術負責人

  D.施工單位技術負責人

  E.設計單位專業技術負責人


  【參考答案】AC

  【考點來源】2021教材P477,工業驗收

  增值5【2014,2,問】【2016,2,單】【2019,2,單】

  【解析】本題考查分項工程質量驗收記錄:應由施工單位質量檢驗員填寫,驗收結論由建設(監理)單位填寫。填寫的主要內容有檢驗項目;施工單位檢驗結果;建設(監理)單位驗收結論。結論為"合格"或"不合格"。記錄表簽字人為施工單位專業技術質量負責人、建設單位專業技術負責人、監理工程師。


  30.下列檢驗項目中,屬于主控項目的有( )。

  A.管道壓力試驗

  B.漏風量測試

  C.給水配件接口

  D.電梯試運行

  E.設備附件技術性能


  【參考答案】ABD

  【考點來源】2021教材P482,建筑驗收

  增值5【2018(9),1,多】【2018(11),1,多】【2017,1,單】【2020,1,單】【2021(2),2,多】

  【解析】本題考查主控項目包括的檢驗內容主要有:重要材料、構件及配件、成品及半成品、設備性能及附件的材質、技術性能等

  如管道的壓力試驗、風管系統的漏風量測試、電梯的安全保護及試運行等。檢查測試記錄,其數據及項目要符合設計要求和施工驗收規范規定。


  三、實務操作與案例分析題(共4題,每題20分。請根據背景資料,按要求作答。)


  (一)

  【背景資料】

  某施工單位承建一安裝工程,項目地處南方,正值雨季項目部進場后,編制施工進度計劃、施工方案。方案中確定施工方法、工藝要求及質量保證措施等,并對施工人員進行方案交底。

  因工期緊張,設備提前到達施工現場。施工人員在循環水泵電動機安裝接線時,發現接線盒內有水珠,擦拭后進行接線(如圖1)

  項目部在循環水泵單體試運轉前,對電動機絕緣檢查時,發現絕緣電阻不滿足要求,采用電流加熱干燥法對電動機進行干燥處理,用水銀溫度計測量溫度時,被監理叫停。項目部整改后,嚴格控制干燥溫度,絕緣電阻達到規范要求。試運轉中檢查電動機的轉向及雜聲、機身及軸承溫升均符合要求試運轉完成后,項目部對電動機受潮原因調查分析,因電動機到貨后未及時辦理入庫、露天存放未采取防護措施所致為防止類似事件發生,項目部加強了設備倉儲管理,保證了后續施工的順利進行。

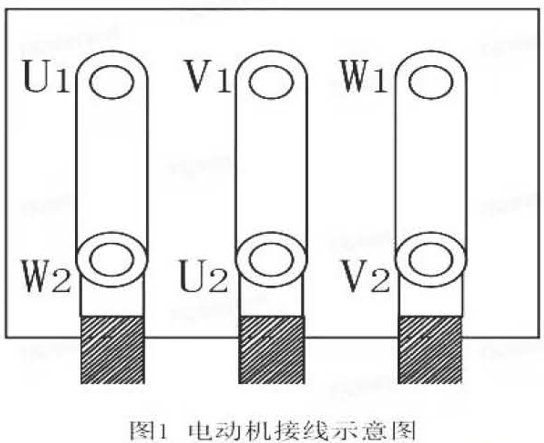

  圖1電動機接線示意圖

  問題:

  1.施工方案中的工序質量保證措施主要有哪些,由誰負責向作業人員進行施工方案交底?

  2.圖1中的電動機為何種接線方式,電動機干燥處理時為什么被監理叫停?應如何整改?

  3.電動機試運轉中還應檢查哪些項目,如何改變電動機的轉向?

  4.到達現場的設備在檢查驗收合格后應如何管理,只能露天保管的設備應采取哪些措施?


  參考答案

  1.(1)質量保證措施包括制定工序控制點,明確工序質量控制方法。(2分)

  (2)施工方案的編制人員應向施工作業人員進行施工方案交底(2分)

  【考點來源】2021教材P291,施工組織設計

  【考點來源】2021教材P295,施工組織設計

  2.(1) 圖1中的電動機為三角形接線方式。(2分)

  (2)干燥時不允許用水銀溫度計測量溫度,應用酒精溫度計、電阻溫度計或溫差熱電偶。(4分)

  【考點來源】2021教材P83,工業電氣

  【2015,1,單】

  3.(1)1)換向器、滑環及電刷的工作情況正常;(1分)

  2)振動(雙振幅值)不應大于標準規定值:(1分)

  3)電動機第一次啟動一般在空載情況下進行,空載運行時間為2h,并記錄電動機空載電流。(1分)

  (2)在電源側或電動機接線盒側任意對調兩根電源線即可。(2分)

  【考點來源】2021教材P83,工業電氣

  【2015,1,多】【2019,1,問】

  4. 到達現場的設備在檢查驗收合格后應及時辦理入庫手續。對所到設備,分別儲存,進行標識。對保管在露天的設備應經常檢查,采取防雨、防風措施。(5分) P308

  【考點來源】2021教材P307,資源


  (二)

  【背景資料】

  某工程公司采用EPC方式承包一供熱站安裝工程。工程內容包括換熱器、疏水泵、管道、電氣及自動化安裝等。

  工程公司成立采購小組,根據工程施工進度、關鍵工作和主要設備進場時間采購設備、材料等物資,保證設備材料采購與施工進度合理銜接。

  疏水泵聯軸器為過盈配合件,施工人員在裝配時,將兩個半聯軸器一起轉動,每轉180測量一次,并記錄2個位置的徑向位移值和位于同一直徑兩端測點的軸向位移值。質量部門對此提出異議,認為不符合規范要求,要求重新測量。

  為加強施工現場的安全管理,及時處置突發事件,工程公司升級了《生產安全事故應急救援預案》,并進行了應急預案的培訓、演練。取源部件到貨后,工程公司進行取源部件的安裝。壓力取源部件的取壓點選擇范圍(見圖2-1),溫度取源部件在管道上開孔焊接安裝(見圖2-2),在準備系統水壓試驗時,溫度取源部件的安裝被監理要求整改。




  圖2-1壓力取源部件安裝范圍示意圖




  圖2-2溫度取源部件安裝示意圖


  問題

  1.本工程中,工程公司應當多長時間組織一次現場處置方案演練?應急預案演練效果應由哪個單位來評估?

  2.圖2-1的取壓點范圍適用何種介質管道?說明溫度取源部件安裝被監理要求整改的理由。

  3.聯軸器是采用了哪種過盈裝配方式?質量部門提出異議是否合理?寫出正確的要求。

  4.為保證項目整體進度,應優先采購哪些設備?


  參考答案

  1.(1)工程公司應當每半年至少組織一次現場處置方案演練。(2分)

  (2)應急預案演練結束后,應急預案演練組織單位應當對應急預案演練效果進行評估,撰寫應急預案演練評估報告,分析存在的問題,并對應急預案提出修訂意見。(2分)

  【考點來源】2021教材P368,安全

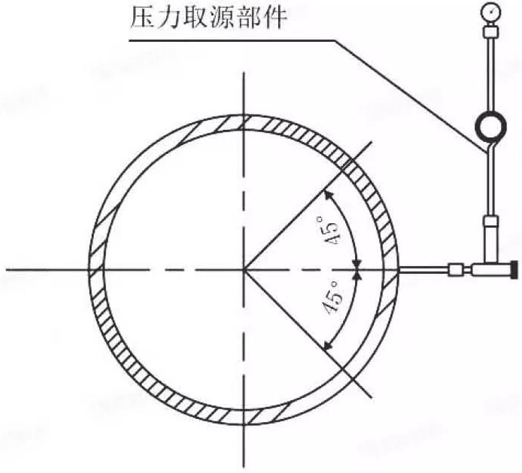

  2.(1) 取壓點范圍適用蒸汽介質的管道。(2分)

  【考點來源】2021教材P138,儀表

  【2013,2,單】【2021(2),2,問】

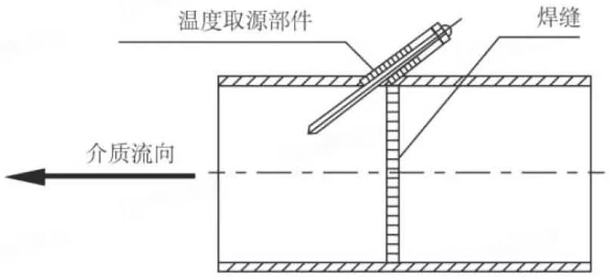

  (2)理由一:溫度取源部件順著物料流向安裝不符合規范要求。(1分)

  正確做法:溫度取源部件與管道呈傾斜角度安裝時,宜逆著物料流向,取源部件軸線應與管道軸線相交。(1分)

  理由二:溫度取源部件在管道的焊縫上開孔焊接不符合規范要求。(1分)

  正確做法:安裝取源部件時,不應在設備或管道的焊縫及其邊緣上開孔及焊接。(1分)

  【2017,2,單】

  增值5

  【2015,2,單】【2016,1,多】【2019,1,單】

  3.(1) 聯軸器是采用了加熱裝配法(2分)

  (2)質量部門提出異議合理(1分)

  (3)正確做法:將兩個半聯軸器一起轉動,應每轉90°測量一次并記錄5個位置的徑向位移測量值和位于同一直徑兩端測點的軸向測量值。(2分)

  【考點來源】2021教材P73,設備

  【2018(9),1,單】

  4. 設備主裝置、需要先期施工的設備及關鍵線路上的設備應優先采購,所以應優先采購換熱器、疏水泵。(5分)

  【考點來源】2021教材P328,進度


  (三)

  【背景資料】

  某安裝公司承接商務樓機電安裝工程,工程內容設備、管道和通風空調安裝等

  商務樓辦公區域空調系統采用多聯機組。項目部在施工成本分析預測后,采取勞動定額管理,實行計件工資制:控制設備采購:在量、價方面控制材料采購控制施工機械租賃等措施控制施工成本,使計劃成本小于安裝公司下達給項目部的目標成本。項目部依據施工總進度計劃,編制多聯機組空調系統施工進度計劃(見表3),報公司審批時被否定,要求重新編制在施工質量檢查時,監理工程師要求項目部整改下列問題:

  (1)個別柔性短管長度為300mm接縫采用粘接;

  (2)矩形柔性短管與風管連接采用抱箍固定

  (3)柔性短管與法蘭連接采用壓板鉚接,鉚釘間距為100mm

  商務樓機電工程完成后,安裝公司、設計單位和監理單位分別向建設単位提交報告,申請竣工驗收,建設單位組織成立驗收組,制定驗收案。安裝公司、設計單位和監理單位分別向建設單位移交了工程建設交工技術文件和監理文件。

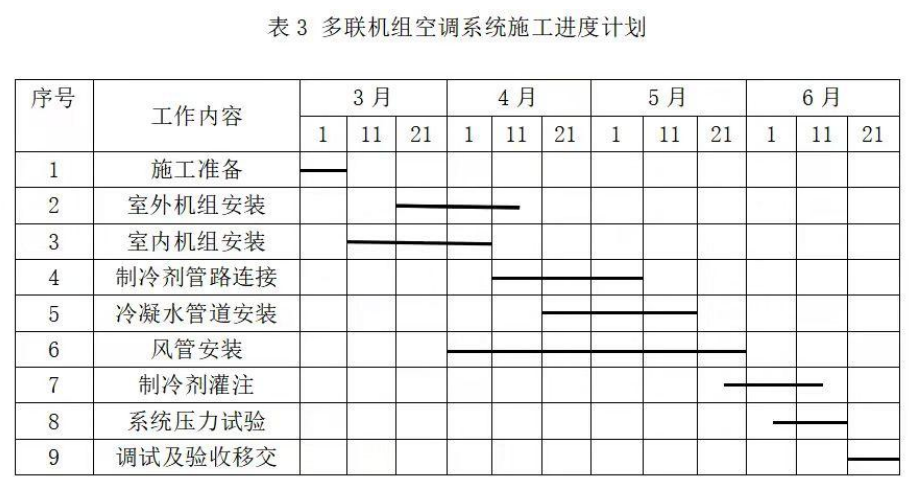

  表3多聯機組空調系統施工進度計劃





  問題

  1.項目部主要采取了哪幾類施工成本控制措施?

  2.項目部編制的施工進度計劃為什么被安裝公司否定?在制冷劑灌注前,制冷劑管道需要進行哪些試驗?

  3.監理工程師要求項目部整改的要求是否合理?說明理由。

  4. 驗收時施工單位、監理單位,設計單位分別提供什么報告給建設單位?設計單位提供什么圖紙?施工單位提供什么保證書?


  參考答案

  1.人工費成本的控制措施、工程設備成本控制措施、材料成本的控制措施、施工機械成本的控制措施(4分)

  【考點來源】2021教材P352,成本

  【2018(11),1,問】

  2.(1)否定原因:制冷劑灌注應在系統壓力試驗后進行,程序錯誤。[2分]

  (2)制冷劑灌注前應進行系統管路吹污、氣密性試驗、真空試驗和充注制冷劑檢漏試驗。 [4分]

  【考點來源】2021教材P202,通風空調

  3.(1)監理工程師要求項目部整改的要求合理。[2分]

  (2)理由一:柔性短管的長度宜為150-250mm。[1分]

  理由二:矩形柔性短管與風管連接不得采用抱箍固定的形式。[1分]

  理由三:采性短管與法蘭組裝宜采用壓板鉚接連接,鉚釘間距宜為60-80mm。[1分]

  【2017,1,問】【2018(11),1,多】

  4. 驗收時施工單位應提交竣工報告,設計單位應提交工程質量檢驗報告,監理單位應提交工程質量評估報告;設計單位提供竣工圖,施工單位提供工程質量保修書。[5分]

  【考點來源】2021教材P429/430,竣工驗收

  【考點來源】2021教材P436,竣工驗收


  (四)

  【案例背景】

  A公司中標某工業改建工程,合同內容包含廠區所有的設備、工藝管線安裝等施工總承包。A公司進場后,根據工程特點對工程合同進行分析管理,將其中虧損風險較大的部分埋地工藝管道(設計壓力0.2MPa)施工分包給具有資質的B公司A公司對B公司進行合同交底后,A公司派出代表對B公司從施工準備、進場施工、工序施工、工程保修及技術方面進行了管理。

  B公司進場后,由于建設單位無法提供原廠區埋地管線圖,B公司在施工時挖斷供水管道。造成A公司65萬元材料浸水無法使用,機械停滯總費用43萬元,每天人員窩工費用4.8萬元,工期延誤25天。B公司機械停滯費18萬元。管溝開挖完成后,當地發生疫情,導致所有員工被集中隔離,產生總隔離費用54萬元。為此A公司向建設單位提交了工期及費用索賠文件。

  B公司在埋地鋼管施工完成后,編制了該部分的液壓清洗方案,方案因工藝管道的埋地部分設計未明確試驗壓力,擬采用0.3MPa的試驗壓力進行試驗,管道油清洗后采取保護措施該方案被A公司否定。

  A公司在衛生器具安裝完成后,對某層衛生器具(檢驗批的水平度及垂直度進行現場檢驗共測量20點,測量數據如表4所示



名稱

允許偏差

測量值(m)

衛生器具水平度

2mm

1.5

2

2.4

3.5

2

1.8

2

1.5

1.4

1.8


衛生器具垂直度

3mm

2.5

3

2

1.6

3.1

2

1.5

1.8

2.8

2


  A公司在質量巡查中,發現工藝管道安裝(如圖4所示)中的膨脹節內套焊縫、法蘭及管道對口部位不符合規范要求,要求整改。

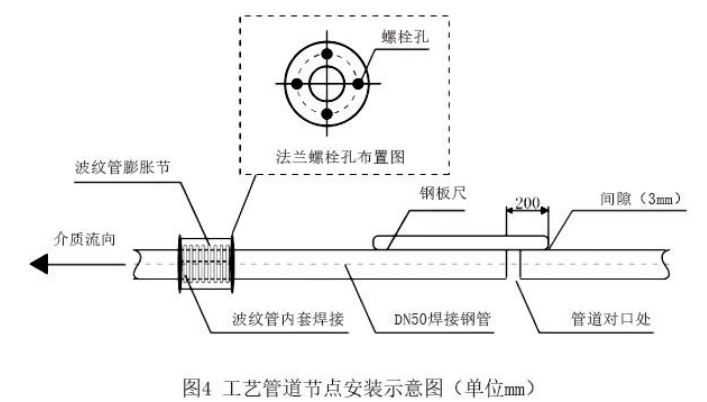

  圖4工藝管道節點安裝示意圖(單位m)


  問題

  1.A公司還應從哪些方面對B公司進行全過程管理?

  2.計算A公司可索賠的費用。索賠成立的前提條件是什么?

  3.該工程的埋地管道試驗壓力應為多少MPa?對清洗合格的管道應采取哪種保護措施?

  4.衛生器具安裝(見表4)是否合格?說明理由。

  5.說明A公司要求工藝管道安裝(見圖4)整改的原因。


  參考答案

  1.還應從工序交驗、竣工驗收、質量、安全、進度、工程款支付等進行全過程的管理。(6分)

  【考點來源】2021教材P268,合同

  【2013,2,問】

  2. 65+43+4.8*25+18萬=246萬元(2分)

  索賠成立的前提條件是:

  與合同對照,事件已造成了承包人工程項目成本的額外支出,或直接工期損失。(2分)

  2)造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任。(2分)

  3)承包人按合同規定的程序和時間提交索賠意向通知和索賠報告。(2分)

  【2021(1),2,問】【2021(2),2,單】

  3.(1)埋地鋼管道的試驗壓力應為0.4MPa。(2分)

  1.5x0.2=0.3MPa

  【考點來源】2021教材P101,工業管道

  【2018(9),1,問】建筑閥門

  【2019,1,問】通風管道

  【2020,1,問】工業管道氣壓試驗

  【2020(12),2,問】工業管道

  (2)油清洗合格后的管道,采取封閉或充氮保護措施。(2分)

  【考點來源】2021教材P104,工業管道

  4.(1)不合格。(2分)

  (2)一般項目包括的主要內容有:允許有一定偏差的項目,最多不超過20%的檢查點可以超過允許偏差值,但不能超過允許值的150%。(2分)

  3.5/2=175% ;175%>150%。衛生器具水平度不合格。(2分)

  【考點來源】2021教材P482,建筑驗收

  5.原因一:波紋管膨脹節安裝在水流的流出端不符合規范要求。(1分)

  正確做法:波紋管膨脹節或補償器內套有焊縫的一端,水平管路上應安裝在水流的流入端,垂直管路上應安裝在上端。(2分)

  【考點來源】2021教材P199,通風空調

  原因二:管道對口出的平直度偏差為3/200=15%不符合規范要求。(1分)

  正確做法:管道焊接對口平直度的允許偏差應為1%;應該為2mm。(2分)

  【考點來源】2021教材P198,通風空調


  (五)

  【案例背景】

  安裝公司中標某化工建設項目壓縮廠房安裝工程,主要包括廠房內設備、工藝管道安裝(到廠房外第一個法蘭口)。廠房內主要設備有壓縮機組及32/5噸橋式起重機(跨度30.5m)。壓縮機組由活塞式壓縮機、汽輪機、聯軸器、分離器、冷卻器潤滑油站、高位油箱、干氣密封系統、控制系統等輔助設備系統組成。安裝公司進場后,編制了工程《施工組織設計》及各項施工方案。《壓縮機組安裝方案》對安裝所用計量器具進行了策劃,計劃配備百分表、螺紋規、千分表、鋼卷尺、鋼板尺、深度尺。監理工程師審核后,認為方案中計量器具的種類不能滿足安裝測量需要,要求補充。《橋式起重機安裝安全專項施工方案》的“驗收要求”中,針對施工機械、施工材料、測量手段三項驗收內容,明確了驗收標準、驗收人員及驗收程序。該方案在專家論證時專家提出“驗收要求”中驗收內容不完整,需要補充。

  在壓縮機組安裝過程中,檢查發現鉗工使用的計量器具無檢定標識,但施工人員解釋:在用的計量器具全部檢定合格,檢定報告及檢定合格證由計量員統一集中保管壓縮機組地腳螺栓安裝前,已將基礎預留孔中的雜物,地腳螺栓上的油污、氧化皮等清除干凈,螺紋部分也按規定涂抹了油脂,并按方案要求配置了墊鐵,高度符合要求。在壓縮機組初步找平、找正地腳螺栓孔灌漿前(如圖5),監理工程師檢查后,認為壓縮機組地腳螺栓和墊鐵的安裝存在質量問題,要求整改機組安裝完成后,按規定的運轉時間進行了空負荷試運行,運行中潤滑油油壓保持O.3MPa,曲軸箱及機身內潤滑油的溫度不高于65℃,各部位無異常。




  問題:

  1.本工程需辦理特種設備安裝告知的項目有哪幾個?在哪個時間段辦理安裝告知?

  2.橋式起重機安裝方案論證時,還需要補充哪些驗收內容?方案論證應由哪個單位來組織?

  3.壓縮機組安裝方案中還需補充哪幾種計量器具?安裝現場計量器具的使用存在什么問題?應如何整改?

  4.圖5的墊鐵和地腳螺栓安裝存在哪些質量問題?整改后的檢查應形成哪個質量記錄(表)?

  5.壓縮機組空負荷試運轉是否合格?說明理由


  參考答案

  1.(1) 本工程需辦理特種設備安裝告知的項目有工藝管道安裝、32/5噸橋式起重機安裝(2分)

  (2) 在施工前辦理安裝告知。(2分)

  2021年教材新增案例題——2021教材P299

  2.(1) 橋式起重機安裝方案論證時,還需要補充施工人員、施工方法、施工環境(3分)

  【考點來源】2021教材P292,施工組織設計

  2021年教材新增考點

  (2)安裝公司組織專家論證。(2分)

  【考點來源】2021教材P290,施工組織設計

  3.(1)溫度計,壓力表,塞尺、卡尺、兆歐表、接地電阻測量儀、經緯儀、水準儀、激光準直(鉛直)儀。(可以多寫一些自己覺得能用到的)(3分)

  【考點來源】2021教材P449,計量

  (2)問題一:鉗工使用的計量器具無檢定標識(1分)

  整改:施工中使用的計量器具必須有合格的檢定標識。(1分)

  問題二:檢定報告及檢定合格證由計量員統一集中保管。(1分)

  整改:檢定合格證應隨附在計量器具上。(1分)

  【考點來源】2021教材P446,計量

  4.(1)問題一:平墊鐵薄的在厚的下邊。(1分)整改:15mm的平墊鐵應放在中間。(1分)

  問題二:斜墊鐵露出設備底座60mm。(1分)整改:斜墊鐵露出設備底座宜為10-50mm (1分)問

  題三:地腳螺栓距離孔壁10mm(1分)

  整改:地腳螺栓距離孔壁一般大于15mm。(超綱,出自《機械設備安裝及驗收通用規范》)(1分)

  (2)返工返修記錄表(2分)

  1)合格。(2分)

  2)理由:運行中潤滑油壓不得小于0.1MPa,背景中是保持在0.3MPa,符合要求。(2分)

  (2)曲軸箱或機身內潤滑油的溫度不得高于70℃,背景中溫度不高于65℃,符合要求。(2分)

  【考點來源】2021教材P417,試運行


  搶跑新考季!大立教育2022年一級建造師課程火熱招生中!大立教育根據多年成功輔導經驗,從學員實際需求出發,結合一級建造師考試命題規律、重點、難點,融入先進的教學理念,針對不同學員開設精品套餐班、豪華套餐班、至尊套餐班、無憂全程班、脫產集訓班及魔鬼訓練營,考生可以根據自身的工作時間和學習需求進行選擇。想要獲悉更多課程教學信息,可以點擊了解詳情>>


班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: 成年人网站在线免费观看 | h肉动漫无码无修6080动漫网 | 一级高清毛片 | 亚洲国产精品女主播 | 日本无遮羞打屁股网站视频 | 粉嫩色av| 水蜜桃一二三区 | 87福利视频 | 偷窥自拍999| 亚洲精品精华液一区 | 欧美综合亚洲图片综合区 | 2020久久香蕉国产线看观看 | 三级毛片在线播放 | 国产人碰人摸人爱免费视频 | 毛片a片免费看 | 男男巨肉啪啪动漫3d | 台湾佬美性中文网 | 秋霞特色aa大片 | 亚欧洲乱码视频 | 中文字幕无码一区二区免费 | 超碰人人人人人人 | 午夜爱精品免费视频一区二区 | 久久黄色网 | 无码av岛国片在线播放 | 第一宅男av导航入口 | 日本最新免费二区 | 日韩不卡一区二区 | 丰满少妇高潮叫久久国产 | 性一交一伦一理一色一情 | wwwse天堂| 日本www| 密乳av| 亚洲色欲一区二区三区在线观看 | 91亚洲成a人片在线观看www | zzjizzji亚洲日本少妇 | 精品国产一区二区在线观看 | 亚洲老女人av | 爱就操| 日本边添边摸边做边爱的网站 | 国产欧美亚洲精品 | 天天躁夜夜躁很很躁麻豆 | 97热久久| 欧美日韩亚洲国产综合 | 香蕉久久夜色精品升级完成 | 18禁无遮挡羞羞污污污污免费 | gogo人体做爰aaaa | 久草在线视频在线观看 | 久热国产精品视频 | 日韩性猛交ⅹxxx乱大交 | 宅男噜噜噜666在线观看 | 成人免费黄色小视频 | av在线亚洲男人的天堂 | 97在线免费 | 无码av免费精品一区二区三区 | 丰满少妇作爱视频免费观看 | 国产又白又嫩又紧又爽18p | 最近中文字幕2019在线一区 | 1024久久| 91亚洲精品国偷拍自产在线观看 | 国产浮力视频 | 久久99久久99精品免观看粉嫩 | 国产在线精品一区二区 | 欧美疯狂性受xxxxx喷水 | 久久久77 | 亚洲第一网站男人都懂 | 国产女人18毛片水真多 | 人妻无码一区二区三区 | 国产精品天天av精麻传媒 | 亚洲成a人v欧美综合天堂麻豆 | 国产一线二线在线观看 | 亚洲一卡二卡在线观看 | 婷婷国产v亚洲v欧美久久 | 欧美自拍另类欧美综合图片区 | 欧美日韩亚洲二区 | 99热最新在线 | 精久久久久久久 | 狠狠搞av | 国产精品区一 | 国产乱子伦精品无码码专区 | 国产视频福利 | 天天插天天干天天射 | 国产精品无码专区av在线播放 | 欧美激情一区二区三区视频 | 亚洲欧美中文日韩在线v日本 | 无码av中文字幕免费放 | 久久中文精品无码中文字幕下载 | 五月天色站 | 国产精品久久久久久久久久久久久久 | 久久亚洲色www成人欧美 | 欧美性插b在线视频网站 | 2017狠狠干| 丰满少妇在线观看网站 | 亚洲精品国产crm | 国产亚洲精品精品国产亚洲综合 | 一本一道av中文字幕无码 | 97精产国品一二三产区区别视频 | 日韩,中文字幕 | 三a级做爰 | 国产乱子伦无套一区二区三区 | 中文字幕丰满孑伦无码专区 | www.婷婷色| 乌克兰美女浓毛bbw 九九久久精品国产 | 国产精品福利一区 | 44382亚洲最大成人网 | 色老头一区二区 | www.超碰97.com| 狂野欧美激情性xxxx | 欧美视频在线播放 | jizz 亚洲大全 | 亚洲 欧美 偷自乱 图片 | 久久久久久一级 | 色情无码www视频无码区小黄鸭 | 超碰在线98| 欧美午夜精品一区二区蜜桃 | 欧美另类z0zx974 | 国产精品毛片久久久久久 | 少妇一级淫片免费 | 高清欧美性猛交xxxx黑人猛交 | 少妇高潮久久久久久一代女皇 | 欧美色视频网站 | 日韩91av| 国产精品ssss在线亚洲 | 极品无码国模国产在线观看 | 香蕉久久夜色精品国产更新时间 | 欧美成人国产精品高潮 | 亚洲免费二区 | 久操国产精品 | 日韩少妇高潮抽搐 | 老熟女高潮喷水了 | 91久久偷偷做嫩草影院 | 中韩乱幕日产无线码一区 | 美女羞羞视频网站 | 国产成人在线免费 | 高辣h文乱乳h文男男双性视频 | 波多野吉衣一区二区三区 | 午夜性剧场 | 国产黄色一级网站 | 大又大粗又爽又黄少妇毛片 | 四虎精品一区二区免费 | 国产又黄又硬又湿又黄的网站免费 | 午夜av无码福利免费看网站 | 一二三国产精品 | 玖草在线| 精品一区二区三区免费视频 | 久久久久久爱 | 夜夜躁天天躁很躁mba | 日韩欧美自拍 | 欧美夫妇交换xxxx | 国产精品黄 | 日韩精品―中文字幕 | 91亚洲天堂| 欧美野外猛男的大粗鳮台湾同胞 | 婷婷影院在线 | 婷婷精品国产欧美精品亚洲人人爽 | 一二三区免费 | 天天操天天操天天操天天操 | 亚洲国产精品视频一区 | 国产色婷婷五月精品综合在线 | 色婷婷在线影院 | 日韩精品一区二区三区视频 | 亚洲精品一区二区三区在线观看 | 在线看的av | 国产乱子夫妻xx黑人xyx真爽 | 久久国产精品嫩草影院的使用方法 | 天堂国产一区二区三区四区不卡 | 中文字幕不卡 | 亚洲欧美国产一区二区 | 国产内射爽爽大片视频社区在线 | 国产japan18xxxxhd| 特大巨黑吊av在线播放 | 2024国产精品视频 | 亚洲不卡视频在线观看 | 911福利视频| 在线v| 欧美人与禽2o2o性论交 | 久久久在线视频 | а√ 天堂 在线官网 | 色www国产亚洲阿娇 色爱av综合 | 久久人妻内射无码一区三区 | 一级黄色片视频 | 黄污视频在线免费观看 | 国产精品欧美久久久久一区二区 | 日本人配人免费视频人 | 超碰人人搞 | 波多野结衣视频一区 | 国产看黄网站又黄又爽又色 | 国产在线播放av | 欧美熟妇毛茸茸 | 无码乱人伦一区二区亚洲一 | 色88久久久久高潮综合影院 | 欧美黄色片免费看 | 亲嘴扒胸摸屁股激烈网站 | 午夜肉体高潮免费毛片 | 欧美性受黑人性爽 | 亚洲成人视屏 | 欧美黑人巨大videos精品 | 国产精品久久久久久无毒不卡 | 无码aⅴ精品一区二区三区 45分钟免费真人视频 | 亚洲妓女综合网99 | 国产日韩欧美一区二区东京热 | av不卡国产在线观看 | 亚洲丰满熟女一区二区v | 无码人妻一区二区三区在线视频 | 日日夜夜天天操 | 亚洲午夜精品17c | 成人性生交大免费看 | 激情综合五月 | 少妇人妻偷人精品一区二区 | 性一交一乱一色一视频 | 真人与拘做受免费视频一 | 免费看捆绑女人毛片 | 经典三级在线视频 | 黄频网站在线观看 | 成年在线网站免费观看无广告 | 黄色免费视屏 | 国产区av| 中文字幕久热精品视频在线 | ass色喜ass国模人体 | 青青草综合 | 成人国产精品免费观看视频 | 91精品国产九九九久久久亚洲 | 激情视频免费在线观看 | 免费视频永久免费人 | 欧美性猛交xxxx富婆 | 欧美国产高清 | 国产99久张津瑜在线观看 | 108种啪姿势大全动态图 | 亚洲精品午夜国产va久久成人 | 国产精品1688网站 | 中文字幕一区二区三区四区欧美 | 亚洲欧洲成人精品久久一码二码 | 免费黄色一级 | 爽插 | 国产精品嫩草影视久久久 | 美女网站免费视频 | 在线精产国品 | 亚洲精品无码一区二区 | 奇米影视奇米色777欧美 | 69国产成人精品二区 | 日产欧产美韩系列在线播放 | 日韩在线永久免费播放 | 精品国产乱码久久久久久闺蜜 | 人人妻人人澡人人爽欧美一区双 | 三上悠亚日韩精品二区 | 久久婷婷五月综合色丁香 | 欧美18videosex性欧美黑吊 | 91av视频在线观看 | 波多野结衣理论片 | 国产综合在线观看视频 | 99热国产精品 | 欧美35页视频在线观看 | 黄色工厂在线观看 | 亚洲激情视频在线 | 日韩成人在线一区 | 综合免费视频 | 国内精品自产拍在线观看 | 国产真实乱对白精彩久久 | 亚洲在线视频免费观看 | 伊人五月天 | 婷婷亚洲一区 | 在线99热 | 精品久久久一区二区 | 青草青草久热 | 日本黄色一级网站 | 欧美色图片区 | 无码免费中文字幕视频 | 精二青青河边草解释正确的是 | 久久久久久久久久亚洲 | 一本精品99久久精品77 | 亚洲欧洲免费 | 精品一区二区三区中文字幕 | 鲁丝片一区二区三区 | 青草成人免费视频 | 亚洲婷婷免费 | 日本高清一区二区三 | 96免费视频 | 有码在线播放 | 91dizhi永久地址最新 | 影音先锋成人资源网站 | 精品一区二区三区三区 | 亚洲激情三区 | 九九综合网 | 最近的中文字幕在线看视频 | 蜜臀一区二区三区精品免费视频 | 在线观看网站污 | 亚洲成色777777女色窝 | 精品视频中文字幕 | 欧美激情精品久久 | 国产成人亚洲综合无码99 | 午夜av网址 | 男人巨茎大战欧美白妇 | 少妇在线 | 亚洲日本va在线视频观看 | 狠狠色噜噜狠狠狠 | 日本在线免费观看视频 | 欧美午夜精品久久久久免费视 | 啪啪av网 | 小莹浴室激情2 | 欧美日韩一区二区区别是什么 | 波多野结衣影院 | 超碰97在线免费观看 | 成人av一区二区三区在线观看 | 2025成人免费毛片视频 | 国产精品视频一区二区噜噜 | 午夜视频福利在线观看 | 亚洲熟伦熟女新五十路熟妇 | 国产精品视频免费在线观看 | 精品久久久一二三区播放播放播放视频 | 日本xxxx自慰xxxx | 不卡成人 | 欧美一区二区三区在线视频观看 | 夜夜躁狠狠躁日日躁 | 破了亲妺妺的处免费视频国产 | 在线欧美日韩 | 麻豆影视免费观看 | 天天aaaaxxxx躁日日躁 | 欧美色图3p | 岛国av动作片 | 中文在线а天堂中文在线新版 | xxx国产| 日韩免费福利视频 | 国产在线不卡视频 | 一区二区高清 | 国产美女激情视频 | 成人免费在线小视频 | 欧美日韩小视频 | 乱人伦人妻精品一区二区 | 人人九九 | 男人天堂网址 | 国产免费一区二区三区 | 国产日韩欧美日韩大片 | 一级全黄色毛片 | 成人国内精品久久久久影院成.人国产9 | 午夜黄色福利 | 好色婷婷 | 中文字幕无码毛片免费看 | ,国产精品国产三级国产 | 影音先锋亚洲成aⅴ人在 | 九九精品成人免费国产片 | 少妇撒尿一区二区在线视频 | 成人在线观看www | 亚洲精品综合一区二区 | 一本色道久久综合亚洲精品不卡 | 得得啪在线 | 一区二区日韩精品 | videos亚洲| 青青草原成人网 | 五月天在线播放 | 精品国产乱码91久久久久久网站 | 日韩亚洲欧美中文高清在线 | 久久av高潮av无码av喷吹 | 欧美一区二区高清视频 | av亚洲产国偷v产偷v自拍软件 | 日本黄色大片免费看 | 女同激情久久av久久 | 亚州中文 | 欧美性大战久久久久久久 | 国产成人久久av免费高清密臂 | 探花系列在线观看 | 欧美三日本三级少妇三99r | 国产精品1区2区3区 国产精品1区2区3区4区 | 久久久久久国产精品日本 | 深夜福利在线观看视频 | 亚洲的天堂av无码 | 神马午夜场 | 手机在线看黄色 | 国产精品入口夜色视频大尺度 | 国产精品影音先锋 | 欧美激情一区二区三区成人 | 大荫蒂欧美精品另类 | 黄色免费大片 | 久久天天 | 亚洲精品乱码久久久久久国产主播 | 亚洲最大色大成人av | 一色道久久88加勒比一 | 亚洲热热| 香港三日三级少妇三级66 | 欧美成人一二三区 | youjizz日韩| 男女乱淫真视频免费播放 | 亚洲欧洲中文字幕 | 亚色中文网 | 激情内射亚洲一区二区三区 | 国产一级黄色片视频 | 久久精品日本啪啪涩涩 | 变态另类先锋影音 | 国内一级视频 | 欧美18av| 亚洲天堂婷婷 | 黄色网在线 | 精品国产乱码久久久久久蜜臀 | 久久精品人成免费 | 久久午夜鲁丝 | 黄色你懂的 | 国产综合内射日韩久 | 成人区人妻精品一区二区不卡 | 一本大道久久久久精品嫩草 | 韩日精品在线观看 | 公妇乱淫免费观看 | 成人3d动漫一区二区三区91 | 午夜影院h | 美女亚洲一区 | 欧美日韩国产在线一区 | 亚洲熟女乱综合一区二区 | 国产精品亚洲欧美 | 先锋av网| 欧美1234区| 国产全肉乱妇杂乱视频 | 国产精品视频播放 | 中文字幕乱码视频32 | 人妻无码久久一区二区三区免费 | 中文字幕一区三级久久日本 | 欧美一区二区三区在线观看视频 | 久久国产精品99精品国产 | 男人网站在线观看 | 国产青青在线 | 精品乱码一区二区三四区视频 | 1000亚洲裸体人体 | 狼人无码精华av午夜精品 | 天天夜夜爽 | 五姑娘影院在线观看免费 | 一进一出下面喷白浆九瑶视频 | 婷婷久久丁香 | 成人性生交大片免费7 | 国产成人精品牛牛影视 | 香蕉视频2020 | 亚洲成av人片在线播放无码 | 免费人成在线观看网站 | 富婆找两个黑人3p在线视频 | 五月婷婷视频在线观看 | 香蕉久久一区二区不卡无毒影院 | 色拍自拍亚洲综合图区 | 日韩精品中文字幕一区二区三区 | 野外(巨肉高h) | 99久久国产综合精品麻豆 | 在线a久青草视频在线观看 无套内射极品少妇chinese | 日韩欧美福利视频 | 2022国产成人精品视频人 | 成人午夜免费网站 | 国产精品一区二区人人爽 | 国产免费无码一区二区视频 | 久久品 | 国产大片黄在线观看 | 成人在线观看免费 | 国产911视频| 老司机午夜福利视频 | 天天做天天爱夜夜爽 | 国内av免费| 色屁屁www影院入口免费 | 亚洲人交配 | 播放黄色一级片 | 亚洲精品久久久久久中文传媒 | 69伊人| 久久国精品 | 国产日韩精品一区 | va在线观看 | 极品少妇一区二区三区 | 免费99精品国产自在在线 | 青娱乐自拍视频 | 国产动漫av | 日韩亚洲制服丝袜中文字幕 | 久久国产免费观看 | 69视频网址| av噜噜在线观看 | 天天舔天天射 | 亚洲成a人片在线播放 | 日韩小视频在线观看 | 337p日本欧洲亚洲大胆精品 | 日一日射一射 | 美女自卫慰免费视频www免费 | 捆绑紧缚一区二区三区在线观看 | 99er6免费热在线观看精品 | 亚洲va久久久噜噜噜久久狠狠 | 久久国产精品精品国产 | a中文字幕 | av在线黄色 | 91亚洲福利视频 | 香港三日本三级少妇66 | 欧美日b视频| 污视频大全 | 9色porny自拍视频一区二区 | 一区二区三区麻豆 | 久久露脸 | 综合久久99 | 色播av在线 | 裸体美女无遮挡免费网站 | 国产凸凹视频一区二区 | 新婚夫妇白天啪啪自拍 | 激情综合视频 | av中文字幕一区 | 久久亚洲精品中文字幕 | 亚洲麻豆一区二区三区 | 欧美日韩亚洲中文字幕一区二区三区 | 日日狠狠久久8888偷偷色 | 成人区精品一区二区 | av不卡中文字幕 | 天天做天天爱天天做 | 成人高潮片免费软件69视频 | 第一av | 97精品视频在线观看 | 小视频黄色 | 爱爱二区| 一级少妇片 | 国产亚洲毛片 | 麻豆短视频在线观看 | 欲香欲色天天综合和网 | 秋霞在线中文字幕 | 大学生女人三级在线播放 | 秋霞欧美一区二区三区视频免费 | 久久精品国产一区二区三区不卡 | 天天色天天搞 | 日日碰日日摸 | 男女一进一出粗大楱视频 | 国产做受蜜臀 | 亚洲日韩国产成网在线观看 | 又大又长粗又爽又黄少妇视频 | 久久久欧美精品sm网站 | 波多野结衣在线观看一区二区 | 美女在线不卡 | 精品国产91久久久久久久妲己 | 国产www在线观看 | xxx国产| 另类重口aaa | 亚洲精品久久午夜无码一区二区 | 免费观看毛片 | jizz欧美性20| 国产sm网站 | 99色图| 亚洲一区二区a | 国产欧美在线一区二区三区 | 五月在线视频 | 99年国精产品一二二区传媒 | av片久久| 黄在线免费观看 | 精品乱码久久久久久中文字幕 | 日韩国产精品久久久久久亚洲 | 成人丝袜激情一区二区 | 黄色一级在线视频 | 夜色毛片永久免费 | 99pao成人国产永久免费视频 | 特级西西444www大精品视频 | 波多野结衣免费在线视频 | 欧美日韩一卡二卡 | 欧美精品h| 又黄又爽又色的视频 | 成人欧美一区二区三区黑人麻豆 | 视频久久精品 | www黄色网 | 国产在线一二三区 | 国产精品一区二区在线观看网站 | 国产成人久久久精品二区三区 | 欧美三级不卡在线观看 | 国产真实偷伦视频 | 亚洲精品高潮呻吟久久av | 我的公把我弄高潮了视频 | 午夜精品久久久久久久99黑人 | 中文字幕专区 | 欧美孕妇姓交大片 | 国产精品视频久久久久 | 女性向小h片资源在线观看 女性隐私黄www网站视频 | 爱爱高潮视频 | 色综合色综合色综合 | 首页干日本少妇 | 日韩人妻熟女中文字幕a美景之屋 | 蜜桃传媒一区二区亚洲 | 在线视频啪 | 夜夜高潮夜夜爽精品欧美做爰 | 激情亚洲一区国产精品 | 国产精品涩涩屋www在线观看 | 国毛片 | 亚洲欧美一 | 成人网av| 五月天狠狠干 | 上司的丰满人妻中文字幕 | 特黄视频在线观看 | 尤物久久av一区二区三区亚洲 | 91欧美一区二区三区 | 国模无码一区二区三区 | 婷婷99| 夜夜春夜夜爽 | 欧美三级黄色大片 | 中国男女全黄大片 | 玩弄中年熟妇正在播放 | 天天爽夜夜爽人人爽一区二区 | 国产婷婷在线观看 | 九九视频在线观看视频6 | 最近免费中文字幕 | 久久久久高潮 | 一本一道av无码中文字幕﹣百度 | 台湾swag在线播放 | 天天玩夜夜操 | 国产高清黄色片 | 韩国呻吟大尺度激情视频 | 久久天天躁狠狠躁夜夜av | 2019毛片 | 性啪啪chinese东北老女人 | 国产在线观看a | 男女一级特黄 | 精品久久久久久久久久久久包黑料 | 欧美日韩一区二区在线视频 | 日韩一级性 | 国产精品福利视频一区 | 影音先锋每日av色资源站 | 婷婷国产成人精品视频 | 欧美一区二区三区四区在线观看 | 性一交一性一色一性一乱 | 欧美日韩制服在线 | 中字幕人妻一区二区三区 | 狠狠综合久久av一区二区蜜桃 | 亚洲最新无码中文字幕久久 | 中文字幕天堂av | 无遮无挡爽爽免费视频 | 成人午夜免费在线观看 | 深夜影院在线观看 | 在线视频区 |
