2022年一級建造師考試(補考)結束后,一級建造師考生最關注的問題莫過于自己能得多少分。為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育在一級建造師《機電實務》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分數,請考生持續關注大立教育一級建造師頻道。
2022年一級建造師《機電實務》考試(補考)真題及答案解析正在陸續更新中,敬請廣大考友考后積極關注。
1.下列設備采購文件中,屬于商務文件的是)。
A.供貨一覽表
B.技術要求
C.設備數據表
D.質量標準
【答案】A
【解析】
設備采購商務文件的內容包括:詢價函及供貨一覽表;報價須知;設備采購合同基本條款和條件;包裝、嘜頭、裝運及付款須知;確認報價回函(格式)。【考查考點】設備采購文件的組成(P271)
2.可用于空調設備過濾網干凈程度的監檢開關是()。
A.壓力開關
B.流量開關
C.壓差開關
D.空氣開關
【答案】C
【解析】壓差開關是隨著空氣壓差引起開關動作的裝置。一般壓差范圍可在20-4000Pa。壓差開關可用于監視過濾網阻力狀態的監測。二【考查考點】建筑設備監控系統的組成及其功能(P203)
3.風管嚴密性檢驗的項目不包括()。
A.咬口縫
B.咬口形式
C.鉚接孔
D.法蘭翻邊
【答案】B
【解析】風管系統安裝完成后,應對安裝后的主、干風管分段進行嚴密性試驗。嚴密性檢驗,主要檢驗風管、部件制作加工后的咬口縫、鉚接孔、風管的法蘭翻邊、風管管段之間的連接嚴密性,檢驗合格后方能交付下道工序。【考查考點】通風與空調工程施工技術要求P186
4.危大工程安全專項方案的安全技術交底記錄,除由交底雙方簽字外,還需確認簽字的人是()。
A.項目安全主管
B.專項方案編制人
C.項目專職安全員
D.項目技術負責人
【答案】C
【解析】危大工程安全專項方案實施前,編制人員或者項目技術負責人應當向現場管理人員進行交底。施工現場管理人員應當向作業人員進行安全技術交底,并由雙方和項目專職安全生產管理人員共同簽字認。
5.下列噴水滅火系統中,屬于開式系統的是()。
A.雨淋系統
B.干式系統
C.濕式系統
D.預作用系統
【答案】A
【解析】開式系統采用開式灑水噴頭,由火災探測器、雨淋閥、管道和開式灑水噴頭組成。發生火災時,由火災探測系統自動開啟雨淋閥,也可人工開啟雨淋閥,由雨淋閥控制其配水管道上所有的開式噴頭同時噴水,可以在瞬間噴出大量的水覆蓋火區達到滅火目的。
6.機械設備安裝中,墊鐵不能實現的功能是()
A.調整水平
B.傳遞載荷
C.調整標高
D.減少振動
【答案】D
【解析】設置熱鐵的作用。一是找正調平機械設備,通過調整墊鐵的厚度,可使設備安裝達到設計或規范要求的標高和水平度:二是能把設備重量、工作載荷和擰緊地腳螺栓產生的預緊力通過熱鐵均勻地傳遞到基礎。
【考查考點】機械設備安裝主要工序內容(P65)
7.下列需協調的單位中,與項目合同沒有契約關系的是()
A勘察設計單位
B供水供電部門
C設備材料廠家
D消防管理部門
【答案】C
【解析】機電工程項目部與施工單位有合同契約關系的單位的協調:發包單位、業主及其代表監理單位;材料供應單位或個人;設備供應單位;施工機械出租單位;經委托的檢驗、檢測、試驗單位;臨時設施場地或建筑物出租單位或個人;其他。。。。
【考查考點】施工現場外部協調管理(P316)
8.對材料供應商進行評價的內容不包括()
A.產品交貨期限
B.質量保證能力
C.產品采購方式
D.產品售后服務
【答案】C
【解析】對供貨商的調查與評價。應對若干個供貨商的質量保證能力進行調查,對調查結果進行分析,并做出評價。向曾經使用過或正在使用供貨商商品的用戶進行質量、價格交貨期、售后服務等方面的情況調查,征求這些用戶的評價意見。
【考查考點】材料采購要求(p297)

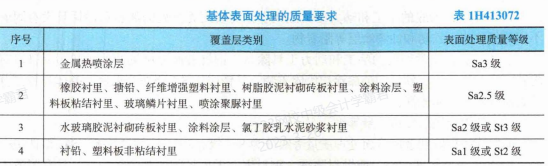

9.金屬熱噴涂層防腐作業前,表面預處理的等級是()。
A.Sa3
B.Sa2.5
CSal
D.St2
【答案】A
【解析】
【考查考點】設備及管道防腐蝕工程施工技術要求(P145)
10.當電動機絕緣電阻達到()認定為干燥完畢。
A.1h
B.5h
C.12h
D.24h
【答案】B
【解析】
當電動機絕緣電阻達到規范要求,在同一溫度下經5h穩定不變后認定干燥完畢。
【考查考點】電動機的安裝技術(P79)
11.下列關于儀表管路管道試驗說法正確的是()
A.液壓試驗的壓力應為設計壓力的1.15倍
B.氣壓試驗的壓力應為設計壓力的1.25倍
C.真空管道壓力試驗應采用0.4MPa的氣壓試驗壓力
D.儀表管道宜采用設計壓力為0.6MPa氣體做試驗
【答案】D
【解析】
液壓試驗的壓力應為設計壓力的1.5倍,A錯誤氣壓試驗的壓力應為設計壓力的1.15倍,B錯誤真空管道壓力試驗應采用0.2MPa氣壓試驗壓力3
c錯誤
【考查考點】自動化儀表管路安裝要求(P137)
12.項目分包工程預驗收的組織單位應是()。
A.建設單位
B.監理單位
C.總包單位
D.分包單位
【答案】C
【解析】分包單位工作中的停檢點應在自檢合格的前提下,由總包單位檢查合格后報請監理(業主代表)進行檢查。分包單位對開工、關鍵工序交驗、竣工驗收等過程經自行檢驗合格后,均應事先通知總承包單位組織而驗收,經認可后由總承包單位通知業主組織檢查驗收。
【考查考點】工程分包單位管理(P262)
13.工業管道中,壓縮空氣管道的顏色是()
A.淡灰色
B.淡藍色
C.人紅色
D.艷綠色
【答案】A
【解析】
根據管道所輸送介質的一般性能,基本識別色分為八類。例如:水是艷綠色,水蒸氣是大紅色,空氣是淡灰色,氣體是中黃色,酸或堿是紫色,可燃液體是棕色,其他液體是黑色,氧是淡藍色。【考查考點】工業管道安裝技術要求(P89)
14.下列說法正確的()。
A.吊車梁和吊車桁架組裝、焊接完成后不允許下撓
B.高強度螺栓連接后,螺栓絲扣外露應為1~5扣
C.多節柱安裝時應從下層軸線引上
D.高強度螺栓的擰緊宜在1h內連接
【答案】D
【解析】
吊車梁和吊車架組裝、焊接完成后不允許下撓,A錯誤
高強度螺栓連接副終擰后,螺栓絲扣外露應為2~3扣,其中允許有10%的螺栓絲扣外露1扣或4扣。B錯誤。多節柱安裝時,每節柱的定位軸線應從地面控制軸線直接引上,不得從下層柱的軸線引上,避免造成過大的累積誤差。C錯誤
15.下列關于電梯井道照明說法錯誤的是()
A宜采用36V安全電壓
B中間燈每8m設置一個
C照度不得小于501x
D井道最高點裝一盞燈
【答案】B
【解析】
井道內應設置永久性電氣照明,道照明電壓宜采用36V安全電壓,井道內照度不得小于501x,井道最高點和最低點0.5m內應各裝一盞燈,中間燈間距不超過7m,并分別在機房和底坑設置控制開關。
【考查考點】電力驅動的曳引式或強制式電梯施工要求(p215)
16.下列關于伸縮縫的留設說法正確的是()。
A.兩固定管架間水平管道的絕熱層不應留設伸縮
B.設備采用軟質絕熱制品時,應留設伸縮縫
C.方形設備殼體上有加強筋板時,絕熱層可不留設伸縮縫
D.立式設備及垂直管道可不留伸縮縫.…
【答案】C
【解析】
兩固定管架間水平管道的絕熱層應至少留設一道伸縮縫,A錯誤
設備或管道采用硬質絕熱制品時,應留設伸縮縫。B錯誤
立式設備及垂直管道,應在支承件、法蘭下面留設伸縮縫,D錯誤
17.塔式光熱發電程序中包括()。
A.機艙
B.定日鏡
C.蒸汽汽輪機
D.換熱器安裝
【答案】B
【解析】塔式光熱發電的集熱設備由定日鏡、吸熱器鋼架和吸熱器設備等組成。
18在建筑管道中,薄壁不銹鋼管道應采用0。
A.焊接連接
B.法蘭連接
C.螺栓連接
D.卡壓連接
【答案】D
【解析】不銹鋼卡壓式管件連接技術取代了螺紋、焊接、膠接等傳統給水管道連接技術,具有保護水質衛生、抗腐蝕性強、使用壽命長等特點。施工時將帶有特種密封圈的承口管件與管道連接,用專用工具壓緊管口而起到密封和緊固作用,施工中具有安裝便捷、連接可靠及經濟合理等優點。
19.聯動試運行的目的不包括()。
A.電氣聯鎖
B.安裝質量
C.全部性能
D.定價方式
【答案】D
【解析】聯動試運行主要考核聯動機組或整條生產線的電氣聯鎖,檢驗設備全部性能和制造、安裝質量是否符合規范和設計要求。
20下列關于100kg燈具安裝說法正確的是()。
A.應進行500kg的恒定均布載荷試驗
B.應按300kg重量進行恒定均布載荷試驗
C.試驗持續時間不少于10min
D.應抽查其懸吊裝置的載荷強度試驗記錄
【答案】A
【解析】質量大于10kg的燈具、固定裝置及吊裝置應按燈具重量的5倍恒定均布載荷做強度試驗,且持續時間不得少于15min。施工或強度試驗時觀察檢查,查閱燈具固定裝置及懸吊裝置的載荷強度試驗記錄:應全數檢查。
多選題
21.下列計量器具中,屬于B類計量器具的有()
A.木尺
B.鋼直尺
C.塞尺
D.焊接檢驗尺
E.卡尺
【答案】C.D,E
【解析】B類計量器具的范圍:安全防護、醫療衛生和環境監測方面,但未列人強制檢定工作計量器具范圍的計量器具;生產工藝過程中非關鍵參數用的計量器具;產品質量的一般參數檢測用計量器具;二、三級能源計量用計量器具;企業內部物料管理用計量器具。例如,卡尺可測量軸及孔的直徑、塞尺可測量不同深度縫隙的大小、百分表在設備安裝找正時可用來測量設備的端面圓跳動和徑向圓跳動,還有焊接檢驗尺、5m以上卷尺、溫度計、壓力表、萬用表等。選項A、B屬于C類計量器
【考查考點】計量檢定的相關規定P431
22.在建筑安裝分部工程劃分中,通風與空調子分部工程包括()
A.室內熱水系統
B.冷卻水系統
C.室內供暖系統
D.防排煙系統
E.空調冷水系統
【答案】B.D,E
【解析】
選項A、C屬于建筑給水排水及供暖。
【考查考點】通風與空調工程的劃分與施工程序P183
23.新建工程立項階段,用戶應于供電企業達成的意向性協議內容()。
A.供電可能性
B.用電量
C.供電條件
D.用電設備
E.供電方式
【答案】AB
【解析】新建工程在立項階段,用戶應與供電企業聯系,就工程供電的可能性、用電容量和供電條件等達成意向性協議,方可定址,確定項目。【考查考點】工程建設用電規定
24.光學經緯儀可用來測量()。
A.中心線
B.距離
C.垂直度
D.標高
E.水平度
【答案】A.C
【解析】光學經緯儀的主要功能是測量縱、橫軸線(中心線)以及垂直度的控制測量等。
【考查考點】工程測量儀器的應用P35
25.焊縫消氫處理的主要目的有()。
A.防止冷裂紋的產生
B.防止熱裂紋的產生
C.降低焊縫中含氫量
D.清除焊接殘余應力
E.預防裂紋集中應力
【答案】A.C
【解析】消氫處理的主要目的是使焊縫金屬中的擴散氫逸出,降低焊縫及熱影響區的含氫量,防止氫致冷裂紋的產生。
【考查考點】焊接應力與焊接變形P57
26.紅外輻射陶瓷的特點有()。
A.不生銹
B.能承受壓力
C.硬度低
D.能承受光照
E.脆性小
【答案】A,B.D
【解析】陶瓷是以黏土等硅酸鹽類礦物為原料;經粉末處理、成型、燒結等過程加工而成,具有堅硬、不燃、不生銹,能承受光照、壓力等優良性能。陶瓷的硬度很高,但脆性很大。
【考查考點】硅酸鹽材料的類型及應用
27.下列泵類設備中屬于往復泵的有()
A.活塞泵
B.柱塞泵
C.隔膜泵
D.齒輪泵
E.葉片泵
【答案】A.B.C
【解析】往復泵有活塞泵、柱塞泵和隔膜泵等
【考查考點】通用設備的分類和性能
28.關于地錨和使用的說法,正確的有()
A.地錨制作和設置要按吊裝方案的規定進行
B.地錨使用前應進行試拉并合格后方可使用
C.埋置式地錨的橫梁可以用鋼管也可用枕木
D.地錨坑須用三七灰土分層回填至周圍地平
E.地錨設置完成后應做好隱蔽工程驗收”記錄
【答案】A.B,E
29.適用于《特種設備安全法》監督管理的設備有()
A.煉油廠開工鍋爐
B.蒸汽汽包
C.航母飛機升降機
D.旅游區觀光索道
E.商場的載客電梯
【答案】A.D.E
【解析】
《特種設備安全法》規定的特種設備,是指對人身和財產安全有較大危險性的鍋爐、壓力容器(含氣瓶)、壓力管道、電梯、起重機械、客運索道、大型游樂設施、場(廠)內專用機動車輛,以及法律、行政法規規定適用《特種設備安全法》的其他特種設備。
【考查考點】特種設備的范圍與分類(P443)
30.關于工業安裝分部工程質量驗收的說法,正確的有()
A.質量驗收需由施工單位組織驗收
B.質量驗收結論可由建設單位填寫
C.質量驗收結論可由監理單位填寫
D.質量驗收等級分為好”或“差”
E.質量驗收結論為“合格”或不合格”
【答案】B.CE
【解析】1.單位(子單位)工程質量驗收分為合格”或;不合格”兩個等級。
2.單位(子單位)工程質量控制資料檢查記錄表中的資料名稱和份數應由施工單位填寫。檢查意見和檢查人由建設(監理)單位填寫。結論應由參加雙方共同商定,建設單位填寫。記錄表簽字人:施工單位項目負責人,建設單位項目負責人(總監理工程師)。
【考查考點】工業安裝工程單位工程質量驗收要求(P459)
案例一
31.背景資料
某安裝公司承接一工業項目。項目內容:設備安裝、工藝管道和電氣儀表安裝,反應器設備參數見表5。4公司有GC1級壓力管道安裝許可證,無壓力容器安裝許可證。
安裝公司項目部進場后,在進行設計交底時,發現反應器設備原設計不帶吊耳,后與設計協商,確定了吊耳位置,由制造廠進行設備加工,并進行熱處理。
反應器設備吊裝方秦采用1600t廈帶式起重機為主吊,80t汽車式起重機配合,同時編制了1600t厘帶式起重機安拆專項方案,3臺設備采用相同的索具進行吊裝,鋼絲繩校核計算以重量最重的二級氧化反應器為例進行計算。采一的繩扣規格為:鋼芯鋼絲繩0136、90,纖維鋼絲繩①60,吊裝時均為一彎兩股使用。
④136、④90、④60的安全系數計算結果分別為
5.44、5.56和7.79。
二級氧化反應器初步找平找正后《見圖5),在地腳螺栓灌漿前,進行驗收時,被監理要求整改,整改后符合要求。表5反應器設備參數表
問題
1.安裝公司是否可以進行壓力容器的安裝?說明理由。
2.設備進入現場時的驗收內容有哪些?吊耳驗收時應檢查哪些內容?
3.1600t履帶式起重機安拆專項方案是否需要專家論證?說明理由。
4.吊裝施工方案中三種繩扣的安全系數能否滿足規范要求?說明理由。
5.圖5的二級氧化反應器安裝固定為什么被監理要求整改?
【解析】1.安裝公司可以進行壓力容器的安裝,因為安裝公司已經取得了GC1級壓力管道安裝許可證,根據《特種設備生產單位許可目錄》固定式壓力容器安裝不單獨進行許可,任一級別安裝資格的鍋爐安裝單位和壓力管道安裝單位均可以進行壓力容器的安裝。
2.設備進入現場時的險收內容:核對驗證、外觀檢查、運轉調試檢驗和技術資料驗收。吊耳驗收時應檢查內容:吊耳出廠質量證明文(檢測報告)、外觀質量、焊接位器和尺寸。
3.1600t履帶式起重機安拆專項方案需要專家論證。因為履帶式起重機的起重量為1600噸,屬于超過一定規模的危險性較大的分都分項工程,需要組織專家論證。
4.只有p60的鋼絲繩扣的安全系數滿足規范要求,其他兩種不滿足。三種吊裝繩扣都是一彎兩股使用,屬捆綁繩扣,安全系數應該大于或等于6。
5.因為氧化反應器是高溫工作的設備,考慮設備的熱膨脹,安裝時地腳螺栓應在制作底板長孔的中間,位器偏差應偏向補償溫度變化所引起的伸縮方向。所以圖5的二級氧化反應器安裝固定被監理要求整改。
案例二
32.某安裝公司承接-熱電聯產項目的電氣安裝工程。工程內容:2臺發電機組,油浸式變壓器GIS配電裝置安裝和高壓電纜敷設等,合同約定發電機組變壓器等由建設單位采購,電力電纜安裝公司采購,安裝公司進場后結合工期進度要求在電纜采購前,對供貨商的技術水平、生產能力、周期建設進行考察。公司招標后選定了供應商,結合現場條件,每臺高壓電纜長度不能超過200米,為防止電纜中間出現接頭,根據施工圖編制了電纜申請表1,對高壓電纜進行分盤策劃。
油浸式變壓器到場后進行吊芯檢查,包括絕緣圍屏,無勵磁調壓機切換裝置,有載調壓切換,絕緣屏障檢查,油循環管路與下軌絕緣借口檢查,具備條件后按方案一分別安裝。
變壓器安裝后,進行變壓器油過濾工作,因油過濾時的特殊要求,安裝公司成立了事故小組,編制專項應急處理方案,并對人員培訓,因油過濾工作24小時以上不能間斷,現場布置強光燈,并有人值守,期間發生漏油事件,施工人員對漏油收集后,就地掩埋處理。
1、電纜進場后,根據哪些文件對電纜進行數量和質量驗收?
2、表1中電纜最少可裝幾個電纜盤?每個電纜盤長度為多少米?
3、吊芯檢查還應補充哪些項目?
【答案】
【解析】1、根據進料計劃、送料憑證、質量保證書或產品合格證進行電纜的數量和質量驗收。
2、最少可裝2個電纜盤,一盤長200(100+100)米,盤長170(60+60+50)米。
3、吊芯檢查還應做鐵芯檢查、繞組檢查、引出線3絕緣檢查。
搶跑新考季!大立教育2023年一級建造師課程火熱招生中!大立教育根據多年成功輔導經驗,從學員實際需求出發,結合一級建造師考試命題規律、重點、難點,融入先進的教學理念,針對不同學員開設惠學套餐班、系統暢學套餐班、全程護航班、全程護航金鉆班、vip尊享集訓營、脫產集訓班及魔鬼訓練營,考生可以根據自身的工作時間和學習需求進行選擇。想要獲悉更多課程教學信息,可以點擊了解詳情>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
