2020年一級建造師鐵路實務考試真題及答案解析(網友版)

發布時間:2020-09-21 16:34:48來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  對于參加2020一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或學習安排,大立教育將在一建考試結束后

  對于參加2020一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或學習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。

  現在要推薦給大家的是文字版2020一級建造師《鐵路實務》考試真題及答案(陸續更新中),希望對考生估分有所幫助。

  1.下列屬于隧道竣工測量內容的是()。

  A、中線貫通測量

  B、隧道洞內高程測量

  C、CPIII 控制網測量

  D、隧道洞內平面控制測量

  【答案】A

  2.混凝土的立方體抗壓強度試驗,三個試件強度為 33MPa、40MPa、41MPa,該組試件的強度代表值為()。

  A、33

  B、38

  C、40

  D、41

  【答案】C

  3.主要為軌道鋪設和運營維護提供控制基準的是()。

  A、CP0

  B、CPI

  C、CPII

  D、CPIII

  【答案】D

  4.鐵路線路直線段頂進涵,地基穩定,涵洞寬 2.5m,軌道常用加固方式為()。

  A、吊軌縱橫梁法

  B、吊軌法

  C、鋼便梁法

  D、橫抬梁法

  【答案】B

  5.屬于隧道圍巖監控量測必測項目的是()。

  A、直線位移

  B、拱頂下沉

  C、隧底隆起

  D、爆破振動

  【答案】B

  6.長度 500 米的山嶺鐵路隧道,優先選用的施工方法是()

  A、盾構法

  B、掘進機法

  C、鉆爆法

  D、沉管法

  【答案】C

  7.鋼軌標準長度優先采用()m 長定尺軌。

  A、25

  B、50

  C、100

  D、200

  【答案】C

  8.組合體系拱橋的主要承重結構是()。

  A、拱和吊桿

  B、拱和梁

  C、梁和吊桿

  D、梁和立柱

  【答案】B

  9.路堤填筑的“八流程”是指,施工準備、基地處理、()、檢測簽證,路基整修。

  A、攤鋪平整、灑水晾曬、分層填筑、碾壓夯實

  B、灑水晾曬、攤鋪平整、分層填筑、碾壓夯實

  C、分層填筑、曬水晾曬、碾壓夯實、攤鋪平整

  D、分層填筑、攤鋪平整、曬水晾曬、碾壓夯實

  【答案】D

  10.專業施工隊能連續作業、不同專業隊伍之間能實現最大限度合理搭接,單位時間內資源投入較為平衡的施工組織是()。

  A、流水作業

  B、交替作業

  C、平行作業

  D、順序作業

  【答案】A

  11.I、II 級鐵路軌道的碎石道床材料應分別采用()。

  A、一級道砟、一級道砟

  B、一級道砟、二級道砟

  C、二級道砟、一級道砟

  D、二級道砟、二級道砟

  【答案】A

  12.工程安全生產費屬于()。

  A、建筑費

  B、安裝費

  C、其他費

  D、基本預備費

  【答案】C

  13.通信設備電源端子輸入端電壓允許變化范圍為額定值的()。

  A、-10%~+10%

  B、-5%~+10%

  C、-10%~+5%

  D、-5%~+5%

  【答案】C

  14.測試 10KV 電纜外護套絕緣電阻應選()兆歐表。

  A、500v

  B、1000v

  C、2500v

  D、5000v

  【答案】A

  15.鐵路工程質量驗收順序是()。

  A、分項→分部→單位→檢驗批

  B、檢驗批→分項→分部→單位

  C、單位→分部→分項→檢驗批

  D、分部→分項→檢驗批→單位

  【答案】B

  16.采用綜合評估法評標,所占權重最大的是()。

  A、商務標

  B、技術標

  C、報價標

  D、都不是

  【答案】B

  17.鐵路工程施工重大不良行為有()。

  A、偷工減料

  B、嚴重破壞環境

  C、隱蔽工程檢查未留影像資料

  D、擅自更換項目經理

  【答案】B

  18.新建高速鐵路需要與既有普速鐵路交叉,優先選擇()方案。

  A、涵洞下穿

  B、平面交叉

  C、高速鐵路上跨

  D、隧道下穿

  【答案】C

  19.接觸網裝置施工前,需進行計算、測量、預制的裝置是()。

  A、腕臂支持裝置

  B、吊弦

  C、補償裝置

  D、隔離開關裝置

  【答案】B

  20.接觸網貫通地線接地與通信設備貫通地線接地之間的最短距離是()。

  A、3

  B、5

  C、10

  D、15

  【答案】A

  21.高性能混凝土用礦物摻合物有()。

  A、磨細礦渣

  B、粉煤灰

  C、石灰

  D、硅灰

  E、磨細天然沸石

  【答案】ABDE

  22.混凝土材料的耐久性指標有()。

  A、抗滲性

  B、抗凍性

  C、抗侵蝕性

  D、抗壓性

  E、抗裂性

  【答案】ABC

  23.下面關于無砟隧道沉降說法正確的是()。

  A、IV 級圍巖需要進行沉降觀測

  B、隧道沉降變形觀測時間不少于 2 個月

  C、隧道沉降變形觀測應以仰拱(底板)沉降為主

  D、單座隧道沉降變形觀測斷面總數不應少于 1 個

  E、隧道洞口至隧路、橋隧分界里程范圍內觀測斷面不應少于 1 個

  【答案】ACE

  24.根據鐵路隧道圍巖等級判定,IV 級圍巖巖體特征是()。

  A、極硬巖,巖體破碎

  B、硬巖,巖體較破碎或破碎

  C、較軟巖,巖體破碎

  D、軟巖,巖體完整或較完整

  E、較軟巖巖體完整

  【答案】ABD

  25.關于瓦斯隧道鉆爆作業的說法,正確的有()。

  A、瓦斯區段控制超欠挖

  B、瓦斯隧道各工區間的貫通點不應處于揭煤區

  C、瓦斯隧道一次爆破可采用不同廠家材料

  D、瓦斯隧道爆破使用導爆管

  E、瓦斯隧道爆破可以反向裝藥起爆

  【答案】AB

  26.下列“四電”系統中,屬于鐵路電力系統的有()。

  A、電力遠動系統

  B、懸掛調整

  C、箱式變電所

  D、火災自動報警系統

  E、牽引變電所

  【答案】ACD

  27.鐵路信號系統包括()。

  A、列車調度指揮

  B、區間閉塞

  C、車站聯鎖

  D、集中監測

  E、災害監測

  【答案】BC(有爭議)

  28.鐵路通信網按功能分為()。

  A、控制網

  B、業務網

  C、支撐網

  D、管理網

  E、傳送網

  【答案】BCE

  29.電力設備在線監測系統由()組成。

  A、溫度在線監測裝置

  B、避雷器絕緣在線監測裝置

  C、斷路器在線監測裝置

  D、通信在線監測裝置

  E、**

  【答案】ABC

  30.信號機位置需滿足的配置條件有()。

  A、信號顯示距離

  B、絕緣節的距離

  C、距轉轍機的距離

  D、股道有效長

  E、距離接觸網的安全距離

  【答案】ABDE

  (一)

  【背景資料】

  新建鐵路某標段包含路基,路基段存在軟土路基,采用循環鉆機,進行樁基處理進行水下混凝土灌注,如圖所示,隧道圍巖處于高地應力、施工時施工隊防止巖爆發生,采取了短開挖,加強監控量測,對施工機械加裝鋼板防護。

  【問題】

  1、TBM 流程如下圖(非原圖),補缺。

  答:M 為測量定位, N 為仰拱施工。

  2、導管280mm,鉆孔樁直徑,0.3 米,1.5 米,H 導管里面混凝土高度和首批混凝土量。

  答:H為23.01m 首批混凝土 3.50m3

  3、中等巖爆采取加強監控量測,設備加裝防護,還應采取哪些措施?

  答:【P104】還應采取局部錨桿、應力釋放、用超前注水、防巖爆錨桿等措施。

  4、背景圖中 A、B、C 分別代表什么設施或者設備。

  答:A 為沉淀池,B 為泥漿池,C 為泥漿輸送泵。

  (二)

  【背景資料】

  該工程項目包括 5.2KM 路基,兩端接橋梁,邊坡防護采用混凝土框梁綠植,軟土地基,水泥攪拌樁處理。

  事件一:項目部制定了分部工程,分別為路塹開挖,邊坡防護工程,路基以下基床填筑,經項目技術負責人審核后,認為分部工程不全,要求補充。

  事件二:項目部制定了變形監測方案,凍融區段變形觀察周期為一個凍融周期,用設計說明參數做實驗,隨便選擇一處地段做工藝性實驗,樁的完整性和勻質性用聲波法檢測,28 天后,用平板載荷試驗檢測單樁承在看或復合地基承載力,成樁后做側線抗壓強度,

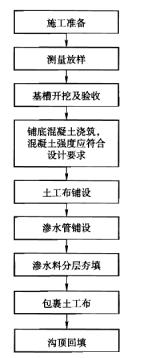

  事件三:項目部制定了滲水盲溝施工工藝流程:施工準備→溝槽開挖→混凝土澆筑基底→M→滲水管敷設→N→土工布安裝→檢測驗收。

  【問題】

  1、針對事件一,請補充路基的分部工程?

  答:【P294-P296】路基工程分部工程有:地基處理、基床下路堤、基床、路塹、路基支擋、路基擋護、路基排水、路基附屬工程。(根據事件一已有的補充)

  2、事件二中的不妥之處有哪些,正確做法是什么?

  答:(1)隨便選擇一處地段做工藝性實驗不妥。正確做法:應選擇有代表性的地段做工藝性試驗。

  (2)水泥攪拌樁采用聲波檢測法不妥。正確做法:應采用動力觸探檢測樁的完整性及均勻度。

  (3)凍脹變形一個凍脹觀測期不妥。正確做法:應觀測不少于 2 個凍脹周期。

  3、針對事件三,寫出 M、N 所代表的工藝名稱。

  答:【高鐵路基技規 P139】M 為土工布鋪設,N 為滲水料分層夯填。

  (三)

  【背景資料】

  鐵路二線接長工程。

  事件一:制定的涵洞接長流程:M—底板模板安裝—N—底板混凝土澆筑-邊墻外模板安裝—邊墻鋼筋綁扎—邊墻內模板安裝—涵身底模安裝—P—涵身混凝防水層施工。

  事件二:制定了營業線接長安全專項方案,包括:基坑鋼軌樁防護,鋼便梁扣軌方案等。

  【問題】

  1、寫出圖中 A、B、C。

  答:A 為錨樁和拉筋, B 為高低縱橫梁,C 為鐵路限界。

  2.根據事件一:補充 M、N、P。

  答:M 為內模板,N 為綁鋼筋,P 為外模板。

  3.根據事件二:營業線接長涵洞安全專項方案不全,請補充。

  答:【P339】營業線安全防護方案、大型機械施工專項方案、防洪防汛專項方案、應急搶險專項方案、人身安全專項方案、滿堂支架搭設與拆除專項方案、鋼軌防凍防脹的專項方案。

  4.營業線施工,鐵路運輸集團需要為施工單位提供哪些配合。

  答:工務段:施工影響路基和軌道穩定;電務段:施工可能挖斷通信、信號電纜;供電段:施工可能要求接觸網斷電;車務段、鄰近車站:臨時封鎖線路。

  (四)

  【背景資料】

  事件一:混凝土拌合站配備了攪拌系統、生活區、辦公區、現場施工平面圖、消防保衛牌、管理人員名單及監督電話牌、工程概況牌。

  事件二:水泥 1、沙子 2.36、碎石 3.258、粉煤灰 0.218、減水劑 0.024、水 0.548。(題目已知:細骨料中沙的含水率是 6.5%,粗骨料中碎石的含水率是 0.4%,一方混凝土的水泥用量是 325kg,每盤兩方混凝土)

  事件三:隧道仰拱填充和仰拱混凝土同時施工,超挖部分用 C25 片石混凝土回填。

  事件四:根據建設項目施工企業評價辦法,信用評價辦法是基礎分中減去基礎日常檢查考核分和不良行為扣分,加上標準優化激勵管理考核扣分,在本工程第一年第三季度考核過程中,扣分明細如下所示。

  檢查發現電焊工無證上崗 1 人 扣 2 分

  橋涵模板連接固定不符合要求 扣 2 分

  檢驗批 1 次不合格 扣 3 分

  隧道襯砌背后存在無遮擋脫空 1 處 扣 3 分

  隧道襯砌厚度不足 扣 6 分

  擅自改變施工方法 扣 6 分

  事件五:接觸網彈性吊索安裝前,項目經理部對施工隊進行了技術交底,要求彈性吊索安裝應按自下錨側向中心結的順序進行安裝,一個錨段只能有兩個工作面,彈性吊索緊固張力時,彈性吊索張力緊線器位于中心錨結側,以確保……

  事件六:項目經理部編制了信號工程施工方案,具體施工工序為:電纜線路復測→光電纜敷設→A→室外箱盒安裝配線→B→室內設備安裝配線→室內外設備自檢、單體調試→C→室內外聯鎖試驗→竣工驗收。

  【問題】

  1、針對事件一,完善拌合站平面布置和廠區內牌圖設置規劃方案中缺少的內容。

  答:(1)【鐵路混凝土拌合站機械配置技規 P26】拌合廠區設置還缺骨料存放區、試驗檢測區、保障系統,并分區進行機械設備配置。

  (2) 【P381】五牌一圖缺:安全生產牌、文明施工牌。

  2、針對事件二,計算每盤混凝土需要多少水泥、沙子、碎石、粉煤灰、減水劑、和水,(單位為 kg,保留一位小數)

  答:水泥:325*2=650kg

  砂石:325*2*2.36/(1-6.5%)=1640.6kg

  碎石:325*2*3.258/(1-0.4%)=2126.2kg

  粉煤灰:3.25*2*0.218=141.7kg

  減水劑:3.25*2*0.024=15.6kg

  水:3.25*2*0.548-1640.6*6.5%-2126.2*0.4%=241.1kg

  3、針對事件三中施工作業指導書內容的不妥之處,給出正確做法。

  答:《高鐵隧道技規》P99

  (1)隧道仰拱填充和仰拱凝土同時開工不妥;

  正確做法:仰拱填充應在仰拱混凝士終凝后開始。

  (2)超挖部分用 C25 片石混凝土回填不妥;

  正確做法:超挖部分應用同級混凝土回填。

  4、針對事件四,計算第三季度信用評價中不良行為扣分值。

  答:【P484-P492】

  不良行為扣分值有:

  檢查發現電焊工無證上崗 1 人 扣 2 分,

  檢驗批 1 次不合格 扣 3 分,

  隧道襯砌厚度不足 扣 6 分

  擅自改變施工方法 扣 6 分

  扣分值為:2+3+6+6=17 分

  5、針對事件五中技術交底內容不妥之處,給出正確做法。

  答:【P178】(1)彈性吊索安裝應按自下側向中心鏈結的順序進行安裝不妥。

  正確做法:彈性吊索安裝應按自中心結向下側的順序進行安裝。

  (2)彈性吊索張力緊器位于中心結側不妥。

  正確做法:彈性吊索張力緊線器位于下錨側。

  6、針對事件六,寫出 A、B、C 所代表的的工序名稱。

  答:【P261】A 為信號電纜接續、測試,B 為室外設備安裝,C 為聯鎖系統室內模擬試驗。

  (五)

  【背景資料】

  某新建高速鐵路第二標段站前工程正線長度 33km,計劃總工期 34 個月,平面如圖所示。

  主要工程情況如下:

  路基土石方工程 78 萬立方米,圖中 L1 路塹為黃土路塹,計劃工期為 15 個月,雨季雨量較大。雙線橋梁共 6 座,上部結構除 3#橋外,其余均為跨徑 32m 整孔預制簡支箱梁,3#橋跨越河流,主墩基礎位于深水中,上部結構為(86+164+86)m 曲弦鋼桁加勁連續梁,由預應力混凝土連續箱梁和梁上加勁剛桁組成。設計說明,3#橋可先施工連續箱梁,然后作為簡支箱梁運梁通道,待簡支箱梁架設完畢后,再進行加勁鋼桁施工,具體施工組織方案由施工單位制定后上報審批。3#橋計劃工期為 24 個月,其中預應力混凝土連續箱梁計劃在開工后 18 個月完成。雙線隧道 3 座,1#隧道和 2#隧道圍巖為砂巖,圍巖級別均為 III 級和 IV

  級,無不良地質,3#隧道圍巖主要為灰巖,圍巖級別為 III、IV、V 級,存在不良地質,在該隧道中部設置一座斜井。根據隧道地質情況和施工單位的進度指標,1#隧道計劃工期為 18 個月,2#隧道計劃工期為 19 個月,3#隧道計劃工期為 28 個月。本標段采用雙塊式無砟軌道。計劃自工程開工 30 個月開始施工無砟軌道,工期 5 個月。項目經理部根據鐵路工程施工組織設計規范,計劃按有效施工時間 120 天配置道床板施工設備。

  事件一,項目經理安排了施工方案,計劃安排兩個梁場,以 2#隧道為分界線,3#橋預應力連續箱梁可以先施工,3#梁的加勁珩梁可以在 4#梁完成后再開始。

  事件二,現場檢查時發現 3#橋的連續箱梁比預計工期晚 3 個月,其余工程工期均進展正常,項目經理部優化了施工方案。

  事件三,3#隧道掌子面圍巖灰巖,開挖時吹出涼風,開挖面巖石濕潤,明顯有水,可能存在什么類型的不良地質。

  事件四,項目經理部對深埋硬巖隧道采取了以下沉降觀測方案:有基礎沉降和拱腳位移。

  【問題】

  1、請根據背景,給出 L1 路塹的施工要點。

  答:【P29】黃土路塹的施工宜安排在旱季施工。施工前應做好塹頂截、排水和地面排水設施,應采取有效措施防止地表和地下水流入施工開挖區域軟化地基、浸泡邊坡。在降雨量較大的地區應及早做好邊坡防護和沖刷防護。

  2、根據事件一、說出本標段的控制性工程,并說明理由。

  答:本標段的控制性工程為 3#橋的連續箱梁澆筑工期及 3#隧道的貫通工期。

  理由:(1)3#橋為簡支箱梁運梁通道,制約著 4#橋的架設是否能按期架設完成。

  (2)3#隧道工期為 28 個月,圍巖級別為 III、IV、V 級,存在不良地質,有可能會延誤工期,而本工程第 30 個月開始無砟軌道施工,因此 3#隧道也為本標段控制性工程。

  3、如何優化施工方案,確保工期按時完成。

  答:可在 3#橋位置作為兩個梁場的施工任務分界線,2#梁場負責架設 4#橋,箱梁過隧道方案,可確保工期按時完成。

  理由:(1)1#梁場承擔著 1#橋、2#橋、4#橋的架設任務,2#梁場承擔 4#橋及 5#橋,同時 3#橋的按期完成制約了 4#橋無法按期架設完成,而 2#梁場任務較小,可承擔 4#橋的架設。

  (2)2#隧道工期短,圍巖好,可順利完成,箱梁過隧道的方案科學、可行。

  4、針對事件三,可能存在什么類型的不良地質?

  答:為巖溶富水性地質。因為 3#隧道圍巖為灰巖,開挖時吹出涼風,開挖面巖石濕潤,明顯有水。

  5、針對事件四,請問有什么不妥。

  答:應對隧道的拱頂下沉、凈空變化、拱腳下沉、拱腳位移、斷面變化同時進行觀測。

  6、軌道在開工 30 個月開始,計劃工期 5 個月,根據設計規程,有效施工天數為 120 天,請問雙塊軌道板需要多少套設備?

  答:需要 2 套設備,從大小里程對向施工。

  2020年一級建造師真題答案解析專項直播(專家版),真題解析早知道。看直播,能互動,好估分!>>進入直播間

班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: 减速机电机一体机_带电机减速器一套_德国BOSERL电动机与减速箱生产厂家 | 新疆系统集成_新疆系统集成公司_系统集成项目-新疆利成科技 | 舞台木地板厂家_体育运动木地板_室内篮球馆木地板_实木运动地板厂家_欧氏篮球地板推荐 | 防水试验机_防水测试设备_防水试验装置_淋雨试验箱-广州岳信试验设备有限公司 | 河南橡胶接头厂家,河南波纹补偿器厂家,河南可曲挠橡胶软连接,河南套筒补偿器厂家-河南正大阀门 | 自清洗过滤器,浅层砂过滤器,叠片过滤器厂家-新乡市宇清净化 | 智慧钢琴-电钢琴-便携钢琴-数码钢琴-深圳市特伦斯乐器有限公司 | AGV无人叉车_激光叉车AGV_仓储AGV小车_AGV无人搬运车-南昌IKV机器人有限公司[官网] | 线材成型机,线材折弯机,线材成型机厂家,贝朗自动化设备有限公司1 | 微波消解仪器_智能微波消解仪报价_高压微波消解仪厂家_那艾 | 济南办公室装修-厂房装修-商铺装修-工装公司-山东鲁工装饰设计 | 聚丙烯酰胺PAM-聚合氯化铝PAC-絮凝剂-河南博旭环保科技有限公司 巨野电机维修-水泵维修-巨野县飞宇机电维修有限公司 | 汽车整车综合环境舱_军标砂尘_盐雾试验室试验箱-无锡苏南试验设备有限公司 | 济宁工业提升门|济宁电动防火门|济宁快速堆积门-济宁市统一电动门有限公司 | 超高频感应加热设备_高频感应电源厂家_CCD视觉检测设备_振动盘视觉检测设备_深圳雨滴科技-深圳市雨滴科技有限公司 | 高压油管,液压接头,液压附件-烟台市正诚液压附件 | 恒温水槽与水浴锅-上海熙浩实业有限公司| 北京普辉律师事务所官网_北京律师24小时免费咨询|法律咨询 | 钢板仓,大型钢板仓,钢板库,大型钢板库,粉煤灰钢板仓,螺旋钢板仓,螺旋卷板仓,骨料钢板仓 | 深圳APP开发公司_软件APP定制开发/外包制作-红匣子科技 | 江苏大隆凯科技有限公司| 合肥抖音SEO网站优化-网站建设-网络推广营销公司-百度爱采购-安徽企匠科技 | AGV无人叉车_激光叉车AGV_仓储AGV小车_AGV无人搬运车-南昌IKV机器人有限公司[官网] | 山东限矩型液力偶合器_液力耦合器易熔塞厂家-淄博市汇川源机械厂 | 电力测功机,电涡流测功机,磁粉制动器,南通远辰曳引机测试台 | 佛山市钱丰金属不锈钢蜂窝板定制厂家|不锈钢装饰线条|不锈钢屏风| 电梯装饰板|不锈钢蜂窝板不锈钢工艺板材厂家佛山市钱丰金属制品有限公司 | Honsberg流量计-Greisinger真空表-气压计-上海欧臻机电设备有限公司 | 国际金融网_每日财经新资讯网 | SMC-SMC电磁阀-日本SMC气缸-SMC气动元件展示网 | LED投光灯-工矿灯-led路灯头-工业灯具 - 山东普瑞斯照明科技有限公司 | 仓储货架_南京货架_钢制托盘_仓储笼_隔离网_环球零件盒_诺力液压车_货架-南京一品仓储设备制造公司 | 电磁流量计_智能防腐防爆管道式计量表-金湖凯铭仪表有限公司 | 质检报告_CE认证_FCC认证_SRRC认证_PSE认证_第三方检测机构-深圳市环测威检测技术有限公司 | 全温度恒温培养摇床-大容量-立式-远红外二氧化碳培养箱|南荣百科 | 24位ADC|8位MCU-芯易德科技有限公司 | 沙盘模型公司_沙盘模型制作公司_建筑模型公司_工业机械模型制作厂家 | 水轮机密封网 | 水轮机密封产品研发生产厂家| 烘干设备-热泵烘干机_广东雄贵能源设备有限公司 | PCB设计,PCB抄板,电路板打样,PCBA加工-深圳市宏力捷电子有限公司 | 澳门精准正版免费大全,2025新澳门全年免费,新澳天天开奖免费资料大全最新,新澳2025今晚开奖资料,新澳马今天最快最新图库-首页-东莞市傲马网络科技有限公司 | 旋转/数显粘度计-运动粘度测定仪-上海平轩科学仪器 |
