大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

一級建造師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
一級建造師
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

權威解析:2016一建建筑考試案例真題及答案

發布時間:2016-10-17 10:43:53來源:點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2016年一級建造師考試真題及答案 《建筑工程管理與實務》 三、案例分析題(共5題,1~3題每題20分,4~5題每題30分。請根據背景資料,按要求作答) 案例一:【背景資料】某綜合樓工

 2016年一級建造師考試真題及答案

《建筑工程管理與實務》

三、案例分析題(共5題,13題每題20分,45題每題30分。請根據背景資料,按要求作答)

案例一:【背景資料】

某綜合樓工程,地下三層,地上二十層,總建筑面積68000m³,地基基礎設計等級為甲級,灌注樁筏板基礎,現澆鋼筋混凝土框架剪力墻結構,建設單位與施工單位按照《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工合同,約定竣工時需向建設單位移交變形測量報告,部分主要材料由建設單位采購提供,施工單位委托第三方測量單位進行施工階段的建筑變形測量。

基礎班設計樁徑φ800mm,長度35-42m,混凝土強度等級C30,共計900根,施工單位編制的樁基施工方案中列明:采用泥漿護壁成孔、導管法水下灌注C30混凝土;灌注時樁頂混凝土面超過設計標高500mm;每根樁留置1組混凝土試件;成樁后按總裝數的20%對樁身質量進行檢驗,監理工程師審查時認為方案存在錯誤,要求施工單位改正后重新上報。

地下結構施工過程中,測量單位按變形測量方案實施監測時,發現基坑周邊地表出現明顯裂縫,立即將此異常情況報告給施工單位。施工單位立即要求測量單位及時采取相應的監測措施,并根據觀測數據制訂了后續防控對策。

裝修施工單位將地上標準層(F6~F20)劃分為三個施工單位段組織流水施工,各施工段上均包含三個施工工序,其流水節拍如下表所示:

標準層裝修施工流水節拍參數一覽表(時間單位:周)

流水節拍

施工過程

工序①

工序②

工序③

施工段

F6F10

4

3

3

F11F15

3

4

6

FF20

5

4

3

建設單位采購的材料進場復檢結果不合格,監理工程師要求退場;因停工待料導致窩工,施工單位提出8萬元費用索賠。材料重新進場施工完畢后,監理驗收通過;由于該部位的特殊性,建設單位要求進行剝離檢驗,檢驗結果符合要求;剝離檢驗及恢復共發生費用4萬元,施工單位提出4萬元費用索賠。上述索賠均在要求時限內提出,數據經監理工程師核實無誤。

【問題】

1.指出樁基施工方案中的錯誤之處,并分別寫出相應的正確做法。

【參考答案】不妥一:灌注至樁頂混凝土面超過設計標高500mm

正確做法:水下灌注時樁頂混凝土面標高至少要比設計標高超灌0.81.0m

不妥二:成樁后按總樁數的20%對樁身質量進行檢驗。

正確做法:對設計等級為甲級或地質條件復雜,成樁質量可靠性低的灌注樁,抽檢數量不應少于總數的30%,且不應少于20根。

2.變形測量發現異常情況后,第三方測量單位應及時采取哪些措施?針對變形測量,除基坑周邊地表出現明顯裂縫外,還有哪些異常情況也應立即報告委托方?

【參考答案】當變形量發生異常后,第三方監測機構必須立即報告委托方,同時應及時增加觀測次數或調整變形測量方案。

當建筑變形觀測過程中發生下列情況之一時,必須立即報告委托方:

1)變形量或變形速率出現異常變化;

2)周邊或開挖面出現塌陷、滑坡情況;

3)變形量達到或超出預警值;

4)由于地震、暴雨、凍融等自然災害引起的其他異常變形情況。

3.參照下圖示,在答題卡上相應位置繪制標準層裝修的流水施工橫道圖。

施工過程

施工進度(周)

1

2

3

4

5

6

7

8

9

10

...

工序①

工序②

工序③

【參考答案】橫道圖為:

4.分別判斷施工單位提出的兩項費用索賠是否成立,并寫出相應理由。

【參考答案】索賠一:建設單位采購與的材料進場復檢結果不合格,施工單位提出費用索賠8萬元成立。

理由:這是屬于建設單位的責任,發包人未按照約定的時間和要求提供原材料、設備、場地、資金、技術資料的,承包人可以順延工程日期,且在索賠時限內,因此有權要求賠償停工、窩工等損失。

索賠二:施工單位對剝離檢驗及恢復發生的費用索賠4萬元成立。

理由:無論何時甲方提出對工程部位進行剝離檢驗的要求時,乙方應安裝要求進行剝露,若剝露檢查無問題,且在索賠時限內,因此施工方因此產生的費用損失是可以索賠的。

案例二:【背景資料】

某新建體育館工程,建筑面積約2300m²,現澆鋼筋混凝土結構,鋼結構網架屋蓋,地下一層,地上四層,地下室頂板設計有后張法預應力混凝土梁。

地下室頂板同條件養護試件強度達到設計要求時施工單位現場生產經理立即向監理工程師口頭申請拆除地下室頂板模板,監理工程師同意后,現場將地下室頂板及支架全部拆除。“兩年專項整治行動”檢查時,二層混凝土結構經回彈法檢驗,其強度不滿足設計要求,經設計單位驗算,需對二層結構進行加固處理,造成直接經濟損失300余萬元,工程質量事故發生后,現場有關人員立即向本單位負責人報告,關于規定的時間內逐級上報市區(設區)級人民政府住房很熱城鄉建設主管部門,施工單位提交的質量事故報告內容包括:(1)事故發生的時間、地點、工程項目名稱;(2)事故發生的簡要經過,無傷亡;(3)事故發生后采取的措施及事故控制情況;(4)事故報告單位。

屋蓋網架采用Q390GJ鋼,因鋼結構制作單位首次采用該材料,施工前,監理工程師要求其對首次采用的Q390GJ鋼及相關的接頭形式、焊接工藝參數、預熱和后熱措施等焊接參數組合條件進行焊接工藝評定。填充墻砌體采用單孔輕輕骨料混凝土小砌塊,專用小砌塊砂漿建筑,現場檢查中發現:進場的小砌塊產品期達到21d后,即開始澆水濕潤,待小砌塊表面現浮水后,開始砌筑施工:砌筑時將小砌塊的底面朝上反砌于墻上,小砌塊的搭接長度為塊體長度的1/3;砌體的砂漿飽滿度要求為:水平灰縫90%以上,豎向灰縫85%以上;墻體每天砌筑高度為15m,填充砌筑7d后進行預砌施工;為施工方便,在部分墻體上留置了凈寬度為12m的臨時施工河口,監理工程師要求對錯誤之處進行整改。

【問題】

1.監理工程師同意地下室頂板拆模是否正確?背景資料中地下室頂板預應力梁板拆除底模及指甲刀前置條件有哪些?

【參考答案】不正確。

前置條件:

1)底模應該在預應力張拉后拆除;

2)底模及支架拆除時的混凝土強度應符合同條件養護試件的強度要求;

3)經過項目負責人的批準;

4)有孔道灌漿的,灌漿強度不應低于C30

2.本題中的質量事故屬于哪個等級?指出事故上報的不妥之處,質量事故報告還應包括哪些內容?

【參考答案】本質量事故屬于一般事故。

不妥一:現場有關人員立即向本單位負責人報告。

正確做法:現場有關人員應立即向工程建設單位負責人報告。

不妥二:并在規定的時間內逐級上報市區(設區)級人民政府住建主管部門。

正確做法:工程建設單位負責人接到報告后,應于1h內向事故發生地縣級以上人民政府住建主管部門及有關部門報告。

質量事故報告還應包括以下內容:

事故的初步原因;

事故報告聯系人及聯系方式

其他應報告的情況

3.除背景資料已明確的焊接參數組合條件外,還有哪些參數的組合條件也需要進行焊接工藝評定?

【參考答案】還應有:首次使用的鋼材、焊接材料、焊接方法、焊接位置等也需要進行焊接工藝的評定。

4.針對背景資料中填充墻砌體施工的不妥之處,寫出相應的正確做法。

【參考答案】不妥之處一:進場小砌塊齡期達到21d后,不需要對小砌塊澆水濕潤,待小砌塊表面出現浮水后,開始砌筑施工。

正確做法:進場小砌塊的產品齡期不小于28d,不需對小砌塊澆水濕潤,如遇天氣干燥炎熱,宜在砌筑前對其噴水濕潤。

不妥之處二:小砌塊的搭接長度為塊體長度的1/3

正確做法:單排孔小砌塊的搭接長度應為塊體長度的1/2

不妥之處三:豎向灰縫的砂漿飽滿度為85%

正確做法:豎向灰縫的砂漿飽滿度不得低于90%

不妥之處四:填充墻砌筑7d后即開始頂砌施工。

正確做法:填充墻梁口下最后3皮磚應在下部墻砌完14d后砌筑。

不妥之處五:在部分墻體上留置了凈寬度為1.2m的臨時施工洞口。

正確做法:墻體上留置臨時施工洞口,其側邊離交接處墻面不應小于500毫米,洞口凈寬度不應超過1米。

案例三:【背景資料】

某新建工程,建筑面積15000m²,地下兩層,地上五層,鋼筋混凝土框架結構采用800mm厚鋼筋混凝土筏板基礎,建筑總高20m。建設單位與某施工總承包單位簽訂了總承包合同。施工總承包單位將建設工程的基坑工程分包給了建設單位指定的專業分包單位。

施工總承包單位項目經理部成立了安全生成領導小組,并配備了3名土建類專業安全員,項目經理部對現場的施工安全危險源進行了分辨識別。編制了項目現場防汛應急救援預案,按規定履行了審批手續,并要求專業分包單位按照應急救援預案進行一次應急演練。專業分包單位以沒有配備相應救援器材和難以現場演練為由拒絕。總承包單位要求專業分包單位根據國家和相關規定進行整改。

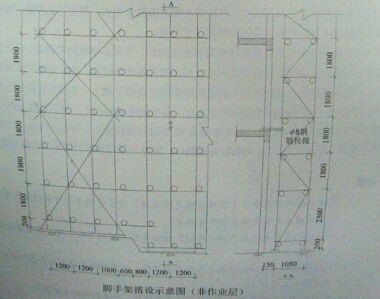

外裝修施工時,施工單位搭設了扣件式鋼管腳手架(如圖)。架體搭設完成后進行了驗收檢查,并提出了整改意見。

項目經理組織參見各方人員進行高出作業專項安全檢查。檢查內容包括安全帽、安全網、安全帶、懸挑式物料平臺等。

監理工程師認為檢查項目不全面,要求按照《建筑施工安全檢查標準》(JGJ59-2011)予以補充。

【問題】

1.本工程至少應配置3名專職安全員,根據《住房和城鄉建設部關于印發建筑施工企業主要負責人、項目經理部配置的》專職安全員是否妥當?并說明理由。

【參考答案】本工程至少配備2名專職安全員。

專職安全員的配置妥當。依據相關規定,建筑面積在1-5萬㎡之間的應配備2名專職安全員,本工程建筑面積15000㎡,理應配備2名,本工程配備了3名,因此妥當。

2.對施工總承包單位編制的防汛應急救援預案,專業承包單位應該如何執行?

【參考答案】專業分包單位應:

1)成立防汛應急領導小組并明確職責;

2)按應急專業隊伍的職責要求,成立應急隊伍、并對應急物資進行學習使用;

3)進行應急人員的專項培訓;

4)應結合實際情況開展一次防汛專項的應急演練。

3.指出背景資料中腳手架搭設的錯誤之處。

【參考答案】不妥一:橫向掃地桿應在縱向掃地桿下部;

不妥二:當立桿的基礎不在同一高度上時,必須將高出的縱向掃地桿向低處延長兩跨與立桿固定,本圖中,高出縱向掃地桿只向低處延長了一跨。

不妥三:腳手架的步距一般不超過1.8m,而本圖中低處腳手架的最下一步步距為2.3m

不妥四:該腳手架宜采用剛性連墻件與建筑物可考鏈接,亦可采用鋼筋與頂撐配合使用的附墻方式,嚴禁使用只有鋼筋的柔性連墻件。

不妥五:立桿最上一步外,不應采用搭接的方式,而應采用對接,本圖中,采用了搭接。

4.按照《建筑施工安全檢查標準》(JGJ59-2011),現場高處作業檢查的項目還應補充哪些?

【參考答案】還應補充:臨邊防護、洞口防護、通道口防護、攀登作業、懸空作業、移動式操作平臺。

案例四:【背景資料】

某新建住宅工程,建筑面積43200m²,投資額25910萬元建設單位自行編制了招標工程量清單等招標文件,其中部分條款內容為:本工程實行施工總承包模式:承包為土建、水電安裝、內外裝修及室外道路和小區園林景觀;施工質量標準為合格;工程款按每月完成工作量的80%支付,保修金為總價的5%,招標控制價為25000萬元;工期自201371日起至2014930日止,工期為15個月;園林景觀由建設單位指定專業侵蝕單位施工。

某工程總承包單位按市場價格計算為25200萬元,為確保中標最終以23500萬元作為投標價,經公開招投標,該總承包單位中標,雙方簽訂了工程施工總承包合同A,并上報建設行政主管部分,建設單位因資金緊張提出工程款支付比例修改為按每月完成工作量的70%支付,并提出今后在同等條件下改施工總承包單位可以優先中標的條件。施工總承包單位同意了建設單位這一要求,雙方據此重新簽訂了施工總承包合同B,約定因此執行。

施工總承包單位組建了項目經理部,于2013620日進場進行施工準備,進場7天內,建設單位組織設計,監理等單位共同完成了圖紙繪制工作,相關方提出并簽了意見,項目經理部進行了圖紙交底工作。2013628日,施工總承包單位編制了項目管理實施規劃,其中:項目成本目標為21620萬元,項目現金流量表如下:(單位:萬元)

截止201312月來,累積發成工程成本10395萬元,處置廢舊材料所得35萬元,獲得貸款資金800萬元,施工進度獎勵146萬元。內裝修施工時,項目經理配發現建設單位提供的工程量清單中未包括一層公共區域地面面層子目,鋪占面積1200m²。因招標工程量清單中沒有類似子目,于是項目經理按照市場價格系重新組價,綜合單價1200m²,經現場專業監理工程師審核后上報建設單位。

2014930日工程通過竣工驗收,建設單位按照相關規定,提交了工程竣工驗收備案表,工程竣工驗收報告,人防及消防單位出具的驗收文件,并獲得規劃,環保等部門出具的認可文件,在當地建設行政主管部門成了相關備案工作。

【問題】

1.雙方簽訂合同的行為是否違法?雙方簽訂的哪份合同有數?施工單位遇到此類現象時,需要把握哪些關鍵點。

【參考答案】雙方簽訂合同行為違法。雙方簽訂的合同A有效。

施工單位遇到此類問題時,應把握關于工期、質量、造價的約定是否符合招標、中標文件,還應把握對工程進度撥款和竣工結算程序是否與招、中標文件相悖。

2.工程圖紙會審還應有哪些單位參加?項目經理部進行圖紙交底工作的目的是什么。

【參考答案】工程圖紙會審還應有設計單位、施工單位參加。

項目經理部進行圖紙交底的目的是:

1)明確存在重大質量風險源的關鍵部位或工序,提出風險控制要求或工作建議;

2)對參建方的疑問、說明,交底的目的在于使具體的作業者和管理者明確計劃的意圖和要求拿握質量標準及其宴現的程序與方法,

3)在質量活動的宴施過程中,則要求嚴格執行計劃的行動方案規范行為把質量管理計劃的各項規定和安排落宴到具體的資源配置和作業技術活動中去。

3.項目經理部制定項目成本計劃的依據有哪些。施工至第幾個月時項目累計現金流為正?該月的累計凈現金流是多少萬元。

【參考答案】項目經理部制定威本計劃的依據包括:

1)合同文件;

2)項目管理宴施規劃;

3)可研報告和相關設計文件;

4)市場價格信息;

5)相關定額;

6)類似項目的成本資料。

施工至第8個月時累計凈現金流量為正。該月累計凈現金流量是425萬元。

4.截止201412月末,本項目的合同完工進度是多少。建造合同收入是多少萬元(保留小數點后兩位?資金供應需要考慮哪些條件。

【參考答案】截止12月末,本項目的合同完工進度是:10395/21620×100%=48.08%

截止20142013?)年12月末:

完成的工程款:450+1200+2600+2500+2400+2400=11550萬元(估計1分)

考慮扣除保修金,工程款支付:11500*80%-5%+146=8808.50萬元(估計1分)

(不考慮扣除保修金,工程款支付:11500*80%+146=9386.00萬元)

(截止201412月末:100%23500+146+134.29=23780.29萬元

23500+146+135.36=23781.36萬元)

資金供應需要考慮:可能的資金總供應量、資金來源、資金供應時間。

5.招標單位應對哪些招標工程量清單總體要求負責。除工程量清單品項外,還有哪些情況允許調整招標工程量清單所列工程量。依據本合同原則計算層公共區域樓地面面層的綜合單價(單位:元/m²)及總價(單位:萬元,保留小數點后兩位)分別是多少。

【參考答案】招標單位應對工程量清單的完整性和準確性負責。

除工程量清單偏項外,法律法規變化、項目特征不符、工程量偏差過大也會可以調整清單所列工程量。

樓公共區域樓地面面層綜合單價為11200,總價為1200m²×1200/m²=14400萬元。

6.在本項目的竣工驗收備案工作中,施工總承包單位還要向建設單位提交哪些文件?

【參考答案】施工總包單位還應向建設單位提交以下文件:

1)工程竣工驗收備案表;

2)上程竣工驗收報告;

3)法律行政法規規定應當自規劃環保等部門出具的認可文件或者準許使用文件;

4)法律規定應當自公安消防部門出具的對大型人員密集場所和其他特殊建設工程驗收合格的證明文件;

5)自人防部門出具的驗收文件;

6)施工單位注署的工程質量保證書;

7)法規規章規定必須提供的其他文件。

住宅工程還應當提交住宅質量保證書和住宅使用說明書

案例五:【背景資料】

某住宅樓工程,場地占地面積約10000m²,建筑面積約14000m²,地下兩層,地上16層,層高2.8m,檐口高47m,結構設計為筏板基礎。剪力墻結構,施工總承包單位為外地企業,在本項目所在地設有分公司。

本工程項目經理組織編制了項目施工組織設計,經分公司技術部經理審核后,報分公司總工程師(公司總工程師授權)審批;由項目技術部門經理主持編制外腳手架(落地式)施工方案,經項目總工程師、總監理工程師、建設單位負責人簽字批準實施。

在施工現場消防技術方案中,臨時施工道路(寬4m)與施工(消防)用主水管沿在建筑住宅樓環裝布置,消火栓設在施工道路內側,據路45m,在建住宅樓外邊線道路中線9m,施工用水管計算中,現場施工用水量(q1+q2+q3+q4)為8.5L/S,官網水流速度1.6m/s,漏水損失10%,消防用水量按最小用水量計算。

根據項目試驗計劃,項目總工程師會同實驗員選定13579111316層各留置1C30混凝土同條件養護試件,試件在澆筑點制作,脫模后放置在下一層樓梯口處,第5C30混凝土同條件養護試件強度試驗結果為28MPa

施工過程中發生塔吊倒塌事故,在調查塔吊基礎時發現:塔吊基礎為6m*6m*0.9m,混凝土強度等級為C20,天然地基持力層承載力特征值(f?)為130kpa,施工單位僅對地基承載力進行計算,并據此判斷滿足安全要求。

針對項目發生的塔吊事故,當地建設行政主管部門認定為施工總承包單位的不良行為記錄,對其誠信行為記錄及時進行了公布、上報,并向施工總承包單位工商注冊所在地的建設行政主管部門進行了通報。

【問題】

1.指出項目施工組織設計、外腳手架施工方案、塔吊安裝拆卸方案編制、審批的不妥之處,并寫出相應的正確做法。

【參考答案】不妥之處一:本工程項目經理組織編制了施工組織設計,經分公司技術部經理審核后,報分公司總工程師(公司總工程師授權)審批。

正確做法:應自工程項目經理審核,報公司總工程師審批。

不妥之處二:自項目技術部經理主持編制外腳手架(落地式)施工方案,經項目總工程師審批。

正確做法:應自工程項目經理、項目技術負責人或項目專業技術方案師車頭進行編制,報公司質量、技術、安全部門專業技術人員審核后,報公司總工程師和總監理工程師審批。

不妥之處三:專業承包單位組織編制塔吊安裝拆卸方案,按規定經專家論證后,報施工總包單位總工程師、總監理工程師、建設單位負責人簽字批準宴施。

正確做法:經專家論證后,應報總包單位技術負責人及專業承包單位技術負責人、總監理工程師、建設單位負責人簽字批準宴施

2.指出施工消防技術方案的不妥之處,并寫出相應的正確做法:施工總用水量是多少(單位:L/S)施工用水主管的計算管徑是多少(單位mm,保留兩位小數)?

【參考答案】不妥之處一:消火栓設置在施工道路內側,距路中線5m

正確做法:消火栓距路邊不應大于2m

不妥之處二:消火栓在建住宅樓外邊線距道路中線9m

正確做法:消火栓距擬建房屋不小于5m,且不大于25m

建筑工程消防用水量去10L/S,且建筑面積<50000m²

3.題中同條件養護試件的做法有何不妥。并寫出正確做法,第5C30混凝土同條件養護試件的強度代表值是多少。

【參考答案】不妥之處:各層各留組C30混凝土同條件養護試件。

正確做法:各層備留兩組C30混凝土同條件養護試件。

不妥之處二:脫模后放置在下層樓梯口處。

正確做法二:脫模后應放置在澆筑地點旁邊。

第五層C30混凝土同條件養護試件的強度代表值是C25

4.分別指出項目塔吊基礎設計計算和構造中的不妥之處。并寫出正確做法。

【參考答案】不妥之處:塔吊的基礎為6mx6mx0.9m,混凝土強度等級為C20

正確做法:塔吊的基礎為6m×6m×0.9m,混凝土強度等級不低于C25

妥之處二:施工單位僅對地基承載力進行計算。

正確做法:塔吊的基礎也必須經過設計驗算

5.分別寫出項目所在地和企業工商注冊所在地建設行政主管部門對施工企業誠信行為記錄的管理內容有哪些。

【參考答案】項目所在地建設行政主管部門對施工企業誠信行為記錄的管理內容:工程質量、工程安全、合同履約、社會投訴、不良行為

企業工商注冊所在地建設行政主管部門對施工企業誠信行為記錄的管理內容:企業基本情況、資質、業績、工程質量、工程安全、合同履約、社會投訴、不良行為

相關鏈接:權威解析:2016一建建筑實務考試真題答案選擇

班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
模考解析
脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
主站蜘蛛池模板: 电缆隧道在线监测-智慧配电站房-升压站在线监测-江苏久创电气科技有限公司 | 温湿度记录纸_圆盘_横河记录纸|霍尼韦尔记录仪-广州汤米斯机电设备有限公司 | 江苏农村商业银行招聘网_2024江苏农商行考试指南_江苏农商行校园招聘 | 高清视频编码器,4K音视频编解码器,直播编码器,流媒体服务器,深圳海威视讯技术有限公司 | 武汉高低温试验箱_恒温恒湿试验箱厂家-武汉蓝锐环境科技有限公司 | 耐磨焊丝,堆焊焊丝,耐磨药芯焊丝,碳化钨焊丝-北京耐默公司 | 亚克力制品定制,上海嘉定有机玻璃加工制作生产厂家—官网 | 北京征地律师,征地拆迁律师,专业拆迁律师,北京拆迁律师,征地纠纷律师,征地诉讼律师,征地拆迁补偿,拆迁律师 - 北京凯诺律师事务所 | 安平县鑫川金属丝网制品有限公司,声屏障,高速声屏障,百叶孔声屏障,大弧形声屏障,凹凸穿孔声屏障,铁路声屏障,顶部弧形声屏障,玻璃钢吸音板 | 排烟防火阀-消防排烟风机-正压送风口-厂家-价格-哪家好-德州鑫港旺通风设备有限公司 | 冷藏车-东风吸污车-纯电动环卫车-污水净化车-应急特勤保障车-程力专汽厂家-程力专用汽车股份有限公司销售二十一分公司 | 氢氧化钙设备_厂家-淄博工贸有限公司 | 免联考国际MBA_在职MBA报考条件/科目/排名-MBA信息网 | 涂层测厚仪_漆膜仪_光学透过率仪_十大创新厂家-果欧电子科技公司 | 中药二氧化硫测定仪,食品二氧化硫测定仪|俊腾百科 | 仿古瓦,仿古金属瓦,铝瓦,铜瓦,铝合金瓦-西安东申景观艺术工程有限公司 | 模具硅橡胶,人体硅胶,移印硅胶浆厂家-宏图硅胶科技 | 压缩空气检测_气体_水质找上海京工-服务专业、价格合理 | 集装箱展厅-住人集装箱住宿|建筑|房屋|集装箱售楼处-山东锐嘉科技工程有限公司 | 深圳宣传片制作-企业宣传视频制作-产品视频拍摄-产品动画制作-短视频拍摄制作公司 | 骨龄仪_骨龄检测仪_儿童骨龄测试仪_品牌生产厂家【品源医疗】 | 工控机,嵌入式主板,工业主板,arm主板,图像采集卡,poe网卡,朗锐智科 | 铝镁锰板厂家_进口钛锌板_铝镁锰波浪板_铝镁锰墙面板_铝镁锰屋面-杭州军晟金属建筑材料 | 知企服务-企业综合服务(ZiKeys.com)-品优低价、种类齐全、过程管理透明、速度快捷高效、放心服务,知企专家! | 上海璟文空运首页_一级航空货运代理公司_机场快递当日达 | 哈尔滨京科脑康神经内科医院-哈尔滨治疗头痛医院-哈尔滨治疗癫痫康复医院 | 柔软云母板-硬质-水位计云母片组件-首页-武汉长丰云母绝缘材料有限公司 | 实木家具_实木家具定制_全屋定制_美式家具_圣蒂斯堡官网 | 右手官网|右手工业设计|外观设计公司|工业设计公司|产品创新设计|医疗产品结构设计|EMC产品结构设计 | 碎石机设备-欧版反击破-欧版颚式破碎机(站)厂家_山东奥凯诺机械 高低温试验箱-模拟高低温试验箱订制-北京普桑达仪器科技有限公司【官网】 | 北京三友信电子科技有限公司-ETC高速自动栏杆机|ETC机柜|激光车辆轮廓测量仪|嵌入式车道控制器 | 呼末二氧化碳|ETCO2模块采样管_气体干燥管_气体过滤器-湖南纳雄医疗器械有限公司 | 劳动法网-专业的劳动法和劳动争议仲裁服务网 | 挤出熔体泵_高温熔体泵_熔体出料泵_郑州海科熔体泵有限公司 | 细砂提取机,隔膜板框泥浆污泥压滤机,螺旋洗砂机设备,轮式洗砂机械,机制砂,圆锥颚式反击式破碎机,振动筛,滚筒筛,喂料机- 上海重睿环保设备有限公司 | 上海三信|ph计|酸度计|电导率仪-艾科仪器 | 吉林污水处理公司,长春工业污水处理设备,净水设备-长春易洁环保科技有限公司 | 洗石机-移动滚筒式,振动,螺旋,洗矿机-青州冠诚重工机械有限公司 | 钢制暖气片散热器_天津钢制暖气片_卡麦罗散热器厂家 | 短信营销平台_短信群发平台_106短信发送平台-河南路尚 | 钢制拖链生产厂家-全封闭钢制拖链-能源钢铝拖链-工程塑料拖链-河北汉洋机械制造有限公司 |
