1.【參考答案】
(1)底板施工進度橫道圖如下:
(2)流水施工組織類型是:等節拍(奏)流水施工。
(3)底板施工工期為:16d。
【考點解析】
這是一道施工進度控制方面(流水施工方法在建筑工程中的應用)的試題,主要涉及等節奏流水施工計劃的概念、繪制以及施工工期的計算。
根據流水節拍的特征,流水施工可分為無節奏流水施工和有節奏流水施工,具體如下表所示:
其中,等節奏流水施工的特點為:①所有施工過程在各個施工段(m)上的流水節拍(t)均相等;②相鄰的施工過程的流水步距(K)相等,且等于流水節拍,即K=t;③專業工作隊數等于施工過程數(n),即每個施工過程成立一個專業工作隊;④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
等節奏流水施工的施工工期計算公式為,r為施工層數,G為工藝間歇時間;Z為組織間歇時間;C為提前插入時間(搭接時間)。
綜上所述,本案例給出的條件比較符合“等節奏流水施工”的特點。解題的關鍵是根據流水節拍,確定流水步距,然后利用公式得出總工期。
2.【參考答案】
(1)建設單位和施工單位分別應承擔的損失費用為:建設單位承擔的損失費用為8.2萬元;施工單位承擔的損失費用為:治療費+警衛室損失費+清理超期1d罰款=9.7+O.7+0.5=10.9萬元。
(2)工期頗延了5d。
(3)底板施工總工期為16+6=22d,因為采用了等節拍流水施工方式組織施工,且另外增加了“清理積雪、恢復底板施工”6d時間。
【考點解析】
這是一道施工合同管理方面的試題,涉及施工合同文件的組成。
根據《建設工程施工合同(示范文本)》 GF-2013-0201 “第17.3條不可抗力后果的承擔”,主要原則如下:
(1)不可抗力引起的后果及造成的損失由合同當事人按照法律規定及合同約定各白承擔。不可抗力發生前已完成的工程應當按照合同約定進行計量支付。
(2)不可抗力導致的人員傷亡、財產損失、費用增加和(或)工期延誤等后果,由合同當事人才安以下原則承擔:
?、儆谰霉こ獭⒁堰\至施工現場的材料和工程設備的損壞,以及因工程損壞造成的第三方人員傷亡和財產損失由發包人承擔;
?、诔邪耸┕ぴO備的損壞由承包人承擔;
?、郯l包人和承包人承擔各自人員傷亡和財產的損失;
④因不可抗力影響承包人履行合同約定的義務,已經引起或將引起工期延誤的,應當順延工期,由此導致承包人停工的費用損失由發包人和承包人合理分擔,停工期間必須支付的工人工資由發包人承擔;
?、菀虿豢煽沽σ鸹驅⒁鸸て谘诱`,發包人要求趕工的,由此增加的趕工費用由發包人承擔;
?、蕹邪嗽谕9て陂g按照發包人要求照管、清理和修復工程的費用由發包人承擔。
不可抗力發生后,合同當事人均應采取措施盡量避免和減少損失的擴大,任何一方當事人沒有采取有效措施導致損失擴大的,應對擴大的損失承擔責任。
因合同一方遲延履行合同義務,在遲延履行期間遭遇不可抗力的,不免除其違約責任。
總之,工程本身的損失及后續費用、第三方人員傷亡及財產損失由發包人承擔,雙方的財產損失及人員傷亡由雙方分別負責,工期順延。
在本題中,“凍害”屬于不可抗力;因此,“清理積雪、恢復施工的費用(8.2 萬元)”由發包人承擔,是其合同義務(責任);延誤的工期,即“清理積雪、恢復底板施工需花費的時間5d”可以順延。“工人凍傷治療費用(9.7 萬元)”與“現場警衛室被積雪壓塌損失費用(0.7 萬元)”由承包人承擔,是其合同義務(責任),是承包人自己應承擔的風險。此外,在清理、恢復底板施工的過程中,由于施工單位自身安排工作失誤,實際用時超過總監理工程師確認天數ld,因此應承擔延誤1d的工期“罰款”(0.5萬元),也即損失相應增加O.5萬元。
3.【參考答案】
事件三中專項施工方案實施中的不妥之處和理由分別如下:
不妥之處一:專項施工方案經施工項目負責人批準后開始實施;
理由:根據有關規定,專項施工方案要經施工單位的技術負責人和總監理工程師簽字后方可實施。
不妥之處二:僅安排項目技術負責人進行現場監督;
理由:根據有關規定,應由專職安全生產管理人員進行現場監督。
【考點解析】
根據《建設工程安全生產管理條例》和《危險性較大的分部分項工程安全管理辦法》(建質[2009]87號),對于達到一定規模、危險性較大的工程,需要單獨編制專項施工方案,經施工單位技術負責人、總監理工程師簽字后實施,由專職安全生產管理人員進行現場監督。
4.【參考答案】
因此,B檢驗批不合格。
【考點解析】

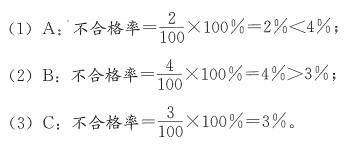

這是一道建筑工程的竣工驗收方面(檢驗批質量驗收)的試題,主要涉及檢驗批驗收不合格率計算與合格與否判斷。不合格率計算公式為:不合格率=(累計不合格點數/100)×100%,“累計不合格點數”就是指在檢驗批驗收時抽檢的總點數(100點)中超出“規定偏差”的點數的累計值(總和)。
在A檢驗批中,超出“規定偏差(±4)"”的,點數為2(5/1,﹣5/1),不合格率為2%,沒有超過不合格控制率(4%),合格;
在B檢驗批中,超出“規定偏差(±4,﹣3)”的點數為4(5/1,﹣5/1,﹣4/2),不合格率為4%,超過不合格控制率(3%),不合格;
在C檢驗批中,超出“規定偏差(±3)”的點數為3(4/1,﹣5/1,﹣4/1),不合格率為3%,沒有超過不合格控制率(3%),合格;
因此,只有B檢驗批不合格。
相關推薦:
2018年一級建造師考試招生全新起航,提前備考,搶先通關!>>>點此報名
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?br />脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
