21天養成一個微習慣,而100天讓這個習慣固化成伴隨一生的行為。每天都堅持學習,留言、簽到,將有機會在考前一周獲獨家內部資料。今天是【大立行動派·百天過一建】的第52天,快和小編一起背干貨吧!
《法規》
【第52天】
【考點展示】

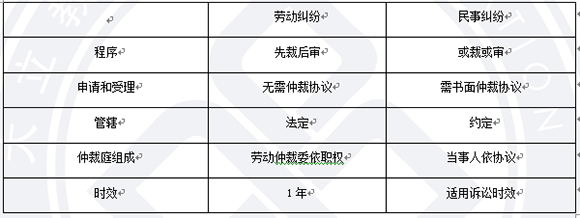

【勞動仲裁】
勞動法屬于社會法,是獨立的法律部門,主要調整的是獅子和兔子的關系,國家積極主動介入,屬于有獨特的游戲規則,注意區分。
注意:勞動合同不是民事合同,不適用《合同法》;勞動仲裁不是民事仲裁,不適用《仲裁法》
《管理》
【第52天】
【考點展示】
合同文件優先解釋順序
通用條款規定的優先順序:1.合同協議書;2.中標通知書(如果有);3.投標函及其附錄(如果有);4.專用合同條款及其附件;5.通用合同條款;6.技術標準和要求;7.圖紙;8.已標價工程量清單或預算書;9.其他合同文件。
【考點解析】
類似這樣的排序題,能理解就理解(按照文件先后順序,在后的更優先,如合同與中標通知書,明顯合同在中標后簽訂的,出了問題,合同的條款更具有優先權),不能理解就編順口溜簡記。
《經濟》
【第52天】
【練習】
1.根據我國現行《企業會計準則》,企業財務報表至少應當包括( )
A.資產負債表 B.利潤表
C.現金流量表 D.所有者權益變動表
E.成本分析法
2.根據現行《企業會計準則》,下列資產中屬于現金流量表中現金等價物的是( )。
A.應收賬款 B.銀行承兌匯票
C.存貨 D.可流通的股票
3.根據現行《企業會計準則》,對于資產負債表日起一年內到期的負債,企業預計不能自主地將清償義務展期,但在資產負債表日后,財務報告批準報出日前簽訂了重新安排清償計劃協議,則該項負債應歸類為( )。
A.非流動負債 B.流動負債
C.應付票據 D.長期應付款
【答案】
1.ABCD 【解析】本題考核點是財務報表的構成。
根據現行會計準則的規定,財務報表至少應當包括①資產負債表、②利潤表、③現金流量表、④所有者權益(或股東權益)變動表和⑤附注
2.B 【解析】本題考核點是現金等價物包括的內容。
可以列為現金等價物:①從購買日起三個月到期或清償的國庫券、②貨幣市場基金、③可轉換定期存單、④商業本票、⑤銀行承兌匯票。
3.B 【解析】本題考核點是資產負債表的內容。
值得注意的是:對于在資產負債表日起一年內到期的負債,企業預計能夠自主地將清償義務展期至資產負債表日后一年以上的,應當歸類為非流動負債;不能自主地將清償義務展期的,即使在資產負債表日后、財務報告批準報出日前簽訂了重新安排清償計劃協議,該項負債仍應歸類為流動負債。企業在資產負債表日或之前違反了長期借款協議,導致貸款人可隨時要求清償的負債,應當歸類為流動負債。貸款人在資產負債表日或之前同意提供在資產負債表日后一年以上的寬限期,企業能夠在此期限內改正違約行為,且貸款人不能要求隨時清償,該項負債應當歸類為非流動負債。
《建筑》
【第52天】
【考點展示】
基礎工程質量問題及治理
(一)邊坡塌方
1.現象:
在挖方過程中或挖方后,邊坡局部或大面積塌方,使地基土受到擾動,承載力降低,嚴重的會影響建筑物的安全。
2.原因:
(1)基坑(槽)開挖坡度過陡,或通過不同土層時,沒有根據土的特性分別放成不同坡度,致使邊坡失穩而塌方。
(2)在有地表水、地下水作用的土層開挖時,未采取有效的降排水措施,造成涌砂、涌泥、涌水,內聚力降低,引起塌方。
(3)邊坡頂部堆載過大,或受外力振動影響,使邊坡內剪切應力增大,邊坡土體承載力不足,土體失穩而塌方。
(4)土質松軟,開挖次序、方法不當而造成塌方。
3.治理:
對基坑(槽)塌方,應清除塌方后采取臨時性支護措施;對永久性邊坡局部塌方,應清除塌方后用塊石填砌或用2:8、3:7灰土回填嵌補,與土接觸部位做成臺階搭接,防止滑動;或將坡度改緩。同時,應做好地面排水和降低地下水位的工作。
(二)泥漿護壁灌注樁坍孔
1.現象:
在成孔過程中或成孔后,孔壁坍落。
2.原因:
(1)泥漿相對密度不夠,起不到可靠的護壁作用。
(2)孔內水頭高度不夠或孔內出現承壓水,降低了靜水壓力。
(3)護筒埋置太淺,下端孔坍塌。
(4)在松散砂層中鉆孔時,進尺速度太快或停在一處空轉時間太長,轉速太快。
(5)沖擊(抓)錐或掏渣筒傾倒,撞擊孔壁。
(6)用爆破處理孔內孤石、探頭石時,炸藥量過大,造成很大震動。
3.防治:
(1)在松散砂土或流砂中鉆進時,應控制進尺,選用較大相對密度、黏度、膠體率的優質泥漿(或投人黏土摻片石或卵石,低錘沖擊,使黏土膏、片石、卵石擠人孔壁)。
(2)如地下水位變化過大,應采取升高護筒,增大水頭,或用虹吸管連接等措施。
(3)嚴格控制沖程高度和炸藥用量。
(4)孔口坍塌時,應先探明位置,將砂和黏土(或砂礫和黃土)混合物回填到坍孔位置以上1?2m,如坍塌嚴重,應全部回填,等回填物沉積密實后再進行鉆孔。
《機電》
【第52天】
【考點展示】
設備驗收的內容
設備驗收項目主要包括核對驗證、外觀檢查、運轉調試檢驗和技術資料驗收四項。
1.核對驗證
(1)核對設備(含主要部件)的型號規格、生產廠家、數量等。
【考點解析】
注意與材料進場驗收內容對比記憶
設備的進場驗收可以從核對檢驗、外觀檢查、技術資料驗收方面去回答,像變壓器、電動機、管道等的進場驗收。運轉調試檢驗,很多設備在安裝完成之后才能調試和運轉。
《市政》
【第52天】
【考點展示】
燃氣管道功能性試驗的規定
管道安裝完畢后應依次進行管道吹掃、強度試驗和嚴密性試驗。
一、管道吹掃
(一)管道吹掃應按下列要求選擇氣體吹掃或清管球清掃
(1)球墨鑄鐵管道、聚乙烯管道、鋼骨架聚乙烯復合管道和公稱直徑小于100mm或長度小于100m的鋼制管道,可采用氣體吹掃。
(2)公稱直徑大于或等于100mm的鋼制管道,宜采用清管球進行清掃。
(二)管道吹掃應符合下列要求
(4)吹掃管段內的調壓器、閥門、孔板、過濾網、燃氣表等設備不應參與吹掃,帶吹掃合格后再安裝復位。
(6)吹掃壓力不得大于管道的設計壓力,且應不大于0.3MPa。
(7)吹掃介質宜采用壓縮空氣,嚴禁采用氧氣和可燃性氣體。
(三)氣體吹掃應符合下列要求
(1)吹掃氣體流速不宜小于20m/s。
(2)吹掃口與地面的夾角應在30°~45°之間,吹掃口管段與被吹掃管段必須采取平緩過渡對焊。
(3)每次吹掃管道的長度不宜超過500m;當管道長度超過500m時,宜分段吹掃。
二、強度試驗
(一)試驗壓力
一般情況下試驗壓力為設計輸氣壓力的1.5倍,但鋼管不得低于0.4MPa。
(二)試驗要求
(1)水壓試驗時,當壓力達到規定值后,應穩壓1h,觀察壓力計應不少于30min。
三、嚴密性試驗
(1)嚴密性試驗應在強度試驗合格、管線全線回填后進行。
(2)嚴密性試驗壓力根據管道設計輸氣壓力而定,當設計輸氣壓力P<5kPa時,試驗壓力為20kPa;當設計輸氣壓力P≥5kPa時,試驗壓力為設計壓力的1.15倍,但不得低于0.1MPa。
(3)燃氣管道的嚴密性試驗穩壓的持續時間一般不少于24h,實際壓力降不超過允許值為合格。
【考點解析】
本節案例題考點。歸納總結如下:
一、燃氣管道功能性試驗順序
管道吹掃 → 部分回填 → 強度試驗 → 嚴密性試驗 → 全部回填。
二、管道吹掃
1. 吹掃方法
(1)公稱直徑≥100mm的鋼制管道:清管球清掃→氣體吹掃檢驗;
(2)其它管道(球墨鑄鐵管道、聚乙烯管道、鋼骨架聚乙烯復合管道、公稱直徑<100mm或長度<100m的鋼制管道):氣體吹掃。
2. 吹掃順序
主管 → 支管 → 庭院管。
3. 清管球清掃
清管球在壓縮空氣的推動下,管道內的殘存水、塵土、鐵銹、焊渣等雜物隨球清至管道末端收球筒內,雜物從清掃口排出。
4. 氣體吹掃
吹掃介質:壓縮空氣(嚴禁用氧氣、可燃氣體)。
每次吹掃管道長度不宜超過500m;管道長度超過500m時,宜分段吹掃。
吹掃口末端設白布或涂白漆木靶,5min內靶上無鐵銹、塵土等雜物為合格。
三、強度試驗
1. 試驗壓力和介質
(1)PN>0.8MPa(高壓A、高壓B、次高壓A管道;管材必為鋼管)
試驗介質為清潔水,試驗壓力=1.5PN。
(2)PN≤0.8MPa(其它管道;管材為鋼管、鑄鐵管或聚乙烯管)
試驗介質為壓縮空氣,試驗壓力=max{1.5PN,0.4MPa(鋼管、鑄鐵管、聚乙烯管(SDR11)或0.2MPa(聚乙烯管(SDR17.6))}。
2. 水壓試驗
(1)試驗溫度:≥5℃。
(2)緩升至50%試驗壓力 → 初檢,要求無滲漏、無異常 → 升至試驗壓力 → 穩壓1h → 觀測壓力計≥30min,無壓力降為合格。
3. 氣壓試驗
壓力達試驗壓力 → 穩壓lh → 用肥皂水檢查管道接口,全部接口均無漏氣現象為合格
四、嚴密性試驗
1. 試驗介質:空氣。
2. 試驗壓力
設計輸氣壓力PN<5kPa時,試驗壓力=20kPa;
設計輸氣壓力PN≥5kPa時,試驗壓力=max{1.15PN,0.1MPa}。
3. 試驗要求
向管道內充氣至30%~60%試驗壓力 → 穩壓30min,檢查系統有無異常 → 升至試驗壓力 → 穩壓≥24h(每小時記錄不應少于1次),修正壓力降不超過133Pa為合格。
《公路》
【第52天】
【考點展示】
一、鋼筋施工
(一)一般規定:鋼筋應具有出廠質量證明書和試驗報告單,進場時除應檢查其外觀和標志外,尚應按不同的鋼種、等級、牌號、規格及生產廠家分批抽取試樣進行力學性能檢驗,檢驗試驗方法應符合現行國家標準的規定。鋼筋必須按不同鋼種、等級、牌號、規格及生產廠家分批驗收,分別堆存,不得混雜。存放時間不宜超過6個月。
(二)普通鋼筋的加工制作
3.箍筋的末端應做彎鉤,彎鉤平直部分的長度,一般結構不宜小于箍筋直徑的5倍,有抗震要求的結構,不應小于箍筋直徑的10倍。
4.鋼筋的連接宜采用焊接接頭或機械連接接頭。綁扎接頭僅當鋼筋構造復雜施工困難時方可采用,綁扎接頭的鋼筋直徑不宜大于28mm,對軸心受壓和偏心受壓構件中的受壓鋼筋可不大于32mm;軸心受拉和小偏心受拉構件不應采用綁扎接頭。
5.鋼筋的縱向焊接應采用閃光對焊。
7.鋼筋接頭采用搭接電弧焊時,兩鋼筋搭接端部應預先折向一側,使兩接合鋼筋軸線一致。接頭雙面焊縫的長度不應小于5d,單面焊縫的長度不應小于10d。
11.電弧焊接和綁扎接頭與鋼筋彎曲處的距離不應小于10倍鋼筋直徑,也不宜位于構件的最大彎矩處。
15.鋼筋骨架的焊接拼裝應在堅固的工作臺上進行,操作時應符合下列要求:
(5)施焊順序宜由中到邊對稱地向兩端進行,先焊骨架下部,后焊骨架上部。相鄰的焊縫采用分區對稱跳焊,不得順方向一次焊成。
(三)預應力鋼筋的加工制作
2.預應力筋進場時應分批驗收,驗收時,除應對其質量證明書、包裝、標志和規定等進行檢查外,尚須按下列規定進行檢查:
(1)鋼絲:鋼絲分批檢驗時每批應不大于60t,檢驗時應先從每批中抽查5%且不少于5盤,進行表面質量檢查。如檢查不合格,則應對該批鋼絲逐盤檢查。
(2)鋼絞線:鋼絞線分批檢驗時每批應不大于60t。
(3)螺紋鋼筋:螺紋鋼筋分批檢驗時每批應不大于100t。
11.預應力筋的下料長度應通過計算確定,計算時應考慮結構的孔道長度或臺座長度、錨夾具厚度、千斤頂長度、焊接接頭或鐓頭預留量、冷拉伸長值、彈性回縮值、張拉伸長值和外露長度等因素。
12.預應力筋的下料,應采用切斷機或砂輪鋸切斷,嚴禁采用電弧切割。
《水利》
【第52天】
【考點展示】
1F418021 泵站的組成及布置

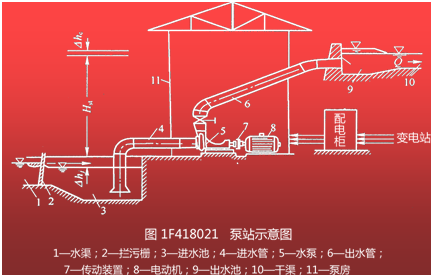

一、泵站工程的基本組成
泵房、管道、進出水建筑物以及變電站等組成。
二、泵站樞紐的布置
泵站樞紐布置一般有灌溉泵站、排水泵站、排灌結合站等幾種典型布置形式。
主體工程:泵房、進出水管道、進出水建筑物等。附屬建筑物:涵閘、節制閘等。
1F418022 水電站的組成及布置
一、水電站的布置形式
(一)壩式水電站
一般為中、高水頭水電站。最常見的布置方式是壩后式水電站。
(二)河床式水電站
發電廠房與擋水閘、壩呈一列式布置在河床上共同起擋水作用的水電站。建于河流中、下游,一般為低水頭、大流量的水電站。
(三)引水式水電站
利用引水道來集中河段落差形成發電水頭的水電站。常建于流量小、河道縱坡降大的河流中、上游。
二、水電站樞紐建筑物的組成
擋水建筑物,泄水建筑物,水電站進水建筑物,水電站引水及尾水建筑物,水電站平水建筑物,發電、變電和配電建筑物等。
5.平水建筑物:如有壓引水道中的調壓室、無壓引水道末端的壓力前池等。
獲取更多資料
請關注“一級建造師備考助手”微信公眾號
掃一掃:一級建造師·備考助手
免費獲取“大立行動派·百天過一建”法規、管理、經濟、建筑、市政、機電、公路、水利學習任務
相關鏈接:
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
