2011年《建設工程監理案例分析》考試試卷答案解析

發布時間:2017-08-31 14:35:41來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
歷年真題是每一個備考生都要學習總結的,監理工程師也不例外,而有的考生早早就考試準備2017年監理工程師考試了,下面是小編精心整理的2011年《建設工程監理案例分析》考試試卷答案解析。





  2011年《建設工程監理案例分析》參考答案



  【案例一】

  1.事件1中總監理工程師對監理工作安排是否妥當的判斷以及正確安排。

  (1)監理實施細則由總監理工程師代表負責審批不妥。

  正確安排:審批監理實施細則由總監理工程師負責。

  (2)隱蔽工程由質量控制專業監理工程師負責驗收妥當。

  (3)工程費用索賠由造價控制專業監理工程師負責審批不妥。

  正確安排:工程費用索賠由總監理工程師負責審批。

  (4)工程計量原始憑證由監理員負責簽署妥當。

  2.事件2中總監理工程師對工程竣工預驗收工作安排的不妥之處以及正確安排。

  (1)不妥之處:專業監理工程師組織審查施工單位報送的竣工資料。

  正確安排:總監理工程師組織專業監理工程師對施工單位報送的竣工資料進行審查。

  (2)不妥之處:專業監理工程師簽署工程竣工報驗單。

  正確安排:由總監理工程師簽署工程竣工報驗單。

  (3)不妥之處:專業監理工程師負責編制工程質量評估報告。

  正確安排:由總監理工程師提出工程質量評估報告。

  (4)不妥之處:工程質量評估報告經總監理工程師審核簽字后報送建設單位。

  正確安排:工程質量評估報告經總監理工程師和監理單位技術負責人審核簽字后報送建設單位。

  3.風險對策的判斷如下:A屬于:損失控制;B屬于風險轉移;C屬于風險回避;D屬于控制損失;E屬于風險轉移;F屬于風險自留。

  4.事件4中施工單位的不妥之處以及正確做法:

  (1)不妥之處:施工單位質檢員填寫工程材料/構(配)件/設備報審表并簽字。

  正確做法:應由項目經理簽字。

  (2)不妥之處:僅附材料供應方提供的質量證明資料報送項目監理機構。

  正確做法:所附材料還應包括數量清單和自檢結果。



  【案例二】

  1.事件1中評標委員會人員組成的不正確之處以及理由:

  (1)不正確之處:招標代理機構提出評標委員會的組成。理由:應由招標人依法組建評標委員會。

  (2)不正確之處:評標委員會人員組成中包括當地招標投標管理辦公室主任。理由:評標委員會由招標人代表和有關技術、經濟方面的專家組成。

  (3)不正確之處:從評標專家?guī)熘须S機抽取4位技術、經濟專家。理由:技術、經濟專家沒有達到評標委員會成員總數的2/3,至少為5位技術、經濟專家。

  2.事件2中建設單位要求的不妥之處以及理由:

  (1)不妥之處:投標人應在購買招標文件時提交投標保證金。理由:投標保證金應當在投標時提交。

  (2)不妥之處:中標人的投標保證金不予退還。理由:中標人和未中標人的投標保證金都應退還。

  (3)不妥之處:履約保函的保證金額為合同總額的20%。理由:履約保函一般為合同金額的5%~10%。

  3.(1)事件3中建設單位應承擔的經濟損失:已建工程的損壞;現場堆放的價值50萬元的工程材料的損毀;建設單位受傷人員醫療費3萬元;修復損壞工程支出10萬元。

  (2)事件3中施工單位應承擔的經濟損失:部分施工機械損壞的修復費20萬元;施工單位受傷人員醫療費21萬元。

  (3)項目監理機構應批準的費用補償=(50+3+10)萬元=63萬元。

  (4)項目監理機構應批準的工期延期為1個月。

  4.就施工合同主體關系而言,事件4中設備部件損壞的責任應由建設單位承擔。理由:主體關系就是建設單位和施工單位,建設單位采購的材料設備經檢查試驗通過后,仍不能解除建設單位供應材料設備存在的質量缺陷責任。



  【案例三】

  1.(1)事件1中挖斷煤氣管道事故的責任方為建設單位。理由:開工前,建設單位應向施工單位提供完整的施工區域內的地下管線圖,其中應包含煤氣管道走向埋深位置圖。

  (2)項目監理機構批準的工程延期為7天。理由:雨期下雨停工3天不予批準延期,只批準因搶修導致現場停工7天的工期延期。

  (3)項目監理機構批準的費用補償為14000元。理由:費用補償=7×2000元=14000元。

  2.根據《建設工程安全生產管理條例》,事件2中甲、乙施工單位和監理單位對基坑局部坍塌事故應承擔的責任及理由。

  (1)甲施工單位和乙施工單位對事故承擔連帶責任,由乙施工單位承擔主要責任。理由:甲施工單位屬于總承包單位,乙施工單位屬于分包單位,他們對分包工程的安全生產承擔連帶責任;分包單位不服從管理導致的生產安全事故的,由分包單位承擔主要責任。

  (2)監理單位承擔監理責任。理由:監理單位應當按照法律法規和工程建設強制性標準實施監理,并對建設工程安全生產承擔監理責任。

  3.事件3中甲施工單位做法的不妥以及正確的做法:

  (1)不妥之處:甲施工單位憑施工經驗,未經安全驗算編制高大模板工程專項施工方案。正確做法:應認真編制方案,且有詳細的安全驗算書。

  (2)不妥之處:專項施工方案經項目經理簽字后報總監理工程師審批的同時就開始搭設高大模板。正確做法:專項施工方案經甲施工單位技術負責人、總監理工程師簽字后實施。

  (3)不妥之處:施工現場安全生產管理人員由項目總工程師兼任。正確做法:應該由專職安全生產管理人員進行現場監督。

  4.事件4中甲施工單位的做法不妥。理由:依據《建設工程安全生產管理條例》,施工單位不得在工程尚未竣工驗收的建筑物內設置員工集體宿舍。



  【案例四】

  1.事件1中專業監理工程師的做法的不妥之處以及理由:

  (1)不妥之處:打樁工程開工前,分包單位向專業監理工程師報送了分包單位資格報審表及相關資料。理由:在總承包單位選定分包單位后,應向監理工程師報送分包單位資格報審表及相關資料。

  (2)不妥之處:專業監理工程師僅審查了營業執照、企業資質等級證書后,認為符合條件。理由:專業監理工程師審查的內容不全面。

  (3)不妥之處:專業監理工程師認為符合條件后即通知施工單位同意分包單位進場施工。理由:應由總監理工程師書面確認。

  2.專業監理工程師處理事件2的程序:報總監理工程師并下達監理工作通知單,要求施工單位提交產品出廠合格證、技術說明書及檢驗或實驗報告,待重新檢驗合格后使用,如檢驗不合格,書面通知施工單位將該批鋼材撤出現場。

  3.第(1)項原因歸入影響工程質量的五大要因的人員之中;

  第(2)項原因歸入影響工程質量的五大要因的方法之中;

  第(3)項原因歸入影響工程質量的五大要因的機械之中;

  第(4)項原因歸入影響工程質量的五大要因的環境之中;

  第(5)項原因歸入影響工程質量的五大要因的環境之中;

  第(6)項原因歸入影響工程質量的五大要因的材料之中。

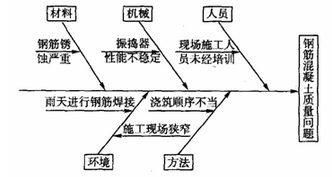

  繪制的因果分析圖如下圖所示。




  4.按損失嚴重程度劃分,事件4中的質量事故屬于嚴重質量事故。

  項目監理機構接到事故調查報告后對該事故的處理程序:①組織相關單位研究,并責成相關單位完成技術處理方案;②對工程質量事故技術處理施工質量進行監理;③組織相關各方對施工單位完工自檢后報驗的結果進行檢查驗收,必要時進行處理結果鑒定;④審核簽認事故單位報送的質量事故處理報告,組織將有關技術資料歸檔;⑤簽發工程復工令。



  【案例五】

  1.(1)混凝土工程的直接工程費=100×0.4×2400+275×2400+1200×0.025×2400=82.80萬元。

  (2)混凝土工程的全費用綜合單價={[828000×(1+5%)×(1+10%)×(1+8%)×(1+3.41%)]/2400}元/m3=445.03元元/m3。

  2.事件1中,因拆除混凝土發生的費用不應計人工程價款。理由:施工質量缺陷屬于施工單位責任范圍,返工增加的費用由施工單位承擔,工期不予順延。

  3.由于[(2600—2400)/2400]×100%=8.33%<15%,因此,混凝土工程的結算價款仍按原綜合單價結算。

  對應的工程結算價款=445.03×2600=115.71萬元。

  4.事件2中,因拆除混凝土發生的費用應計人工程價款。理由:因設計變更導致合同價款增減及造成施工單位損失由建設單位承擔,延誤的工期相應順延

  5.(1)計入結算的混凝土工程量=2600+150=2750m3。

  (2)混凝土工程的實際結算價=(2750×445.03+53000)=127.68萬元。



  【案例六】

  1.總監理工程師不應批準事件1中施工單位提出的延期開工申請。理由:根據建設工程施工合同(規范文本)的規定,如果承包人不能按時開工,應在不遲于協議約定的開工日期前7天以書面形式向監理工程師提出延期開工的理由和要求,本案例是在開工日前5天提出,不符合規定,所以不應批準。

  2.根據《建設工程監理規范》(GB50319-2000),該工程還應具備以下開工條件,總監理工程師方可簽發工程開工報審表:①施工組織設計已獲總監理工程師批準;②機具、施工人員已進場,主要工程材料已落實;③進場道路及水、電、通信等已滿足開工要求。

  3.該施工進度計劃的工期為75天,關鍵工作為A、D、E、H、K。

  C工作自由時差=9+15+24-9-12=27天,總時差=75-9-12-9-8=37天。

  D工作為關鍵工作,因此,自由時差為0,總時差為0。

  F工作的自由時差=26-9-8-9=0,總時差=75-9-8-9-15-12=22天。

  4.A工作已完成,對總工期及緊后工作無影響。

  B工作已完成,對總工期及緊后工作無影響。

  C工作已完成6天的工作量,拖延了5天,拖延的時間既沒有超過總時差,也沒有超過自由時差,對總工期及緊后工作無影響。

  D工作已完成5天的工作量,拖延了6天,D工作為關鍵線路,預計會使總工期延長6天,也會影響緊后工作。



  5.項目監理機構的處理程序:下達局部工程暫停令,經項目監理機構對B工作驗收合格后,再進行F工作,并由施工單位承擔所造成的費用及工期損失。

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 不锈钢复合板厂家_钛钢复合板批发_铜铝复合板供应-威海泓方金属复合材料股份有限公司 | 土壤水分自动监测站-SM150便携式土壤水分仪-铭奥仪器 | TPU薄膜_TPU薄膜生产厂家_TPU热熔胶膜厂家定制_鑫亘环保科技(深圳)有限公司 | 大巴租车平台承接包车,通勤班车,巴士租赁业务 - 鸿鸣巴士 | 小型玉石雕刻机_家用玉雕机_小型万能雕刻机_凡刻雕刻机官网 | 北京环球北美考试院【官方网站】|北京托福培训班|北京托福培训 | 焊接减速机箱体,减速机箱体加工-淄博博山泽坤机械厂 | 【365公司转让网】公司求购|转让|资质买卖_股权转让交易平台 | 佛山商标注册_商标注册代理|专利注册申请_商标注册公司_鸿邦知识产权 | 首页 - 张店继勇软件开发工作室 兰州UPS电源,兰州山特UPS-兰州万胜商贸 | 南京欧陆电气股份有限公司-风力发电机官网 | 大型冰雕-景区冰雕展制作公司,3D创意设计源头厂家-[赛北冰雕] | 江苏全风,高压风机,全风环保风机,全风环形高压风机,防爆高压风机厂家-江苏全风环保科技有限公司(官网) | Honsberg流量计-Greisinger真空表-气压计-上海欧臻机电设备有限公司 | 丁基胶边来料加工,医用活塞边角料加工,异戊二烯橡胶边来料加工-河北盛唐橡胶制品有限公司 | 天津暖气片厂家_钢制散热器_天津铜铝复合暖气片_维尼罗散热器 | 悬浮拼装地板_篮球场木地板翻新_运动木地板价格-上海越禾运动地板厂家 | 精密钢管,冷拔精密无缝钢管,精密钢管厂,精密钢管制造厂家,精密钢管生产厂家,山东精密钢管厂家 | 新能源汽车电池软连接,铜铝复合膜柔性连接,电力母排-容发智能科技(无锡)有限公司 | 固诺家居-全屋定制十大品牌_整体衣柜木门橱柜招商加盟 | 专注提供国外机电设备及配件-工业控制领域一站式服务商-深圳市华联欧国际贸易有限公司 | 盘煤仪,盘料仪,盘点仪,堆料测量仪,便携式激光盘煤仪-中科航宇(北京)自动化工程技术有限公司 | 石磨面粉机|石磨面粉机械|石磨面粉机组|石磨面粉成套设备-河南成立粮油机械有限公司 | 精密模具加工制造 - 富东懿 | 长江船运_国内海运_内贸船运_大件海运|运输_船舶运输价格_钢材船运_内河运输_风电甲板船_游艇运输_航运货代电话_上海交航船运 | 六自由度平台_六自由度运动平台_三自由度摇摆台—南京全控科技 | 电车线(用于供电给电车的输电线路)-百科 | 变色龙PPT-国内原创PPT模板交易平台 - PPT贰零 - 西安聚讯网络科技有限公司 | 盐水蒸发器,水洗盐设备,冷凝结晶切片机,转鼓切片机,絮凝剂加药系统-无锡瑞司恩机械有限公司 | LHH药品稳定性试验箱-BPS系列恒温恒湿箱-意大利超低温冰箱-上海一恒科学仪器有限公司 | 两头忙,井下装载机,伸缩臂装载机,30装载机/铲车,50装载机/铲车厂家_价格-莱州巨浪机械有限公司 | 双杰天平-国产双杰电子天平-美国双杰-常熟双杰仪器 | 数控车床-立式加工中心-多功能机床-小型车床-山东临沂金星机床有限公司 | 带式过滤机厂家_价格_型号规格参数-江西核威环保科技有限公司 | 都江堰招聘网-都江堰人才网 都江堰人事人才网 都江堰人才招聘网 邢台人才网_邢台招聘网_邢台123招聘【智达人才网】 | 广东机电安装工程_中央空调工程_东莞装饰装修-广东粤标建设有限公司 | 复盛空压机配件-空气压缩机-复盛空压机(华北)总代理 | 环氧树脂地坪漆_济宁市新天地漆业有限公司 | 振动时效_振动时效仪_超声波冲击设备-济南驰奥机电设备有限公司 北京宣传片拍摄_产品宣传片拍摄_宣传片制作公司-现像传媒 | 家庭教育吧-在线家庭教育平台,专注青少年家庭教育 | 离子色谱自动进样器-青岛艾力析实验科技有限公司 |
