大立教育:2012年監理工程師《案例分析》考試試卷及答案

發布時間:2017-08-31 14:21:46來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
時間真是飛快,很多的考生已經開始進行2018年監理工程師的備考了,早備考,快速通關,那么歷年真題則就備考生必須的珍貴材料,下面是小編為大家精心整理好的2012年監理工程師《建設工程監理案例分析》考試試卷及答案。



2012年監理工程師考試《建設工程監理案例分析》考試試卷及答案.doc
文件類型: .doc 96b98edb52ebbb150cd0c5455f3a779d.doc (1.04 MB)

  時間真是飛快,很多的考生已經開始進行2018年監理工程師的備考了,早備考,快速通關,那么歷年真題則就備考生必須的珍貴材料,下面是小編為大家精心整理好的2012年監理工程師《建設工程監理案例分析》考試試卷及答案。



  2012年《建設工程監理案例分析》考試試卷



  【案例一】背景資料

  某實施監理的工程,監理合同履行過程中發生以下事件:

  事件1:監理規劃中明確的部分工作如下:(1)論證工程項目總投資目標;(2)制訂施工階段資金使用計劃;(3)編制由建設單位供應的材料和設備的進場計劃;(4)審查確認施工分包單位;(5)檢查施工單位試驗室試驗設備的計量檢定證明;(6)協助建設單位確定招標控制價;(7)計量已完工程;(8)驗收隱蔽工程;(9)審核工程索賠費用;(10)審核施工單位提交的工程結算書;(11)參與工程竣工驗收;(12)辦理工程竣工備案。

  事件2:建設單位提出要求:總監理工程師應主持召開第一次工地會議、每周一次的工地例會以及所有專業性監理會議,負責編制各專業監理實施細則,負責工程計量,主持整理監理資料。

  事件3:項目監理機構履行安全生產管理的監理職責,審查了施工單位報送的安全生產相關資料。

  事件4:專業監理工程師發現,施工單位使用的起重機械沒有現場安裝后的驗收合格證明,隨即向施工單位發出監理工程師通知單。



  【問題】

  1.針對事件1中所列的工作,分別指出哪些屬于施T階段投資控制工作,哪些屬于施工階段質量控制工作;對不屬于施工階段投資、質量控制工作的,分別說明理由。

  2.指出事件2中建設單位所提要求的不妥之處,寫出正確做法。

  3.事件3中,根據《建設工程安全生產管理?xiàng)l例》,項目監理機構應審查施工單位報送資料中的哪些內容?

  4.事件4中,監理工程師通知單應對施工單位提出哪些要求?



  【案例二】背景資料

  某實施監理的工程,建設單位與甲施工單位按《建設工程施工合同(示范文本)》簽訂了合同,合同工期2年。經建設單位同意,甲施工單位將其中的專業工程分包給乙施工單位。

  工程實施過程中發生以下事件:

  事件1:甲施工單位在基礎工程施工時發現,現場條件與施工圖不符,遂向項目監理機構提出變更申請。總監理工程師指令甲施工單位暫停施工后,立即與設計單位聯系,設計單位同意變更,但同時表示無法及時提交變更后的施工圖。總監理工程師將此事報告建設單位,建設單位隨即要求總監理工程師修改施工圖并簽署變更文件,交甲施工單位執行。

  事件2:專業監理工程師巡視時發現,乙施工單位未按審查后的施工方案施工,存在工程質量、安全事故隱患。總監理工程師分別向甲、乙施工單位發出整改通知,甲、乙施工單位既不整改也未回函答復。

  事件3:工程竣工結算時,甲施工單位將事件1中基礎工程設計變更所增加的費用列入工程竣工結算申請,總監理工程師以甲施工單位未及時提出變更工程價款申請為由,拒絕變更基礎工程價款。

  事件4:工程竣工驗收前,項目監理機構根據《建設工程文件歸檔整理規范》(GB/T 50328—2001)的要求整理、歸檔資料,其中包括:(1)工程開工審批表;(2)圖紙會審會議紀要;(3)分包單位資格材料;

  (4)工程質量事故報告及處理意見;(5)工程費用索賠報告。



  【問題】

  1.分別指出事件1中總監理工程師和建設單位做法的不妥之處。寫出該變更的正確處理程序。

  2.事件2中,總監理工程師分別向甲、乙施工單位發出整改通知是否正確?分別說明理由。在發出整改通知后,甲、乙施工單位既不整改也未回函答復,總監理工程師應采取什么措施?

  3.事件3中,總監理工程師的做法是否正確?說明理由。

  4.事件4中所列資料,哪些應向建設單位移交,哪些不移交?哪些由監理單位保存,哪些不保存?



  【案例三】背景資料

  某工程,監理單位承擔其中A、B、C三個施工標段的監理任務。A標段施工由甲施工單位承擔,B、C標段施工由乙施工單位承擔。工程實施過程中發生以下事件。

  事件1:A標段基礎工程完工并經驗收后,基礎局部出現開裂。總監理工程師立即向甲施工單位下達工程暫停今,經調查分析,該質量事故是由于設計不當所致。

  事件2:建設單位負責供應的一批鋼材運抵A標段現場后,項目監理機構查驗了該批鋼材的質量證明文件,并按規定進行了抽檢。

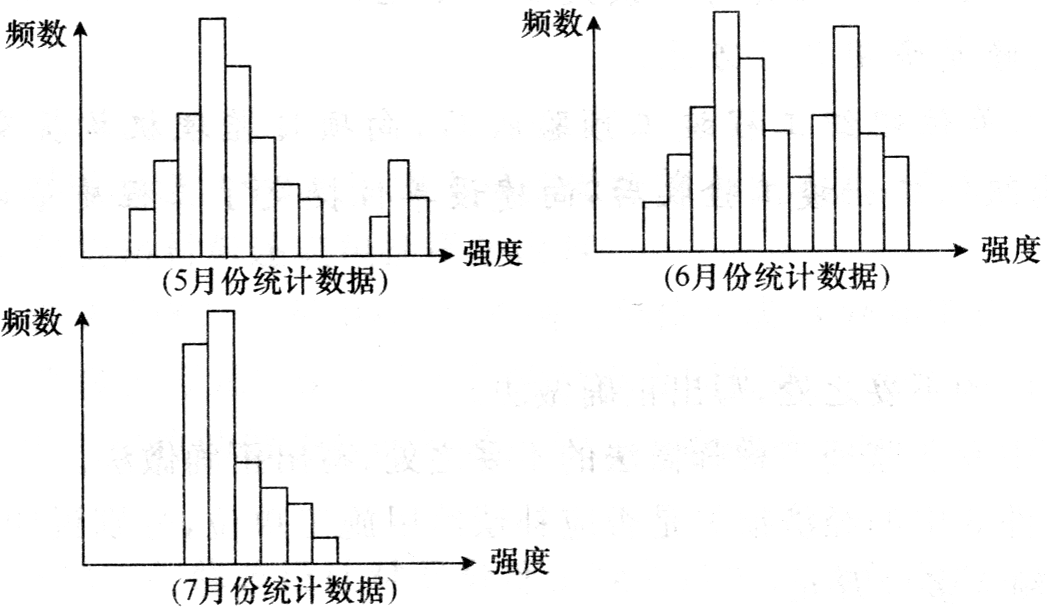

  事件3:B、C兩個標段5、6、7三個月混凝土試塊抗壓強度統計數據的直方圖如圖所示。




  混凝土強度統計直方圖

  事件4:專業監理工程師巡視時發現,乙施工單位的專職安全生產管理人員離崗,臨時由甲施工單位的安全生產管理人員兼管B、C標段現場安全。

  事件5:C標段工程設計中采用隔震抗震新技術,為此,項目監理機構組織了設計技術交底會。針對該項新技術,乙施工單位擬在施工中采用相應的新工藝。



  【問題】

  1.針對事件1,寫出項目監理機構處理基礎工程質量事故的程序。

  2.事件2中,項目監理機構應查驗鋼材的哪些質量證明文件?

  3.針對事件3,指出5、6、7三個月的直方圖分別屬于哪種類型,并分別說明其形成原因。

  4.事件4中,專業監理工程師應如何處理所發現的情況?

  5.事件5中,項目監理機構組織設計技術交底會是否妥當?針對乙施工單位擬采用的新工藝,寫出項目監理機構的處理程序。



  【案例四】背景資料

  某實施監理的工程,工程實施過程中發生以下事件。

  事件1:甲施工單位將其編制的施工組織設計報送建設單位。建設單位考慮到工程的復雜性,要求項目監理機構審核該施工組織設計;施工組織設計經監理單位技術負責人審核簽字后,通過專業監理工程師轉交給甲施工單位。

  事件2:甲施工單位依據施工合同將深基坑開挖工程分包給乙施工單位,乙施工單位將其編制的深基坑支護專項施工方案報送項目監理機構,專業監理工程師接收并審核批準了該方案。

  事件3:主體工程施工過程中,因不可抗力造成了損失。甲施工單位及時向項目監理機構提出索賠申請,并附有相關證明材料,要求補償?shù)慕?jīng)濟損失如下:(1)在建工程損失26萬元;(2)施工單位受傷人員醫藥費、補償金4.5萬元;(3)施工機具損壞損失12萬元;(4)施工機械閑置、施工人員窩工損失5.6萬元;(5)工程清理、修復費用3.5萬元。

  事件4:甲施工單位組織工程竣工預驗收后,向項目監理機構提交了工程竣工報驗單。項目監理機構組織工程竣工驗收后,向建設單位提交了工程質量評估報告。



  【問題】

  1.指出事件1中的不妥之處,寫出正確做法。

  2.指出事件2中專業監理工程師做法的不妥之處,寫出正確做法。

  3.逐項分析事件3中的經濟損失是否應補償給甲施工單位,分別說明理由。項目監理機構應批準的補償金額為多少萬元?

  4.指出事件4中的不妥之處,寫出正確做法。



  【案例五】背景資料

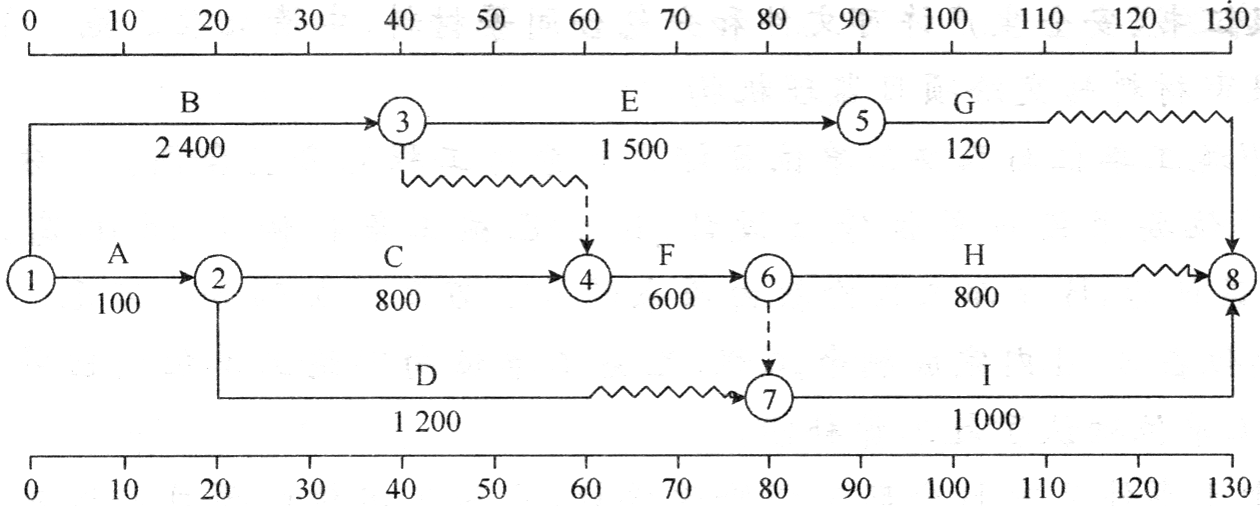

  某工程,甲施工單位按照施工合同約定,擬將B、F兩項分部工程分別分包給乙、丙施工單位。經總監理工程師批準的施工總進度計劃如圖所示(單位:d),各項工作勻速進展。




  施工總進度計劃

  工程實施過程中發生以下事件。

  事件1:工程開工前,建設單位未將委托給監理單位的監理內容和權限書面告知甲施工單位。甲施工單位向建設單位提交了乙施工單位分包單位資格報審表及營業執照、企業資質等級證書、安全生產許可文件和分包合同等材料,申請批準乙施工單位進場,建設單位將該報審材料轉交給項目監理機構。

  事件2:甲施工單位與乙施工單位簽訂了B分部工程的分包合同。B分部工程開工45d后,建設單位要求設計單位修改設計,造成乙施工單位停工15d,窩工損失合計8萬元。修改設計后,B分部工程價款由原來的500萬元增加到560萬元。甲施工單位要求乙施工單位在30d內完成剩余工程,乙施工單位向甲施工單位提出補償3萬元的趕工費,甲施工單位確認了趕工費補償。

  事件3:由于事件2中B分部工程修改設計,乙施工單位向項目監理機構提出工程延期的申請。

  事件4:專業監理工程師巡視時發現,已進場準備安裝設備的丙施工單位未經項目監理機構進行資格審核。



  【問題】

  1.事件1中,分別指出建設單位、甲施工單位做法的不妥之處,說明理由。甲施工單位提交的乙施工單位的分包資格材料還應包括哪些內容?

  2.事件2中,考慮設計修改和費用補償,乙施工單位完成B分部工程每月(按30d計)應獲得的工程價款分別為多少萬元?B分部工程的最終合同價款為多少萬元?

  3.事件3中,乙施工單位的做法有何不妥?寫出正確做法。B分部工程的實際工期是多少天?

  4.事件3中,B分部工程修改設計對F分部工程的進度以及對工程總工期有何影響?分別說明理由。

  5.寫出項目監理機構對事件4的處理程序。



  【案例六】背景資料

  某實施監理的工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,合同約定:

  (1)合同工期為130d;因施工單位原因造成工期延誤的,違約賠償金為5000元/d。

  (2)按《建筑安裝工程費用項目組成》(建標[2003]206號)規定,以直接費為計算基礎的工料單價法進行計價,間接費率為15%,利潤率為5%,綜合計稅系數為3.41%。

  (3)部分工料機單價如下:人工費60元/工日,窩工補償30元/工日;挖掘機租賃費900元/d;自有塔吊設備使用費1200元/臺班,閑置補償費800元/臺班。

  工程實施過程中發生以下事件。

  事件1:開工前,施工單位編制的時標網絡計劃如圖所示(時間單位:d;箭線下方數字為工作的計劃消耗工日),各項工作均勻速進展。

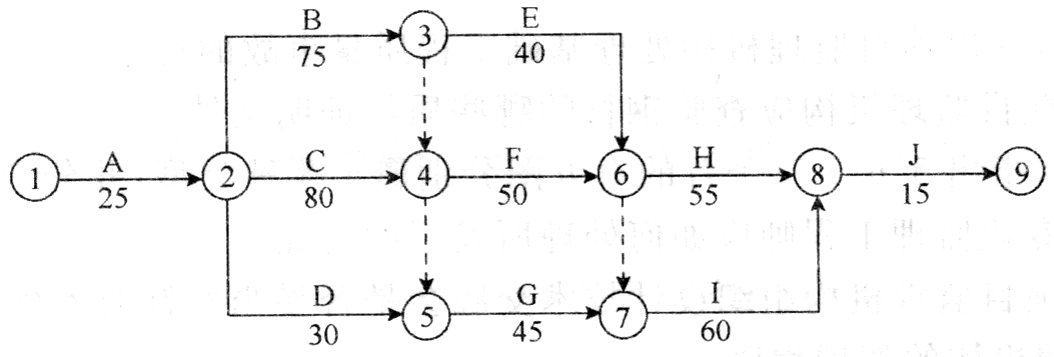

  項目監理機構審核施工單位提交的時標網絡計劃時發現:工作C、F和I需使用一臺挖掘機,工作E和H需單獨使用塔吊設備,而施工單位僅有一臺塔吊設備,于是向施工單位提出調整工作進度安排的建議。




  時標網絡計劃

  事件2:項目監理機構對施工單位調整后的計劃安排進行風險分析,認為因施工單位原因使工作C持續時間延長5d的概率是15%,使工作D持續時間延長12d的概率是20%,使工作G持續時間延長10d的概率是5%。工作持續時間的延長會導致機械閑置和人員窩工。

  事件3:建設單位要求對工作E進行設計變更,該變更使工作E的持續時間延長5d,增加用工150工日、塔吊設備5臺班、材料費18000元、相應的措施費7000元。施工單位向項目監理機構提出變更工程價款和延長工期的要求。

  事件4:由于工作E的設計變更,使工作G、H進場的施工人員不能按期施工,施工單位向項目監理機構提出相應的窩工補償要求。



  【問題】

  1.事件1中,應如何調整工作進度安排?調整后的總工期是多少?

  2.事件2中,直接導致總工期延誤5 d的風險事件有哪些?說明理由。僅考慮直接導致總工期延誤的風險事件,施工單位的風險量(以費用形式表示)是多少?

  3.事件3中,項目監理機構應批準的變更價款和工期補償分別是多少?說明理由。

  4.事件4中,項目監理機構應批準的窩工補償是多少?說明理由。





 1/2    1 2 下一頁 尾頁

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 网站优化公司_北京网站优化_抖音短视频代运营_抖音关键词seo优化排名-通则达网络 | 精密模具制造,注塑加工,吹塑和吹瓶加工,EPS泡沫包装生产 - 济南兴田塑胶有限公司 | 动库网动库商城-体育用品专卖店:羽毛球,乒乓球拍,网球,户外装备,运动鞋,运动包,运动服饰专卖店-正品运动品网上商城动库商城网 - 动库商城 | 硅胶管挤出机厂家_硅胶挤出机生产线_硅胶条挤出机_臣泽智能装备 贵州科比特-防雷公司厂家提供贵州防雷工程,防雷检测,防雷接地,防雷设备价格,防雷产品报价服务-贵州防雷检测公司 | 混合反应量热仪-高温高压量热仪-微机差热分析仪DTA|凯璞百科 | 广域铭岛Geega(际嘉)工业互联网平台-以数字科技引领行业跃迁 | 常州翔天实验仪器厂-恒温振荡器-台式恒温振荡器-微量血液离心机 恒温恒湿箱(药品/保健品/食品/半导体/细菌)-兰贝石(北京)科技有限公司 | EDLC超级法拉电容器_LIC锂离子超级电容_超级电容模组_软包单体电容电池_轴向薄膜电力电容器_深圳佳名兴电容有限公司_JMX专注中高端品牌电容生产厂家 | 涂层测厚仪_漆膜仪_光学透过率仪_十大创新厂家-果欧电子科技公司 | PVC地板|PVC塑胶地板|PVC地板厂家|地板胶|防静电地板-无锡腾方装饰材料有限公司-咨询热线:4008-798-128 | 托盘租赁_塑料托盘租赁_托盘出租_栈板出租_青岛托盘租赁-优胜必达 | 电缆接头-防爆电缆接头-格兰头-金属电缆接头-防爆填料函 | 金属抛光机-磁悬浮抛光机-磁力研磨机-磁力清洗机 - 苏州冠古科技 | 真空冷冻干燥机_国产冻干机_冷冻干燥机_北京四环冻干 | 臻知网大型互动问答社区-你的问题将在这里得到解答!-无锡据风网络科技有限公司 | 阿尔法-MDR2000无转子硫化仪-STM566 SATRA拉力试验机-青岛阿尔法仪器有限公司 | 管理会计网-PCMA初级管理会计,中级管理会计考试网站 | 滑石粉,滑石粉厂家,超细滑石粉-莱州圣凯滑石有限公司 | 危废处理系统,水泥厂DCS集散控制系统,石灰窑设备自动化控制系统-淄博正展工控设备 | 清洁设备_洗地机/扫地机厂家_全自动洗地机_橙犀清洁设备官网 | 搅拌磨|搅拌球磨机|循环磨|循环球磨机-无锡市少宏粉体科技有限公司 | 南昌旅行社_南昌国际旅行社_南昌国旅在线 | 翻斗式矿车|固定式矿车|曲轨侧卸式矿车|梭式矿车|矿车配件-山东卓力矿车生产厂家 | 报警器_家用防盗报警器_烟雾报警器_燃气报警器_防盗报警系统厂家-深圳市刻锐智能科技有限公司 | 北京自然绿环境科技发展有限公司专业生产【洗车机_加油站洗车机-全自动洗车机】 | 宁夏档案密集柜,智能密集柜,电动手摇密集柜-盛隆柜业宁夏档案密集柜厂家 | 医院专用门厂家报价-医用病房门尺寸大全-抗菌木门品牌推荐 | 碳纤维复合材料制品生产定制工厂订制厂家-凯夫拉凯芙拉碳纤维手机壳套-碳纤维雪茄盒外壳套-深圳市润大世纪新材料科技有限公司 | 共享雨伞_共享童车_共享轮椅_共享陪护床-共享产品的领先者_有伞科技 | 首页-浙江橙树网络技术有限公司| 玻璃钢板-玻璃钢防腐瓦-玻璃钢材料-广东壹诺 | 珠海网站建设_响应网站建设_珠海建站公司_珠海网站设计与制作_珠海网讯互联 | 定制奶茶纸杯_定制豆浆杯_广东纸杯厂_[绿保佳]一家专业生产纸杯碗的厂家 | 视频直播 -摄影摄像-视频拍摄-直播分发 | 数显水浴恒温振荡器-分液漏斗萃取振荡器-常州市凯航仪器有限公司 | 皮带机-带式输送机价格-固定式胶带机生产厂家-河南坤威机械 | 防爆鼓风机-全风-宏丰鼓风机-上海梁瑾机电设备有限公司 | 金属软管_不锈钢金属软管_巩义市润达管道设备制造有限公司 | 奇酷教育-Python培训|UI培训|WEB大前端培训|Unity3D培训|HTML5培训|人工智能培训|JAVA开发的教育品牌 | 上海软件开发-上海软件公司-软件外包-企业软件定制开发公司-咏熠科技 | 工业车间焊接-整体|集中除尘设备-激光|等离子切割机配套除尘-粉尘烟尘净化治理厂家-山东美蓝环保科技有限公司 |
