2016年監理工程師案例分析真題及參考答案

發布時間:2017-08-29 17:17:02來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
歷年真題向來是監理工程師考生的重要考試資料,小編精心整理了2016年監理工程師案例分析真題及答案解析,希望對大家備考有所幫助。



  2016年監理工程師考試真題參考答案

  《建設工程監理案例分析》



  【案例一】

  【參考答案】

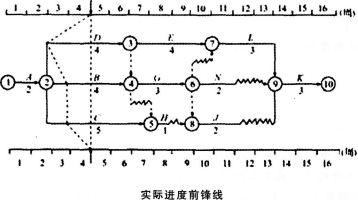

  1.實際進度前鋒線如下圖所示。




  根據上圖中實際進度前鋒線,分析如下:

  (1)工作B拖后1周,因工作B總時差為1周,所以不影響工期。

  (2)工作C拖后1周,因工作C總時差為3周,所以不影響工期。

  (3)工作D拖后2周,因工作D總時差為0(或D為關鍵工作),所以影響工期2周。

  2.批準工程延期2周。理由:施工中發現地下文物造成D工作拖延,不屬于施工單位原因。

  3.(1)事件2不能索賠費用,根據《標準施工招標文件》中應給承包人補償的條款可知,因異常惡劣的氣候造成施工單位機械損壞和施工人員窩工的損失不能索賠。

  (2)事件4可以索賠費用,根據《標準施工招標文件》中應給承包人補償的條款可知,因施工中發現地下文物屬非施工單位原因。

  (3)可獲得的費用為4×100+1200=1600(元)。

  4.不予結算,因施工單位對C工作的費用沒有報價,故認為該項費用已分攤到其他相應項目中。

  5.施工單位可以得到的結算款為:

  A工作:840×300=25.20(萬元);

  B工作:1200×25%×320=9.60(萬元);

  D工作:4×100+1200=1600(元)=0.16(萬元);

  小計:25.20+9.60+0.16=34.96(萬元)。



  【案例二】

  【參考答案】

  1.(1)如果不改變原施工進度計劃總工期和工作工藝關系,工作B在第2月初開始,第3月底結束;工作C在第4月初開始,第6月底結束(或安排在4~6、5~7、6~8、7~9、8~10、9~11月均可);工作H開始時間不變。這樣安排B、C、H三項工作最合理。

  (2)此時B、C、H三項工作的專業施工隊最少的工作間斷時間為5個月。

  2.(1)由于建設單位負責的施工現場拆遷工作未能按時完成,總監理工程師口頭指令承包單位開工日期推遲不妥。正確做法:總監理工程師應以書面形式通知承包單位,推遲開工日期并相應順延工期。

  (2)由于建設單位負責的施工現場拆遷工作未能按時完成,工期順延后,鑒于工程未開工,因延期開工給承包單位造成的損失不予補償不妥。正確做法:應補償承包單位因延期開工造成的損失。

  3.計算流水步距。錯位相減求得差數列。

  G與H之間;




  H與I間的流水步距KH,I=max(2,2,-5)=2(月)。

  G、H、I三項工作的流水施工工期為:(3+2)+(2+3)=10(月)。

  此時工程總工期為4+6+10=20(月),可以滿足原竣工日期要求。







  【案例三】

  【參考答案】

  1.總監理工程師應組織專業監理工程師審查施工單位報送的施工組織設計文件,提出審查意見,并經總監理工程師審核、簽認后由監理機構報建設單位。

  總監理工程師認可施工單位施工組織設計中的設備管道豎井位移不妥。理由:設備管道豎并位移屬于設計變更,應辦理書面變更手續。

  2.專業監理工程師對施工單位試驗室除考查資質等級及其試驗范圍外,還應考查:

  (1)法定計量部門對試驗設備出具的計量檢定證明;

  (2)試驗室的管理制度;

  (3)試驗人員的資格證書;

  (4)本工程的試驗項目及其要求。

  3.建設單位在第一次工地會議的不妥之處:

  (1)不妥之處:未辦理好施工許可證之前要求開工。正確做法:施工許可證已獲政府主管部門批準才能開工。

  (2)不妥之處:自行起草會議紀要,將會議紀要起草完后直接送發有關單位。正確方法:第一次工地會議紀要應由項目監理機構負責起草,并經與會各方代表會簽。

  4.事件2中,專業監理工程師檢查時發現施工單位安裝人員與資格報審名單中的人員不完全相符,應由總監理工程師下達設備安裝的暫停令,要求施工單位整改(撤換無證人員,安排原審核合格人員或持證的新換人員,新換人員要報審資格)的同時,對已安裝部分的質量進行檢驗,檢驗合格者認可,檢驗不合格,作返工處理。施工單位整改合格后,由總監理工程師下達復工令。

  5.事件3中,總監理工程師的做法妥當。施工單位由于事件3所提出的費用索賠和工期延

  期要求不能被批準,因為施工單位不按技術規程調試設備,已明顯存在較大的質量和安全隱患。



  【案例四】

  【參考答案】

  1.第(1)項不支付。理由:職工教育經費已包含在企業管理費中。

  第(2)項模型破壞性試驗費應支付。理由:合同中建安工程造價中不包括此項費用。改進混凝土泵送工藝試驗費不支付。理由:該項目費用屬于施工單位技改支出費用,應由施工單位自己承擔。

  第(3)項為民工搭建的用房費用不支付。因該費用已計入建筑工程費中的措施項目費。為業主搭建的用房費用應支付,因該項費用屬于業主應支付的臨時設施費。

  第(4)項不支付。因該項目費用已包含在合同價中。

  第(5)項的①不支付。因雨季施工是一個有經驗的承包商能合理預見的,屬承包商應承擔的風險。②應支付。由于業主原因造成的損失,屬于補償范圍。

  2.人工費補償=(2800-2200)×40=2.4(萬元)。

  機械臺班費補償=(410-360)×180=0.9(萬元)。

  3.(1)5月底:進度偏差=已完工作預算投資-計劃工作預算投資=1500-1500=0(萬元);

  投資偏差=已完工作預算投資-已完工作實際投資=1500-2000=-500(萬元);

  即合同進行到第5個月底時進度無偏差,投資超出預算500萬元。

  (2)10月底:進度偏差=已完工作預算投資-計劃工作預算投資=4000-5500=-1500(萬元);

  投資偏差=已完工作預算投資-已完工作實際投資=4000-4500=-500(萬元);

  即合同進行到第10個月底時工程進度拖延1500萬元,投資超由預算500萬元。



  【案例五】

  【參考答案】

  關鍵線路:①→③→④→⑤→⑦→⑧→?→?。

  工作H的總時差40天,自由時差10天;

  工作K的總時差30天,自由時差20天;

  工作M的總時差10天,自由時差10天。

  2.施工單位應向項目監理機構報送的索賠文件有:事件發生的28天內遞交索賠意向通知書,詳細說明索賠理由以及要求追加的付款金額和延長的工期,并附必要的記錄和證明材料。

  工程延期的補償為0。因為D工作延誤10天,總時差10天,不會造成工期延長;E工作延誤5天,總時差20天,不會造成工期延長。

  費用索賠15萬元。因為地質情況與設計不符,屬于建設單位責任。

  3.第90天檢查時,G工作正常,對總工期無影響;H工作超前10天,但不是關鍵工作,所以對總工期無影響;I工作拖后10天,1工作是關鍵工作,所以會造成總工期延長10天;C工作拖后20天,但C工作有總時差30天,所以對總工期無影響。最終會對總工期造成延長10天的影響。

  4.N工作壓縮60天后,H工作總時差50天,自由時差30天;K工作總時差20天,自由時差10天;M工作總時差10天,自由時差10天。



  【案例六】

  【參考答案】

  1.該工程宜采用固定單價合同。理由:固定單價合同屬于單價合同,在約定的風險范圍內價款不再調整,這種合同的價款并不是絕對不可調整,而是約定范圍內的風險由承包人承擔。因為本案例中工程項目性質清楚,但工程量事先無法準確確定,故適合采用固定單價合同。

  2.(1)不妥之處:乙方對已完成的分項工程在5天內向監理工程師提交已完工程量報告。

  正確做法:乙方應于每月25日向監理人報送上月20日至當月19日已完成的工程量報告,并附具進度付款申請單、已完成工程量報表和有關資料。

  (2)不妥之處:監理工程師接到報告后14天內按設計圖紙核實已完工程量,并在計量前48小時內通知乙方。正確做法:監理工程師接到報告后7天內按設計圖紙核實已完工程量,并在計量前24小時內通知乙方。

  (3)不妥之處:若監理工程師收到乙方報告后14天內未進行計量,從第15天起,乙方報告中提出的工程量即視為被確認,作為工程價款支付的依據。正確做法:若監理工程師收到乙方報告后7天內未進行計量,從第8天起,乙方報告中提出的工程量即視為被確認,作為工程價款支付的依據。

  3.(1)不妥之處:監理工程師自收到變更價款報告之日起21天內,對乙方的要求予以確認,若無正當理由不確認或答復時,自乙方的報告送達之日起21天后,視為變更價款報告已被確認。正確做法:監理工程師自收到變更價款報告之日起14天內,對乙方的要求予以確認,若無正當理由不確認或答復時,自乙方的報告送達之日起14天后,視為變更價款報告已被確認。

  (2)不妥之處:監理工程師確認增加的工程變更價款作為追加合同價款,與工程進度款不同期支付。正確做法:監理工程師確認增加的工程變更價款作為追加合同價款,與工程進度款同期支付。

  4.我國《建設工程施工合同(示范文本)》規定,承包人在工程變更確定后14天內,提出變更工程價款的報告,經工程師確認后調整合同價款。變更合同價款按下列方法進行:

  (1)已標價工程量清單中有適用于變更工作的子目,采用該子目的單價計算變更費用;

  (2)已標價工程量清單中無適用于變更工作的子目,但有類似子目,可在合理范圍內參照類似子目的單價,由監理人商定或確定變更工作的單價;



  (3)已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人商定或確定變更工作的單價。

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
2025年一级建造师报名时间汇总表
主站蜘蛛池模板: 合肥白癜风医院_[治疗白癜风]哪家好_合肥北大白癜风医院 | 合肥弱电工程_安徽安防工程_智能化工程公司-合肥雷润 | 耐酸泵,耐腐蚀真空泵,耐酸真空泵-淄博华舜耐腐蚀真空泵有限公司 精密模具-双色注塑模具加工-深圳铭洋宇通 | 科威信洗净科技,碳氢清洗机,超声波清洗机,真空碳氢清洗机 | 电杆荷载挠度测试仪-电杆荷载位移-管桩测试仪-北京绿野创能机电设备有限公司 | 嘉兴泰东园林景观工程有限公司_花箱护栏| 浙江浩盛阀门有限公司 | 铝镁锰板厂家_进口钛锌板_铝镁锰波浪板_铝镁锰墙面板_铝镁锰屋面-杭州军晟金属建筑材料 | 西门子代理商_西门子变频器总代理-翰粤百科 | 医学动画公司-制作3d医学动画视频-医疗医学演示动画制作-医学三维动画制作公司 | 丁基胶边来料加工,医用活塞边角料加工,异戊二烯橡胶边来料加工-河北盛唐橡胶制品有限公司 | 并离网逆变器_高频UPS电源定制_户用储能光伏逆变器厂家-深圳市索克新能源 | 电缆故障测试仪_电缆故障定位仪_探测仪_检测仪器_陕西意联电气厂家 | 磁力抛光机_磁力研磨机_磁力去毛刺机-冠古设备厂家|维修|租赁【官网】 | PVC地板|PVC塑胶地板|PVC地板厂家|地板胶|防静电地板-无锡腾方装饰材料有限公司-咨询热线:4008-798-128 | 玻璃钢格栅盖板|玻璃钢盖板|玻璃钢格栅板|树篦子-长沙川皖玻璃钢制品有限公司 | 航空连接器,航空插头,航空插座,航空接插件,航插_深圳鸿万科 | 安徽净化板_合肥岩棉板厂家_玻镁板厂家_安徽科艺美洁净科技有限公司 | 微型气象仪_气象传感器_防爆气象传感器-天合传感器大全 | 楼承板-开口楼承板-闭口楼承板-无锡海逵 | 钛板_钛管_钛棒_钛盘管-无锡市盛钛科技有限公司 | 胶水,胶粘剂,AB胶,环氧胶,UV胶水,高温胶,快干胶,密封胶,结构胶,电子胶,厌氧胶,高温胶水,电子胶水-东莞聚力-聚厉胶粘 | ORP控制器_ORP电极价格-上优泰百科| 家用净水器代理批发加盟_净水机招商代理_全屋净水器定制品牌_【劳伦斯官网】 | 天津拓展_天津团建_天津趣味运动会_天津活动策划公司-天津华天拓展培训中心 | 楼承板设备-楼承板成型机-免浇筑楼承板机器厂家-捡来 | 精密交叉滚子轴承厂家,转盘轴承,YRT转台轴承-洛阳千协轴承 | 钢衬四氟管道_钢衬四氟直管_聚四氟乙烯衬里管件_聚四氟乙烯衬里管道-沧州汇霖管道科技有限公司 | 桂林腻子粉_内墙外墙抗裂砂浆腻子粉推荐广西鑫达涂料厂家供应 | 纸布|钩编布|钩针布|纸草布-莱州佳源工艺纸布厂 | 有源电力滤波装置-电力有源滤波器-低压穿排电流互感器|安科瑞 | 电动百叶窗,开窗器,电动遮阳百叶,电动开窗机生产厂家-徐州鑫友工控科技发展有限公司 | 德国EA可编程直流电源_电子负载,中国台湾固纬直流电源_交流电源-苏州展文电子科技有限公司 | 欧版反击式破碎机-欧版反击破-矿山石料破碎生产线-青州奥凯诺机械 | 丁基胶边来料加工,医用活塞边角料加工,异戊二烯橡胶边来料加工-河北盛唐橡胶制品有限公司 | 水上浮桥-游艇码头-浮动码头-游船码头-码瑞纳游艇码头工程 | 超细粉碎机|超微气流磨|气流分级机|粉体改性设备|超微粉碎设备-山东埃尔派粉碎机厂家 | 口信网(kousing.com) - 行业资讯_行业展会_行业培训_行业资料 | 昆明网络公司|云南网络公司|昆明网站建设公司|昆明网页设计|云南网站制作|新媒体运营公司|APP开发|小程序研发|尽在昆明奥远科技有限公司 | 搪瓷搅拌器,搪玻璃搅拌器,搪玻璃冷凝器_厂家-淄博越宏化工设备 | 高防护蠕动泵-多通道灌装系统-高防护蠕动泵-www.bjhuiyufluid.com慧宇伟业(北京)流体设备有限公司 |
