大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

一級造價工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2019年一級造價工程師考試《造價管理》真題及答案解析(名師版)

發布時間:2019-10-27 14:56:10來源:大立教育點擊數:

2025年一級造價工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2019年一級造價工程師《造價管理》真題答案后,大立教育?的老師也將進行真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2019一級造價工程師《造價管理》考試真題及答案解析。

  為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2019年一級造價工程師《造價管理》真題答案后,大立教育的老師也將進行真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2019一級造價工程師《造價管理》考試真題及答案解析。

  一、單項選擇題(共60題,每題1分。每題的備選項中,只有1個最符合題意)

  1.以下屬于靜態投資的是( )。

  A.漲價預備費 B.基本預備費

  C.建設期貸款利息 D.資金的時間價值

  【答案】B

  【解析】靜態投經包括建筑安裝工程、設備和工器具購置、工程建設其他費、基本預費,以及因工程量誤差而引起的工程造價增減值等。P3

  2.控制建設工程造價最有效的手段是( )。

  A.設計與施工結合 B.技術與經濟結合

  C.策劃與實施結合 D.定性與定量結合

  【答案】B

  【解析】技術與經濟相結合是控制工程造價最有效的手段。

  3.二級造價工程師執業工作內容是( )。

  A.編制項目投資估算 B.編制招標控制價

  C.審核工程量清單 D.審核工程結算價款

  【答案】B

  【解析】二級造價工程師的執業范圍不包括審核,CD 錯;投資估算的編制是一級造價工程師的執業范圍,A 錯。P10-11

  4.乙級造價企業中專職從事工程造價專業工作人員應不少于( )人。

  A.12 B.10

  C.8 D.6

  【答案】A

  【解析】乙級造價咨詢企業專職專業人員不少于12人。P12

  5.英國完整建設工程標準合同體系中適用于房屋建筑工程的是( )合同體系。

  A.ACA B.AIA

  C.JCT D.ENR

  【答案】C

  【解析】JCT是英國的主要合同體系之一,主要通用于房屋建筑工程。

  6.建設單位應當自建設工程竣工驗收合格之日起( )日內,將建設工程竣工驗收報告報建設行政主管部門或者其他有關部門備案。

  A.10 B.15

  C.20 D.30

  【答案】B

  【解析】建設單位應當自建設工程竣工驗收合格之日起 15 日內,將建設工程竣工驗收報告和規劃、公安消防、環保等部門出具的認可文件或者準許使用文件報建設行政主管部門或者其他有關部門備案。

  7.招標人在招標文件中要求投標人提交投標保證金,投標保證金不得超過招標項目估算價的( )。投標保證金有效期應當與投標有效期一致。

  A.1 B.2

  C.3 D.5

  【答案】B

  【解析】P39

  8.某通過招投標訂立的政府采購合同金額為200萬元,合同履行過程中需追加與合同標的相同的貨物,在其他合同條款不變目追加合同金額最高不超過()萬元時,可以簽訂補充合同采購。

  A.10

  B.20

  C.40

  D.50

  【答案】B

  【解析】必須保證原有采購項目一致性或服務配套的要求,需要繼續從原供應商處添購,且添購資金總額不超過原合同采購金額10%。200*10%=20萬元。

  9.對格式條款有兩種以上解釋的,應當( )。

  A.應當作出利于提供格式條款一方的解釋

  B.應當作出不利于提供格式條款一方的解釋

  C.該格式條款無效,有雙方重新協商

  D.該格式條款效力待定,由仲裁機構裁定

  【答案】B

  【解析】對格式條款的理解發生爭議的,應當按照通常理解子以輝釋。對格式條款有兩種以上解釋的,應當作出不利于提供格式條款一方的解釋,

  10.根據《價格法》地方定價商品應經( )審定后公布。

  A.地方人民政府價格主管部門 B.地方人民政府

  C.國務院價格主管部門 D.國務院審定后主管部門

  【答案】C

  【解析】地方定價目錄由省、自治區、直轄市人民政府價格主管部按照中央定價目錄規定的定價權限和具體適用范圍制定,經本級人民政府審核同意,報國務院價格主管部門審定后公布。省、自治區、直市人民政府以下督級地方人民政府不得制定定價目錄。P59

  12.根據《國務院關于投資體系改革的決定》,特別重大的政府投資項目實行()制度。

  A.專家評議 B.市場評估

  C.民主評議 D.公眾聽證

  【答案】A

  【解析】政府投資項目一般都要經過符合資質要求的咨詢中介機構的評估論證,特別重大的項目還應實行專家評議制度。P64

  13.推行全過程工程咨詢,是一種( )的主要體現。

  A.將傳統項目管理轉變為技術經濟分析 B.將傳統碎片的咨詢轉變為集成化咨詢

  C.將實施咨詢轉變為投資決策咨詢 D.將造價專項咨詢轉變為整體項目管理

  【答案】B

  【解析】近年來推行的"全過程工程咨詢”,就是將傳統"碎片化"咨詢轉變為集成化"咨詢的重要體現。P70

  14.對于實行項目管理法人責任制的項目,項目董事會的責任是( )。

  A.組織編制初步設計文件 B.控制工程投資,工期和質量

  C.組織工程設計招標 D.籌措建設資金

  【答案】D

  【解析】建設項目董事會的職權有:負責籌措建設資金;審核、上報項目初步設計和概算文件,審核、上報年度投資計劃并落實年度資金,提出項目開工報告;研究解決建設過程中出現的重大問題;負責提出項目竣工驗收申請報告;審定償還債務計劃和生產經營方針,并負責按時償還債務,聘任或解聘項目總經理,并根據總經理的提名,聘任或解聘其他高級管理人員。P72

  15.根據《國務院關于投資體制改革的決定》工程代建制一種針對( )。

  A.經營性政府投資

  B.基礎設施投資

  C.非經營性政府投資

  D.核準目錄內企業投資

  【答案】C

  【解析】根據《國務院關于投資體制改革的決定》(國發(2004)20號),對政府投資的非經營性項目應加快推行代建制",即通過招標等方式,選擇專業化的項目管理單位負責建設實施,嚴格控制項目投經質量和工期,竣工驗收后移交給使用單位。P76

  16.關于CM承包模式的說法,正確的是( )。

  A.使工程項目實現有條件的“邊設計,邊施工”

  B.秉承在工程設計全部結束之后,進行施工招標

  C.工程設計與施工由一個總承包單位統籌安排

  D.所有分包不通過招標的方式展開競爭

  【答案】A

  【解析】CM承包模式使工程項目實現有條件的“邊設計、邊施工”。

  17.專項施工方案由( )專業技術部門組織審核。

  A.建設單位 B.監理單位

  C.監督機構 D.施工單位技術部門

  【答案】D

  【解析】專項施工方案應當由施工單位技術部門組織本單位施工技術、安全、質量等部門的專業技術人員進行審核。P98

  18.下列工程項目目標控制方法中,可用來隨時了解生產過程中質量變化情況的方法是( )。

  A.控制圖法

  B.排列圖法

  C.直方圖法

  D.魚刺圖法

       【答案】A

       【解析】采用動態分析方法,可以隨時了解生產過程中的質量變化情況。控制圖法就是一種典型的動態分析方法。

  19.建設工程組織流水施工時,用以表達流水施工在施工工藝方面的參數,包括()

  A.工作面和流水節拍

  B.流水步距和流水強度

  C.施工過程和流水強度

  D.施工過程和流水節拍

  【答案】C

  【解析】工藝參數主要是指在組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數

  20.某工程有3個施工過程,的小個施工段組織加快的成倍節拍流水施工,3個施工過程的流水節拍分別為4天、宋}4天,則流水施工工期為()天

  A.10

  B.12

  C.16

  D.18

  【答案】C

  【解析】流水節拍的最大公約數為2。

  專業工作隊數為:4÷2+2÷2+4÷2=5總工期=(4+5-1)×2=16

  21.雙代號網絡計劃中,關于關鍵節點說法正確的是( )。

  A.關鍵工作兩端等節點必然是關鍵節點 B.關鍵節點的最早時間與最遲時間必然相等

  C.關鍵節點組成的線路必然是關鍵線路 D.兩端是關鍵節點的工作必然是關鍵工作

  【答案】A

  【解析】關鍵工作兩端的節點必為關橫節京,但兩端為關鏈節京的工作不定是關鏈工作,鍵節點的最遲時間與最早時間的差值最小。特別是當網絡計劃的計劃工期等于計算工期冊時,關鍵節點的最早時間與雖遲時問必然相等。關鍵節點必然處在關鍵線路上,但由關鍵節點組成的線路不一定是關鍵線路。

  22.根據《標準設計施工總承包招標文件》(2012年版),合同文件包括下列內容:①發包人要求,②中標通知書,③承包人建議,僅就上述三項內容而言,合同文件優先解釋順序為( )。

  A.①②③

  B.②①③

  C.③①②

  D.③②①

  【答案】B

  【解析】合同文件解釋順序:1)中標函知書;2)投標函及技標函附錄;3)專用合同條款;4)通用臺同條款;5)發包人要求;6)的價格清單;7)承包人建議;8)其他臺同文件。

  23.保證工程項目管理信息系統正常運行的基礎是( )。

  A.結構化數據 B.信息管理制度

  C.計算機網絡環境 D.非結構化數據

  【答案】B

  【解析】信息管理制度是工程項目管理信息系統得以正常運行的基礎。P155

  24.借款1000萬,四年,年利率6%,復利計息,年末結息。第四年末需要支付( )萬元。

  A.1030 B.1060

  C.1240 D.1262

  【答案】B

  【解析】年未結息指每年末結算一次利息。第四年末支付的本利和=1000*(1+6%)=1060萬元

  25.某筆借款年利率6%,每季度復利計息一次,則該筆借款的年實際利率為( )。

  A.6.03% B.6.05%

  C.6.14% D.6.17%

  【答案】C

  【解析】(1+6%/4)∧4=6.14%。

  27.某項目建設期2年,第一年投資500萬元,第二年投資600萬(含流動資金200萬元),第三年的投產,投產后各年現金流量如下表:自建設開始年算起,該項目靜態投資回收期為()年。(缺投產后各年現金流量表)

  A.2.65 B.3.15

  C.4.65 D.5.15

  【答案】D

  27.將投資方案經濟效果評價方法劃分為靜態評價方法和動態評價方法的依據是計算是否考慮了( )。

  A.通貨膨脹 B.資金時間價值

  C.建設期利息 D.建設期長短

  【答案】B

  【解析】按是否考慮資金的時間價值,經濟效果評價方法又可分為靜態評價方法和動態評價方法。

  28.基準收益率P181

  29.使投資方案在計算期內各年凈現金流量的現值累計等于0時的折現率。P182

  30.利用凈現值法進行互斥方案比選,甲和乙兩個方案的計算期分別為3年、4年,則在最小公倍數法下,甲方案的循環次數是( )次。

  A.3

  B.4

  C.7

  D.12

  【答案】B

  【解析】甲乙兩方案計算期的最小公倍數為12,所以甲方案循環12+3=4年,

  31.價值工程應用中對產品進行分析的核心是( )。

  A.產品的結構分析 B.產品的材料分析

  C.產品的性能分析 D.產品的功能分析

  【答案】D

  【解析價值工程的核心是對產品進行功能分析。

  32.應用 ABC 分析法選擇價格工程對象是,劃分 A 類、B 類、C 類零部件的依據是( )。

  A.零部件數量及成本占產品零部件總數及總成本的比重

  B.零部件價值及成本占產品價值及總成本的比重

  c.零部件的功能重要性及成本占產品總成本的比重

  D.零部件的材質及成本占產品總成本的比重

  【答案】A

  【解析】ABC分析法抓住成本比重大的零部件或工序作為研究對象。

  33.某部件有5個部件組成,產品的某項功能由其中3個部件共同實現,三個部件共有4個功能,關于該功能成本的說法,正確的是()

  A.該項功能成本為產品總成本的60%

  B.該項功能成本占全部功能成本比超過50%

  C.該項功能成本為3個部件相應成本之和

  D.該項功能為承擔該功能的3個部件成本之和

  【答案】D

  【解析】當一個零部件只具有一個功能時,該零部件的成本就是其本身的功能成本當一項功能要由多個零部件共同實現時,該功能的成本就等于這些零部件的功能成本之和。當一個零部件具有多項功能或與多項功能有關時,就需要將零部件成本根據具體情況分難給各項有關功能。

  34.價值工程0-1評分法,重要性系數P211

  35.對于已確定的日供水量的城市供水項目,進行工程成本評價應采用( )。

  A.費用效率法 B.固定費用法

  C.固定效率法 D.權衡分析法

  【答案】C

  【解析】國定效率法是將效率值固定下來,然后選取能達到這個效率而費用最低的方案。如,要建設一個供水系統,可以在完成供水任務的前提下選取費用最低的方案,這就是固定效率法。

  36.根據《國務院關于決定調整固定資產投資項目資本金比例的通知》投資項目最低比例要求為 40%的是()。

  A.鋼鐵、電解鋁項目 B.鐵路、公路項目

  C.玉米深加工項目 D.普通商品住房項目

  【答案】A

  【解析】

  37.既有法人可用于項目資金的外部資金()。

  A.企業在銀行的存款 B.企業產權轉讓

  C.企業生產經營收入 D.國家預算內投資

  【答案】D

  【解析】外部資金來源。包括既有法人通過在資本市場發行股票和企業增資擴股,以及一些準資本金手段,如發行優先股來獲取外部投資人的權益資金投入,同時也包括接受國家預算內資金為來源的融資方式。

  38.企業通過發行債券進行籌資的優點()。

  A.降低企業總資金成本 B.發揮財務杠桿作用

  C.提升企業經營靈活性 D.減少企業財務風險

  【答案】B

  【解析】債券籌資的優點:1)籌資成本較低。2)保障股東控制權。3)發揮財務杠桿作用。4)便于調整資本結構。

  39.下列資金成本中,可用來比較各種融資方式優劣的是( )資金成本。

  A. 綜合 B.邊際

  C.個別 D.債務

  【答案】C

  【解析】個別資金成本的高低可作為比較各種融資方式優劣的一個依據。

  40.國家鼓勵的高科技企業所得稅稅率是() 。

  A.20% B.25%

  C.15% D.10%

  【答案】C

  【解析】國家需要重點扶持的高校技術企業,減按 15%的稅率征收企業所得稅。

  41.關于融資中每股收益與資本結構、銷售水平之間關系的說法,正確的是()。

  A.每股收益既受資木結構的影響,也受銷售水平的影響

  B.每股收益受資本結構的影響,但不受銷售水平的影響

  C.每股收益不受資本結構的影響,但要受銷售水平的影響

  D.每股收益既不受資本結構的影響,也不受銷售水平的影響

  【答案】A

  【解析】一般來說,每股收益一方面受資本結構的影響,同樣也受銷售水平的影響。

  42.為了減少項目投資風險,在工程建設方面可要求工程承包公司提供()的合同

  A.回定價格、可調工期

  B.固定價格、固定工期

  C.可調價格、固定工期

  D.可調價格、可請工期

  【答案】B

  【解析】在工程建設方面,為了減少風險,可以要求工程承包公司提供固定價格、固定工期的合同,或“交鑰匙”工程合同,可以要求項目設計者提供工程技術保證等。

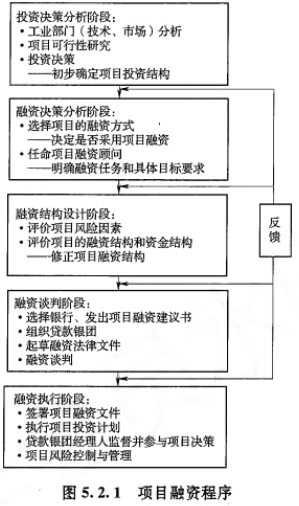

  43.按照項目融資程序,需要在融資決策分析階段進行的工作是()。

  A.任命項目融資顧問

  B.確定項目投資結構

  C.評價項目融資結構

  D.分析項目風險因素

  【答案】A

       【解析】

  44.下列項目融資方式中,需要利用信用增級手段使項目貸產獲付預期信用等級,進而在貨本市場上發行債券募集資金的是()方式。

  A.BOT

  B.PPP

  C.ABS

  D.TOT

  【答案】C

  【解析】利用信用增級手段使該項目資產獲得預期的信用等級。為此,就要調整項目資產現有的財務結構,使項目融資債券達到投資級水平,達到SPV關于承包ABS債券的條件要求。SPV通過提供專業化的信用擔保進行信用升級,之后委托資信評估機構進行信用評級,確定ABS債券的資信等級。

  45.地方政府每一年度爭平項目預算支出占一半公共預算支出比例應當不超過()。

  A.5%

  B.10%

  C.15%

  D.20%

  【答案】B

  【解析】每一年度全部PPP項目需要從預算中安排的支出責任,占一股公共預算支出比例應當不超過10%。

  46.對于國家需要重點扶持的高新技術企業,減按()的稅率征收企業所得稅。

  A.0%

  B.12%

  C.15%

  D.20%

  【答案】C

  【解析】國家需要重點扶持的高新技術企業,減按15%的稅率征收企業所得稅。

  47.下列稅種中,采用超率累進稅率進行計稅的是()。

  A.增值稅

  B.企業所得稅

  C.契稅

  D.土地增值稅

  【答案】D

  【解析】土地增值稅實行四級超率累進稅率。

  48.可作為建筑工程一切險保險項目的是()。

  A.施工用設備

  B.公共運輸車輛

  C.技術資料

  D.有價證券

  【答案】A

  【解析】貨幣、票證、有價證券、文件、賬簿、圖表、技術資料,領有公共運輸執照的車輛、船舶以及其他無法鑒定價值的財產,不能作為建筑工程一切險的保險項目。施工用設備可以作為建筑工程一切險保險項目。

  49.屬于項目實施過程中策劃內容的是()。

  A.工程項目的定義 B.工程項目系統構成

  C.項目合同結構策劃 D.總體融資方案策劃

  【答案】C

  【解析】工程項目實施過程策劃是對工程項目實施的任務分解和組織工作策劃,包括設計、施工、采購任務的招技標,合同結構,項目管理機構設置、工作程序、制度及運行機制,項目管理組織協調,管理信息收集、加工處理和應用等。

  50.下列工程項目經濟評價,用于項目經濟分析()。

  A.社會折現率

  B.財務凈現值

  C.凈利潤

  D.市場利率

  【答案】A

  【解析】項目經濟分析的主要標準和參數是凈收益、經濟凈現值、社會折現率等。

  51.造價控制目標分解的合理步驟( )。

  A.投資限額-各專業設計限額-各專業設計人員目標

  B.投資限額-各專業設計人員目標-各專業設計限額

  C.各專業設計限額-各專業設計人員目標-設計概算

  D.各專業設計人員目標-各專業設計限額-設計概算

  【答案】A

  【解析】目標分解。首先,將上一階段確定的投資額分解到建筑、結構、電氣、給排水和暖通等設計部門的各個專業。其次,將技資限額再分輝到各個單項工程、單位工程、分部工程及分項工程。在目標分解過程中,要對設計方案進行綜合分析與評價。最后,將各細化的目標明確到相應設計人員,制訂明確的限額設計方案。通過層層目標分解和限額設計,實現對技資限額的有效控制。

  52.預算審查方法中,應用范圍相對較小的方法是( )。

  A.全面審查法 B.重點抽查法

  C.分解對比審查法 D.標準預算審查法

  【答案】D

  【解析】標準預算審查法。是指對于利用標準圖紙或通用圖紙施工的工程,先集中力量編制標準預算然后以此為標準對施工圖預算進行審查。其優點是審查時間較短,審查效果好缺點是應用范圍較小。

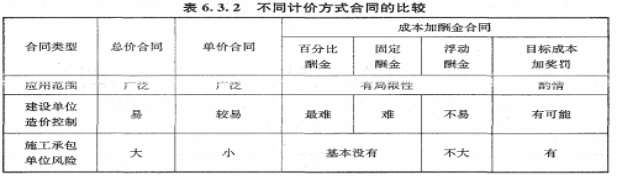

  53.下列不同計價方式的合同中,施工承包單位承擔控制造價風險最小的合同是( )。

  A.成本加浮動酬金合同 B.單價合同

  C.成本加固定酬金合同 D.總價合同

  【答案】C

  【解析】

  54.根據《標準施工招標文件》,合同價格的準確數據只有在( )后才能確定。

  A.后續工程不再發生工程變更

  B.承包人完成缺陷責任期工作

  C.工程審計全部完成

  D.竣工結算價款已支付完成

  【答案】B

  【解析】合同價格是指承包人按合同約定完成包括缺陷責任朗內的全部承包工作后,發包人應付給承包人的金額,包括在履行合同過程中按合同約定進行的變更、價款調整、通過索賠應予補償的金額。

  55.發包人最遲應當在監理人收到進度付款申請單的( )天內,將進度應付款支付給承包人。

  A.14 B.21

  C.28 D.35

  【答案】C

  【解析】發包人最遲應在監理人收到進度付款申請單后的8天內,將進度應付款支付給承包人。

  56.按工程進度編制施工階段資金使用計劃,首先要進行的工作是( )。

  A.計算單位時間的資金支出目標 B.編制工程施工進度計劃

  C.編制資金使用時間進度計劃的S曲線 D.計算規定時間內的異計全支出額

  【答案】B

  【解析】按工程進度編制施工階段資金使用計劃,1編制工程施工進度計劃2.計算單位時間的經全支出目標3.計算規定時同內的累計經金支出額4.繪制經金使用時司進度計劃的S曲線。

  57.施工項目經理部成本核算賬務體系應以( )為對象。

  A.單項工程 B.單位工程

    C.分布工程 D.分項工程

  【答案】B

  【解析】施工項目經理部應建立和健全以單位工程為對象的成本核算賬務體系。

  58.工程施工過程中,對于承包單位要求的工程變更,施工承包單位提出的程序是( )。

  A.向建設單位提出書面變更請求,闡明變更理由

  B.向設計單位提出書面變更建議,并附變更圖紙

  C.向監理人提出書面變更通知,并附變更詳情

  D.向監理人提出書面變更建議,闡明變更依據

  【答案】D

  【解析】施工承包單位要求的變更。施工承包單位收到監理人按合同約定發出的圖紙和文件,經檢查認為其中存在屬于變更范圍的情形,如提高工程質量標準、增加工作內容、改變工程的位置或尺寸等,可向監理人提出書面變更建議。變更建議應闡明要求變更的依據,并附必要的圖紙和說明。

  59.工程竣工結算審查時,對變更簽證憑據審查的主要內容是其真實性、合法性和( )。

  A.嚴密性 B.包容性

  C.可行性 D.有效性

  【答案】D

  【解析】審查變更簽證憑據的真實性、合法性、有效性,核準變更工程費用。

  60.某工程合同約定以銀行保函替代預留工程質量保證金,合同簽約價為800萬元,工程價款結算總額為780萬元,依據《建設工程質量保金管理辦法》,該保函金額最大為( )萬元。

  A.15.6 B.16.0

  C.23.4 D.24.0

  【答案】C

  【解析】保函金額不得高于工程價款結算總額的3%。780*3%=23.4

  二、多項選擇題(共20題,每題2分。每題的備選項中,有2個就2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  61.按國際造價管理聯合會,( International Cost Engineering Council,ICEO作出定義,全面造價管理是指有效的利用專業知識與技術對( )進行籌劃與控制。

  A.過程 B.資源

  C.成本 D.盈利

  E.風險

  【答案】BCDE

  【解析】按照國際造價管理聯合會( International Cost Engineering Council,CEC給出的定義,全面這價理( Total Cost Management,TCM)是指有效地利用專業知識與技術,對經源、成本、盈利和風險進行籌劃和控制。P4

  62.根據《工程造價咨詢企業管理辦法》屬于工程造價咨詢業務范圍的工作有()。

  A.項目經濟評價報告編制

  B.工程竣工決算報告編制

  C.項目設計方案比選

  D.工程索賠費用計算

  E.項目概預算審批

  【答案】ABD

  【解析】工程造價咨詢業務范圍包括:

  (1)建設項目建議書及可行性研究投資估算、項目經濟評價報告的編制和審核:

  (2)建設項目慨預算的編制與審核,并配合設計方案比選、優化設計、限額設計等工作進行工程造價分析與控制、

  (3)建設項目合同價款的確定(包括招標工程工程量清單和標底、投標報價的編制和審核:合同價款的簽訂與調整(包括工程變更、工程治商和索賠費用的計算)與工程款支付,工程結算、竣工結算和決算報告的編制與審核等

  (4)工程造價經濟糾紛的鑒定和仲裁的咨詢;

  (5)提供工程造價信息服務等。

  同時,工程造價咨詢企業可以對建設項目的組織實施進行全過程或者若干階段的管理和服務。

  63.根據《建設工程安全生產管理條例》下列安全生產責任中,屬于建設單位安全責任的有()。

  A.確定建設工程安全作業環境及安全施工措施所需費用并納入工程概算

  B.對釆用新結構的建設工程,提出保障施工作業人員安全的措施建議

  C.拆除工程施工前,將擬拆除建筑物的說明、拆除施工組織方案等資料報有關部門備案

  D.建立健全安全生產責任制度,制定安全生產規章制度和操作規程

  E.對達到一定規模的危險性較大的分部分項工程編制專項施工方案,并附具安全驗算結果

  【答案】AC

  【解析】A:建設單位在編制工程概算時,應當確定建設工程安全作業環境及安全施工措施所需費用。

  B:采用新結構、新材料、新工藝的建設工程和特殊結構的建設工程,設計單位應當在設計中提出保障施工作業人員安全和預防生產安全事故的措施建議。本題考查的是建設工程安全生產管理條例。

  C:擬拆除建筑物、構筑物及可能危及毗冷鄰建筑的說明,拆除施工組織方案,堆放、清除廢棄物的措施等資料,報送建設工程所在地的縣級以上地方人民政府建設行政主管部門或者其他有關部門備案。

  D:施工單位應當建立健全安全生產責任制度,制定安全生產規章制度和操作規程,保證本單位安全生產條件所需資金的投入,對所承擔的建設工程進行定期和專項安全檢查,并做好安全檢查記錄。

  E:施工單位應當在施工組織設計中編制安全技術措施和施工現場臨時用電方案,對達到一定規模的危險性較大的分部分項工程編制專項施工方案,并附具安全驗算結果。

  64.下列行為中,屬于招標人與投標人串通的有()。

  A.招標人明示投標人壓低投標報價

  B.招標人授意投標人修改投標文件

  C.招標人向投標人公布招標控制價

  D.招標人向投標人透漏招標標底

  E.招標人組織投標人進行現場踏勘

  【答案】ABD

  【解析】有下列情形之一的,屬于投標人相互串通投標

  ①投標人之間協商投標報價等投標文件的實質性內容:

  ②投標人之間約定中標人

  ③投標人之間約定部分投標人放棄投標或者中標

  ④屬于同一集團、協會、商會等組織成員的投標人按照該組織要求協同投標

  ⑤投標人之間為謀取中標或者排斥特定投標人而采取的其他聯合行動。

  65.關于可變更或可撤銷合同的說法,正確的有()。

  A.因重大誤解訂立的合同屬于可變更或可撤銷合同

  B違反法律、行政法規強制性規定的合同為可撤銷合同

  C.可撤銷合同的撤銷權并不因當事人的放棄而消滅

  D.可撤銷合同被撤銷前取得的財產不需返還

  E.當事人請求變更的合同,人民法院或仲裁機構不得撤銷

  【答案】AE

  【解析】B:無效合同是指其內容和形式違反了法律、行政法規的強制性規定的合同。

  C:撤銷權的消滅是指撒銷權人依照法律享有的歡銷權由于一定法律事由的出現而歸于消滅的情形。

  D當事人依據無效合同或者被撒銷的合同所取得的財產應當予以返還不能返還或者沒有必要返還的,應當折價補償。

  66.項目管理采用矩陣制組織機構形式的特點有()。

  A.組織機構穩定性強

  B.容易造成職責不清

  C.組織機構靈活性大

  D.組織機構機動性強

  E.每一個成員受雙重領0

  【答案】CDE

  【解析】矩陣制組織機構的優點是能根據工程任務的實際情況靈活地組建與之相適應的管理機構,具有較大的機動性和靈活性。它實現了集權與分權的最優結合,有利于調動各類人員的工作積極性,使工程項目管理工作順利地進行。但是,矩陣制組織機構經常變動,穩定性差,尤其是業務人員的工作崗位頻繁調動。此外,矩陣中的每一個成員都受項目經理和職能部門經理的雙重領導,如果處理不當,會造成矛盾,產生扯皮現象。

  67.下列工程項目目標控制方法中,可用來控制工程造價和工程進度的方法有()。

  A.香蕉曲線法 B.目標管理法

  C.S曲線法 D.責任矩陣法

  E.因果分析圖法

  【答案】AC

  【解析】S曲線可用于控制工程造價和工程進度,與S曲線法相同,香蕉曲線同樣可用來控制工程造價和工程進度。

  68.建設工程組織固定節拍流水施工的特點有()。

  A.專業工作隊數大于施工過程數 B.施工段之間沒有空閑時間

  C.相鄰施工過程的流水步距相等 D.各施工段上的流水節拍相等

  E.各專業工作隊能夠在各施工段上連續作業

  【答案】BCDE

  【解析】固定節拍流水施工是一種最理想的流水施工方式,其特點如下:1)所有施工過程在各個施工段上的流水節拍均相等;2)相鄰施工過程的流水步距相等,且等于流水節拍;3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務;4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。

  69.工程網絡計劃優化是指()的過程。

  A.尋求工程總成本最低時工期安排 B.使計算工期滿足要求工期

  C.按要求工期尋求主成成本 D.在工期保持不專的條件下使資源需用量最少

  E.在滿足資源共制條件下使工期延長最少

  【答案】ABCE

  【解析】網絡計劃優化是指在一定約束條件下,按既定目標對網絡計劃進行不斷改進,以尋求滿意方案的過程,網絡計劃的優化目標應按計劃任務的需要和條件選定,包括工期目標、費用目標和資源目標。根據優化目標的不同,網絡計劃優化可分為工期優化、費用優化和資源優化三種。所謂工期優化,是指網絡計劃的計算工期不滿足要求工期時,通過壓縮關錠工作的持續時間以滿足要求工期目標的過程,燕用優化又稱工期成本優化,是指尋求工程總成本最低時的工期安排,或按要求工期尋求最低成本的計劃安排的過程。資源是指為完成一項計劃任努所需投入的人力、材料、機械設備和資金等。完成一項工程任務所需要的資源量基本上是不變的,不可能通過資源優化將其減少,資源優化的目的是通過改變工作的開始時間和完成時間,使資源按照時間的分布符合優化目標,在通常情況下,網絡計劃的資源優化分為兩種,即“資源有限,工期最短”的優化和“工期固定,資源均衡”的優化,前者是過調整計劃安排,在滿足資源限條件下,使工期廷延長最少的過程,而后者是通過調整計劃安排,在工期保持不變的條件下,使資源需用量可能均衡的過程。

  70.根據九部委聯合發布的《標準材料采購招標文件》和《標準設備采購招標文件》, 關于當事人義務的說法,正確的有()。

  A.遲延交付違約金的總額不得超過合同價格的5%

  B.支付遲延交貨違約金不能免除交方繼續交付合同材料的義務

  C.采購合同訂立時的賣方營業地為標的物交付地

  D.賣方在交貨時應將產品合格證隨同產品交方據以驗收

  E.遲延付款違約金的總額不得超過合同價格的10%

  【答案】BDE

  【解析】選項A錯誤,選項D正確,賣方未能按時交付合同材料的,應向買方支付遲延交貨違約金,賣方支付遲延交貨違約金,不能免除其繼續交付合同材料的義務,遲延付款違約金的總額不得超過合同價格的10%。選項C錯誤,合同雙方當事人應當約定交付標的物的地點,如果當事人沒有約定交付地點或者約定不明確,事后沒有達成補充協議,也無法按照合同有關條款或者交易習慣確定,則適用下列規定標的物需要運輸的,要方應當將標的物交付始第一承運人以運交給買方,標的物不需要運輸的,買賣雙方在訂立合同時知道標的物在某一地點的,賣方應當在該地點交付標的物,不知道標的物在某一地點的,應當在賣方合同訂立時的營業地交付標的物。選項D正確,賣方在交貨時,應將產品合格證隨同產品交買方據以驗收。P148

  71.某人向銀行申請住房按揭貸款50萬元,期限10年,年利率為4.8% ,還款方式為按月等額本息還款,復利計息。關于該項貸款的說法正確的有()。

  A.宜采用償債基金系數直接計算每月還款額 B.借款年名義利率為4.8%

  C.借款的還款期數為120期 D.借款期累計支付利息比按月等額本金還款少

  E.該項借款的月利率為0.4%

  【答案】BCE

  【解析】償債基金計算(已知F求A),償債基金計算是等額支付系列終值計算的逆運算,根據題目給出的條件為,資金回收計算(已知P求A),等額支付系列資金回收計算是等額支付系列現值計算的逆運算。因此,選項A描誤;年利率為4.8%即為年名義利率,選項B正確;期限為10年,按月還款,所以還款期限為10×12=120期,選項C正確;借款期累計支付利息比按月等額本金還款多,因為是復利計算,利息也會產出利息。選項D錯誤;月利率為4.8%/12=0.4%,選項E正確。 P162

  72.關于投資方案基準收益率的說法,正確的有()。

  A.所有投資項目均應使用國家發布的行業基準收益率

  B.基準收益率反映投資資金應獲得的最低盈利水平

  C.確定基準收益率不應考慮通貨膨脹的影響

  D.基準收益率是評價投資方案在經濟上是否可行的依據

  E.基準收益率一般等于商業銀行貸款基準利率

  【答案】BD

  【解析】選項A錯誤,對于政府投資項目,進行經濟評價時使用的基準收益率是由國家組織側定并發布的行業基準收益率非政府投資項目,可由投資者自行確定基準收益率。選項B正確,選項E錯誤,基準收益率也稱基準折現率,是企業或行業或投資者以動態的觀點所確定的、可接受的技資方案最低標準的收益水平。選項C錯誤,基準收益率的確定一股以行業的平均收益率為基礎,同時綜合考慮資金成本、投資風險、通貨腰張以及資金限制等影響因素。

  73.價值工程應用中,研究對象的功能價值系數小于1時,可能的原因有()

  A.研究對象的功能現實成本小于功能評價值

  B.研究對象的功能比較重要,但分配的成本偏小

  C.研究對象可能存在過剩功能

  D.研究對象實現功能的條件或方法不佳

  E.研究對象的功能現實成本偏低

  【答案】CD

  【解析】功能的價值系數V<1.即功能現實成本大于功能評價值。表明評價對象的現實成本偏高,而功能要求不高。這時,一種可能是由于存在著過剩的功能,另一種可能是功能雖無過剩,但實現功能的條件或方法不佳,以致使實現功能的成本大于功能的現實需要。這兩種情況都應列入功能改進的范圍,并且以剔別除過剩功能及降低現實成本為改進方向,使成本與功能比例趨于合理。

  74.下列費用中,屬于資金籌集成本的有()。

  A.股票發行手鐵費

  B.銀要資貸款利息

  C.債券發行公證費

  D.股東所得紅利

  E.債券發行廣告費

  【答案】ACE

  【解析】資金籌集成本是指在資金籌集過程中所支付的各項費用,如發行股票或債券支付的印刷費、發行手續費、律師費、資信評估費、公證費、擔保費、廣告費等。資金籌集成本一般屬于一次性費用,籌資次數越多,資金籌集成本也就越大。

  75.與BOT融資方式相比,ABS融資方式的優點有()

  A.于入先進技術

  B.融資成本低

  C.適用范圍廣

  D.融資風險與項目未來收入無關

  E.風險分散度高

  【答案】BCE

  【解析】在ABS融資方式中,根據合同規定,項目的所有權在債券存續期內由原始權益人轉至SPV,而經營權與決策權仍屬于原始權益人,債券到期后,利用項目所產生的收益還本付息并支付各類費用之后,項目的所有權重新回到原始權益人手中。在ABS融資方式中,雖在債券存續朗內資產的所有權歸SPV所有,但是資產的運營與決策權仍然歸屬原始權益人,SPV不參與運營,不必擔心外商或私營機構控制,因此應用更加廣泛。BOT會給東道國帶來一定負面效應,如掠奪性經營、國家稅收流失及國家承擔價格、外匯等多種風險,ABS則較少出現上述問題。ABS則由眾多的投資者承擔,而且債券可以在二級市場上轉讓,變現能力強。ABS則只涉及原始權益人、SPV、證券承銷商和投資者,無須政府的許可、授權、擔保等,采用民間的非政府途徑,過程簡單,降低了融資成本。

  76.關于建筑意外傷害保險的說法,正確的有()

  A.建筑意外傷害保險以工程項目為投保單位

  B.建筑意外傷害保險應實行記名制投保方式

  C.建筑意外傷害保險實行固定費率

  D.建筑意外傷害保險不只局限于施工現場作業人員

  E.筑意外傷害保險期間自開工之日起最長不超過五年

  【答案】ADE

  【解析】選項A正確,建筑意外傷害保險是以工程項目作為投保單位的:選項B錯誤,有關文件規定,建筑意外傷害保險實行不記名的投保方式。選項C錯誤,施工單位和保險公司雙方根據各類風險因素商定施工人員意外傷害保險費率,實行差別費率和浮動費率。選項D正確,施工人員意外傷害保險的范圍應當要蓋工程項目,是指施工單位為施工現場從事施工作業和管理的人員受到的意外傷害,以及由于施工現場施工直接給其他人員造成的意外傷害。已在企業所在地參加工傷保險的人員,從事現場施工時仍可參加施工人員意外傷害保險。選項E正確,建筑意外傷害保險期限應從施工工程項目被批準正式開工,并且投保人已徽付保驗費的次日或約定起保日)零時起,至施工合同規定的工程竣工之日二十四時止。提前竣工的,保險責任自行終止,工程因故延長工期或停工的,需書面通知保險人并辦理保險明間延手續,但保驗期間自開工之日起最長不超過五年。工程停工明間,保險人不承擔保險責任。

  77.投資方案現金流量表中,經營成本的組成項有()。

  A.折舊費

  B.攤銷費

  C.修理費

  D.利息支出

  E.外購原材科、燃料及動力費

  【答案】CE

  【解析】經營成本=總成本費用折舊費-難銷費-利息支出或經營成本=外購原材料、燃料及動力費+工資及福利費+修理費+其他費用

  78.施工合同有多種類型,下列工程中不宜采用總價合同的有()。

  A.沒有施工圖紙的災后緊急恢復工程

       B.設計深度不夠,工程量清單不夠明確的工程

       C.已完成施工圖審查的單體住宅工程

       D.工程內容單一,施工圖設計已完成的路面鋪裝工程

       E.采用較多新技術、新工藝的工程

  【答案】ABE

  【解析】A選項選擇成本加酬金合同較為合適;B選項可選擇單價合同或成本加酬金合同;E選項應選用成本加酬金合同。

  79.施工成本分析的基本方法有( )。

  A.經驗判斷法

  B.專家意見法

  C.比較法

  D.因素分析法.

  E.比率法

      【答案】CDE

  80.已完成工程計用1200萬元,已完工程實際費用1500萬元,擬完工程計別用1300萬元,關于偏差正確的是( )。

  A.進度提前300萬元 B.進度拖后100萬元

  C.用節約100萬元 D.工程贏利300萬元

  E.用超過300萬元

  【答案】BE

  【解析】費用偏差(CV)=已完工程計劃表用(BCWP)已完工程實際夷用(ACWP)當CV>0時,說明工程用節約;當CV<0時,說明工程費用超支。用偏差=1200-1500=-300,說明工程用超支。進度偏差(sv)=已完工程計費用(bcwp)-擬完工程計用(bcws)當sv>0時,說明工程進度超前;當SV<0時,說明工程進度拖后。進度偏差=1200-1300=-100,說明工程進度拖后。

  【考點來源】第六章第四節費用偏差及真表示方法P356

  2019造價工程師《造價管理》真題及答案解析會持續更新,請考生持續關注大立教育造價工程師頻道,及時獲取2019造價工程師考試資訊。

班型課程

  • 系統暢學班
  • 全程金鉆套餐班
  • 案例魔鬼訓練營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
1000元
直播/網課
3980元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
模考解析
內部配套講義
全真模考卷
歷年真題集
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
1200元
案例分析
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
2000元
直播/網課
7800元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
深度精講
沖刺串講
模考解析
內部配套講義
全真模考卷
歷年真題集
點睛資料
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
2200元
案例分析
科目 退費價格 不退費價格 包含版塊 配套資料 報名入口
土建案例(五天) 12800元 8800元 金鉆套餐班網絡課程及服務
全天封閉面授
魔鬼深度點題
仿真解析攻克
案例專項訓練
重點干貨提煉
答題技巧提升
精編學案
一本通
考前密卷
章節精華題
大立智能題庫
立即報名
安裝案例(四天) 12800元 8800元
主站蜘蛛池模板: 香港新时代国际美容美发化妆美甲培训学校-26年培训经验,值得信赖! | 京港视通报道-质量走进大江南北-京港视通传媒[北京]有限公司 | 企典软件一站式企业管理平台,可私有、本地化部署!在线CRM客户关系管理系统|移动办公OA管理系统|HR人事管理系统|人力 | 罗茨真空机组,立式无油往复真空泵,2BV水环真空泵-力侨真空科技 | 石油/泥浆/不锈钢防腐/砂泵/抽砂泵/砂砾泵/吸砂泵/压滤机泵 - 专业石油环保专用泵厂家 | 一路商机网-品牌招商加盟优选平台-加盟店排行榜平台 | 无锡市珂妮日用化妆品有限公司|珂妮日化官网|洗手液厂家 | 华夏医界网_民营医疗产业信息平台_民营医院营销管理培训 | 透平油真空滤油机-变压器油板框滤油机-滤油车-华之源过滤设备 | 食品级焦亚硫酸钠_工业级焦亚硫酸钠_焦亚硫酸钠-潍坊邦华化工有限公司 | 加热制冷恒温循环器-加热制冷循环油浴-杭州庚雨仪器有限公司 | 便携式表面粗糙度仪-彩屏硬度计-分体式粗糙度仪-北京凯达科仪科技有限公司 | 【星耀裂变】_企微SCRM_任务宝_视频号分销裂变_企业微信裂变增长_私域流量_裂变营销 | 土壤墒情监测站_土壤墒情监测仪_土壤墒情监测系统_管式土壤墒情站-山东风途物联网 | 恒温槽_恒温水槽_恒温水浴槽-上海方瑞仪器有限公司 | 理化生实验室设备,吊装实验室设备,顶装实验室设备,实验室成套设备厂家,校园功能室设备,智慧书法教室方案 - 东莞市惠森教学设备有限公司 | 石膏基自流平砂浆厂家-高强石膏基保温隔声自流平-轻质抹灰石膏粉砂浆批发-永康市汇利建设有限公司 | 铝扣板-铝方通-铝格栅-铝条扣板-铝单板幕墙-佳得利吊顶天花厂家 elisa试剂盒价格-酶联免疫试剂盒-猪elisa试剂盒-上海恒远生物科技有限公司 | 网络推广公司_网络营销方案策划_企业网络推广外包平台-上海澜推网络 | 科昊仪器超纯水机系统-可成气相液氮罐-美菱超低温冰箱-西安昊兴生物科技有限公司 | 北京自然绿环境科技发展有限公司专业生产【洗车机_加油站洗车机-全自动洗车机】 | 高速龙门架厂家_监控杆_多功能灯杆_信号灯杆_锂电池太阳能路灯-鑫世源照明 | 论文查重_免费论文查重_知网学术不端论文查重检测系统入口_论文查重软件 | 全自动包装秤_全自动上袋机_全自动套袋机_高位码垛机_全自动包装码垛系统生产线-三维汉界机器(山东)股份有限公司 | 金属切削液-脱水防锈油-电火花机油-抗磨液压油-深圳市雨辰宏业科技发展有限公司 | 天津货架厂_穿梭车货架_重型仓储货架_阁楼货架定制-天津钢力仓储货架生产厂家_天津钢力智能仓储装备 | 游动电流仪-流通式浊度分析仪-杰普仪器(上海)有限公司 | 扬尘监测_扬尘监测系统_带证扬尘监测设备 - 郑州港迪科技有限公司 | 标准件-非标紧固件-不锈钢螺栓-非标不锈钢螺丝-非标螺母厂家-三角牙锁紧自攻-南京宝宇标准件有限公司 | 亮点云建站-网站建设制作平台 | 间苯二酚,间苯二酚厂家-淄博双和化工 | 三价铬_环保铬_环保电镀_东莞共盈新材料贸易有限公司 | 动物解剖台-成蚊接触筒-标本工具箱-负压实验台-北京哲成科技有限公司 | 合景一建-无尘车间设计施工_食品医药洁净车间工程装修总承包公司 | 成都中天自动化控制技术有限公司| DWS物流设备_扫码称重量方一体机_快递包裹分拣机_广东高臻智能装备有限公司 | 烟气换热器_GGH烟气换热器_空气预热器_高温气气换热器-青岛康景辉 | 预制直埋蒸汽保温管-直埋管道-聚氨酯发泡保温管厂家 - 唐山市吉祥保温工贸有限公司 | 液氮罐_液氮容器_自增压液氮罐_杜瓦瓶_班德液氮罐厂家 | 长沙印刷厂-包装印刷-画册印刷厂家-湖南省日大彩色印务有限公司 青州搬家公司电话_青州搬家公司哪家好「鸿喜」青州搬家 | lcd条形屏-液晶长条屏-户外广告屏-条形智能显示屏-深圳市条形智能电子有限公司 |
