2024年一級造價工程師《造價管理》真題及答案解析(完整版)

發布時間:2024-10-19 18:41:24來源:點擊數:

2025年一級造價工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2024年一級造價工程師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育在一級造價師《造價管理》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分數,請考生持續關注大立教育一級造價工程師頻道。

2024年一級造價工程師考試結束后,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育在一級造價師《造價管理》考試結束后將及時整理真題答案的最新信息,供考生核對答案,估算自己的分數,請考生持續關注大立教育一級造價工程師頻道。

2024年一級造價師《工程造價管理》考試真題及答案解析考后將陸續更新,敬請廣大考友考后積極關注。


單選題 (每題1分,共60題,共60分)

下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。

1.根據《民法典》第三編合同,當事人約定在將來一定期限內訂立合同的認購書和訂購書,可歸屬的合同類型是()。
A. 預期合同
B. 預約合同
C. 開口合同

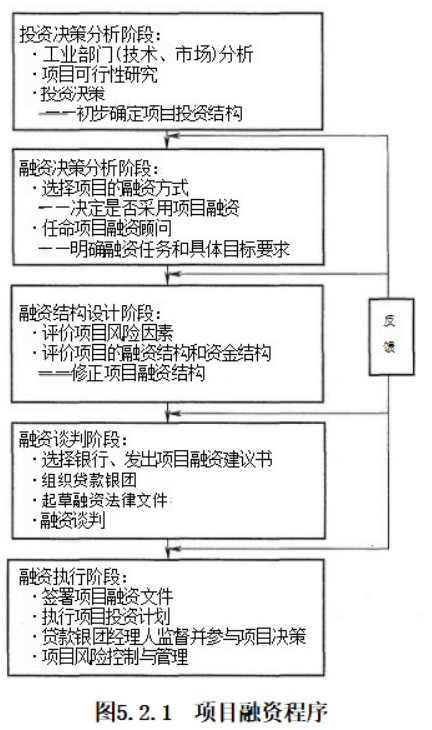

D. 要約合同
【答案】 B
【答案解析】預約合同。當事人約定在將來一定期限內訂立合同的認購書、訂購書、預訂書等,構成預約合同。
2.某企業年初從銀行借入一筆資金,年利率4%,按年復利計息,借款后的第3年初需一次性還本付息600萬元,則企業借款的本金是()萬元。
A. 512.88
B. 530.77
C. 533.40
D. 554.73
【答案】 D
【答案解析】600÷(1+4%)3=544.73

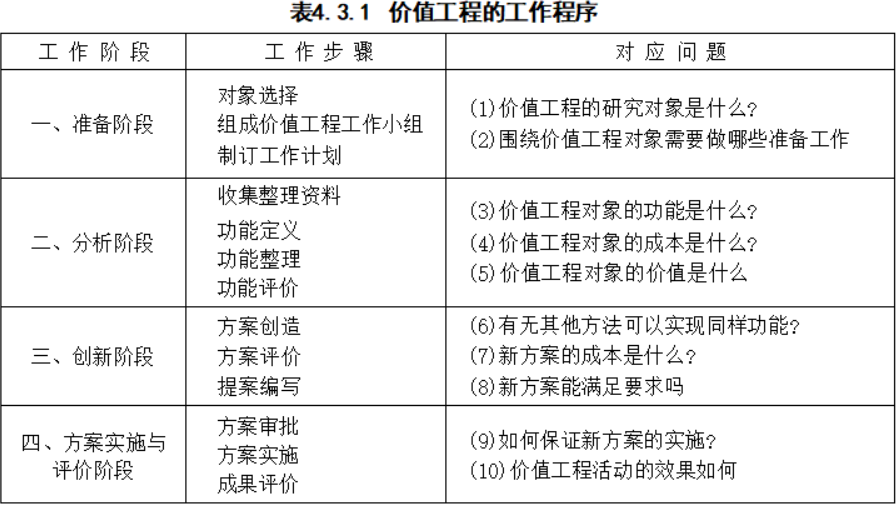

3.按照價值工程的工作程序,對價值工程應用對象進行功能定義,屬于()階段的工作內容?
A. 準備
B. 分析
C. 創新
D. 實施
【答案】 B
【答案解析】
4.投資項目資金本金制度規定,以工業產權,非專利技術價出資的占投資項目資本金總額的最高比例是(  )。
A. 10%
B. 15%
C. 20%
D. 30%
【答案】 C
【答案解析】以工業產權、非專利技術作價出資的比例不得超過投資項目資本金總額的20%,國家對采用高新技術成果有特別規定的除外。
5.《標準設備采購招標文件》規定,賣方未能按時交付合同設備的,延遲交付違約金的總額不得超過合同價格的比例是()
A. 3%
B. 5%
C. 10%
D. 15%
【答案】 C
【答案解析】賣方未能按時交付合同材料的,應向買方支付遲延交付違約金。賣方支付遲延交 付違約金,不能免除其繼續交付合同材料的義務。除專用合同條款另有約定外,遲延交付違約金計算方法如下:遲延交付違約金=遲延交付材料金額×0.08%×遲延交貨天數
遲延交付違約金的最高限額為合同價格的10%。
6.為使工程項目數智化管理平臺充分體現其價值,需要具備的必要條件是()。
A. 工程數據驅動
B. 業務流程再造
C. 企業高層支持
D. 敏捷創新變革
【答案】 A
【答案解析】平臺支撐,數據驅動。要實現工程項目管理數智化,需要建立基于互聯網、物聯網的工程項目數智化管控平臺,該平臺至少應包含企業和項目兩個層級,不僅要能為工程建設各參與主體共享信息和協同工作提供支撐,而且還應能進行智能輔助決策。顯然,需要有系統完整的工程數據驅動,否則,工程項目數智化管控平臺將無法體現其價值。
7.某企業租入一項資產用于生成活動,租賃資產價值200萬元,年租金22.5萬元,企業所得稅25%,則該項資金的租賃成本率是()。
A. 8.44%
B. 11.25%
C. 14.06%
D. 15.00%
【答案】 A
【答案解析】租賃成本率=(22.5/200)*(1-25%)=8.44%
8.與傳統的公司信貸融資方式相比,項目融資具有的特點是()。
A. 資金使用期限短
B. 融資前期費用低
C. 融資前期時間短
D. 融資成本較高
【答案】 D
【答案解析】與傳統的貸款方式相比,項目融資有其自身的特點,在融資出發點、資金使用的關注 點等方面均有所不同。項目融資主要具有項目導向、有限追索、風險分擔、非公司負債型融資、信用結構多樣化、融資成本高、可利用稅務優勢的特點。
9.根據《必須招標的工程項目規定》,對招標規定范圍的項目必須進行招標的條件是,施工單項合同估算價在()萬元人民幣以上。
A. 100
B. 200
C. 300
D. 400
【答案】 D
【答案解析】根據《必須招標的工程項目規定》(國家發展改革委令第16號),對于上述規定范圍內的項目,其勘察、設計、施工、監理以及與工程建設有關的重要設備、材料等的采購達到下列標準之一的,必須進行招標:
1)施工單項合同估算價在400萬元人民幣以上;
2)重要設備、材料等貨物的采購,單項合同估算價在200萬元人民幣以上;
3)勘察、設計、監理等服務的采購,單項合同估算價在100萬元人民幣以上。

10.現金流量圖中,橫軸上每一個時間單位代表的是()
A. 一個計息周期
B. 一個生產周期
C. 一個銷售周期
D. 一個會計周期
【答案】 A
【答案解析】軸上每一間隔 表示一個時間單位(計息周期),一般可取年、半年、季或月等。整個橫軸表示系統的壽命周期。

11.僅考慮單一因素對資金市場中利率的影響,會導致利率下降的情形是()。
A. 社會平均利率上升
B. 資金使用風險增大
C. 社會通貨膨脹率上升
D. 資金供過于求狀況加劇
【答案】 D
【答案解析】影響利率的主要因素。利率的高低主要由以下因素決定:
1)社會平均利潤率。通常情況下,平均利潤率是利率的最高界限。因為利息是利潤分配的結果,如果利率高于利潤率,借款人投資后無利可圖,也就不會借款了。
2)借貸資本供求情況。利息是使用資金的代價(價格),受供求關系的影響,在平均利潤率不變的情況下,借貸資本供過于求,利率下降;反之,利率上升。
3)借貸風險。借出資本要承擔一定風險,而風險的大小會影響利率的波動。風險越大,利率也就越高。
4)通貨膨脹。通貨膨脹對利率的波動有直接影響,如果資金貶值幅度超過名義利率, 往往會使實際利率無形中成為負值。
5)借貸期限。借款期限長,不可預見因素多,風險大,利率也就高;反之,利率就低。

12.某項長期借款月利率為0.5%,按月復利計息,每季度付息一次,若企業借款5000萬元,則每次應支付的利息是()萬元。
A. 75.00
B. 75.38
C. 76.70
D. 71.10
【答案】 B
【答案解析】5000*【(1+0.5%)3-1】=75.38萬元。

13.某工程有4個施工過程,劃分為5個施工段組織加快成倍節拍流水施工,流水節拍分別為2天、4天、6天、4天,則該工程的流水施工工期是()。
A. 36
B. 32
C. 24
D. 22
【答案】 C
【答案解析】 (1)計算流水步距
K=min{2,4,6,4}=2
(2)確定專業工作隊數目
2/2=1;4/2=2;6/2=3;4/2=2
專業工程隊數=1+2+3+2=8
(3)計算流水施工工期
(5+8-1)*2=24

14.計算增值稅應納稅額時,不得從增項稅額中抵扣進項稅額的是()。
A. 自境外凈估購進的無形資產
B. 自境外凈估購進的服務
C. 正常損失的中成品耗用原材料
D. 為集體福利而購進的貨物
【答案】 D
【答案解析】下列項目的進項稅額不得從銷項稅額中抵扣:
1)用于簡易計稅方法計稅項目、免征增值稅項目、集體福利或者個人消費的購進貨物、勞務、服務、無形資產和不動產;
2)非正常損失的購進貨物,以及相關的勞務和交通運輸服務;
3)非正常損失的在產品、產成品所耗用的購進貨物(不包括固定資產)、勞務和交通 運輸服務;
4)國務院規定的其他項目。

15.按照項目融資程序,項目融資結構設計之前需要進行的是()。
A. 投資決策分析和融資談判
B. 融資決策分析和融資談判
C. 投資決策分析和融資決策分析
D. 起草并簽署融資法律文件
【答案】 C
【答案解析】
16.既有法人籌措項目資本金時,需要計算企業未來產生經營凈收益,企業未來生產經營凈收益算式()
A. 凈利潤+折舊+攤銷+財務費用
B. 凈利潤+折舊+財務費用+企業所得稅
C. 凈利潤+折舊+攤銷+存貨
D. 凈利潤+折舊+財務費用+存貨
【答案】 A
【答案解析】經營凈收益=凈利潤十折舊十無形及其他資產攤銷十財務費用

17.建設工程組織等節奏流水施工具有的特點()。
A. 流水步距=流水節拍
B. 流水強度等于流水步距
C. 施工過程=流水段
D. 施工段之間存在空閑
【答案】 A
【答案解析】固定節拍流水施工是一種最理想的流水施工方式,其特點如下:
1)所有施工過程在各個施工段上的流水節拍均相等;
2)相鄰施工過程的流水步距相等,且等于流水節拍;
3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務;
4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。

18.某獲取施工許可的工程開工8個月后因故中止施工,建設單位在自中止之日(  )個月內向發證機關報告。
A. 1
B. 2
C. 3
D. 6
【答案】 A
【答案解析】在建的建筑工程因故中止施工的,建設單位應當自中止施工之日起1個月內,向發證機關報告,并按照規定做好建設工程的維護管理工作。

19.建設工程質量管理條例中,在正常使用條件下,屋面防水工程最低保修期為(  )年。
A. 2
B. 3
C. 4
D. 5
【答案】 D
【答案解析】在正常使用條件下,建設工程最低保修期限:
(1)基礎設施工程、房屋建筑的地基基礎工程和主體結構工程,為設計文件規定的該工程合理使用年限。
(2)屋面防水工程、有防水要求的衛生間、房間和外墻面的防滲漏,為5年。
(3)供熱與供冷系統,為2個采暖期、供冷期。
(4)電氣管道、給排水管道、設備安裝和裝修工程,為2年。 其他工程修期限由發包方與承包方約定。

20.為確定政府工程投資和規模,英國政府有關部門制定各種建設標準和造價指數,需經()部門認可。
A. 建設
B. 財政
C. 審計
D. 稅務
【答案】 B
【答案解析】英國政府投資工程從確定投資和控制工程項目規模及計價的需要出發,各部門均需制訂并經財政部門認可的各種建設標準和造價指數。

21.建筑信息模型(BIM)技術在強化工程造價管理中可發揮作用()。
A. 控制工程設計變更
B. 實現可視化漫游
C. 優化施工組織設計
D. 進行管線碰撞檢查
【答案】 A
【答案解析】 強化造價管理。
①提高工程量計算的準確性。
②合理安排資源計劃。
③控制工程設計變更。
④有效支持多算對比。
⑤積累和共享歷史數據。

22.PMC模式時,項目管理承包商在設計-采購-施工總承包中前期需進行工作()。
A. 協調有關技術關系
B. 實施采購管理
C. 編制EPC招標文件
D. 組織生產準備
【答案】 C
【答案解析】項目前期階段工作內容。在此階段,項目管理承包商的主要任務是代表業主進行 項目管理。具體包括:項目建設方案優化;組織項目風險識別和分析,并制訂項目風險應 對策略;提供融資方案并協助業主進行融資;提出項目應統一遵循的標準及規范;組織或 完成基礎設計、初步設計和總體設計;協助業主完成政府相關審批工作;提出項目實施方 案,完成項目投資估算;提出材料、設備清單及供貨廠家名單;編制 EPC 招標文件,進行 EPC 投標人資格預審,并完成 EPC 評標工作。
項目實施階段工作內容。在此階段,由中標的 EPC 總承包商進行項目的詳細設 計,并進行采購和施工工作。項目管理承包商的主要任務是代表業主進行協調和監督工作。具體包括:進行設計管理,協調有關技術條件;完成項目總體中某些部分的詳細設計;實施采購管理,并為業主負責的采購提供服務;配合業主進行生產準備、組織試運行 和驗收;向業主移交項目文件資料。

23.采用直方圖分析工程質量時,出現孤島型分布的原因是()。
A. 質量數據不當
B. 少量工程材料不合格
C. 質量數據分類混淆
D. 機械設備運行異常
【答案】 B
【答案解析】孤島型分布。出現孤立的小直方圖,這是由于少量材料不合格,或短時間內工人操作不熟練所造成。

24.通過互聯網等信息網絡訂立的電子合同的標的為交付商品并采用快遞物流方式交付的,交付時間是()。
A. 收貨人開箱驗收時間
B. 發貨人發貨時間
C. 貨物到達收貨地點
D. 收貨人簽收時間
【答案】 D
【答案解析】通過互聯網等信息網絡訂立的電子合同的標的為交付商品并采用快遞物流方式交付的,收貨人的簽收時間為交付時間。

25.從市場交易角度,工程造價指()。
A. 全部工程費
B. 固定資產投資
C. 建筑安裝工程費
D. 設備工器具購置費
【答案】 C
【答案解析】從市場交易角度看,工程造價是指在工程發承包交易活動中形成的建筑安裝 工程費用或建設工程總費用。

26.由于發包人原因導致工程無法按規定期限進行竣工驗收的,在承包人提交竣工驗收報( )天后進入缺陷責任期。
A. 120
B. 90
C. 60
D. 30
【答案】 B
【答案解析】由于發包人原因導致工程無法按規定期限進行竣工驗收的,在承包人提交竣工驗收報告90天后,工程自動進入缺陷責任期。

27.下列項目中,減按15%的稅率征收企業所得稅的項目是( )。
A. 符合條件的環境保護、節能節水項目
B. 國家重點扶持的公共基礎設施項目
C. 國家重點扶待的高新技術企業
D. 農、林、牧、漁業項目
【答案】 C
【答案解析】符合條件的小型微利企業,減按20%的稅率征收企業所得稅。國家需要重點扶持的 高新技術企業,減按15%的稅率征收企業所得稅。此外,企業的下列所得可以免征、減征企業所得稅:從事農、林、牧、漁業項目的所得;從事國家重點扶持的公共基礎設施項目投資經營的所得;從事符合條件的環境保護、節能節水項目的所得;符合條件的技術轉讓所得。

28.根據造價工程師執業資格制度規定,屬于二級造價工程師執業工作內容的是(  )。
A. 編制項目投資估算
B. 編制最高投標限價
C. 審核工程量清單
D. 審核工程結算價款
【答案】 B
【答案解析】二級造價工程師主要協助一級造價工程師開展相關工作,可獨立開展以下具體工作:
(1)建設工程工料分析、計劃、組織與成本管理,施工圖預算、設計概算的編制。
(2)建設工程量清單、最高投標限價、投標報價的編制。
(3)建設工程合同價款、結算價款和竣工決算價款的編制。

29.政府機關、事業單位、國有企業建設工程進度款支付應不低于已完成工程價款的()。
A. 50%
B. 60%
C. 80%
D. 90%
【答案】 C
【答案解析】政府機關、事業單位、國有企業建設工程進度款支付應不低于已完成工程價款的80%。

30.項目合同工期是2020年5月10日,實際施工單位在2020年3月10日就已施工完成,2020年4月10日竣工,建筑工程保險的到期時間以哪個時間為準()。
A. 2020.5.10
B. 2020.3.10
C. 2020.4.10
D. 暫缺
【答案】 C
【答案解析】保險責任的終止也有兩種情況:
①工程所有人對部分或全部工程簽發驗收證書或驗收合格時;
②工程所有人實際占有或使用或接受該部分或全部工程時。 以先發生者為準
且最遲不得超過保單規定的終止日期。
在實際承保中,在保險期限終止日前,如其中一部分保險項目先完工驗收移交或實際投入使用時,該完工部分自驗收移交或交付使用時,保險責任即告終止。

31.某工程已完工程計劃費用為 1200萬元,已完工程實際費用為 1100萬元,擬完工程計劃費用為1300萬元,則該工程費用指數和進度指數是(A)
A. 1.09 0.92
B. 1.09 0.93
C. 0.92 暫缺
D. 暫缺
【答案】 A
【答案解析】 費用指數=1200/1100=1.09
進度指數=1200/1300=0.92

32.工作M的總時差5天,自由時差2天,實際工作時間延長了四天,則()。
A. 不耽誤總工期,耽誤后續工作2天
B. 不耽誤總工期也不耽誤后續工作
C. 耽誤總工期2天,不耽誤后續工作
D. 耽誤總工期2天,耽誤后續工作2天
【答案】 A
【答案解析】工作的總時差是指在不影響總工期的前提下,本工作可以利用的機動時間。
工作的自由時差是指在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。

33.建設工程ZPUS價里照有關規定編制并經有關部門批準的()。
A. ***
B. ***
C. ***
D. 設計概算
【答案】 D
【答案解析】編制和審核設計概算和施工圖預算,經有關部門批準的設計概算將作為擬建工程項目的最高限額。

34.根據《招投標實施條例》,評標委員會在評標時可否決投標人投標的情形的是( )。
A. ***
B. 聯合體投標未附聯合體投標協議
C. ***
D. ***
【答案】 B
【答案解析】C屬于細微偏差。

35.某項目計算期8年,建設期1年,建設期年初投資2000萬。運營期各年ZPlBs造價管理萬,若基準收益率為5%,則該項目凈現金值和靜態投資回收期分別是()。
A. 204.333萬元和6年
B. 選項缺失
C. 選項缺失
D. 選項缺失
【答案】 A
【答案解析】暫無解析

36.建設期2年,建設期第1年年初借款,XXXXX借款800萬元,利率為9%;運營期前5年每年年末借款200萬元,利率為7%;則運營期第8年末一次性還款()萬元。
A. 5513.86
B. ***
C. ***
D. ***
【答案】 A
【答案解析】F=1000×(F/P,9%,10)+800×(F/P,9%,9)+200×(F/A,7%,5)×(F/P,7%,3)=1000×1.09"+800×1.09+200×[(1.07-1)/0.07]×1.07=5513.86(萬元)

37.某建設項目進行不確定分析時,銷售單價為150元/件,年正常產銷量為60萬件,若年固定成本為800萬元,單位可變成本為100元,單位產品銷售稅金及附加為5元,則以銷售單價表示的盈虧平衡點為()。
A. 118.33
B. ***
C. ***
D. ***
【答案】 A
【答案解析】暫無解析

38.對于采用典型BOT方式的項目,項目公司在特許經營期間內擁有的權限是()。
A. 所有權和建設權
B. 建設權和經營權
C. 所有權和產權
D. 經營權和最終處置權
【答案】 B
【答案解析】暫無解析

39.下列屬于分項工程的是(   )。
A. 基坑支護
B. 地下防水工程
C. 裝飾裝修工程
D. 混凝土工程
【答案】 D
【答案解析】分項工程是指將分部工程按主要工種、材料、施工工藝、設備類別等劃分的工程。例如,土方開挖工程、土方回填工程、鋼筋工程、模板工程、混凝土工程、磚砌體工程、木門窗安裝工程、鋼結構安裝工程、給(排)水管道安裝工程等。

40.對于工業建筑的經濟評價中,項目總投資包括建設投資、建設期利息和()。
A. 流動資金
B. 經營資金
C. 暫列金
D. 建設成本
【答案】 A
【答案解析】暫無解析

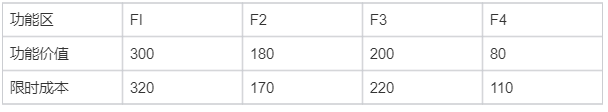

41.某價值工程應用對象有四項功能,其功能價值和功能現實成本如下表所示,若以功能價值為評價標準,則應優先改進的功能是()。
A. ***
B. ***
C. ***
D. 30
【答案】 D
【答案解析】

42.《建設工程造價咨詢合同》(示范文本)由( )組成。
A. 中標通知書、通用條件和專用條件
B. 委托書
C. 協議書、專用條件和履約保函格式
D. 協議書、通用條件和專用條件
【答案】 D
【答案解析】建設工程造價咨詢合同(示范文本)由三部分組成,即協議書、通用條件和專用條件。

43.臨時設施用地由( )來承擔手續及費用。
A. 建設單位承擔手續,施工單位承擔費用
B. 建設單位承擔費用,施工單位承擔手續
C. 全部由建設單位承擔
D. 全部由施工單位承擔
【答案】 C
【答案解析】
承包人提供的施工設備和臨時設施。除專用合同條款另有約定外,承包人應自行承擔修建臨時設施的費用,需要臨時占地的,應由發包人辦理申請手續并承擔相應費用。

44.政府采購,投標人不多,要求特殊的一般采用( )方式
A. 競談
B. 邀請
C. 公開
D. 詢價
【答案】 B
【答案解析】1. 公開招標
采購貨物或服務應當采用公開招標方式的,其具體數額標準,屬于中央預算的政府采 購項目,由國務院規定;屬于地方預算的政府采購項目,由省、自治區、直轄市人民政府 規定;因特殊情況需要采用公開招標以外的采購方式的,應當在采購活動開始前獲得設區
2.邀請招標
符合下列情形之一的貨物或服務,可采用邀請招標方式采購:
(1)具有特殊性,只能從有限范圍的供應商處采購的;
(2)采用公開招標方式的費用占政府采購項目總價值的比例過大的。
3. 競爭性談判
符合下列情形之一的貨物或服務,可采用競爭性談判方式采購:
(1)招標后沒有供應商投標或沒有合格標的或重新招標未能成立的;
(2)技術復雜或性質特殊,不能確定詳細規格或具體要求的;
(3)采用招標所需時間不能滿足用戶緊急需要的;
(4)不能事先計算出價格總額的。
4. 單一來源采購
符合下列情形之一的貨物或服務,可以采用單一來源方式采購:
(1)只能從唯一供應商處采購的;
(2)發生不可預見的緊急情況,不能從其他供應商處采購的;
(3)必須保證原有采購項目一致性或服務配套的要求,需要繼續從原供應商處添購, 且添購資金總額不超過原合同采購金額10%的。
5. 詢價
采購的貨物規格、標準統一、現貨貨源充足且價格變化幅度小的政府采購項目,可以 采用詢價方式采購。


多選題 (每題2分,共20題,共40分)

下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。

1.建設工程項目靜態投資包括()。
A. 因工程量誤差而引起的工程造價增減值
B. 基本預備費
C. 漲價預備費
D. 建設期貸款利息
E. 工程建設其他費
【答案】 A,B,E
【答案解析】靜態投資是指不考慮物價上漲、建設期貸款利息等影響因素的建設投資。靜態投資包括:建筑安裝工程費、設備和工器具購置費、工程建設其他費、基本預備費,以及因工程量誤差而引起的工程造價增減值等。

2.價值工程在創新階段,方案創造的方法有()。
A. 因素分析法
B. 專家意見法
C. 哥頓法
D. 強制確定法
E. 頭腦風暴法
【答案】 B,C,E
【答案解析】方案創造的理論依據是功能載體具有替代性。這種功能載體替代的重點應放在以功能 新產品替代原有產品和以功能創新的結構替代原有結構方案。而方案創造的過程是思想高 度活躍、進行創造性開發的過程。為了引導和啟發創造性的思考,可采用以下幾種方法:(1)頭腦風暴法。(2)哥頓法。(3)專家意見法。(4)專家檢查法。

3.根據《價格法》在制定關系群眾切身利益的()時,政府應當建立聽證會制度。
A. 公用事業價格
B. 公益性服務價格
C. 自然壟斷經營的商品價格
D. 價格波動過大的農產品價格
E. 政府集中采購的商品價格
【答案】 A,B,C
【答案解析】制定關系群眾切身利益的公用事業價格、公益性服務價格、自然壟斷經營的商品價格時,應當建立聽證會制度,征求消費者、經營者和有關方面的意見。

4.為有效地控制工程造價,應做到()。
A. 以施工階段為重點進行控制
B. 以設計階段為重點進行控制
C. 實施全過程造價控制
D. 技術與經濟相結合
E. 主動控制與被動控制相結合
【答案】 B,D,E
【答案解析】實施有效的工程造價管理,應遵循以下三項原則:
(1)以設計階段為重點的全過程造價管理。
(2)主動控制與被動控制相結合。
(3)技術與經濟相結合。

5.根據《建設工程安全生產管理條例》,對于列入建設工程概算的安全作業環境及安全施工措施所需費用,應當用于(  )。
A. 專項施工方案安全驗算論證
B. 施工安全防護用具的采購
C. 安全施工措施的落實
D. 安全生產條件的改善
E. 施工安全防護設施的更新
【答案】 B,C,D,E
【答案解析】施工單位對列入建設工程概算的安全作業環境及安全施工措施所需費用,應當用于施 工安全防護用具及設施的采購和更新、安全施工措施的落實、安全生產條件的改善,不得挪作他用。

6.設備采購合同示范文本中,文件解釋順序排在供貨要求之前的有()。
A. 商務和技術偏差
B. 專用合同條款
C. 通用合同條款
D. 分項報價表
E. 技術服務和質保期服務計劃
【答案】 A,B,C
【答案解析】合同協議書與下列文件一起構成合同文件:
1)中標通知書;
2)投標函;
3)商務和技術偏差表;
4)專用合同條款;
5)通用合同條款;
6)供貨要求;
7)分項報價表;
8)中標材料質量標準的詳細描述;
9)相關服務計劃;
10)其他合同文件。

7.EPC相比較普通DBB模式優點()
A. 有利于縮短建設工期
B. 便于建設單位提前確定工程造價
C. 使工程項目責任主體單一化
D. 建設單位協調工作量少
E. 建設單位前期工作量少
【答案】 A,B,C,D
【答案解析】DB/EPC模式優點主要體現在以下幾方面:
1)有利于縮短建設工期。采用工程總承包模式,工程設計和施工任務均由工程總承包單位負責,可使工程設計與施工之間的溝通問題得到極大改善。此外,由于工程總承包 單位能夠在全部設計完成之前便可以開始其他工作,如:材料設備采購及某些可以與設計 工作并行的施工等。這樣,可在很大程度上縮短建設工期。
2)便于建設單位提前確定工程造價。建設單位與工程總承包單位之間通常簽訂總價  合同,這樣使建設單位在工程實施初期就確定工程總造價,便于控制工程總造價。此外, 由于工程總承包單位負責工程總體控制,因而有利于減少工程變更,將工程造價控制在預  算范圍內。
3)使工程項目責任主體單一化。由工程總承包單位負責工程設計和施工,減少了工程實施過程中爭議和索賠的發生。同時,工程設計與施工責任主體的一體化,能夠激勵工 程總承包單位更加注意整個工程項目質量。
4)可減輕建設單位合同管理的負擔。與建設單位直接簽訂合同的工程參建方減少,建設單位的協調工作量減少,合同管理工作量也大幅減少。

8.招標公告應當載明的內容包括()
A. 招標人的名稱和地址
B. 招標項目的性質
C. 招標項目的數量
D. 招標項目的質量要求
E. 獲取招標文件的辦法
【答案】 A,B,C,E
【答案解析】招標公告或投標邀請書應當載明招標人的名稱和地址、招標項目的性質、數量、實施 地點和時間以及獲取招標文件的辦法等事項。

9.董事會具備的權利有(  )
A. 組織項目招標
B. 償還債務
C. 組織竣工驗收
D. 籌措建設資金
E. 編制工程建設實施
【答案】 B,D
【答案解析】建設項目董事會的職權有:負責籌措建設資金;審核、上報項 目初步設計和概算文件;審核、上報年度投資計劃并落實年度資金;提出項目開工報告; 研究解決建設過程中出現的重大問題;負責提出項目竣工驗收申請報告;審定償還債務計 劃和生產經營方針,并負責按時償還債務;聘任或解聘項目總經理,并根據總經理的提名,聘任或解聘其他高級管理人員。

10.對于實行項目法人責任制的建設項目,項目董事會應具有的職權有()
A. 籌措建設資金
B. ***
C. ***
D. ***
E. 按時償還債務
【答案】 A,E
【答案解析】暫無解析

11.經濟分析和財務分析的區別()。
A. ***
B. ***
C. 財務分析的對象度是投資人的財務收益和成本
D. 流入或流出的項目貨幣被視為投資人的財務的效益和費用
E. 財務分析的價格依據是預測的市場交易價格
【答案】 A,D,E
【答案解析】暫無解析

12.以下評標委員會說法正確的是(   )
A. 評標委員會成員為7人,經濟,技術專家為4人
B. 評標委員會成員應從事相關專業5年
C. 評標委員會成員應有高級職稱或同等專業
D. 評標委員會成員負責人可以由招標人指定
E. 評標委員會成員不得與招標人有隸屬關系
【答案】 C,E
【答案解析】暫無解析

13.項目計算期5年,建設期1年,建設期初投資額700萬元,運營期凈現金流量如下表,說法正確的是()
A. 項目運營期累積凈利潤等于0
B. 項目投資回收期等于計算期
C. 不考慮資金時間價值回收期大于計算期
D. 運營期第1年凈現值大于第2年
E. 運營期累積凈現值小于0
【答案】 B,E
【答案解析】
凈現金流是按照收付實現制,算利潤是按照權責發生制,按照損益表來算,本題與凈利潤的計算無關,故A錯誤。
投資回收期是反映投資方案實施以后回收初始并獲取收益能力的重要指標,分為靜態投資回收期和動態投資回收期。靜態投資回收期是5年,等于計算期,B正確,C錯誤。
運營期第一年的凈現值為-700萬元,運營期第2年的凈現值為-700+100/(1+i)3>-700萬元,故D錯誤,運營期累積凈現值為-700+100/(1+i)3+200/(1+i)4+200/(1+i)5+300/(1+i)6<0,E正確。

14.在互斥評價中,用于計算期不同的方法有( )
A. 增量內部收益率法
B. 凈現值法
C. 最小公倍數法
D. 多比方法
E. 研究期法
【答案】 A,B,C,E
【答案解析】計算期不同的互斥方案經濟效果的評價可以用凈年值法、凈現值法和增量投資內部收益率。其中凈現值包括最小公倍數法和研究期法,無限計算期法。

15.經濟分析和財務分析的區別()。
A. ***
B. ***
C. 財務分析的對象度投資人的財務收益和成本
D. 流入或流出的項目貨幣被視為投資人的財務的效益和費用
E. 財務分析的價格依據是預測的市場交易價格
【答案】 C,D,E
【答案解析】
財務分析與經濟分析的區別。
1)兩種評價的出發點和目的不同。項目財務分析是站在企業或投資人立場上,從其 利益角度分析評價項目的財務收益和成本,而項目經濟分析則是從國家或地區的角度分析 評價項目對整個國民經濟乃至整個社會所產生的收益和成本。
2)兩種分析中費用和效益的組成不同。在項目財務分析中,凡是流入或流出的項目 貨幣收支均視為企業或投資者的費用和效益,而在項目經濟分析中,只有當項目的投入或 產出能夠給國民經濟帶來貢獻時才被當作項目的費用或效益進行評價。
3)兩種分析的對象不同。項目財務分析的對象是企業或投資人的財務收益和成本, 而項目經濟分析的對象是由項目帶來的國民收入增值情況。
4)兩種分析中衡量費用和效益的價格尺度不同。項目財務分析關注的是項目的實際 貨幣效果,它根據預測的市場交易價格去計量項目投入和產出物的價值,而項目經濟分析 關注的是對國民經濟的貢獻,采用體現資源合理有效配置的影子價格去計量項目投入和產 出物的價值。
5)兩種分析的內容和方法不同。項目財務分析主要采用企業成本和效益的分析方法, 項目經濟分析需要采用費用和效益分析、成本和效益分析和多目標綜合分析等方法。
6)兩種分析采用的評價標準和參數不同。項目財務分析的主要標準和參數是凈利潤、 財務凈現值、市場利率等,而項目經濟分析的主要標準和參數是凈收益、經濟凈現值、社 會折現率等。
7)兩種分析的時效性不同。項目財務分析必須隨著國家財務制度的變更而作出相應 的變化,而項目經濟分析多數是按照經濟原則進行評價。

16.下列工程設備采購招標文件設備采購解釋優先順序中在供貨要求之前的是哪些?
A. 分項報價表
B. 商務和技術偏差表
C. 技術服務計劃
D. 專用合同條款
E. 通用合同條款
【答案】 B,D,E
【答案解析】
合同文件解釋順序 :1)中標通知書;2) 投標函;3)商務和技術偏差表4)專用合同條款;3)通用合同條款;6)供貨要求;7)分項報價表;8) 中標材料質量標準的詳細描述9) 相關服務計劃;
10)其他合同文件



【一級造價工程師完整版真題領取】


2024年一級造價工程師考試結束后,大立教育造價工程師考試教研老師將第一時間對收集到的試題進行解析作答,將及時整理2024年一級造價工程師考試各科目試題及答案解析電子版,如果你有需求,可點擊下方圖片領取。




【一級造價師考后估分】


考試結束后,如果你想第一時間核對考題答案,提前知曉自己的考試結果,你可以通過大立教育一級造價工程師考試考后估分系統進行估分!




下一篇:返回列表

班型課程

  • 系統暢學班
  • 全程金鉆套餐班
  • 案例魔鬼訓練營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
1000元
直播/網課
3980元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
模考解析
內部配套講義
全真模考卷
歷年真題集
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
1200元
案例分析
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
造價管理 直播/網課
2000元
直播/網課
7800元
課程導學
基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析
深度精講
沖刺串講
模考解析
內部配套講義
全真模考卷
歷年真題集
點睛資料
大立智能題庫
立即報名
工程計價
技術與計量 直播/網課
2200元
案例分析
科目 退費價格 不退費價格 包含版塊 配套資料 報名入口
土建案例(五天) 12800元 8800元 金鉆套餐班網絡課程及服務
全天封閉面授
魔鬼深度點題
仿真解析攻克
案例專項訓練
重點干貨提煉
答題技巧提升
精編學案
一本通
考前密卷
章節精華題
大立智能題庫
立即報名
安裝案例(四天) 12800元 8800元
主站蜘蛛池模板: 海外整合营销-独立站营销-社交媒体运营_广州甲壳虫跨境网络服务 焊管生产线_焊管机组_轧辊模具_焊管设备_焊管设备厂家_石家庄翔昱机械 | jrs高清nba(无插件)直播-jrs直播低调看直播-jrs直播nba-jrs直播 上海地磅秤|电子地上衡|防爆地磅_上海地磅秤厂家–越衡称重 | 电池挤压试验机-自行车喷淋-车辆碾压试验装置-深圳德迈盛测控设备有限公司 | 泵阀展|阀门展|水泵展|流体机械展 -2025上海国际泵管阀展览会flowtech china | PE一体化污水处理设备_地埋式生活污水净化槽定制厂家-岩康塑业 | 广州印刷厂_广州彩印厂-广州艺彩印务有限公司 | 工业机械三维动画制作 环保设备原理三维演示动画 自动化装配产线三维动画制作公司-南京燃动数字 聚合氯化铝_喷雾聚氯化铝_聚合氯化铝铁厂家_郑州亿升化工有限公司 | 常州律师事务所_常州律所_常州律师-江苏乐天律师事务所 | 校园文化空间设计-数字化|中医文化空间设计-党建|法治廉政主题文化空间施工-山东锐尚文化传播公司 | 螺杆式冷水机-低温冷水机厂家-冷冻机-风冷式-水冷式冷水机-上海祝松机械有限公司 | 壹作文_中小学生优秀满分作文大全 | 寮步纸箱厂_东莞纸箱厂 _东莞纸箱加工厂-东莞市寮步恒辉纸制品厂 | 铝板冲孔网,不锈钢冲孔网,圆孔冲孔网板,鳄鱼嘴-鱼眼防滑板,盾构走道板-江拓数控冲孔网厂-河北江拓丝网有限公司 | 二维运动混料机,加热型混料机,干粉混料机-南京腾阳干燥设备厂 | 刘秘书_你身边专业的工作范文写作小秘书 | 汕头市盛大文化传播有限公司,www.11400.cc | 铝机箱_铝外壳加工_铝外壳厂家_CNC散热器加工-惠州市铂源五金制品有限公司 | 桌上式超净工作台-水平送风超净工作台-上海康路仪器设备有限公司 | 杭州货架订做_组合货架公司_货位式货架_贯通式_重型仓储_工厂货架_货架销售厂家_杭州永诚货架有限公司 | 废旧物资回收公司_广州废旧设备回收_报废设备物资回收-益美工厂设备回收公司 | 锯边机,自动锯边机,双面涂胶机-建业顺达机械有限公司 | 鲁尔圆锥接头多功能测试仪-留置针测试仪-上海威夏环保科技有限公司 | 北京燃气公司 用户服务中心 | 厂房出租_厂房出售_产业园区招商_工业地产 - 中工招商网 | 微水泥_硅藻泥_艺术涂料_艺术漆_艺术漆加盟-青岛泥之韵环保壁材 武汉EPS线条_EPS装饰线条_EPS构件_湖北博欧EPS线条厂家 | 广东西屋电气有限公司-广东西屋电气有限公司 | 东莞海恒试验仪器设备有限公司 | 礼仪庆典公司,礼仪策划公司,庆典公司,演出公司,演艺公司,年会酒会,生日寿宴,动工仪式,开工仪式,奠基典礼,商务会议,竣工落成,乔迁揭牌,签约启动-东莞市开门红文化传媒有限公司 | 欧盟ce检测认证_reach检测报告_第三方检测中心-深圳市威腾检验技术有限公司 | 渗透仪-直剪仪-三轴仪|苏州昱创百科 | 北京森语科技有限公司-模型制作专家-展览展示-沙盘模型设计制作-多媒体模型软硬件开发-三维地理信息交互沙盘 | 杭州顺源过滤机械有限公司官网-压滤机_板框压滤机_厢式隔膜压滤机厂家 | 立刷【微电签pos机】-嘉联支付立刷运营中心 | 成都顶呱呱信息技术有限公司-贷款_个人贷款_银行贷款在线申请 - 成都贷款公司 | PVC快速门-硬质快速门-洁净室快速门品牌厂家-苏州西朗门业 | 科昊仪器超纯水机系统-可成气相液氮罐-美菱超低温冰箱-西安昊兴生物科技有限公司 | 周口市风机厂,周鼓风机,河南省周口市风机厂| 脑钠肽-白介素4|白介素8试剂盒-研域(上海)化学试剂有限公司 | 中式装修设计_全屋定制家具_实木仿古门窗花格厂家-喜迎门 | 专业生物有机肥造粒机,粉状有机肥生产线,槽式翻堆机厂家-郑州华之强重工科技有限公司 | 高柔性拖链电缆_卷筒电缆_耐磨耐折聚氨酯电缆-玖泰特种电缆 |
