大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

監理工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2019年監理工程師《三項控制》考試真題及答案解析(持續更新)

發布時間:2019-05-18 09:23:07來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2019年監理工程師考試《建設工程質量、投資、進度控制》科目的考試時間為2019年5月18日下午14:00—17:00,現在考試已經結束。為了給想要進行估分了解大概成績的考生提供幫助,大立教育特為各位考生整理搜集了考試科目的相關信息以供各位作為參考。

  2019年監理工程師考試《建設工程質量、投資、進度控制》科目的考試時間為2019年5月18日下午14:00—17:00,現在考試已經結束。為了給想要進行估分了解大概成績的考生提供幫助,大立教育特為各位考生整理搜集了考試科目的相關信息以供各位作為參考。

  一、單項選擇題

  1根據《建設工程監理規范》,第一次工地會議紀要由( ) 負責整理。

  A.建設單位

  B.設計單位

  C.施工項目部

  D項目監理機構

  參考答案:D

  2.根據《建設工程監理規范》下列施工控制測里成果及保護措施中,項目監理機構夏核的內容不包括()。

  A.施工單位測里人員的資格證書

  B.施工平面控制網的測量成果

  C.測量設備的養護記錄

  D.控制性的保護措施

  參考答案:C

  3.在工程施工過程中,檢查施工現場工程建設各方主體的質里行為,是( ) 的主要任務。

  A.建設單位

  B.監理單位

  C.工程質里監督機構

  D.工程質里檢測機構

  參考答案:C

  4根據有關標準,對有抗震設防要求的主體結構,縱向受力鋼筋的屈服強度實則值與強度標準值的比例不應大于( )

  A.1.30

  B.1 35

  C.1. 40

  D.1.45

  參考答案:A

  5.IsO質里管理體系提出的“持續改進”質里管理原則,其核心內容是( )。

  A.需求的變化要求組織不斷改進

  B.確立挑戰性的改進目標

  C.提高有效性和效率

  D.全員參與

  參考答案:C

  6.IS0質里管理體系運行中,體系要素管理到位的前提和保證是()。

  A管理體系的適時管理

  B.管理體系的行為到位

  C.管理體系的適中控制

  D.管理體系的識別能力

  參考答案:D

  7關于樣本中位數的說法,正確的是()。

  A.樣本數為偶數時,中位數是數值大小排序后居中兩數的平均值

  B.中位數反映了樣本數據的分散狀況

  C.中位數反映了中間數據的分布

  D.樣本中位數是樣本極差值的平均值

  參考答案:A

  10.在工程質里統計分析時,應用控制圖觀察分析生產狀態,應判定為工序異常的是()。

  A連續七點鏈

  B.排列點連續6點下降

  C.排列點在連續11點中有6點連續司側

  D排列點連續5點上升

  參考答案:A

  11.下列方法中,不屬于混凝土結構實體強度檢測方法的是( ) 。

  A.超聲回彈綜合法

  B.取芯法

  C.回彈儀法

  D.超聲波對則法

  參考答案: D

  12根據《建設工程監理規范》。項目監理機構應將已審核簽認的施工組織設計報送()。

  A工程質里監督機構

  B.建設單位

  C.監理單位

  D施工單位

  參考答案:B

  13.關于鋼絞線進場復驗的說法,正確的是()。

  A.同一規格的鋼絞線每批不得大于6噸

  B.檢驗試驗必須進行現場抽樣

  C力學性能的抽樣檢驗需進行反復彎曲試驗

  D抽樣檢驗時,應從每批鋼絞線中任選3盤取樣送檢

  參考答案: D

  14.在施工單位提交的下列報審表、報驗表中,專業監理工程師簽署意見后,總監理工程師還應簽署審核意見的是()。

       A.分包單位資格報審表

  B.施工控制則里成果報驗表

  C.分項工程質里報驗表

  D工程材料、構配件、設備報審表

  參考答案:A

  15.工程施工工期應自( ) 中載明的開工曰期起計算。

  A.工程開工報審表

  B.施工組織設計報審表

  C.施工控制測里成果報驗表

  D工程開工令

  參考答案: D

  16.根據《建設工程監理規范》,項目監理機構應根據工程特點和( ) ,確定旁站的關鍵部位和關鍵工序。

  A.監理規劃

  B.監理細則

  C.施工單位報送的施I組織設計

  D監理合同

  參考答案:C

  17根據《建設工程監理規范》,下列施I單位報審表中,需要總監理I程師簽字并加蓋執業印章的是()。

       A.監理通知回復單

  B.施工組織設計報審表

  C.分部工程報驗表

  D.工程復工報審表

  參考答案:B

  18.在混凝土礦物摻合料中,不能改善混凝土工作性的活性粉體材料是。

  A.硅灰

  B.礦渣粉

  C.硅粉

  D.粉煤灰

  參考答案:C

  19.根據《建設I程監理規范》,下列工程資料中,需要建設單位簽署審批意見的是()。

  A.監理規劃

  B.施I組織設計

  C.工程暫停令

  D超過一定規模的危險性較大的分部分項工程專項施工方案

  參考答案:D

  20.監理單位對制造周期長的設備制造過程,質里控制可采用的方式是()。

  A駐廠監造

  B.巡回監控

  C.定點監控

  D.目標監控

  參考答案:B

  21根據《建筑施I質里驗收統一標準》,涉及安全、節能、環境保護等項目的專項驗收要求,應由( )組織專家論證。

  A建設單位

  B.監理單位

  C.設計單位

  D.施工單位

  參考答案:A

  22-29 暫缺

  30.因施工原因發生工程質量事故,涉及結構安全處理的重大技術處理方案,*()提出。

  A施工單位

  B項目監理機構

  C原設計單位

  D法定檢測機

  參考答案:C

  31.工程勘察階段,監理單位質量控制最重要的工作是審核與評定( )。

  A.勘察方案

  B.勘察合同

  C.勘察任務書

  D.勘察成果

  參考答案:D

  32.工程設計階段,監理單位協助建設單位組織施工圖設計評審時,評審的重點是( ) 。

  A.設計深度是否符合規定

  B.施工進度能否實現

  C.經濟評價是否合理

  D.設計標準是否符合預定要求

  參考答案: A

  33.某新建學校項目由教學樓、行政樓等構成,按建設工程項目的劃分層次,行政樓屬于( )。

  A.專業工程

  B.單項工程

  C.單位工程

  D.分項工程

  參考答案: B

  34.下列費用中,屬于建筑安裝工程規費的是( )。

  A.教育費附加

  B.地方教育附加

  C.職工教育經費

  D.住房公積金

  參考答案: D

  35.按照有關標準規定,對建筑以及材料、構件和建筑安裝物進行一般鑒定、檢驗所發生的費用在( )中列支。

  A.建筑安裝工程材料費

  B.建筑安裝工程企業管理費

  C.建筑安裝工程規費

  D.工程建設其他費用

  參考答案: B

  36某招標工程,分部分項工程費為41000萬元(其中定額人工費占15%),措施項目費以分部分項工程費的2.5%計算,暫列金額800萬元,規費以定額人工費為基礎計算,規費費率為8%,稅率為8%。則該工程的招標控制價為( )萬元。

  A.46343.530

  B.47143.530

  C.47215.530

  D.47247.794

  參考答案: C

  37.某進口設備,裝運港船上交貨價(FOB)為50萬美元,到岸價(CIF)為51萬美元,關稅稅率為10%,, 增值稅稅率為13%,美元的銀行外匯牌價為: 1 美元=6.72元人民幣,則該進口設備的增值稅為人民幣( )。

  A.43.680

  C.48.048

  B.44.554

  D.49.009

  參考答案: D

  38某新建項目,建設期2年,第1年向銀行借款2000萬元,第2年向銀行借款3000萬元,年利率為6%,則該項目估算的建設期利息為()元。

  A.213.6

  B.247.2

  C.273.6

  D.427.2

  參考答案: C

  39某施工機械預算價格為30萬元,殘值率為2%,折舊年限為10年,年平均工作225個臺班,采用平均折舊法計算,則該施工機械的臺班折舊費為( )元。

  A.130.67

  B.133.33

  C.1306.67

  D.1333.33

  參考答案: A

  40某銀行給企業貸款100萬元,年利率為4%,貸款年限3年,到期后企業一次性還本付息,利息按復利每半年計息一次, 到期后企業應支付給銀行的利息為( )萬元。

  A.12.000

  B.12.616

  C.24.000

  D.24.973

  參考答案: B

  41.下列方案經濟評價指標中,屬于償債能力評價指標的是( )。

  A.凈年值

  B.利息備付率

  C.內部收益率

  D.總投資收益率

  參考答案: B

  42某建設項目,靜態投資3460萬元,建設期貸款利息60萬元,漲價預備費80萬元,流動資金800萬元。則該項目的建設投資為( )萬元。

  A.3520

  B.3540

  C.3600

  D.4400

  參考答案: C

  43關于凈現值指標的說法,正確的是( )。

  A.該指標能夠直觀地反映項目在運營期內各年的經營成果

  B.該指標可直接用于不同壽命期互斥方案的比選

  C.該指標小于零時,項目在經濟上可行

  D.該指標大于等于零時,項目在經濟上可行

  參考答案: D

  44.某項目應用價值工程原理進行方案擇優,各方案的功能系數和單方造價見下表,則最優方案為()。

  A.甲方案

  B.乙方案

  C.丙方案

  D.丁方案

  參考答案:B

  45能較快發現問題,審查速度快,但問題出現的原因還需繼續審查的施I圖預算審查方法是( )。

  A.對比審查法

  B.逐項審查法

  C.標準預算審查法

  D.篩選審查法

  參考答案: D

  46關于工程量清單的說法,正確的是( )。

  A.招標文件中工程量清單的準確性和完整性由工程量清單編制單位負責

  B.招標文件中分項工程項目清單的項目名稱一般以工程實體名稱命名

  C.招標文件中分部分項工程量清單的項目編碼前10位按現行計量規范的規定設置

  D.投標人不得對招標文件中的措施項目清單進行調整

  參考答案:B

  47.下列招標文件所列的工程量清單中,不可調整的閉口清單是( )。

  A.分部分項工程量清單

  B.能計量的措施項目清單

  C.不能計量的措施項目清單

  D.其他項目清單

  參考答案:A

  48.某工程施工過程中發生了一項未在合同中約定的零星工作,增加費用2萬元,此費用應列入工程的( )中。

  A.暫列金額

  B.暫估價

  C.計日工

  D.總承包服務費

  參考答案: C

  49某工程的工作內容和技術經濟指標非常明確,工期10個月,預計施工期間通貨膨脹率低,則該工程較適合采用的合同計價方式是( )。

  A.固定總價合同

  B.可調總價合同

  C.固定單價合同

  D.可調單價合同

  參考答案:A

  50.采用成本加獎罰合同,當實際成本大于預期成本時,承包人可以得到()。

  A.工程成本、酬金和預先約定的獎金

  B.工程成本和預先約定的獎金,不能得到酬金

  C.工程成本,但不能得到酬金和預先約定的獎金

  D.工程成本和酬金,但也可能會處予-筆罰金

  參考答案: D

  51根據《建設工程施工合同(示范文本)》,監理人應在收到承包人提交的工程量報告后( )天內完成對承包人提交的工程 量報表的審核并報送發包人。

  A.7

  B.14

  C.21

  D.28

  參考答案:A

  52根據《建設工程工程量清單計價規范》,當承包人投標報價中材料單價低于基準單價時,施工期間材料單價跌幅以為基礎,超過合同約定的風險幅度值時,其超過部分按實調整。

  A.基準單價

  B.投標報價

  C.定額單價

  D:投標控制價

  參考答案:B

  53某工程在施工過程中,因不可抗力造成如下損失: (1)在建工程損失10萬元;(2)承包人受傷人員醫藥費和補償金2萬元;(3)施工機具損壞損失1萬元(4)工程清理和修復費用0.5萬元。承包人及時向項目監理機構提出了索賠申請,共索賠13.5 萬元。根據《建設工程施工合同(示范文本)》,項目監理機構應批準的索賠金額為( )萬元。

  A.10.0

  B.10.5

  C.12.5

  D.13.5

  參考答案:B

  54.已簽約合同價中的暫列金額由( )負責掌握使用。

  A.承包人

  B.監理人

  C.貸款人

  D.發包人

  參考答案:D

  55.承包人在施I中遇到了一個有經驗的承包人也難以預測的不利物質條件,導致承包人成本增加和工期延誤,則承包人可索賠( )。

  A.增加的成本、延誤的工期和相應利潤

  B.延誤的工期、不能索賠增加的成本和相應利潤

  C.增加的成本,不能索賠延誤的工期和相應利潤

  D.增加的成本和延誤的工期,不能索賠相應利潤

  參考答案:D

  56-60暫缺

  61 暫缺

  62.某分部工程有3個施工過程,分為4個施工段組織加快的成倍節拍流水施工,各施工過程流水節拍分別是6天、6天、9天,則該分部工程的流水施工工期是()天。

  A.24

  B.30

  C.36

  D.54

  參考答案:B

  63在有足夠工作面和資源的前提下,施工工期最短的施工組織方式是( )。

  A.依次施工

  B.搭接施工

  C.平行施工

  D.流水施工

  參考答案:C

  64.雙代號網絡計劃中虛工作的含義是指( )。

  A.相鄰工作間的邏輯關系,只消耗時間

  B.相鄰工作間的邏輯關系,只消耗資源

  C.相鄰工作間的邏輯關系,消耗資源和時間

  D.相鄰工作間的邏輯關系,不消耗資源和時間

  參考答案:D

  65.根據網絡計劃時間參數計算得到的工期稱之為( )。

  A.計劃工期

  B.計算工期

  C.要求工期

  D.合理工期

  參考答案:B

  66.網絡計劃中,工作總時差是本工作可以利用的機動時間,但其前提是( )。

  A.不影響緊后工作最遲開始

  B.不影響緊后工作最早開始

  C.不影響緊后工作最早完成

  D.不影響后續工作最早完成

  參考答案:A

  67某工程網絡計劃如下圖所示時間單位為天),圖中工作E的最早完成時間和最遲完成時間分別是( )天

  A.8和10

  B.5和7

  C.7和10

  D.5和8

  參考答案: A

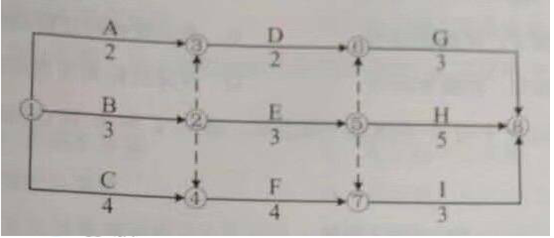

  68.某工程網絡計劃如下圖所示(時間單位為天),圖中工作D的自由時差和總時差分別是()天。

  A.0和3

  B.1和0

  C.1和1

  D.1和3

  參考答案:D

  69某工程的網絡計劃如下圖所示時間單位為天),圖中工作B和E之間、工作C和E之間的時間間隔分別是( )天。

  A.1和0

  B.5和4

  C.0和0

  D.4和4

  參考答案:A

  70當網絡計劃的計算工期大于要求工期時,為滿足工期要求,可采用的調整方法是壓縮( )的工作的持續時間。

  A.持續時間最長

  B.自由時差為零

  C.總時差為零

  D.時間間隔最小

  參考答案:C

  71單代號搭接網絡計劃中,關鍵線路的特點是線路上的( )。

  A.關鍵_工作總時差之和最大

  B.工作時距之和最小

  C相鄰工作無混合搭接關系

  D.相鄰工作時間間隔為零。

  參考答案:D

  72工程總費用由直接費和間接費組成,隨著工期的縮短,直接費和間接費的變化規律是( )。

  A.直接費減少,間接費增加

  B.直接費和間接費均增加

  C.直接費增加,間接費減少

  D.直接費和間接費均減少

  參考答案:C

  73某工作實施過程中的S曲線如下圖所示,圖中a和b兩點的進度偏差狀態是( )。

  A.a點進度拖后和b點進度拖后

  B.a點進度拖后和b點進度超前

  C.a點進度超前和b點進度拖后

  D.a點進度超前和b點進度超前

  參考答案:C

  74某_ 工程進度計劃執行過程中,發現某工作出現了進度偏差。經分析該偏差僅對后續工作有影響而對總工期無影響。則該偏差值應( )。

  A.大于總時差,小于自由時差

  B.大于總時差,大于自由時差

  C.小于總時差,小于自由時差

  D.小于總時差,大于自由時差

  參考答案:D

  75.在建設工程設計階段,會對進度造成影響的因素之-是( )。

  A.可行性研究

  B.建設意圖及要求

  C.工程材料供貨洽談

  D.設計合同洽談

  參考答案:B

  76.監理工程師在審查施工進度計劃的過程中發現問題,應采取的措施之一是( )。

  A.向承包單位提出整改通知書

  B.向建設單位提出指令單

  C.向承包單位提出工程暫停令

  D.向建設單位提出建議書

  參考答案:A

  77.項目監理機構發布工程開工令的依據是( )。

  A.施工承包合同約定

  B.工程開工的準備情況

  C.批準的施工總進度計劃

  D.施工圖紙的準備情況

  參考答案:B

  78.調整施工工進度計劃時,為了縮短某些工作的持續時間,可采取的技術措施之一是( )。

  A.增加施工機械的數量

  B.實行包干加獎勵

  C.改善外部配合條件

  D.采用更先進的施工機械

  參考答案:D

  79.當施工單位發生進度拖延且又未按監理工程師的指令改變延期狀態時,監理工程師可以采取的手段是( )。

  A.中止施工承包合同

  B.拒絕簽署付款憑證

  C.向施工單位發出工程暫停令

  D.調整施工計劃工期

  參考答案:B

  80.通過縮短某些I作的持續時間對施工進度計劃進行調整的方法,其主要特點是( )。

  A.增加網絡計劃中的關鍵線路

  B.不改變工作之間的先后順序關系

  C.增加工作之間的時間間隔

  D.不改變網絡計劃中的非關鍵線路

  參考答案:B

  二、多項選擇題

  81.工程竣工驗收時,應當具備的條件有( )。

  A.上級部門]的批準文件

  B.完整的技術檔案與施工管理資料

  C.工程竣工驗收備案表

  D.勘察、設計、施工、監理等單位分別簽署的質量合格文件

  E.施工單位簽署的工程保修書

  參考答案:BDE

  82.勘察單位對其編制的勘察文件質量負責,應履行的主要職責有()。

  A.審查基礎工程施工方案

  B.參與施工驗槽

  C.解決工程施工中的勘察問題

  D.提出因勘察原因造成質量事故的技術處理方案

  E.提出因設計原因造成質量事故的技術處理方案

  參考答案:BCD

  83.根據質量管理體系標準要求,監理單位質量管理體系文件由( )組成。

  A.**與標準

  B.設計文件與圖紙

  C.質量手冊

  D.程序文件

  E.作業文件

  參考答案:CDE

  84在鋼材進場時,應按相關標準進行檢驗,檢驗的主要內容包括( )。

  A.產品合格證

  B.運輸通行證

  C.出廠檢驗報告

  D.貨物

  E.進場復驗報告

  參考答案:ACE

  85在對進場水泥檢驗時,應判定為不合格的情況有( )。

  A.包裝標志的水泥品種、強度等級、廠家名稱等不全的

  B.出廠超過三個月時間的

  C.強度低于標準相應強度等級規定指標的

  D.混合材料摻加量超過最高限量的E終凝時間不符合相應產品標準的

  參考答案:ACDE

  86.工程采用新工藝、新技術、新材料時,應滿足的要求包括( )。

  A.完成了相應試驗并有相關質量指標

  B.有權威性的技術鑒定書

  C.制定了質量標準和工藝規程

  D.符合現行強制性標準規定

  E.有類似工程的應用

  參考答案:ABC

  87.分包工程開工前,項目監理機構應審核施工單位報送的《分包單位資格報審表》及有關資料,對分包單位資格審核的基本內容包括( )。

  A.分包單位資質及其業績

  B.分包單位專職管理人員和特種作業人員資格證書

  C.安全生產許可文件

  D.施工單位對分包單位的管理制度

  E.分包單位施工規劃

  參考答案:ABC

  88.在工程施工中,總監理工程師應及時簽發工程暫停令的情形有( )。

  A.建設單位要求暫停施I經論證沒必要暫停的

  B.施工單位未按審查通過的工程設計文件施工的

  C.施工單位拒絕項目監理機構管理的

  D.施工單位違反工程建設強制性標準的

  E.施工單位存在重大質量、安全事故隱患的

  參考答案:BCDE

  89.對施工單位提出的工程變更,總監理工程師應履行的職責有( )。

  A.組織專業監理工程師審查變更申請并提出審查意見

  B.提交原設計單位修改工程設計文件

  C.組織專業監理工程師對變更費用及工期影響作出評估

  D.組織相關單位共同協商變更費用及工期變化

  E.組織會簽工程變更單

  參考答案:ACDE

  90設備制造過程質量狀況記錄資料的主要內容有( )。

  A.設備制造單位質量管理檢查資料

  B.設備制造依據及工藝資料

  C.設備制造材料的質量記錄

  D.設備制造過程的檢查驗收資料

  E.設備訂貨的合同文件

  參考答案:ABC

  91根據《建筑工程施工質量驗收統一標準》,分項工程可按( )劃分。

  A.施工工藝

  B.設備類別

  C.專業性質

  D.施工程序

  E.主要工種

  參考答案:ABE

  92工程施工過程中,檢驗批現場驗收檢查的原始記錄應由( )共同**。

  A.建設單位項目負責人

  B.施工單位項目技術負責人

  C.施工單位專業質量檢查員

  D.專業監理工程師

  E.施工單位專業工長

  參考答案:CDE

  93.根據《建筑工程施工質量驗收統一標準》,分部工程質量驗收合格的**()。

  A.主控項目的質量均應驗收合格

  B.所含主要分項工程的質量驗收合格

  C.有關環境保護抽驗檢驗結果符合規定

  D.觀感質量應符合要求

  E.質量控制資料應完整

  參考答案:CDE

  94工程施工過程中,質量事故處理的基本要求有( )。

  A.安全可靠,不留隱患

  B.滿足工程的功能和使用要求

  C.技術可行,經濟合理

  D.滿足建設單位的要求

  E造型美觀,節能環保

  參考答案:ABC

  95.工程施工過程中,質量事故處理方案的類型有( )。

  A.修補處理

  B.返工處理

  C.補強處理

  D.不做處理

  E.檢測處理

  參考答案:ABD

  96.根據《建設工程監理規范》,如提供設計階段相關服務,監理單位應審查設計成果并提出評估報告,其評估報告的主要內容有( )。

  A.設計工作概況

  B.設計深度的符合情況

  C.設計任務書的完成情況

  D.有關部門]的備案情況

  E存在的問題及建議

  參考答案:ABCE

  97.項目監理機構在施工階段投資控制的主要工作有( )。

  A.進行工程計量

  B.對完成工程量進行偏差分析

  C.審核竣工結算款

  D.審核竣工決算款

  E.處理費用索賠

  參考答案:ACDE

  98.下列費用中,屬于建筑安裝工程人工費的有( )。

  A.特殊地區施工津貼

  B.勞動保護費

  C.社會保險費

  D.職工福利費

  E.支付給個人的物價補貼。

  參考答案:AE

  99.下列費用中,屬于建筑安裝工程施工機具使用費的有( )。

  A.施工機械臨時故障排除所需的費用

  B.機上司機的人工費

  C.財產保險費

  D.儀器儀表使用費

  E.施工機械大修理費

  參考答案:ABDE

  100.取得國有土地使用費包括( )。

  A.土地使用權出讓金

  B.青苗補償費

  C.城市建設配套費

  D.拆遷補償費

  E.臨時安置補助費

  參考答案:ACDE

  101.關于投資回收期的說法,正確的有( ) 。

  A.靜態投資回收期就是方案累計現值等于零時的時間(年份)

  B.靜態投資回收期是在不考慮資金時間價值的條件下,以項目的凈收益回收其全部投資所需要的時間

  C.靜態投資回收期可以從項目投產年開始算起,但應予以注明

  D.靜態投資回收期可以從項目建設年開始算起,但應予以注明

  E動態投資回收期-般比靜態投資回收期短

  參考答案:BCD

  102.在價值工程的應用中,可用于方案創造的方法有( ) 。

  A.因素分析法

  B.頭腦風暴法

  C.強制確定法

  D.哥頓法

  E.德爾菲法

  參考答案:BDE

  103.建筑工程概算編制的基本方法有( )。

  A.實物量法

  B.擴大單價法

  C.概算指標法

  D.估算指標法

  E.預算單價法

  參考答案:BC

  104.關于投標報價的說法,正確的有( ) 。

  A.投標報價中的某些分項工程報價可高于對應項目的招標控制價

  B.招標文件中工程量清單項目特征描述與設計圖紙不符時,投標人應以圖*的項目特征描述為準,確定投標報價的綜合單價

  C.措施項目中的安全文明施工費不得作為投標報價中的競爭性費用

  D.投標人不得更改投標文件中工程量清單所列的暫列金額

  E.計日工的報價應按工程造價管理機構公布的單價計算

  參考答案:ACD

  105.根據《建沒工程工程量清単汁價規范》,其他項目清単中的晢估價*** ( ) 。

  A.人工暫估價

  B.材料暫估價

  C.工程設備暫估價

  D.專業工程暫估價

  E.非專業工程暫估價

  參考答案:BCD

  106.下列工程量中,監理理人座予計量的有( )。

  A.發包人設計變更増加的工程量

  B.承包人原因施工質量貭超出合同要求増加的工程量

  C.承包人超出設計圖紙要求増加的工程量

  D.監理人對隱蔽工程重新檢查,經檢驗証明工程質量符合合同要求而増加的工程量

  E.承包人原因導致返工的工程量

  參考答案:AD

  107.下列尋致承包火成本増加和工期延俁的索賠事件中,根據FIDIC<施工合同條件》1999年第一版,發包人可以給予承包人補償工期、成本和利潤的事件有( )。

  A.現場發現化石硬幣或有價値的文物

  B.法規改変

  C.文件有缺陷或技術性錯誤

  D.發包人未能提供現場

  E.延誤的圖紙或指示

  參考答案:CDE

  108.下列費用中,承包人可以荻得補償的有( )。

  A.異常惡劣氣候導致的人員窩工費

  B.發包人自認導致工效降低所増加的人工費用

  C.法定人工費増長増加的費用

  D.發包人自認導致的施工機械窩工費

  E.發包人責任引起工程延誤導致的材料價格上漲費

  參考答案:BCDE

  109.關于建設工程網絡計劃技術特征的說法,正確的有( )。

  A.計劃評審技術(PERD、圖示評審技術(GERT)、風險評審技術(VERT)、關鍵線路法(CPM)均屬于非確定型網絡計劃

  B.網絡計劃能夠明確表達各項工作之間的邏輯關系

  C.通過網絡計劃時間參數的計算,可以找出關鍵線路和關鍵工作

  D.通過網絡計劃時間參數的計算,可以明確各項工作的機動時間

  E.網絡計劃可以利用電子計算機進行計算、優化和調整

  參考答案:BCDE

  110.在對建設工程實施全過程監理的情況下,監理單位總進度計劃的編制依據有( )。

  A.施工單位的施工總進度計劃

  B.工程項目建設總進度計劃

  C.設計單位的設計總進度計劃

  D.工程項目可行性研究報告

  E工程項目前期工作計劃

  參考答案:BDE

  110.在對建設工程實施全過程監理的情況下,監理單位總進度計劃的編制依據有( )。

  A.施工單位的施工總進度計劃

  B.工程項目建設總進度計劃

  C.設計單位的設計總進度計劃

  D.工程項目可行性研究報告

  E.工程項目前期工作計劃

  參考答案:BDE

  111.下列各類參數中,屬于流水施工參數的有( )。

  A.工藝參數

  B.定額參數

  C.空間參數

  D.時間參數

  E.機械參數

  參考答案:ACD

  112.下列建設工程進度影響因素中,屬于業主因素的有( )。

  A.提供的場地不能滿足工程正常需要

  B.施工計劃安排不周密導致相關作業脫節

  C.臨時停水、停電、斷路

  D.不能及時向施工承包單位付款

  E.外單位臨近工程施工干擾

  參考答案:AD

  113.某工程網圖如下圖所示,根據網絡圖的繪圖規則,圖中存在的錯誤有( )。

  A.存在循環回路

  B.存在無箭頭的連線

  C.箭線交叉處理有誤

  D.存在多起點節點

  E.節點編號有誤

  參考答案: BC

  114.某工程進度計劃如下圖所示(時間單位天),圖中的正確信息有()。

  A.關鍵節點組成的線路1-3-4-5-7為關鍵線路

  B.關鍵線路有兩條

  C.工作E的自由時間差為2天

  D.工作E的總時差為2天

  E.開始節點和結束節點為關鍵節點的工作A、工作C為關鍵工作

  115.關于雙代號時標網絡計劃特點的說法,正確的有()。

  A.無需箭線的線路為關鍵線路

  B.無波紋線的線路為關鍵線路

  C.波紋線的長度為相鄰工作之間的時間間隔

  D.工作的總時差等于本工作至終點線路上波紋線長度之和

  E.工作的最早開始時間等于工作開始節點對應的時標刻度值

  116.網絡計劃的工期優化過程中,壓縮關鍵工作的持續時間應優先選擇

  A.有充足備用資源

  B.對質量影響較大

  C.所需增加費用最少

  D.持續時間最長

  E.緊后工作最少

  117.某項工作的計劃進度、實際...下圖所示,檢查時間為第六周末,圖中正確的信息由()。

  A.第一周末未進度正常

  B.第二周末未進度拖延5%

  C.第三周沒有作業

  D.第五周末進度超前5%

  E.檢查日的進度正常

    118.某雙代號時標網絡計劃執行過程中的實際進度前鋒線如下圖所示,計劃工期為12周,圖中正確的信息有()。

  A.工作E進度正常,不影響總工期

  B.工作G進度拖延1周,影響總工期1周

  C.工作H進度拖延1周,影響總工期1周

  D.工作I最早開始時間調后1周,計算工期不變

  E.根據第7周末的檢查結果,壓縮工作K的持續時間1周,計劃工期不變

  119.下列導致工程拖期的原因或情形,監理工程師按合同規定可以批準工程延期的有()

  A.異常惡劣的氣候條件

  B.屬于承包單位自身以外的原因

  C.工程拖期事件發生在非關鍵線路上,且延長的時間未超過總時差

  D.工程拖期的時間超過其相應的總時差,且由分包單位原因引起

  E.監理工程師對已隱蔽的工程進行剝離檢查,經檢查合格而拖期的時間

  120.項目監理機構對施工進度計劃審核的主要內容有()

  A.施工進度計劃應符合施工合同中工期的約定

  B.對施工進度計劃執行情況的檢查應符合動態要求

  C.施工順序的安排應符合施工工藝要求

  D.施工人員、工程材料、施工機械等資源供應計劃應滿足施工進度計劃的需要

  E.施工進度計劃應符合建設單位提供的資金、施工圖紙等施工條件

  大立教育成立于2002年,在成立至今的17年以來始終秉持著“幫助學員成就夢想”的教學理念,成功幫助眾多學員實現了自己考取執業資格證書贏得美好發展的夢想。在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解而更多關于2019年監理工程師考試方面的信息以及考后相關工作,可以點擊咨詢更多問題

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 小威小说网 - 新小威小说网 - 小威小说网小说搜索引擎 | 细砂提取机,隔膜板框泥浆污泥压滤机,螺旋洗砂机设备,轮式洗砂机械,机制砂,圆锥颚式反击式破碎机,振动筛,滚筒筛,喂料机- 上海重睿环保设备有限公司 | 桨叶搅拌机_螺旋挤压/方盒旋切造粒机厂家-无锡市鸿诚输送机械有限公司 | 三板富 | 专注于新三板的第一垂直服务平台 | 长信科技产业园官网_西安厂房_陕西标准工业厂房 | 布袋除尘器|除尘器设备|除尘布袋|除尘设备_诺和环保设备 | 西点培训学校_法式西点培训班_西点师培训_西点蛋糕培训-广州烘趣西点烘焙培训学院 | 广东恩亿梯电源有限公司【官网】_UPS不间断电源|EPS应急电源|模块化机房|电动汽车充电桩_UPS电源厂家(恩亿梯UPS电源,UPS不间断电源,不间断电源UPS) | 首页-瓜尔胶系列-化工单体系列-油田压裂助剂-瓜尔胶厂家-山东广浦生物科技有限公司 | 苏州工作服定做-工作服定制-工作服厂家网站-尺品服饰科技(苏州)有限公司 | 牛皮纸|牛卡纸|进口牛皮纸|食品级牛皮纸|牛皮纸厂家-伽立实业 | 定制/定做冲锋衣厂家/公司-订做/订制冲锋衣价格/费用-北京圣达信 | Trimos测长机_测高仪_TESA_mahr,WYLER水平仪,PWB对刀仪-德瑞华测量技术(苏州)有限公司 | 微型气象仪_气象传感器_防爆气象传感器-天合传感器大全 | 优宝-汽车润滑脂-轴承润滑脂-高温齿轮润滑油脂厂家 | 齿轮减速电机一体机_蜗轮蜗杆减速马达-德国BOSERL齿轮减速机带电机生产厂家 | 卷筒电缆-拖链电缆-特种柔性扁平电缆定制厂家「上海缆胜」 | 耐磨焊丝,堆焊焊丝,耐磨药芯焊丝,碳化钨焊丝-北京耐默公司 | 风电变桨伺服驱动器-风电偏航变桨系统-深圳众城卓越科技有限公司 | 欧必特空气能-商用空气能热水工程,空气能热水器,超低温空气源热泵生产厂家-湖南欧必特空气能公司 | 青州搬家公司电话_青州搬家公司哪家好「鸿喜」青州搬家 | 400电话_400电话申请_888元包年_400电话办理服务中心_400VIP网 | 挤出机_橡胶挤出机_塑料挤出机_胶片冷却机-河北伟源橡塑设备有限公司 | 免联考国际MBA_在职MBA报考条件/科目/排名-MBA信息网 | 大白菜官网,大白菜winpe,大白菜U盘装系统, u盘启动盘制作工具 | 驾驶式洗地机/扫地机_全自动洗地机_工业洗地机_荣事达工厂官网 | 云南丰泰挖掘机修理厂-挖掘机维修,翻新,再制造的大型企业-云南丰泰工程机械维修有限公司 | 磁力反应釜,高压釜,实验室反应釜,高温高压反应釜-威海自控反应釜有限公司 | 网络推广公司_网络营销方案策划_企业网络推广外包平台-上海澜推网络 | LED显示屏_LED屏方案设计精准报价专业安装丨四川诺显科技 | 影合社-影视人的内容合作平台| 天津仓库出租网-天津电商仓库-天津云仓一件代发-【博程云仓】 | 合肥网带炉_安徽箱式炉_钟罩炉-合肥品炙装备科技有限公司 | 四探针电阻率测试仪-振实密度仪-粉末流动性测定仪-宁波瑞柯微智能 | 精密模具制造,注塑加工,吹塑和吹瓶加工,EPS泡沫包装生产 - 济南兴田塑胶有限公司 | 专业广州网站建设,微信小程序开发,一物一码和NFC应用开发、物联网、外贸商城、定制系统和APP开发【致茂网络】 | HEYL硬度计量泵-荧光法在线溶解氧仪-净时测控技术(上海)有限公司 | 蜗轮丝杆升降机-螺旋升降机-丝杠升降机厂家-润驰传动 | B2B网站_B2B免费发布信息网站_B2B企业贸易平台 - 企资网 | Pos机办理_个人商户免费POS机申请-拉卡拉办理网 | 上海诺狮景观规划设计有限公司 |
