2024年監理工程師考試時間為5月18日-19日舉行,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《目標控制(土建專業)》科目的考試真題和答案解析以供各位作為參考。
一、單選題(每題1分,共80題,共80分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。
1.建設工程質量特性要素中,體現適用性的是()
A. 抗震能力
B. 抗沖擊波能力
C. 設計使用年限
D. 耐酸能力
【答案】 D
【答案解析】適用性,即功能,是指工程滿足使用目的的各種性能。包括:理化性能,如:尺寸、規格、保溫、隔熱、隔聲等物理性能,耐酸、耐堿、耐腐蝕、防火、防風化、防塵等化學性能;結構性能,指地基基礎牢固程度,結構的足夠強度、剛度和穩定性;使用性能,如民用住宅工程要能使居住者安居,工業廠房要能滿足生產活動需要,道路、橋梁、鐵路、航道要能通達便捷等,建設工程的組成部件,配件,水、暖、電、衛器具、設備也要能滿足其使用功能;外觀性能,指建筑物的造型、布置、室內裝飾效果、色彩等美觀大方、協調等。
2.在工程建設領域實行職業資格注冊制度,體現的工程質量控制原則是()
A. 質量第一
B. 以人為核心
C. 預防為主
D. 堅持質量標準
【答案】 B
【答案解析】堅持以人為核心的原則人是工程建設的決策者、組織者、管理者和操作者。工程建設中各單位、各部門、各崗位人員的工作質量水平,都直接和間接地影響工程質量。所以在工程質量控制中,要以人為核心,重點控制人的素質和人的行為,充分發揮人的積極性和創造性,以人的工作質量保證工程質量。
3.根據《房屋建筑工程質量保修辦法》,在正常使用條件下,房屋建筑主體結構的最低保修期限是()
A. 20年
B. 40年
C. 設計文件規定年限
D. 50年
【答案】 C
【答案解析】在正常使用下,房屋建筑工程的最低保修期限為:
(1)地基基礎工程和主體結構工程,為設計文件規定的該工程的合理使用年限;
(2)屋面防水工程、有防水要求的衛生間、房間和外墻面的防滲漏,為5年;
(3)供熱與供冷系統,為2個采暖期、供冷期;
(4)電氣管線、給水排水管道、設備安裝為2年;
(5)裝修工程為2年。
4.根據ISO90000版標準,下列工作內容中,屬于工程監理企業質量管理體系總體設計工作的是()
A. 策劃與準備
B. 教育與培訓
C. 成立班子明確任務
D. 過程適用性評價
【答案】 D
【答案解析】在質量管理體系總體設計階段,其主要工作包括:確定質量方針、目標;過程適用性評價和體系覆蓋范圍確定;組織結構調整方案。
5.下列監理文件資料中,反映項目監理機構檢查工作內容,并記載發現的問題及其處理情況等內容的是()
A. 監理規劃
B. 監理質量手冊
C. 監理日志
D. 監理通知單
【答案】 C
【答案解析】監理日志應反映監理檢查工作的內容、發現的問題、處理情況及當日大事等。
6.采用直方圖法分析工程質量時,隨機抽樣抽取的數量數應不少于( )個
A. 100
B. 50
C. 30
D. 20
【答案】 B
【答案解析】直方圖的繪制方法
(1)收集整理數據
用隨機抽樣的方法抽取數據,一般要求數據在50個以上。
7.根據《建筑工程施工質量驗收統一標準》,在施工質量水平合格的前提下,一般項目計量抽樣的錯判概率α和漏判概率β不宜超過的比例是()。
A. 均為3%
B. 均為5%
C. 分別為3%和10%
D. 分別為5%和10%
【答案】 D
【答案解析】計盤抽樣的錯判概率α 和漏判概率β可按下列規定采取:
1)主控項目:對應于合格質量水平的α 和β均不宜超過5% 。
2)一般項目:對應于合格質量水平的α 不宜超過5%,β不宜超過10%。
8.根據《建筑工程施工質量驗收統一標準》,單位工程竣工預驗收合格后,組織單位工程竣工驗收的主體是()。
A. 質量監督機構
B. 建設單位
C. 施工單位
D. 設計單位
【答案】 B
【答案解析】竣工預驗收合格后,由施工單位向建設單位提交工程竣工報告和完整的質量控制資料,申請建設單位組織工程竣工驗收。
9.根據《建筑工程施工質量驗收統一標準》,進行檢驗批驗收時,對于主控項目不能滿足驗收規定的嚴重質量缺陷,應采取的措施是()。
A. 改變使用功能
B. 返工
C. 設計變更后降級使用
D. 降低驗收標準后驗收
【答案】 B
【答案解析】返工處理。當工程質量未達到規定的標準和要求,存在的嚴重質量缺陷,對結構的使用和安全構成重大影響,且又無法通過修補處理的情況下,可對檢驗批、分項、分部工程甚至整個工程返工處理。
10.根據《房屋建筑工程質量保修辦法》,建筑主體結構的保修期開始時間是()。
A. 主體結構驗收之日
B. 裝飾裝修工程驗收之日
C. 竣工驗收合格之日
D. ***
【答案】 C
【答案解析】建設工程的保修期,自竣工驗收合格之日起計算。
11.工程實施中,因地基沉降導致混凝土梁柱節點開裂時,應由()提出結構加固處理技術方案。
A. 法定檢測機構
B. 項目監理機構
C. 施工單位
D. 設計單位
【答案】 D
【答案解析】質量事故技術處理方案一般由施工單位提出,經原設計單位同意簽認,并報建設單位批準。對于涉及結構安全和加固處理等的重大技術處理方案,一般由原設計單位提出。必要時,應要求相關單位組織專家論證,以確保處理方案可靠、可行、保證結構安全和使用功能。
12.混凝土力學試驗中,對于強度等值小于C60的混凝土,用100mm×100mm×100mm的非標準試件測得的強度值應乘以的尺寸換算系數是()
A. 0.85
B. 0.95
C. 1.05
D. 1.10
【答案】 B
【答案解析】混凝土強度等級
13.混凝土拌合物性能試驗中,用來表征混凝土拌合物流動性圖標的是()
A. 表面密度
B. 抗離析性
C. 坍落度
D. 均勻度
【答案】 C
【答案解析】混凝土拌合物稠度是表征混凝土拌合物流動性的指標,可用坍落度、維勃稠度或擴展度表示。
14.下列技術文件中,作為國家質量獎勵制度技術文件的是()。
A. ISO90000標準
B. 卓越績效評價準則
C. 工程質量檢驗標準
D. 工程質量檢驗報告
【答案】 B
【答案解析】卓越績效評價準則是質量評審的依據,是國家質量獎勵制度的技術文件。
15.檢測實體結構離析強度時,用來確定抗折強度確定值的方法是()
A. 回彈法
B. 超聲法
C. 超聲回彈綜合法
D. 鉆芯法
【答案】 D
【答案解析】鉆芯法是從結構或構件中鉆取圓柱狀試件得到在檢測齡期混凝土強度的方法,可用于確定檢測批或單個構件的混凝土抗壓強度推定值、劈裂抗拉強度推定值以及混凝土構件的抗折強度推定值。
16.為保證鋼結構中永久性普通螺栓緊固的可靠性,螺栓外露絲扣數應不少于( )扣
A. 1
B. 2
C. 3
D. 5
【答案】 B
【答案解析】螺栓連接及高強度螺栓連接
1)永久性普通螺栓緊固應牢固、可靠,外露扣不應少于2扣,可通過觀察和用小錘敲擊檢查。
17.對混凝土結構構件進行預應力張拉施工時,項目監理機構應采取的工作方式是()
A. 巡視
B. 旁站
C. 平行檢驗
D. 見證取樣
【答案】 B
【答案解析】旁站工作要點
(1)編制監理規劃時,應明確旁站的部位和要求
(2)根據部門規范性文件,房屋建筑工程旁站的關鍵部位、關鍵工序是:基礎工程方面包括:土方回填,混凝土灌注樁澆筑,地下連續墻、土釘墻、后澆帶及其他結構混凝土、防水混凝土澆筑,卷材防水層細部構造處理,鋼結構安裝;
主體結構工程方面包括:梁柱節點鋼筋隱蔽工程,混凝土澆筑,預應力張拉,裝配式結構安裝,鋼結構安裝,網架結構安裝,索膜安裝。
18.根據《工程質量安全手冊(試行)》,為滿足抗震設防要求,混凝土結構構件中鋼筋彎鉤的彎折角度最小值是()
A. 45°
B. 60°
C. 90°
D. 135°
【答案】 D
【答案解析】箍筋、拉筋彎鉤符合設計和規范要求。箍筋的末端應按設計要求做彎鉤;對一般結構構件,箍筋彎鉤的彎折角度不應 90,對有抗震設防專門要求的結構構件,箍筋彎鉤的彎折角度不應 135 ;圓形箍筋兩末端均應做不小于 135 的彎鉤。拉筋的末端應按設計要求做彎鉤,并符合規范要求。
19.裝配式混凝土工程中,預制構件與后澆混凝土結合部位粗糙面的面積占結合面面積的比例最小值是()
A. 60%
B. 70%
C. 80%
D. 90%
【答案】 C
【答案解析】預制構件的粗糙面或鍵槽符合設計要求。預制構件與后澆混凝土、漿料、坐漿材料的結合面應設置粗糙面、鍵槽;粗糙面的面積不宜小于結合面的80%。
20.某建設項目,設備及工器具購置費9000萬元,建筑安裝工程費11000萬元,工程建設其他費用8000萬元,基本預備費1400萬元,漲價預備費1500萬元,建設期利息1200萬元,問該項目的建設投資為()萬元。
A. 28000
B. 29000
C. 30900
D. 32100
【答案】 C
【答案解析】建設投資,由設備及工器具購置費、建筑安裝工程費、工程建設其他費用、預備費(包括基本預備費和漲價預備費)組成。9000+11000+8000+1400+1500 =30900
21.下列費用中,屬于建筑安裝工程費中規費的是()。
A. 勞動保險費
B. 工傷保險費
C. 勞動保護費
D. 特殊地區施工津貼
【答案】 B
【答案解析】規費包括:養老保險費、失業保險費、醫療保險費、生育保險費、工傷保險費、住房公積金。
22.下列進度控制工作內容中,屬于建設工程進度監測系統的是()。
A. 對比分析實際進度與計劃進度
B. 分析進度偏差產生的原因
C. 分析偏差對后續工作和總工期的影響
D. 采取措施調整進度偏差
【答案】 A
【答案解析】進度監測的系統過程:
(一)進度計劃執行中的跟蹤檢查
(二)實際進度數據的加工處理
(三)實際進度與計劃進度的對比分析

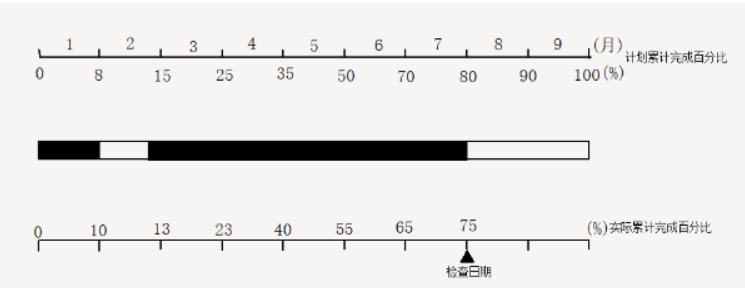

23.某工程橫道計劃及7月末實際完成情況如下圖所示,圖中表明的正確信息是()。
A. 第1個月進度正常
B. 第3個月進度正常
C. 第5個月進度超前
D. 第7個月進度拖延
【答案】 B
【答案解析】第一個月進度超出。第5個月進度正常,第7個月進度正常。
24.工程進度計劃執行過程中,經檢查發現某項工作實際進度偏差超過其自由時差,但未超過總時差,則該工作進度偏差產生的影響是()。
A. 即影響后續工作的最早開始時間,也影響總工期
B. 即不影響后續工作的最早開始時間,也不影響總工期
C. 影響最后關鍵工作的最早開始時間,但不影響總工期
D. 影響最后關鍵工作的最早開始時間,也影響總工期
【答案】 C
【答案解析】工作的總時差是指在不影響總工期的前提下,本工作可以利用的機動時間。
工作的自由時差是指在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。
25.某施工機械預算價格200萬元,折舊年限10年,年平均工作225個臺班,殘值率3%,則該機械臺班折舊費為()元。
A. 862.22
B. 888.89
C. 8622.22
D. 8888.89
【答案】 A
【答案解析】200*(1-3%)/10*225=862.22
26.為了有效控制建設工程投資,項目監理機構宜采取的組織措施是()。
A. 參與處理索賠事宜
B. 進行工程計量
C. 審核施工組織設計
D. 落實投資控制職能分工
【答案】 D
【答案解析】組織措施:
(1)在項目監理機構中落實從投資控制角度進行施工跟蹤的人員、任務分工和職能分工。
(2) 編制本階段投資控制工作計劃和詳細的工作流程圖。
A屬于合同措施,B屬于經濟措施,C屬于技術措施。
27.根據《混凝土結構工程施工質量檢驗規范》,預拌混凝土攪拌站生產有抗凍抗滲要求的C25混凝土時,用砂應滿足的要求是()
A. 含沙量不大于3.0%,泥塊含量不大于1.0%
B. 含沙量不大于5.0%,泥塊含量不大于2.0%
C. 含沙量不大于4.0%,泥塊含量不大于1.0%
D. 含沙量不大于3.0%,泥塊含量不大于2.0%
【答案】 A
【答案解析】對有抗凍抗滲或其他要求的小于或等于C25的混凝土用砂,含泥量應不大于3.0%,泥塊含量不應大于1.0%。
28.裝配式建筑預制混凝土構件生產中,鋼筋、套筒和預埋件安裝完畢,必須經駐廠監理工程師組織完成()驗收后,方可通入后續環節
A. 工藝
B. 工序
C. 檢驗批
D. 隱蔽工程
【答案】 D
【答案解析】組模、涂刷隔離劑、鋼筋制作、鋼筋安裝、套簡安裝、預埋件安裝等環節,必須檢驗合格并經駐廠監理完成隱蔽工程驗收,才能進行下一道工序。
29.某進口設備,按人民幣計算的離岸價格233萬元,國外運費6萬元,國外運輸保險費0.7萬元。 進口關稅稅率10%,增值稅稅率13%,不征收消費稅,則該進口設備的組成計稅價格為()萬元。
A. 233.00
B. 239.70
C. 263.67
D. 297.95
【答案】 C
【答案解析】計稅價格=到岸價+進口關稅=(233+6+0.7)×(1+10%)=263.67萬元。
30.承擔ABS《資產證券化》融資風險的主要對象是()。
A. 眾多投資者
B. 政府
C. 貸款機構
D. 經營者
【答案】 A
【答案解析】ABS則由眾多的投資者承擔,而且債券可以在二級市場上轉讓,變現能力強。
31.某建設項目,設備及工器具購置費56700萬元,建設安裝工程費56431萬元,工程建設其他費21147萬元,基本預備費費率5%,則該項目的基本預備費為()
A. 3878.90
B. 3892.35
C. 5656.55
D. 6713.90
【答案】 D
【答案解析】(56700+56431+21147)×5%=6713.90。
32.運用ABC分析法選擇某種產品的價值工程研究對象時,A類零部件應具有的特點是()
A. A 占零部件總數比例較高但占產品總成本比重較低
B. B 占零部件總數比例較低但占產品總成本比重較高
C. C 占零部件總數比例較低但占產品總成本比重較低
D. D 占零部件總數比例較高但占產品總成本比重較高
【答案】 B
【答案解析】總成本70%~80%而占零部件總數10%~20%的零部件劃分為A類部件;將占總成本5%~10%而占零部件總數60%~80%的零部件劃分為C類;其余為B類。其中A類零部件是價值工程的主要研究對象。
33.某經營性項目,在正常運營年份,外購原材料、燃料動力費及其他材料費共計200萬元,應付賬款周轉次數2次,預收營業收入500萬元,預收賬款周轉次數2次,年經營成本280萬元,應收賬款周轉次數2次,則該項目估算的流動負債為()萬元。
A. 240
B. 250
C. 350
D. 390
【答案】 C
【答案解析】
應付債款=200/2=100萬元
預收債款=500/2=250萬元
流動負債=100+250=350萬元

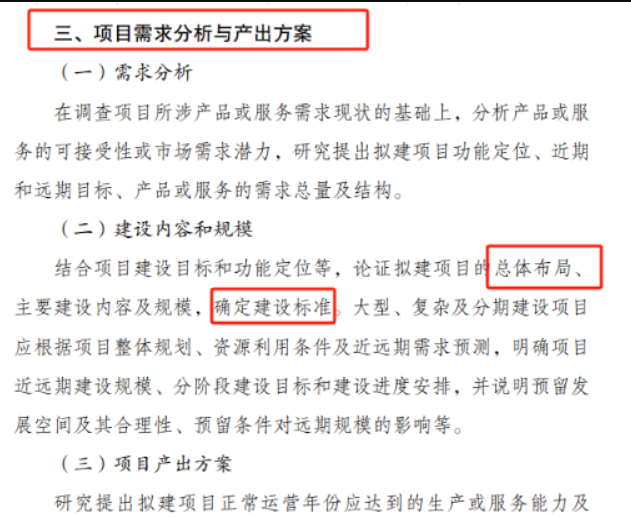

34.根據《政府投資項目可行性研究報告編寫大綱(2023年版)》,編寫項目可行性研究報告時,應在()項下描述擬建項目總體布局、建設標準等內容。
A. 項目建設背景和必要性
B. 項目需求分析和產出方案
C. 項目選址與要素保障
D. 項目運營方案
【答案】 B
【答案解析】

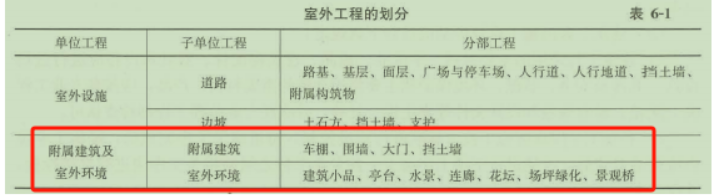

35.根據《建設工程施工質量驗收統一標準》,附屬建筑及室外環境工程中的建筑小品應作為一個()通行施工質量驗收
A. 檢驗批
B. 分項工程
C. 分部工程
D. 子單位工程
【答案】 C
【答案解析】
36.根據《危險性較大的分部分項工程安全管理規定》,對于混凝土模板支撐工程,應編制專項施工方案并組織專家論證的情形是()
A. 搭設高度為6m
B. 搭設跨度為20m
C. 施工總荷載為10kn/m2
D. 集中線荷載為5kn/m
【答案】 B
【答案解析】混凝土模板支撐工程:搭設高度8m及以上,或搭設跨度18m及以上,或施工總荷載(設計值)15kN/m2及以上,或集中線荷載(設計值)20kN/m及以上。

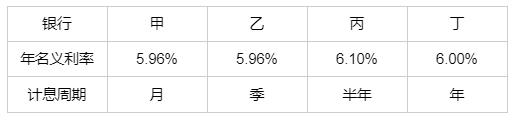

37.某企業擬從銀行借款,有4家銀行可提供貸款,貸款的條件見下表,4家銀行均按復利計息。僅按融資成本最低決策時,該企業應選擇向( )銀行借款。
A. 甲
B. 乙
C. 丙
D. 丁
【答案】 D
【答案解析】
甲年實際利率(1+5.96%/12)12-1=6.13%
乙年實際利率(1+5.96%/4)4-1=6.09%
丙年實際利率(1+6.1%/2)2-1=6.19%
丁年實際利率6.00%
丙>甲>乙>丁,選 D
38.在招標工程投標報價時,投標人可自主報價的項目是()
A. A 已提供暫估價的專業工程
B. B 暫列金額
C. C 安全文明施工費
D. D 總承包服務費
【答案】 D
【答案解析】
(1)暫列金額應按照招標工程量清單中列出的金額填寫,不得變動。
(2)暫估價不得變動和更改。暫估價中的材料、工程設備必須按照暫估單價計入綜合單價;專業工程暫估價必須按照招標工程量清單中列出的金額填寫。
(3)措施項目中的安全文明施工費應按照國家或省級、行業建設主管部門的規定計算,不作為競爭性費用。
(4)總承包服務費應根據招標工程量列出的專業工程暫估價內容和供應材料、設備情況,按照招標人提出協調、配合與服務要求和施工現場管理需要自主確定。
39.根據《建設工程工程量清單計價規范》,工程量清單分為()兩類。
A. 招標工程量清單和投標工程量清單
B. 招標工程量清單和已標價工程量清單
C. 招標工程量清單和最高投標限價清單
D. 公開招標工程量清單和邀請招標工程量清單
【答案】 B
【答案解析】
工程量清單分為以下兩類:
(1)招標工程量清單。招標人依據國家標準、招標文件、設計文件以及施工現場實際情況編制的,隨招標文件發布供投標報價的工程量清單,包括其說明和表格。
(2)已標價工程量清單。構成合同文件組成部分的投標文件中已標明價格,經算術性錯誤修正(如有)且承包人已確認的工程量清單,包括其說明和表格。
40.對于單一的,具有獨立性的單項工程建設項目,采用二級概算編制形式編制的是()
A. 總概算和綜合概算
B. 綜合概算和單位工程概算
C. 總概算和單位工程概算
D. 單位工程概算和分部工程概算
【答案】 C
【答案解析】對單一的、具有獨立性的單項工程建設項目,按二級編制形式編制,在單位工程概算基礎上,直接編制總概算。

41.某具有常規現金流量的投資項目,在不同收益率下的凈現值見下表,采用線性內插法計算的內部收益率為()。
A. 8.9%
B. 9.4%
C. 9.8%
D. 10.2%
【答案】 B
【答案解析】8%+(10%-8%)×(5000÷7000)=9.4%
42.編制招標工程量最高投標限價時,若分部分項工程需要使用招標文件提供的暫估價的材料,則該部分項工程綜合單價中相應的材料費用應該()計算。
A. 招標文件中提供的暫估價
B. 編制人自主確定的暫估價
C. 基準期該材料的最高的市場價
D. 合理建設期內該材料的市場均價
【答案】 A
【答案解析】暫估價中的材料、工程設備單價等應按招標工程量清單列出的單價計人綜合單價。暫估價中專業工程金額應按招標工程量清單中列出的金額填寫。

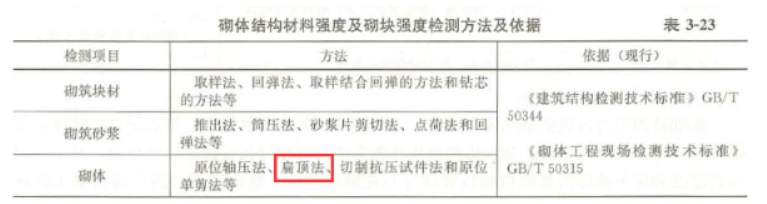

43.根據《砌體工程現場檢測技術標準》,扁頂法適于檢測的參數是( )。
A. 砌塊抗壓強度
B. 砂漿抗壓強度
C. 砌體抗壓強度
D. 砌體抗剪強度
【答案】 C
【答案解析】
44.在工程建設程序中,根據已批準的初步設計,對較復雜的項目或特殊需求進行進一步驗證,以便準確地解決計算問題的工作的階段成為( )階段。
A. 方案設計
B. 技術設計
C. 施工圖設計
D. 施工圖變更設計
【答案】 B
【答案解析】技術設計是根據已批準的初步設計,對設計中比較復雜的項目、遺留問題或特殊需要,通過更詳細的設計和計算,進一步研究、論證和明確其可靠性和合理性,準確地決定各主要技術問題。
45.項目監理機構進行施工圖設計質量管理時,應協助( )審查工程采用“四新”的審定備案情況。
A. 建設單位
B. 設計單位
C. 咨詢單位
D. 施工單位
【答案】 A
【答案解析】工程監理單位應協助建設單位審查工程采用“四新”的審定備案情況,不滿足要求的應按規定進行試驗、論證和專家審定后方可使用。
46.下列報審表中,除項目監理機構簽署意見外,還需建設單位簽署審批意見的是( )。
A. 開工報審表
B. 施工組織設計報審表
C. 分包單位資格報審表
D. 施工試驗室報審表
【答案】 A
【答案解析】在工程開始前,施工單位須做好施工準備工作,待開工條件具備時,應向項目監理機構報送工程開工報審表及相關資料。審查合格后,則由總監理工程師簽署審核意見,并報建設單位批準后,總監理工程師簽發開工令。
47.根據《建設工程施工質量驗收統一標準》,關于建筑工程施工質量控制與驗收的說法,正確的是()
A. 采用的成品、半成品與建筑構配件應進行進場檢驗
B. 下道施工工序應緊隨上道工序施工
C. 重要工序應經監理員檢查認可后方可進行下道工序施工
D. 檢驗批的質量應僅按主控項目進行驗收
【答案】 A
【答案解析】
選項A正確,建筑工程采用的主要材料、半成品、成品、建筑構配件、器具和設備應進行進場檢驗。
選項B錯誤,各施工工序應按施工技術標準進行質量控制,每道施工工序完成后,經施工單位自檢符合規定后,才能進行下道工序施工。
選項C錯誤,對于項目監理機構提出檢查要求的重要工序,應經專業監理工程師檢查認可,才能進行下道工序施工。
選項D錯誤,檢驗批的質量應按主控項目和一般項目驗收。
48.因施工場地不能滿足工程施工正常需要,屬于來自()的進度影響因素
A. 自然環境
B. 社會環境
C. 建設單位
D. 組織管理
【答案】 C
【答案解析】業主因素。如業主使用要求改變而進行設計變更;應提供的施工場地條件不能及時提供或所提供的場地不能滿足工程正常需要;不能及時向施工承包單位或材料供應商付款等。
49.根據《建設工程質量保證金管理辦法》,質量保證金預留總額不得高于工程價款結算總額的比例是()
A. A 2%
B. B 3%
C. C 4%
D. D 5%
【答案】 B
【答案解析】《建設工程質量保證金管理辦法》的相關規定,發包人應按照合同約定方式預留保證金,保證金總預留比例不得高于工程價款結算總額的3%。
50.為有效控制建設工程進度,可采取的合同措施是()。
A. 嚴格控制合同變更
B. 對工期提前的承包人給予獎勵
C. 審查承包商提交的進度計劃
D. 建立工程進度報告制度
【答案】 A
【答案解析】進度控制的合同措施主要包括:
(1)推行CM 承發包模式,對建設工程實行分段設計、分段發包和分段施工;
(2)加強合同管理,協調合同工期與進度計劃之間的關系,保證合同中進度目標的實現;
(3)嚴格控制合同變更,對各方提出的工程變更和設計變更,監理工程師應嚴格審查后再補人合同文件之中;
(4)加強風險管理,在合同中應充分考慮風險因素及其對進度的影響,以及相應的處理方法;
(5)加強索賠管理,公正地處理索賠。
51.在編制施工進度計劃時,因占有施工對象空間而必須列入進度計劃的施工過程是()
A. 運輸類施工過程
B. 制備類施工過程
C. 建造類施工過程
D. 加工類施工過程
【答案】 C
【答案解析】由于建造類施工過程占有施工對象的空間,直接影響工期的長短,因此,必須列入施工進度計劃,并且大多作為主導的施工過程或關鍵工作。
52.編制施工總進度計劃時,需要確定的內容是()
A. 各分部分項工程的施工順序
B. 各分項工程的開始和結束時間
C. 各單位工程的開始和結束時間
D. 各單位工程進度控制的深度
【答案】 C
【答案解析】施工總進度計劃一般是建設工程項目的施工進度計劃。它是用來確定建設工程項目中所包含的各單位工程的施工順序、施工時間及相互銜接關系的計劃。
53.
工程施工中承包人遇到難于預見的不利物質條件,導致費用增加和工期延誤,監理人處理承包人索賠的正確說法是()。
A. 批復增加的費用,不批復延誤的工期和利潤補償
B. 批復延誤的工期,不批復增加的費用和利潤補償
C. 批復增加的費用和延誤的工期,不批復利潤補償
D. 批復增加的費用、延誤的工期和利潤補償
【答案】 C
【答案解析】承包人遇到不利物質條件,可以索賠工期和費用,不可索賠利潤。
54.對于采用固定總價方式計價的建設工程承包合同,其合同總價可以變更的情形是()。
A. 工程量表中的工程量與實際工程量的偏差超過一定范圍
B. 工程實施階段物價與發包時物價相比偏差超過一定范圍
C. 合同簽訂以后發生了設計XX工程X的變更
D. 業主
【答案】 C
【答案解析】采用這種合同,合同總價只有在設計和工程范圍發生變更的情況下才能隨之作相應的變更,除此之外,合同總價一般不得變動。
55.在民用建筑設計中,推行綠色設計應堅持的理念是()。
A. 在充分考慮項目功能、質量、成本等因素的同時,著重考慮項目環境屬性并將其作為設計目標
B. 將項目環境屬性作為項目設計最優先考慮的目標,同時兼顧項目功能、質量、成本等目標
C. 在保證項目環境屬性目標最優的前提下,適當考慮項目功能和質量目標
D. 將提高綠地率和綠化率作為項目設計的最高目標,同時兼顧項目質量和成本
【答案】 A
【答案解析】“綠色”就是要推行綠色設計。綠色設計是指在項目整個壽命周期內,要充分考慮對資源和環境的影響,在充分考慮項目的功能、質量、建設周期和成本的同時,更要優化各種相關因素,著重考慮產品環境屬性(可拆卸性、可回收性、可維護性、可重復利用性等)并將其作為設計目標,使項目建設和運行過程中對環境的總體負影響減到最小。
56.某土方工程,計劃2月初至5月底只開挖土方5萬/m3,勻速施工,預算單價60元/m3,至4月底實際累計開挖土方5.4萬/m3,實際單價68元/m3,采用贏得值(掙值)法評價該工程此刻的投資、進度狀態時,結論正確的是()。
A. 投資偏差-43.2萬元
B. 進度偏差36萬元
C. 投資績效指數0.90
D. 進度績效指數0.88
【答案】 A
【答案解析】
投資偏差=已完工作預算投資-已完工作實際投資=5.4×60-5.4×68=-43.2
進度偏差=已完工作預算投資-計劃工作預算投資=5.4×60-5×60=24
投資績效指數=已完工作預算投資/已完工作實際投資=(5.4×60)/(5.4×68)=0.88
進度績效指數=已完工作預算投資/計劃工作預算投資=(5.4×60)/(5×60)=1.08

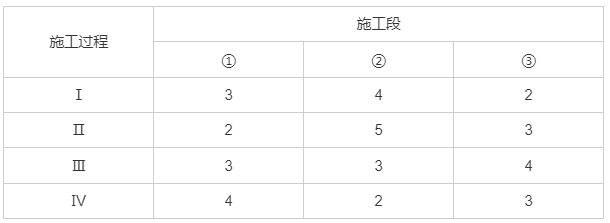

57.某工程有4個施工過程,劃分為3個施工段組織流水施工,各施工過程在各施工段上的流水節拍(天)見下表,第Ⅱ和第Ⅲ兩個施工過程之間有3天的工藝間歇時間,則該工程的流水施工工期是()天。
A. 16
B. 19
C. 22
D. 25
【答案】 D
【答案解析】

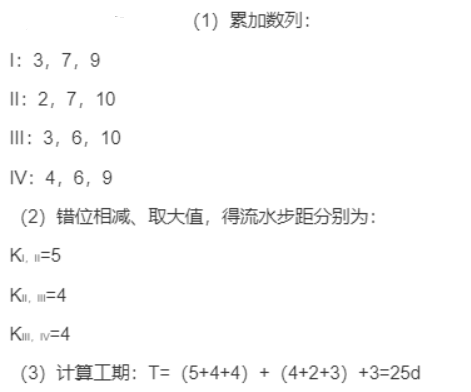

58.某分部工程有4個施工過程,劃分為4個施工段組織加快的成倍節拍流水施工,各施工段的成本節拍分別是2天、4天、4天、2天,則該工程應組織的專業工作隊數是()個
A. 4
B. 6
C. 8
D. 12
【答案】 B
【答案解析】(1)K=2
(2)施工隊伍總數=2/2+4/2+4/2+2/2=6
59.關于雙代號網絡計劃中關鍵節點的說法,正確的是()
A. 以關鍵節點開始的工作總時差和自由時差相等
B. 兩端為關鍵節點的工作必然是關鍵工作
C. 關鍵節點組成的線路為關鍵線路
D. 關鍵工作兩端的節點必為關鍵節點
【答案】 D
【答案解析】A錯誤,以關鍵節點為完成節點的工作總時差和自由時差相等;
B錯誤,兩端為關鍵節點的工作不一定是關鍵工作;
C錯誤,關鍵節點組成的線路不一定為關鍵線路。
60.在單代號網絡計劃中,除終點節點代表的工作外,其他工作的總時差等于()
A. 本工作與各緊后工作之間的時間間隔加該緊后工作的自由時差
B. 本工作與各緊后工作之間的時間間隔加該緊后工作的總時差
C. 本工作的最早完成時間與各緊后工作的自由時差
D. 本工作的最早完成時間與各緊后工作的總時差
【答案】 B
【答案解析】在單代號網絡計劃中,除終點節點代表的工作外,其他工作的總時差等于本工作與各緊后工作之間的時間間隔加該緊后工作的總時差所得之和的最小值。
61.下列施工進度拖延的情形中,監理工程師可批準工程延期的是()。
A. 設計變更造成的工期
B. 施工機械未及時進場造成工程拖延
C. 工作延期的時間小于總時差
D. 工程質量原因造成工程暫停
【答案】 A
【答案解析】如果由于承包單位以外的原因造成工期拖延,承包單位有權提出延長工期的申請。監理工程師應根據合同規定,審批工程延期時間。
62.監理工程師對施工進度進度計劃進行審核的主要內容是()
A. 施工進度控制的目標的風險
B. 進度控制的工作流程
C. 進度控制人員職責
D. 施工順序是否符合工藝要求
【答案】 D
【答案解析】施工進度計劃審核的內容主要有:
(1) 進度安排是否符合工程項目建設總進度計劃中總目標和分目標的要求,是否符合施工合同中開工、竣工日期的規定。
(2) 施工總進度計劃中的項目是否有遺漏,分期施工是否滿足分批動用的需要和配套動用的要求。
(3) 施工順序的安排是否符合施工工藝的要求。
(4) 勞動力、材料、構配件、設備及施工機具、水、電等生產要素的供應計劃是否能保證施工進度計劃的實現,供應是否均衡,需求高峰期是否有足夠能力實現計劃供應。
(5) 總包、分包單位分別編制的各項單位工程施工進度計劃之間是否相協調,專業分工與計劃銜接是否明確合理。
(6) 對于業主負責提供的施工條件(包括資金、施工圖紙、施工場地、采供的物資等),在施工進度計劃中安排得是否明確、合理,是否有造成因業主違約而導致工程延期和費用索賠的可能存在。
63.某單代號搭接網絡計劃中,工作B與工作D的開始至開始時距(STS)為2,最早開始時間分別為8和15,則兩項工作之間的時間間隔是()。
A. 2
B. 5
C. 7
D. 9
【答案】 B
【答案解析】LAGi,j=ESj-ESi-STSi,j=15-8-2=5
64.為使工程網絡計劃所需資源按照時間分布符合資源控制目標,可采用的優化方法是()
A. 改變網絡計劃中各項工作之間的邏指關系
B. 改變網絡計劃中各項工作的持續時間
C. 改變某些工作的開始時間和完成時間
D. 改變某些工作的資源強度
【答案】 C
【答案解析】資源優化的目的是通過改變工作的開始時間和完成時間,使資源按照時間的分布符合優化目標。
資源優化的前提條件是:
1)在優化過程中,不改變網絡計劃中各項工作之間的邏輯關系;
2)在優化過程中,不改變網絡計劃中各項工作的持續時間;
3)網絡計劃中各項工作的資源強度(單位時間所需資源數量)為常數,而且是合理的;
4)除規定可中斷的工作外,一般不允許中斷工作,應保持其連續性。
65.某工程雙代號時標網絡計劃如下圖所示,圖中表明的正確信息是()。
A. 工作B的自由時差是2天
B. 工作D的自由時差是1天
C. 工作B的總時差是2天
D. 工作E的總時差是0天
【答案】 C
【答案解析】選項A錯誤,,A工作B的自由時差是0天。
選項B錯誤,工作D的自由時差是0天。
選項D錯誤,工作E的總時差是1天。
66.某工程單代號網絡計劃中,工作F的最早完成時間和最遲完成時間分別是8和10,緊后工作G的最早開始時間和最遲開始時間分別是11和14,則工作F和G之間的時間間隔是()。
A. 2
B. 3
C. 4
D. 5
【答案】 B
【答案解析】時間間隔是指緊后工作的最早開始時間與本工作最早完成時間的差值,即11-8=3。
67.下列物資供應進度控制工作中,屬于監理工程師工作的是()。
A. 優選物資供應單位
B. 主持召開物資供應單位協調會
C. 負責編制物資的供應計劃
D. 負責物資供應的決策
【答案】 B
【答案解析】A錯誤,應為向業主推薦優選的物資供應單位。
C錯誤,監理工程師只編制由業主負責的物資供應計劃。
D錯誤,協助業主進行物資供應決策。
68.建設工程設計階段工作內容中,屬于監理工程師的進度控制工作的是()。
A. 編制設計準備階段工作計劃
B. 編制設計階段總進度計劃
C. 審核各專業出圖計劃
D. 審核設計單位提交的工程預算
【答案】 C
【答案解析】建設工程設計階段進度控制的主要任務是出圖控制,也就是通過采取有效措施使工程設計者如期完成初步設計、技術設計、施工圖設計等各階段的設計工作,并提交相應的設計圖紙及說明。為此,監理工程師要審核設計單位的進度計劃和各專業的出圖計劃,并在設計實施過程中,跟蹤檢查這些計劃的執行情況,定期將實際進度與計劃進度進行比較,進而糾正或修訂進度計劃。
69.工程建設中,履行建筑材料準用、竣工驗收備案質量監控職責的單位或部門是()。
A. 建設單位
B. 監理單位
C. 行業行政主管部門
D. 施工單位
【答案】 C
【答案解析】政府的工程質量控制。政府屬于監控主體,它主要是以法律法規為依據,通過抓工程報建、施工圖設計文件審查、施工許可、材料和設備準用、工程質量監督、工程竣工驗收備案等主要環節實施監控。
70.在工程網絡計劃中,計劃工期指的是()。
A. 根據網絡計劃時間參數計算而得到的工期
B. 由任務委托人所提出的指令性工期
C. 依據工期定額確定的工期
D. 根據要求工期和計算工期確定的工期
【答案】 D
【答案解析】在網絡計劃中,工期一般有以下三種:
(1)計算工期。計算工期是根據網絡計劃時間參數計算而得到的工期。
(2)要求工期。要求工期是任務委托人所提出的指令性工期。
(3)計劃工期。計劃工期是指根據要求工期和計算工期所確定的作為實施目標的工期。

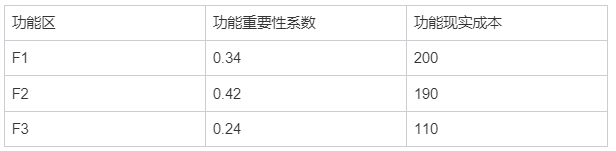

71.某產品的功能現實成本500元,目標成本450元,該產品分為三個功能區,各功能區的重要性系數和現實成本見下表,應用價值工程時,選擇改進對象的優先次序是()。

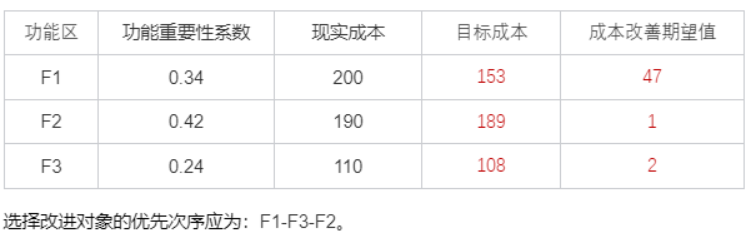

功能評價表
A. F1-F2-F3
B. F1-F3-F2
C. F2-F3-F1
D. F3-F1-F2
【答案】 B
【答案解析】
72.進行工程質量統計分析時,用數據變動幅度反映數據分散狀況特征值的參數是 ( )。
A. 樣本標準差
B. 變異系數
C. 極差
D. 總體標準差
【答案】 C
【答案解析】極差是數據中最大值與最小值之差,是用數據變動的幅度來反映其分散狀況的特征值。
73.工程施工過程中,專業監理工程師巡視檢查發現有嚴重的安全事故隱患的缺陷時,應簽發的文件是()
A. 工程暫停令
B. 工作聯系單
C. 暫缺
D. 暫缺
【答案】 A
【答案解析】題目不完整,答案暫缺
74.在雙代號網絡計劃中,對于有緊后工作的工作,期由時差等于本工作緊后工作( ) 的差值最小值。
A. 遲開始時間與本工作最 完成時間
B. 最早開始時間與本工作最遲完成時間
C. 最早開始時間與本工作最早完成時間
D. 遲開始時間與本工作最遲完成時間
【答案】 C
【答案解析】對于有緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減本工作最早完成時間所得之差的最小值。
75.在建設工程施工過程中,監理巡視時發現混凝土澆筑有麻面現象,監理應下達的文件是( )。
A. 工程暫停令
B. 工作聯系單
C. 監理通知單
D. 監理指令
【答案】 C
【答案解析】在工程質量控制方面,項目監理機構發現施工存在質量問題的,或施工單位采用不適當的施工工藝,或施工不當,造成工程質量不合格的,應及時簽發監理通知單,要求施工單位整改。
76.根據《工程質量安全手冊(試行)》,監理單位發現施工存在嚴重安全隱患,通知施工單位,施工單位拒不整改的,應通知( )。
A. 建設單位
B. 施工企業管理單位
C. 監理企業管理單位
D. 政府主管部門
【答案】 D
【答案解析】根據住房和城鄉建設部發布的《工程質量安全手冊(試行)》,監理單位發現安全事故隱患嚴重且施工單位拒不整改或者不停止施工的,應及時向政府主管部門報告。
二、多選題(每題2分,共40題,共80分)
每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分
77.專業監理工程師檢查、復核施工控制測量成果時,檢查、復核的主要內容有()
A. 測量設備精度
B. 施工平面控制網
C. 施工高程控制網
D. 控制樁保護措施
E. 施工臨時水準點
【答案】 B,C,D,E
【答案解析】暫無解析
78.用于工程的主要材料進場時,專業監理工程師檢查的資料有()
A. 廠家生產許可證
B. 出廠合格證
C. 工程應用證明
D. 材料化驗單及性能檢測報告
E. 廠家質量管理體系文件
【答案】 A,B,D
【答案解析】暫無解析
79.下列監理工作中,屬于項目監理機構施工階段投資控制主要工作的有()
A. 協助建設單位簽訂工程勘驗設計合同
B. 審查施工預算
C. 簽發勘察費用支付證書
D. 處理施工單位提出的工程變更費用
E. 審核竣工結算款
【答案】 D,E
【答案解析】施工階段投資控制的主要工作
1.進行工程計量和付款簽證
2.對完成工程量進行偏差分析
3.審核竣工結算款
4.處理施工單位提出的工程變更費用
5.處理費用索賠
80.下列費用中,應列入工程建設其他費用中研究試驗費的有()
A. 新結構、新材料試驗費
B. 對構件進行破壞性試驗所需費用
C. 對材料、構件和建筑安裝物進行一般規定、檢查所發生的費用
D. 支付科技成果、先進技術的一次性技術轉讓費
E. 管理評估費
【答案】 A,B,D
【答案解析】研究試驗費是指為建設工程提供或驗證設計參數、數據資料等進行必要的研究試驗以及設計規定在施工中進行的試驗、驗證所需費用,包括自行或委托其他部門研究試驗所需人工費、材料費、試驗設備及儀器使用費,支付的科技成果、先進技術的一次性技術轉讓費。按照設計單位根據本工程項目的需要提出的研究試驗內容和要求計算。
81.下列資金成本中,可作為比較籌資方式、選擇籌資方案依據的有( )
A. 個別資金成本
B. 綜合資金成本
C. 邊際資金成本
D. 影子資金成本
E. 綠色資金成本
【答案】 A,B,C
【答案解析】資金成本是比較籌資方式、選擇籌資方案的依據。資金成本有個別資金成本、綜合資金成本、邊際資金成本等形式,它們在不同情況下具有各自的作用。
82.下列影響工程質量的因素中,屬于建造方法的有()。
A. 工藝方法
B. 操作人員作業能力
C. 施工方案
D. 機械設備性能
E. 操作方法
【答案】 A,C,E
【答案解析】建造方法指工藝方法、操作方法和施工方案。B屬于人員素質因素,D屬于機械設備因素。
83.卓越績效評價原則和ISO9000族標準相比較,兩者的相同點有( )
A. 基本原理和原則相同
B. 導向相同
C. 使用方法相同
D. 基本原理和思維方式相同
E. 關注點相同
【答案】 A,C,D
【答案解析】暫無解析
84.采用控制圖法進行工程質量統計分析的主要用途有()
A. 進行過程分析
B. 判斷影響質量的主次因素
C. 從不同角度分析產品存在的質量問題
D. 進行過程控制
E. 顯示兩種質量數據之間的關系
【答案】 A,D
【答案解析】暫無解析
85.施工單位計劃系統所包括的進度計劃有()
A. 工程項目建設總進度計劃
B. 單位工程施工進度計劃
C. 工程項目年度計劃
D. 分部分項工程進度計劃
E. 施工準備工作計劃
【答案】 B,D,E
【答案解析】
施工單位的進度計劃包括:施工準備工作計劃、施工總進度計劃、單位工程施工進度計劃及分部分項工程進度計劃。
86.組織流水施工時,確定流水步距應滿足的基本條件有()
A. 各施工過程應始終保持工藝先后順序
B. 同一專業工作隊在各個施工段上的勞動量大致相等
C. 各專業工作隊保持連續作業
D. 相鄰專業工作隊可最大限度的實現合理搭接
E. 施工段內的施工機具具備足夠的操作空間
【答案】 A,C,D
【答案解析】暫無解析
87.根據《工程建設領域農民工工資專用賬戶管理暫行辦法》,建設單位與總包單位訂立書面工程施工合同時,應當約定的事項有()
A. 專用賬戶開戶銀行
B. 工程款計量周期和工程款進度結算辦法
C. 建設單位撥付人工費用的周期和撥付日期
D. 人工費用的數額或占工程款的比例
E. 延期支付利息的計算方法
【答案】 B,C,D
【答案解析】第五條 建設單位與總包單位訂立書面工程施工合同時,應當約定以下事項:
(一)工程款計量周期和工程款進度結算辦法;
(二)建設單位撥付人工費用的周期和撥付日期;
(三)人工費用的數額或者占工程款的比例等。
前款第三項應當滿足農民工工資按時足額支付的要求。
88.項目監理機構對勘察**進行程序性審查時,應審查的內容有()
A. 是否滿足勘察任務書和相應設計階段要求
B. 勘察成果是否齊全、可靠、滿足國家法律法規和技術標準要求
C. 是否能提供滿足設計,施工所需的巖土技術參數
D. 成果文件是否依據工程類別按有關規定執行審核、審批程序
E. 成果文件是否嚴格按照質量管理程序進行檢查和驗收
【答案】 B,D,E
【答案解析】程序性審查主要包括下列內容:
(1)工程勘察資料、圖表、報告等文件要依據工程類別按有關規定執行各級審核、審批程序,并由負責人簽字。
(2)工程勘察成果應齊全、可靠,滿足國家有關法律法規及技術標準和合同規定的要求。
(3)工程勘察成果必須嚴格按照質量管理有關程序進行檢查和驗收,質量合格方能提供使用。 對工程勘察成果的檢查驗收和質量評定應當執行國家、行業和地方有關工程勘察成果檢查驗收評定的規定。
89.根據《工程質量安全手冊(試行)》,設計模板工程支撐體系中的??支撐結構應遵循的原則有( )。
A. 少?多支撐
B. 模板安裝、使用和拆除工況進行設計
C. 減少模板周轉次數
D. 滿足承載力,剛度要求
E. 滿足整體穩固性要求
【答案】 B,D,E
【答案解析】樓板支撐體系的設計應考慮各種工況的受力情況。框架式支撐結構、桁架式支撐結構、懸挑支撐結構、跨空支撐結構的棋板及支架,應根據安裝、使用和拆除工況進行設計,并應滿足承載力、剛度和整體穩固性要求。
90.工程變更引起施工方案改變并使措施項目發生變化時,關于調整措施項目費的說法,正確的有()
A. 承包人提出調整措施項目費的,應事先將擬實施的方案提交發包人確認
B. 安全文明施工費按照實際發生變化的措施項目調整,但費用可以浮動
C. 采用單價計算的,按照實際發生的措施項目及其已標價工程量清單項目的規定確定單價
D. 按總價(或系數)計算的,按照實際發生的措施項目調整,但應考慮報價浮動因素
E. 承包人事先未將擬實施的方案提交給發包人確認的,措施項目費可視情況調整
【答案】 A,C,D
【答案解析】
A選項正確,承包人提出調整措施項目費的,應事先將擬實施的方案提交發包人確認。
B選項錯誤,安全文明施工費按照實際發生變化的措施項目調整,不得浮動。
C選項正確,采用單價計算的措施項目費,按照實際發生變化的措施項目及前述已標價工程量清單項目的規定確定單價。
D選項正確,按總價(或系數)計算的,按照實際發生的措施項目調整,但應考慮報價浮動因素。
E選項錯誤,如果承包人未事先將擬實施的方案提交給發包人確認,則視為工程變更不引起措施項目費的調整或承包人放棄調整措施項目費的權利。
91.國家計量規范規定不宜計量的措施費中,適合采用費率法計算的有()
A. 腳手架工程費
B. 安全文明施工費
C. 二次搬運費
D. 冬雨期施工增加費
E. 夜間施工增加費
【答案】 B,C,D,E
【答案解析】國家計量規范規定不宜計量的措施項目費,適合采用費率法計算的有:安全文明施工費、夜間施工增加費、二次搬運費、冬雨期施工增加費、已完工程及設備保護費。
92.下列工程質量缺陷中,因設計差錯導致的有()
A. 勘察鉆孔問題不符合規定
B. 基巖起伏誤判
C. 模板施工荷載取值過小
D. 變形縫設置不當
E. 懸挑構件未進行抗傾覆驗算
【答案】 D,E
【答案解析】設計差錯
例如,盲目套用圖紙,采用不正確的結構方案,計算簡圖與實際受力情況不符,荷載取值過小,內力分析有誤,沉降縫或變形縫設置不當,懸挑結構未進行抗傾覆驗算,以及計算錯誤等。

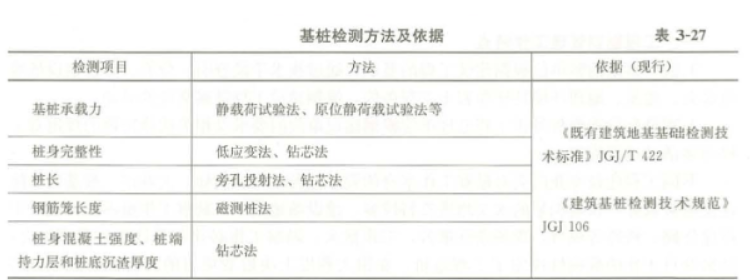

93.根據《建筑地基檢測技術規范》,檢測基樁樁長可采用的方法有()。
A. 靜載荷試驗法
B. 旁孔投射法
C. 磁測樁法
D. 鉆芯法
E. 電鋸感應法
【答案】 B,D
【答案解析】基樁檢測方法及依據
94.根據《鋼結構工程施工質量驗收標準》,下列檢測內容中,屬于鋼結構構造檢測的有()。
A. 杠桿長細比
B. 構件垂直度
C. 支撐體系的連接
D. 防火涂層厚度
E. 支撐體系構件的尺寸
【答案】 A,C,E
【答案解析】鋼結構構造檢測有桿件長細比、支撐體系的連接、支撐體系構件的尺寸和構件截面寬厚比等項目。
95.根據《建設工程質量管理條例》,建設行政主管理部門進行工程質量監督管理的工作內容有()。
A. 檢查法律法規和工程建設強制性標準執行情況
B. 抽查涉及工程主體結構安全和主要使用功能的工程實體質量
C. 檢查建筑從業人員社保繳納及薪酬支付情況
D. 抽查工程質量責任主體和質量檢測等單位的工程質量行為
E. 依法對違法違規行為實施懲罰
【答案】 A,B,D,E
【答案解析】工程質量監督管理包含以下內容:
(1)執行法律法規和工程建設強制性標準的情況;
(2)抽查涉及工程主體結構安全和主要使用功能的工程實體質量;
(3)抽查工程質量責任主體(建設、勘察、設計、施工和監理單位)和質量檢測等單位的工程質量行為;
(4)抽查主要建筑材料、建筑構配件的質量;
(5)對工程竣工驗收進行監督;
(6)組織或者參與工程質量事故的調查處理;
(7)定期對本地區工程質量狀況進行統計分析;
(8)依法對違法違規行為實施處罰。
96.對于裝配式建筑預制混凝土構件施工,項目監理機構應遵循的工作職責有()。
A. 審核拆分圖、節點圖設計優化
B. 進行生產工藝流程設計
C. 審查預制構件生產方案
D. 審查預制構件專項運輸方案
E. 審查預制結構吊裝方案
【答案】 C,D,E
【答案解析】裝配式建筑PC構件施工質量控制。

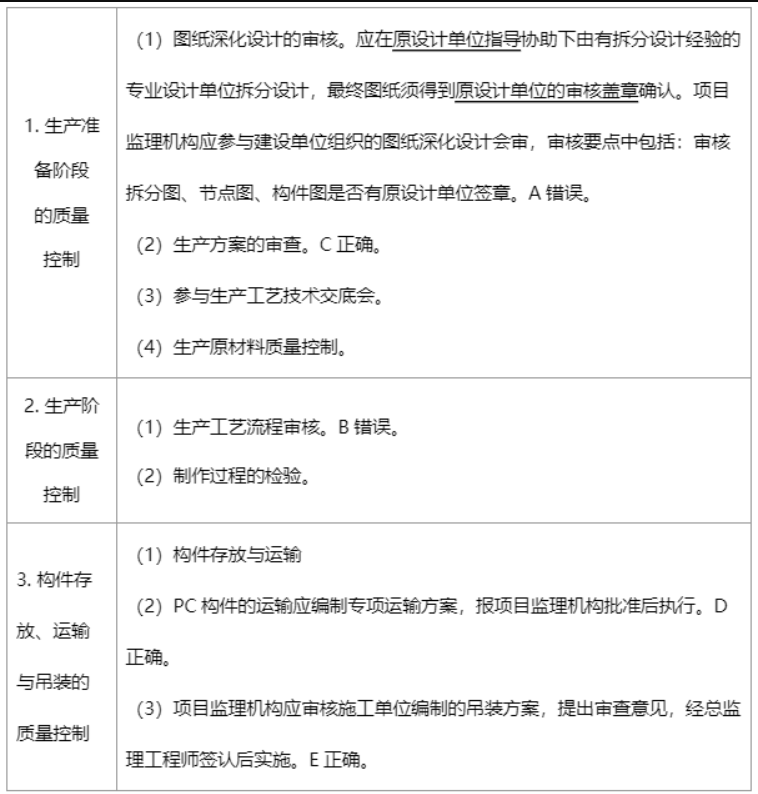

97.某投資方案各年凈現金流量見下表,若基準收益率為5%,則對該投資方案進行分析可得到的正確結論有()。
A. 靜態投資回收期為6年
B. 動態投資回收期超過6年
C. 內部收益率大于5%
D. 凈現值小于0
E. 累計凈現金流量為0
【答案】 A,B,C,D
【答案解析】
選項A正確,第6年末累計凈現金流量為0,靜態投資回收期為6年。
選項B正確,動態投資回收期(項目累計現值等于零時的時間)要比靜態投資回收期長些,顯然也超過6年。
選項C、D正確,E錯誤,動態投資回收期超過6年,即當基準收益率為5%時,計算期內的累計凈現值小于0,因此內部收益率(在計算期內各年凈現金流量的現值累計等于零時的折現率)大于5%。
98.編制單位工程施工進度計劃工作包括:繪制施工進度計劃圖前的工作內容有: ( )
A. 計算工程量
B. 確定工作間的銜接關系
C. 計算勞動量
D. 確定各單位工程的施工期限
E. 確定工作間的工藝關系
【答案】 A,C
【答案解析】
以上內容為大立教育為各位考生整理的2024年監理工程師《目標控制(土建專業)》科目的真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解而更多關于2024年監理工程師考試以及考后相關工作的資訊,可以點擊咨詢更多考后問題
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
