大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

監理工程師培訓

全國咨詢熱線
15074856084

建造師培訓APP
建造師培訓APP
網絡課堂手機APP下載

直接掃描左側二維碼下載

同時兼容安卓與蘋果系統

大立教育手機端
大立教育手機Web端

1、直接輸入 m.daliedu.cn

2、掃描左側二維碼,登陸大立教育官網手機端

大立教育官方微博
大立教育官方微博
大立教育微博在線

馬上關注

大立教育官方微博
歷年真題
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日

2013年監理工程師三控真題及參考答案解析

發布時間:2017-08-26 16:55:05來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
歷年真題向來是監理工程師考生的重要考試資料,小編精心整理了2013年監理工程師三控真題及答案解析,希望對大家備考有所幫助。

2013監理三控真題及解析.doc
文件類型: .doc 6b8c66503f41f6c868057df64751e9fa.doc (1.16 MB)

2013全國監理工程師考試《建設工程質量、投資、進度控制》

試題+解析

  一、單項選擇題(共80題,每題1 分。每題的備選項中,只有1個最符合題意)

  1、工程質量是指工程滿足( )需要,符合國家法律、法規、技術規范標準、設計文件及合同規定的特性綜合。

  A.建設單位 B.設計單位

  C.施工單位 D.質量監督機構

  【答案】A

  【解析】建設工程質量簡稱工程質量。工程質量是指工程滿足業主需要的,符合國家法律、法規、技術規范標準、設計文件及合同規定的特性綜合。

  2、工程質量控制中,應堅持以( )為主原則。

  A.公正 B.預防

  C.管理 D.科學

  【答案】B

  【解析】工程質量控制的原則:堅持質量第一原則;堅持以人為核心原則;堅持以預防為主原則;堅持質量標準的原則;堅持科學、公正、守法的職業道德。

  3、工程具備竣工驗收條件后,( )應及時組織相關單位進行工程驗收。

  A.監理單位 B.建設單位

  C.質量監督機構 D.施工單位

  【答案】B

  【解析】工程項目竣工后,建設單位應及時組織設計、施工、工程監理等有關單位進行施工驗收,未經驗收備案或驗收備案不合格的,不得交付使用。

  4、在勘察現場作業的質量控制中,監理工程師應對( )進行檢查。

  A.現場質量管理體系 B.勘察實施方案

  C.重要崗位人員的上崗證 D.勘察成果報告

  【答案】C

  【解析】現場作業人員應進行專業培訓,重要崗位要實施持證上崗制度,并嚴格按“勘察工作方案”及有關“操作規程”的要求開展現場工作并留下印證記錄。

  5、為保證施工過程實際投入的物質資源轉化為質量合格的工程產品,應對作業技術活動的( )和結果進行控制。

  A.方案策劃 B.組織計劃

  C.管理狀態 D.實施狀態

  【答案】D

  【解析】施工過程中對實際投入的生產要素質量及作業技術活動的實施狀態和結果所進行的控制,包括作業者發揮技術能力過程的自控行為和來自有管理者的監控行為。

  6、對于規模大、結構復雜的工程項目,總監理工程師要審查承包單位的施工組織設計文件,在簽署審查意見前應報送( )技術負責人審查。

  A.建設單位 B.監理單位

  C.設計單位 D.質量監督機構

  【答案】B

  【解析】規模大、結構復雜或屬新結構、特種結構的工程,項目監理機構對施工組織設計審查后,還應報送監理單位技術負責人審查。

  7.承包單位向項目監理機構報送的《分包單位資格報審查表》中應附有分包單位的(  )。

  A.資質和業績材料 B.營業執照和經營范圍

  C.資質和分包合同 D.項目經理職責和施工計劃

  【答案】A

  【解析】《分包單位資格審查表》中關于分包單位的基本情況,包括:該分包單位的企業簡介;資質材料;技術實力;企業過去的工程經驗與業績;企業的財務資本情況等,施工人員的技術素質和條件。

  8.監理工程師對承包單位進場的施工機械設備進行檢查核對的目的是為了控制(  ),保證施工質量。

  A.施工方案的先進性 B.施工措施的針對性

  C.作業技術準備狀態 D.施工計劃的可行性

  【答案】C

  【解析】監理工程師應審查作業機械的使用、保養記錄,檢查其工作狀況;重要的工程機械,應在現場實際復驗,以保證投入作業的機械設備狀態良好。

  9.在混凝土灌注樁施工過程要求每樁測定混凝土坍落度2次,每30~50cm測定一次灌筑高度,這是針對可能發生的(  )質量問題而采取的預控措施。

  A.混凝土強度不足 B.斜孔、斷樁 C.鋼筋籠上浮 D.縮頸、堵管

  【答案】D

  【解析】

  10.當承包單位在工程材料報審表中所附的質量證明文件、檢驗試驗報告不足以說明產品質量符合要求時,監理工程師可再行組織復驗或(  )。

  A.要求補充材料 B.見證取樣試驗 C.專家分析論證 D.退回重新報審

  【答案】B

  【解析】如果承包單位在工程材料報審表中所附的質量證明文件、檢驗試驗報告不足以說明產品質量符合要求時,監理工程師可再行組織復驗或見證取樣試驗,確認其質量合格后方允許進場。

  11.根據建設項目總體計劃和相關文件的要求編制的設備采購方案,最終須獲得(  )的批準。

  A.監理工程師 B.設計負責人 C.安裝單位 D.建設單位

  【答案】D

  【解析】編制設備采購方案,要根據建設項目總體計劃和相關設計文件的要求,采購的設備必須符合設計要求。從而使整個設備采購過程符合項目建設的總體計劃,設備滿足質量要求,設備采購方案最終須獲得建設單位的批準。

  12.向廠家訂貨的設備在制造過程中如需對設備的設計提出修改,應由原設計單位進行設計變更,并由(  )審核設計變更文件和處理相關事宜。

  A.原設計負責人 B.建設單位代表 C.總監理工程師 D.采購方負責人

  【答案】C

  【解析】在設備制造過程中,如由于設備訂貨方、原設計單位、建造單位或設備制造單位需要對設備的設計提出修改時,應由原設計單位進行設計變更,并由總監理工程師審核設計變更,及因變更引起的費用增減和制造工期的變化,尤要注意設計變更不得降低設備質量,設計變更應得到建設單位的同意。

  13.《建筑工程施工質量驗收統一標準》中,施工質量驗收的標準是按照質量控制的(  )劃分的。

  A.工作程序 B.工作分工 C.系統過程 D.系統目標

  【答案】C

  【解析】《建筑工程施工質量驗收統一標準》中,施工質量驗收的標準是按照質量控制的系統過程劃分的。

  14.在鋼筋混凝土工程的施工質量驗收中,規定“鋼筋應平直、無損傷、表面不得有裂紋、油污、顆粒狀或片狀老銹”,這屬于檢驗批質量的(  )項目。

  A.主控 B.一般 C.觀感 D.基本

  【答案】B

  【解析】一般項目:除主控項目以外的項目都是一般項目。例如混凝土結構工程中,除了主控項目外,“鋼筋的接頭宜設置在受力較小處。同一縱向受力鋼筋不宜設置兩個或兩個以上接頭。接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的10倍”,“鋼筋應平直、無損傷,表面不得有裂紋、油污、顆粒狀或片狀老銹”,“施工縫的位置應在混凝土的澆筑前按設計要求和施工技術方案確定。施工縫的處理應按施工技術方案執行。”等都是一般項目。

  15.某工程主體結構鋼筋分項已通過質量驗收,共20個檢驗批。驗收過程曾出現1個檢驗批的一般項目抽檢不合格、2個檢驗批的質量記錄不完整的情況,該分項工程所含的檢驗批合格率為(  )。

  A.85% B.90% C.95% D.100%

  【答案】A

  【解析】質量記錄完整性的檢查,實際是對過稻控制的確認,這是檢驗批合格的前提。所以合槽率應為1一(1+2)/20=85%。

  16、在分部工程質量驗收時,對于觀感質量評價結論為“差”的( ),應通過返修處理進行補救。

  A.檢驗批 B.分項工程 C.檢查點 D.控制點

  【答案】C

  【解析】觀感質量驗收的檢查結果是綜合給出質量評價。評價的結論為“好”、“一般”和“差”三種。對于“差”的檢查點應通過返修處理等進行補救。

  17、單位工程質量竣工驗收記錄中,綜合驗收結論由參加驗收單位共同商定后,由( )填寫,并對總體質量水平做出評價。

  A.監理單位 B.建設單位 C.設計單位 D.施工單位

  【答案】B

  【解析】單位工程質量施工驗收記錄由施工單位填寫,驗收結論由監理(建設)單位填寫。綜合驗收結論由參加驗收各方共同商定,建設單位填寫,應對工程質量是否符合設計和規范要求及總體質量。

  18、施工質量不合格經加固補強的分項、分部工程,通過改變外型尺寸但能滿足安全使用要求的,可按( )和協商文件進行驗收。

  A.技術處理方案 B.設計單位意見 C.設計變更處理 D.質量事故責任

  【答案】A

  【解析】經返修或加固的分項、分部工程,雖然改變外形尺寸但仍能滿足安全使用要求,可按技術處理方案和協商文件進行驗收。

  19、施工過程出現質量問題時,監理工程師應立即向施工單位發出( ),要求其對質量問題進行補救處理。

  A.暫停令 B.工作聯系單

  C.會議紀要 D.監理通知

  【答案】D

  【解析】當因施工而引起的質量問題已出現時,應立即向施工單位發出《監理通知》;要求其對質量問題進行補救處理,并采取足以保證施工質量的有效措施后,填報《監理通知回復單》報監理單位。

  20.影響使用功能和工程結構安全,造成永久質量缺陷的工程質量事故屬于(  )。

  A.一般工程質量事故 B.較大質量事故

  C.重大質量事故 D.較大質量事故

  【答案】A

  【解析】一般質量事故:凡具備下列條件之一者為一般質量事故:①直接經濟損失在5000元(含5000元)以上,不滿50000元的;②影響使用功能和工程結構安全,造成永久質量缺陷的。

  21.工程質量事故發生后,事故調查組已展開工作的,監理工程師應(  )。

  A.積極參與事故調查 B.要求施工單位提供相應證據

  C.回避參與事故調查 D.積極協助客觀提供相應證據

  【答案】D

  【解析】監理工程師在事故調查組展開工作后,應積極協助,客觀地提供相應證據,若監理方無責任,監理工程師可應邀參加調查組,參與事故調查;若監理方有責任,則應予以回避,但應配合調查組工作。

  22.施工質量驗收時,抽樣樣本經實驗室檢測達不到規范及設計要求,但經檢測單位的現場檢測鑒定能夠達到要求的,可(  )處理。

  A.返工 B.補強 C.不作 D.延后

  【答案】C

  【解析】經法定檢測單位鑒定合格:例如,某檢驗批混凝土試塊強度值不滿足規范要求,強度不足,在法定檢測單位,對混凝土實體采用非破損檢驗等方法測定其實際強度已達到規范允許和設計要求值時,可不做處理。

  23.工程質量事故經技術處理后符合《建筑工程施工質量驗收統一標準》規定的,經過檢查或必要的鑒定后,(  )應予以驗收確認。

  A.監理工程師 B.事故調查組 C.業主項目負責人 D.質量監督工程師

  【答案】A

  【解析】對于處理后符合《建筑工程施工質量驗收統一標準》的規定的,監理工程師應予以驗收、確認,并應注明責任方主要承擔的經濟責任。

  24、對總體不進行任何加工,直接進行隨機抽樣獲取樣本的方法稱為( )。

  A.全數抽樣 B.簡單隨機抽樣 C.整群抽樣 D.多階段抽樣

  【答案】B

  【解析】簡單隨機抽樣又稱純隨機抽樣、完全隨機抽樣,是對總體不進行任何加工,直接進行隨機抽樣,獲取樣本的方法。

  25、通過質量控制的動態分析隨時了解生產過程中的質量變化情況,預防出現廢品。下列方法中,屬于動態分析方法的是( )。

  A.排列圖法 B.直方圖法 C.控制圖法 D.解析圖法

  【答案】C

  【解析】控制圖是在直角坐標系內畫有控制界限,描述生產過程中質量波動狀態的圖形。控制圖是典型的動態分析法。

  26、由于分組組數不當可組距確定不當,將形成( )直方圖。

  A.折齒形 B.緩坡形 C.孤島形 D.雙峰形

  【答案】A

  【解析】直方圖分為5種類型:折齒型、緩坡型、孤島型、雙峰型、絕壁型。其中,折齒型是由于分組數不當或者組距確定不當出現的直方圖。

  27、質量目標通常依據組織的( )制定。

  A.質量意識 B.質量方針

  C.質量計劃 D.質量需求

  【答案】B

  【解析】質量目標通常依據組織的質量方針制定,并通常對組織的相關職能和層次分別規定質量目標。在作業層次,質量目標應是定量的。

  28、質量手冊是組織質量工作的“基本法”,是最重要的質量法規性文件,它( )。

  A.具有強制性質 B.提供了詳細的質量控制細節

  C.屬于保密文件 D.涉及的內容只針對大顧客

  【答案】A

  【解析】質量手冊的性質和作用:質量手冊是組織質量工作的“基本法”,是組織最重要的質量法規性文件,它具有強制性質。質量手冊應闡述組織的質量方針,概述質量管理體系的文件結構并能反映組織質量管理體系的總貌,起到總體規劃和加強各職能部門間協調作用。

  29、某項目建筑安裝工程費為1000萬元,設備工器具購置費為700萬元,工程建設其他費為500萬元,基本預備費為100萬元,漲價預備費為150萬元,建設期利息為60萬元,則該項目的靜態投資為( )萬元。

  A.2200 B.2300 C.2450 D.2510

  【答案】B

  【解析】靜態投資部分包括建筑安裝工程費、設備工器具購置費、工程建設其他費和基本預備費,該項目的靜態投資=1000+700+500+100=2300(萬元)。

  30、編制工程概算定額的基礎是( )。

  A.估算指標 B.概算指標 C.預算指標 D.預算定額

  【答案】D

  【解析】預算定額是概算定額(指標)編制的基礎,也可作為制定招標工程標底、企業定額和投標報價的基礎。

  31、按人民幣計算,某進口設備離岸價為1000萬元,到岸價為1050萬元,銀行財務費為5萬元,外貿手續費為15萬元,進口關稅為70萬元,增值稅稅率為17%,不考慮消費稅和海關監管手續費,則該設備的抵岸價為( )萬元。

  A.1260.00 B.1271.90 C.1321.90 D.1330.40

  【答案】D

  【解析】進口設備抵岸價一貨價+國外運費+國外運輸保險費+銀行財務費+外貿手續費+進口關稅+增值稅+消費稅+海關監管手續費=1050+5+15+70+(1050+70)×17%=1330.40(萬元)。

  32、建筑材料的采購費、倉儲費、工地保管費和倉儲損耗費屬于建筑安裝工程費中的( )。

  A.措施費 B.直接工程費 C.企業管理費 D.現場管理費

  【答案】B

  【解析】直接工程費用包括:人工費、材料費和施工機械使用費;材料費中的采購和保管費用包括材料的采購費、倉儲費、工地保管費、倉儲損耗。

  33、下列費用中,屬于措施項目費的是( )。

  A.施工降水費 B.總承包服務費 C.工程排污費 D.社會保障費

  【答案】A

  【解析】措施項目費包括安全文明施工費;夜間施工增加費;二次搬運費;冬雨季施工增加費;大型機械設備進出場及安拆費;施工排水費;施工降水費等。

  34、某建筑安裝工程以直接費為計算基礎。已知該工程直接工程費為8000萬元,措施費為500萬元,間接費費率為12%,利潤率為4%,計稅系數為3.41%。則該工程的含稅造價為( )萬元。

  A.9886.82 B.10238.42 C.12109.77 D.12821.03

  【答案】B

  【解析】含稅造價=(直接工程費+措施費+間接費+利潤)×(1+相應稅率)=(81300+500)×(1+12%)×(1+4%)×(1+3.41%)=10238.42(萬元)。

  35、某建設項目設備工器具購置費為600萬元,建筑安裝工程費為1200萬元,工程建設其他費為400萬元,建設期兩年,建設期內平均價格上漲指數為5%,則該項目的漲價預備費的計算基數應為( )萬元。

  A.600 B.1200 C.1800 D.2200

  【答案】C

  【解析】漲價預備費的計算基數是建筑安裝工程費、設備工器具購置費之和。即計算基數=1200+600=1800(萬元)。

  36、企業可以在國家統一制定的工程量計算規則、計量單位和( )的基礎上,編制本企業的投標報價定額。

  A.項目名稱 B.項目特征 C.項目劃分 D.項目編碼

  【答案】C

  【解析】國家應制定統一的工程量計算規則、項目劃分、計量單位,企業在這三個統一的基礎上,在國家定額指導下,結合本企業的管理水平、技術裝備程度和工人的操作水平等具體情況,編制本企業的投標報價定額。

  37、土建工程基礎定額和安裝工程預算定額都屬于( )。

  A.其他直接費定額 B.直接工程費定額

  C.間接費定額 D.現場經費定額

  【答案】B

  【解析】我國目前的土建工程基礎定額、安裝工程預算定額都屬于直接費定額。

  38、措施項目是指為完成工程項目施工,發生于該工程施工準備和施工過程中的( )項目。

  A.工程暫列 B.工程實體 C.非工程實體 D.分部分項工程

  【答案】C

  【解析】措施項目是指為完成工程項目施工,發生于該工程施工準備和施工過程中的技術、生活、安全、環境保護等方面的非工程實體項目。

  39、在工程量清單計價模式下,關于確定分部分項工程項目綜合單價的說法,正確的是( )。

  A.若分部分項工程量清單項目特征的描述與設計圖紙不符,投標人應按設計圖紙確定綜合單價

  B.綜合單價中不需考慮招標文件中要求投標人承擔的風險費用

  C.綜合單價中應考慮招標人和投標人承擔的所有風險費用

  D.招標文件中提供了暫估單價的材料,應按暫估單價計入綜合單價

  【答案】D

  【解析】一般而言,為方便合同管理和計價,需要納入分部分項工程量清單項目綜合單價中的暫估價最好只是材料費,以方便投標人組價。

  40、某項目資金周轉率的近似值為1.5,項目生產期產品的年產量為450萬噸,產品價格為100元/噸。用資金周轉率法估算的項目建設投資為( )萬元。

  A.3000 B.30000 C.45000 D.67500

  【答案】B

  【解析】C=(Q×P)/T=(4500000 x 100)/1.5=30000(萬元)。

  41、關于項目總投資中流動資金的說法,正確的是( )。

  A.流動資金估算一般采用分項祥細估算法

  B.流動資金估算的基本公式為:流動資金=流動資產+流動負債

  C.項目總投資中的流動資金是指項目建設期內占用并周轉使用的資金

  D.流動資金應列入建設工程造價

  【答案】A

  【解析】流動資金估算一般是參照現有同類企業的狀況采用分項詳細估算法,個別情況或者小型項目可采用擴大指標法。

  42、某人以8%單利借出15000元,借款期為3年,收回后以7%復利將上述借出資金的本利和再借出,借款期為10年,此人在第13年年末可以獲得的復本利和是( )萬元。

  A.3.3568 B.3.4209 C.3.5687 D.3.6586

  【答案】D

  【解析】以7%復利計算時F=P(1+i)n=(15000×8%×3+15000)×(1+7%)10=36586(元)。

  43、某企業用50萬元購置一臺設備,欲在10年內將該投資的復本利和全部回收,基準收益率為12%,則每年均等的凈收益至少應為( )萬元。

  A.7.893 B.8.849 C.9.056 D.9.654

  【答案】B

  【解析】A=P(A/P,12%,10)=50×(A/P,12%,10)=8.849(萬元)。

  44、某生產單一產品的建設項目,預計年產量為50000件,產品銷售價格為6000元/件,總成本費用為12000萬元,其中固定成本為5000萬元,可變成本與產量呈線性關系。若使該項目盈虧平衡,則產品銷售價格應為( )元/件。

  A.1400 B.1650 C.2100 D.2400

  【答案】D

  【解析】項目盈虧平衡時,銷售收入等于總成本,則銷量價格=總成本÷預計產量=120000000/50000=2400(元/件)。

  45、宜采用擴大單價法編制建筑工程概算的是( )的單位工程。

  A.初步設計達到一定深度,建筑結構比較明確

  B.初步設計深度不夠,不能準確地計算擴大分部分項工程量

  C.有詳細的施工圖設計資料,能準確地計算分部分項工程量

  D.沒有初步設計資料,無法計算出工程量

  【答案】A

  【解析】當初步設計達到一定深度、建筑結構比較明確時,可采用擴大單價法編制建筑工程概算。

  46、編制某設備安裝工程概算過程中,發現初步設計的設備清單不完備,或安裝預算單價及擴大綜合單價不全時,宜采用的概算編制方法是( )。

  A.預算單價法 B.擴大單價法

  C.按設備費百分比形式的概算指標法 D.按每噸設備安裝費形式的概算指標法

  【答案】D

  【解析】概算指標法。當初步設計的設備清單不完備,或安裝預算單價及擴大綜合單價不全,無法采用預算單價法和擴大單價法時,可采用概算指標編制概算。概算指標形式較多,概括起來主要可按以下幾種指標進行計算:①按占設備價值的百分比(安裝費率)的概算指標計算;②按每噸設備安裝費的概算指標計算。

  47、編制某單位工程施工圖預算時,先根據地區統一單位估價表中的各分項工程工料單價,乘以相應的工程量并相加,得到單位工程的人工費、材料費和機械使用費三者之和,再加上措施費、間接費、利潤和稅金,這種編制預算的方法是( )。

  A.工料單位法 B.綜合單價法

  C.全費用單價法 D.實物單價法

  【答案】A

  【解析】工料單價分為預算單價法和實物法。預算單價法就是用地區統一單位估價表中的各分項工程工料單價乘以相應的工程量,求和后得到包括人工費、材料費和機械使用費在內的單位工程直接工程費。措施費、間接費、利潤、稅金可根據統一規定的費率乘以相應的計取基數求得,將上述費用匯總后得到單位工程的施工圖預算。

  48、某工程合同價的確定方式為:發包方不需對工程量做出任何規定,承包方在投標時只需按發包方給出的分部分項工程項目及工程范圍做出報價,而工程量則按實際完成的數量結算。這種合同屬于( )。

  A.純單價合同 B.可調工程量單價合同

  C.不可調值單價合同 D.可調值總價合同

  【答案】A

  【解析】純單價合同是指發包方不需對工程量做出任何限定,承包方在投標時只需按發包方給出的分部分項及工程范圍提出報價,合同實施過程中按照實際完場的工程量進行估算的合同。

  49、在不影響投標總報價的前提下,將某些分部分項工程的單價定得比正常水平高一些,某些分部分項工程的單價定得比正常水平低一些。這種報價方法稱為( )。

  A.多方案報價法 B.突然降價法 C.先虧后盈法 D.不平衡報價法

  【答案】D

  【解析】不平衡報價法就是在不影響投標總報價的前提下,將某些分部分項工程的單價定的比正常水平高一些,某些分部分項的單價定的比正常水平低一些的報價方法。

  50、下列措施中,屬于投資控制組織措施的是( )。

  A.編制投資控制工作流程 B.參與合同修改

  C.審核竣工結算 D.對變更方案進行技術經濟分析

  【答案】A

  【解析】施工階段投資控制的組織措施:①在項目管理班子中落實從投資控制角度進行施工跟蹤的人員、任務分工和職能分工;②編制本階段投資控制工作計劃和詳細的工程流程圖。

  51、對于工程量清單中的某些項目,如保養氣象記錄設備、保養測量設備等,一般用( )進行計量支付。

  A.均攤法 B.憑證法 C.估價法 D.分解計量法

  【答案】A

  【解析】所謂均攤法就是對清單中的某些項目的合同價款,按合同工期平均計量的方法,如監理工程師提供宿舍,保養測量設備,保養氣象記錄設備,維護工地清潔和整潔等。

  52、某獨立土方工程,招標文件中估計工程量為1萬m3,合同中約定土方工程單價為20元/ m3,當實際工程量超過估計工程量10%時,需調整單價,單價調為18元/ m3。該工程結算時實際完成土方工程量為1.2萬m3,則土方工程款為( )萬元。

  A.21.6 B.23.6 C.23.8 D.24.0

  【答案】C

  【解析】土方工程款=1.1×20+0.1×18=23.8(萬元)。

  53、某建設工程項目,承包商在施工過程中發生如下人工費:完成業主要求的合同外工作花費3萬元;由于業主原因導致工效降低,使人工費增加2萬元;施工機械故障造成人員窩工損失0.5萬元。則承包商可索賠的人工費為( )萬元。

  A.2.0 B.3.0 C.5.0 D.5.5

  【答案】C

  【解析】因完成業主要求合同外工程的花費和人工費的增加都是業主的原因,所以索賠費用為3+2=5萬元。

  54、由于業主原因,監理工程師下令工程暫停,導致承包商工期延誤和費用增加,則停工期間承包商可索賠( )。

  A.工期、成本和利潤 B.工期和成本,不能索賠利潤

  C.工期,不能索賠成本和利潤 D.成本,不能索賠工期和利潤

  【答案】B

  【解析】根據FIDIC(施工合同文件)1999年第一版中承包商可引用的索賠條款的規定,業主原因引起的延誤、妨礙、暫停施工,承包商可以要求索賠工期和費用,不能索賠利潤。

  55、工程進度款的計算主要涉及( )。

  A.工程質量的檢驗和施工進度計劃 B.工程量的計量和單價的確定

  C.直接費和間接費的計算 D.施工方案和分部分項工程的確定

  【答案】B

  【解析】工程進度款的計算主要涉及工程量的計算和對應的單價確定方法。

  56、某新建項目包含多個單項工程,則該項目新增固定資產的計算應以( )為對象。

  A.建設項目 B.單項工程

  C.單元工程 D.單位工程

  【答案】B

  【解析】新增固定資產價值的計算是以獨立發揮生產能力的單項工程為對象的,當單項工程建成經有關部門驗收鑒定合格,正式移交生產或使用,即應計算新增固定資產價值。

  57、在工程建設過程中,影響實際進度的業主因素是( )。

  A.材料供應時間不能滿足需要 B.不能及時提供施工場地條件

  C.不明的水文氣象條件 D.計劃安排不周密,組織協調不力

  【答案】B

  【解析】業主因素包括業主使用要求改變而進行設計變更,應提供的施工場地條件不能及時提供或所提供的場地不能滿足工程正常需要,不能及時向施工承包單位或材料供應商付款等。

  58、下列建設工程進度措施中,屬于組織措施的是( )。

  A.采用CM承發包模式 B.審查承包商提交的進度計劃

  C.辦理工程進度款支付手續 D.建立工程變更管理制度

  【答案】D

  【解析】進度控制的組織措施主要有:①建立進度控制目標體系,明確建設工程現場監理組織機構中進度控制人員及其職責分工;②建立工程進度報告制度及進度信息溝通網絡;③建立進度計劃審核制度和進度計劃實施中的檢查分析制度;④建立進度協調會議制度,包括協調會議舉行的時間、地點,協調會議的參加人員等;⑤建立圖紙審查、工程變更和設計管理制度。

  59、建設工程施工階段進度控制的主要任務是( )。

  A.調查和分析工程環境及施工現場條件 B.編制工程年、季、月實施計劃

  C.進行工程項目工期目標和進度控制決策 D.編制年度竣工投產交付使用計劃

  【答案】B

  【解析】施工階段進度控制的主要任務包括:編制施工總進度計劃,并控制其執行;編制單位工程施工進度計劃,并控制其執行;編制年、季、月實施計劃,并控制其執行。

  60、建設工程組織流水施工的特點是( )。

  A.能夠充分利用工作面進行施工 B.各工作隊實現了專業化施工

  C.單位時間內投入的資源量較少 D.施工現場的組織管理比較簡單

  【答案】B

  【解析】流水施工方式的特點:①盡可能地利用工作面進行施工,工期比較短;②各工作隊實現了專業施工,有利于提高技術水平和勞動生產率,也有利于提高工程質量等;③專業工作隊能夠連續施工,同時使相鄰專業隊的開工時間能夠最大限度地搭接;④單位時間內投入的勞動力、施工機具、材料等資源量較為均衡,有利于資源供應的組織;⑤為施工現場的文明施工和科學管理創造了有利條件。

  61、下列流水施工參數中,用來表達流水施工工藝方面進展狀態的是( )。

  A.流水步距 B.流水段 C.流水強度 D.流水節拍

  【答案】C

  【解析】施工工藝參數包括施工過程和流水強度兩個參數。

  62、某建設工程劃分為4個施工過程、3個施工段組織加快的成倍節拍流水施工,流水節拍分為4天、6天、4天和2天,則流水步距為( )天。

  A.2 B.3 C.4 D.6

  【答案】A

  【解析】成倍節拍流水施工的流水步距等于流水節拍的最大公約數,即,K=min[4,6,4,2]=2。

  63、某分部工程劃分為2個施工過程、3個施工段組織流水施工,流水節拍分為2天、4天、3天和3天、5天、4天,則流水施工工期為( )天。

  A.12 B.13 C.14 D.15

  【答案】D

  【解析】累加數列錯位相減取大差法計算流水步距K=3,流水工期=3+(3+5+4)=15(天)。

  64、關于工程網絡計劃中關鍵線路的說法,正確的是( )。

  A.工程網絡計劃中至少有一條關鍵線路 B.關鍵線路是指總持續時間最短的線路

  C.關鍵線路在網絡計劃執行過程中不會轉移 D.關鍵線路上工作的總時差必然為零

  【答案】A

  【解析】關鍵線路是總持續時間最長的線路;關鍵線路在網絡計劃執行過程中會轉移,計劃工期不等于計算工期,關鍵線路上的工作的總時差不等于0。

  65、在工程網絡計劃中,某項工作的自由時差不會超過該工作的( )。

  A.總時距 B.持續時間 C.間歇時間 D.總時差

  【答案】D

  【解析】對于同一項工作而言,自由時差不會超過總時差。

  66、某工程網絡計劃中,工作E的持續時間為6天,最遲完成時間為第28天。該工作有三項緊前工作,其最早完成時間分別為第16天、第19天和第20天,則工作E的總時差是( )天。

  A.1 B.2 C.3 D.6

  【答案】B

  【解析】工作E的最早開始時間是max{16,19,20}=20,工作E的總時差=28—6—20=2(天)。

  67、某工程雙代號網絡計劃中,工作M的持續時間為5天,相關節點的最早時間和最遲時間如下圖,則工作M的總時差是( )天。

  A.1 B.2 C.3 D.4

  【答案】C

  【解析】工作M的總時差TF3~4=LT4—ET3—D3~4=10—2—5=3(天)。

  68、工程網絡計劃中,關鍵工作是指( )的工作。

  A.最遲完成時間與最早完成時間的差值最小 B.雙代號時標網絡計劃中無波形線

  C.單代號網絡計劃中時間間隔為零 D.雙代號網絡計劃中兩端節點均為關鍵節點

  【答案】A

  【解析】最遲完成時間與最早完成時間的差值 就是該工作的總時差,總時差最小的工作為關鍵工作。

  69、某工程比代號時標網絡計劃如下圖所示,因工作B、D、G和J共用一臺施工機械而必須順序施工,在合理安排下,該施工機械在現場閑置( )天。

  A.0 B.1 C.2 D.3

  【答案】B

  【解析】安排B工作第3天進場開始施工,雖影響D工作的開始時間但未影響總工期,施工順序按照B—D—J—G,施工機械在現場閑置只有D工作于J工作之間的一天。

  70、工程網絡計劃工期優化的基本方法是通過( )來達到優化目標。

  A.改變非關鍵工作之間的邏輯關系 B.壓縮非關鍵工作的持續時間

  C.改變關鍵工作之間的邏輯關系 D.壓縮關鍵工作的持續時間

  【答案】D

  【解析】工期優化是通過壓縮關鍵工作的持續時間來達到優化目的的。

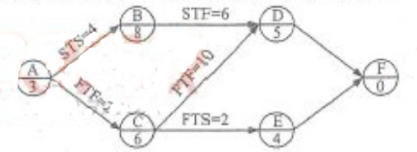

  71、某工程單代號搭接網絡計劃如下圖所示,其中關鍵工作是( )。

  A.工作A和工作D B.工作C和工作D

  C.工作A和工作E D.工作C和工作E

  【答案】B

  【解析】通過時間參數計算,關鍵工作是C、D、F。

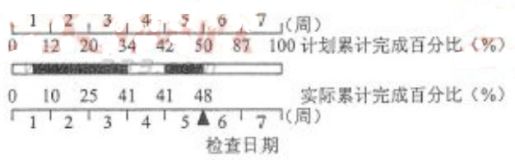

  72、某混凝土工程計劃進度與實際進度如下圖所示,以總量的百分比計,該圖表明本工程( )。

  A.第1周內實際進度超前5% B.第3周內實際進度超前2%

  C.第4周內實際進度拖后1% D.第5周內實際進度拖后2%

  【答案】B

  【解析】第1周內實際進度拖后2%;第四周內實際進度拖后8%;第5周內實際進度拖后1%。

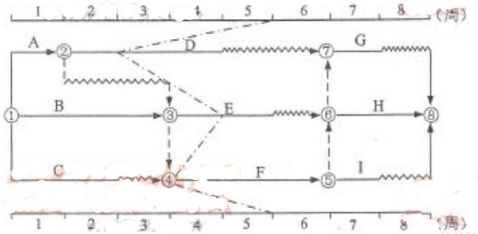

  73、某工程雙代號時標網絡計劃執行第5周末時,實際進度前鋒線如下圖所示。從圖中可以看出( )。

  A.工作D拖延2周,不影響工期 B.工作E拖延1周,影響工期1周

  C.工作F拖延2周,影響工期2周 D.工作D拖延3周,不影響后續工作

  【答案】C

  【解析】工作F是關鍵工作,拖延2周,影響總工期2周。

  74、通過改變某些工作間邏輯關系的方法調整進度計劃,應選擇( )。

  A.具有工藝邏輯關系的有關工作 B.超過計劃工期的非關鍵線路上的有關工作

  C.可以增加資源投入的有關工作 D.持續時間可以壓縮的有關工作

  【答案】B

  【解析】通過改變某項工作問邏輯關系的方法調整進度計劃時,應選擇可以改變關鍵線路和超過計劃工期的非關鍵線路的有關工作。

  75、關于監理單位設計進度監控內容的說法,正確的是( )。

  A.編制切實可靠的設計總進度計劃 B.落實設計工作技術經濟責任制

  C.按照設計技術經濟定額進度考核 D.審查設計進度計劃的合理性和可行性

  【答案】D

  【解析】監理單位的進度控制,在設計工作開始前,首先應由監理工程師審查設計單位所編制的進度計劃的合理性和可行性。

  76、確定施工進度控制目標時需要考慮的因素是( )。

  A.工程項目的技術和經濟可行性 B.各類物資儲備時間和儲備量計劃

  C.設計總進度計劃對施工工期的要求 D.工程難易程度和工程條件落實情況

  【答案】D

  【解析】確定施工進度控制目標的主要依據有:建設工程總進度目標對施工工期的要求;工期定額、類似工程項目的實際進度;工程難易程度和工程條件的落實情況等。

  77、施工進度計劃實施中常用的檢查方式是( )。

  A.不定期地現場實地抽查和監督 B.召開施工單位負責人參加的現場會議

  C.定期收集工程績效報表資料 D.邀請建設單位管理人員面對面交流

  【答案】B

  【解析】施工進度的檢查方式:定期地、經常地收集由承包單位提交的有關進度報表資料;由駐地監理人員現場跟蹤檢查建設工程的實際進展情況;由監理工程師定期組織現場施工負責人召開現場會議。

  78、下列施工進度控制工作中,屬于監理工程師工作的是( )。

  A.編制單位工程施工進度計劃 B.按年、季、月審核施工總進度計劃

  C.組織現場協調會 D.審批工期廷誤事宜

  【答案】C

  【解析】監理工程師施工進度控制的主要工作內容:(1)編制施工進度控制工作細則;(2)編制或審核施工進度計劃;(3)按年、季、月編制工程綜合計劃;(4)下達工程開工令;(5)協助承包單位實施進度計劃;(6)監督施工進度計劃的實施;(7)組織現場協調會;(8)簽發工程進度款支付憑證;(9)審批工程延期;(10)向業主提供進度報告;(11)督促承包單位整理技術資料;(12)簽署工程竣工報驗單、提交質量評估報告;(13)整理工程進度資料;(14)工程移交。

  79、工程施工過程中,為加快施工進度可采取的技術措施是( )。

  A.增加工作面,組織更多的施工隊伍 B.對所采取的技術措施給予經濟補償

  C.采用更先進的施工方法 D.改善外部配合條件

  【答案】C

  【解析】工程施工過程中,縮短某些工作的持續時間的技術措施有:①改進施工工藝和施工技術,縮短工藝技術間歇時間;②采用更先進的施工方法,以減少施工過程的數量(如將現澆框架方案改為預制裝配方案);③采用更先進的施工機械。

  80、關于工程延期審批原則的說法,正確的是( )。

  A.導致工期拖延確實屬于承包單位的原因

  B.工程延期事件必須位于施工進度計劃的關鍵線路上

  C.承包單位應在合同規定的有效期內以書面形式提出意向通知

  D.批準的工程延期必須符合實際情況

  【答案】D

  【解析】監理工程師在審批工程延期時應遵循下列原則:合同條件、影響工期、實際情況。

 1/2    1 2 下一頁 尾頁

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 提升海外网站流量,增加国外网站访客UV,定制海外IP-访客王 | 家用净水器代理批发加盟_净水机招商代理_全屋净水器定制品牌_【劳伦斯官网】 | 通辽信息港 - 免费发布房产、招聘、求职、二手、商铺等信息 www.tlxxg.net | LCD3D打印机|教育|桌面|光固化|FDM3D打印机|3D打印设备-广州造维科技有限公司 | 代理记账_公司起名核名_公司注册_工商注册-睿婕实业有限公司 | 早报网| 温州在线网| 金蝶帐无忧|云代账软件|智能财税软件|会计代账公司专用软件 | 济南保安公司加盟挂靠-亮剑国际安保服务集团总部-山东保安公司|济南保安培训学校 | 低温等离子清洗机(双气路进口)-嘉润万丰 | 智能门锁电机_智能门锁离合器_智能门锁电机厂家-温州劲力智能科技有限公司 | 无锡门窗-系统门窗-阳光房-封阳台-断桥铝门窗厂[窗致美] | 电动高压冲洗车_价格-江苏速利达机车有限公司 | 英思科GTD-3000EX(美国英思科气体检测仪MX4MX6)百科-北京嘉华众信科技有限公司 | 不锈钢酒柜|恒温酒柜|酒柜定制|酒窖定制-上海啸瑞实业有限公司 | 急救箱-应急箱-急救包厂家-北京红立方医疗设备有限公司 | 空压机商城|空气压缩机|空压机配件-压缩机网旗下商城 | 不锈钢列管式冷凝器,换热器厂家-无锡飞尔诺环境工程有限公司 | 齿式联轴器-弹性联轴器-联轴器厂家-江苏诺兴传动联轴器制造有限公司 | 油漆辅料厂家_阴阳脚线_艺术漆厂家_内外墙涂料施工_乳胶漆专用防霉腻子粉_轻质粉刷石膏-魔法涂涂 | 干粉砂浆设备_干混砂浆生产线_腻子粉加工设备_石膏抹灰砂浆生产成套设备厂家_干粉混合设备_砂子烘干机--郑州铭将机械设备有限公司 | 识禅_对禅的了解,从这里开始| 噪声治理公司-噪音治理专业隔音降噪公司 | 镀锌钢格栅_热镀锌格栅板_钢格栅板_热镀锌钢格板-安平县昊泽丝网制品有限公司 | 九爱图纸|机械CAD图纸下载交流中心 | YAGEO国巨电容|贴片电阻|电容价格|三星代理商-深圳市巨优电子有限公司 | (中山|佛山|江门)环氧地坪漆,停车场地板漆,车库地板漆,聚氨酯地板漆-中山永旺地坪漆厂家 | 电脑知识|软件|系统|数据库|服务器|编程开发|网络运营|知识问答|技术教程文章 - 好吧啦网 | 考勤系统_考勤管理系统_网络考勤软件_政企|集团|工厂复杂考勤工时统计排班管理系统_天时考勤 | 汽车润滑油厂家-机油/润滑油代理-高性能机油-领驰慧润滑科技(河北)有限公司 | 雨水收集系统厂家-雨水收集利用-模块雨水收集池-徐州博智环保科技有限公司 | 北京康百特科技有限公司-分子蒸馏-短程分子蒸馏设备-实验室分子蒸馏设备 | 抖音短视频运营_企业网站建设_网络推广_全网自媒体营销-东莞市凌天信息科技有限公司 | 破碎机锤头_耐磨锤头_合金锤头-鼎成机械一站式耐磨铸件定制服务 微型驱动系统解决方案-深圳市兆威机电股份有限公司 | 骨龄仪_骨龄检测仪_儿童骨龄测试仪_品牌生产厂家【品源医疗】 | uv固化机-丝印uv机-工业烤箱-五金蚀刻机-分拣输送机 - 保定市丰辉机械设备制造有限公司 | 早报网| 凝胶成像系统(wb成像系统)百科-上海嘉鹏 | 【德信自动化】点胶机_全自动点胶机_自动点胶机厂家_塑料热压机_自动螺丝机-深圳市德信自动化设备有限公司 | 专业甜品培训学校_广东糖水培训_奶茶培训_特色小吃培训_广州烘趣甜品培训机构 | 福州甲醛检测-福建室内空气检测_环境检测_水质检测-福建中凯检测技术有限公司 |
