2015全國監理工程師考試《建設工程質量、投資、進度控制》
真題精選+解析
75.監理單位受業主委托實施設計進度監控的工作內容是( )。
A.建立健全設計技術經濟定額 B.編制切實可行的設計進度計劃
C.推行限期設計管理模式 D.落實專門負責設計進度控制的人員
【答案】D
【解析】本題考查的是監理單位的進度監控。總監理單位受業主的委托進行工程設計監理時,應落實項目監理班子中專門負責設計進度控制的人員,按合同要求對設計工作進度進行嚴格監控。參見教材P114。
76.監理單位受業主委托控制物資供應進度的工作內容是( )。
A.編制物資供應招標文件 B.確定物資供應分包方式及分包合同清單
C.審核物資供應計劃 D.辦理物資運輸及進出口許可證
【答案】C
【解析】本題考查的是物資供應進度控制的工作內容。通監理工程師控制物資供應進度的工作內容包括:(1)協助業主進行物資供應的決策;(2)組織物資供應招標工作;(3)編制、審核和控制物資供應計劃。 參見教材P144。
77.項目監理機構對施工進度計劃審查的內容是( )。
A.施工總工期目標是否留有余地 B.主要工程項目能否保持連貫施工
C.施工資源供應計劃是否滿足施工進度需要D.施工順序是否與建設單位提供的資金、施工圖紙等條件相吻合
【答案】C
【解析】本題考查的是項目監理機構對施工進度計劃的審查。施工進度計劃審查應包括下列基本內容:(1)施工進度計劃應符合施工合同中工期的約定;(2)施工進度計劃中主要工程項無遺漏,應滿足分批投入試運、分批動用的需要,階段性施工進度計劃應滿足總進度控制目標的要求;(3)施工順序的安排應符合施工工藝要求;(4)施工人員、工程材料、施工機械等資源供應計劃應滿足施工進度計劃的需要;(5)施工進度計劃應符合建設單位的資金、施工圖紙、施工場地、物資等施工條件。參見教材p129
78.采用縮短某些工作持續時間的方法來調整施工進度計劃的技術措施是( )。
A.實行強有力的調度 B.改善外部配合條件
C.增加每天的工作班次 D.采用更先進的施工機械
【答案】D
【解析】本題考查的是施工進度計劃的調整。選項AB屬于其他配套措施;選項C屬于組織措施。選項D屬于技術措施。參見建材P132
79.當承包單位的施工進度拖后而又不采取補救措施時,項目監理機構可采用的處理方法是( )。
A.拒絕簽署工程進度款支付憑證 B.中止施工承包合同
C.延長施工進度計劃工期 D.提起誤期損失賠償訴訟
【答案】B
【解析】本題考查的是工程延誤的處理。如果承包單位嚴重違反合同,又不采取補救措施時,則業主為了保證合同工期有權取消其承包資格。即解除承包合同。參見教材P136.
80.編制建設工程物資需求計劃的關鍵是( )。
A.確定需求量 B.制定物資生產和運輸計劃
C.制定物資招標進度計劃 D.制定物資采購成本計劃
【答案】A
【解析】本題考查的是物資供應進度控制概述。物質需求計劃一般包括一次性需求計劃和各計劃需求計劃。編制需求計劃的關鍵是確定需求量。參見教材P138
81.根據《建設工程質量管理條例》,建設單位應承擔的質量責任包括( )。
A.不得將應由一個承包單位完成的建設工程項目肢解發包
B.不得因趕工而任意壓縮合理工期
C.不得對專用設備指定供應商
D.不得暗示參建方違反工程建設強制性標準
E.不得采購未經鑒定的建筑材料
【答案】ABD
【解析】本題考查的是建設單位的質量責任。建設單位的質量責任包括:不得將應由一個承包單位完成的建設工程項目肢解稱若干部分發包給幾個承包單位;不得迫使承包方以低于成本的價格競標;不得任意壓縮合理工期;不得明示或暗示設計單位或施工單位違反建設強制性標準,降低建設工程質量。選項C屬于設計單位的質量責任;選項E屬于施工單位的質量責任。參見教材P12
84.當質量控制圖同時滿足( )時,可認為生產過程處于穩定狀態。
A.點子多次同側 B.點子分布出現鏈
C.控制界限內的點子排列沒有缺陷 D.點子全部落在控制界限之內
E.點子有趨勢或傾向
【答案】CD
【解析】本題考查的是工程質量統計分析方法。當控制圖同時滿足以下兩個條件:一是點子幾乎全部落在控制界限之內;二是控制界限內的點子排列沒有缺陷。我們就可以人為生產過程基本上處于穩定狀態。參見教材P74。
85.實際生產中,質量數據波動的偶然性原因的特點有( )
A.不可避免,難以測量和控制 B.大量存在但對質量的影響很小
C.質量數據離散過大 D.原材料質量規格有顯著差異
E.經濟上不值得消除
【答案】ABE
【解析】本題考查的工程質量統計及抽樣檢驗的基本原理和方法。偶然原因:在實際生產中,影響因素的微小變化具有隨機發生的特點,是不可避免、難以測量和控制的,或者在經濟上不值得消除,它們大量存在但對質量影響很小,屬于允許偏差,允許位移范疇,引起的是正常波動,一般不會因此造成廢品,生產過程正常穩定。通常把人、機、料、法、環等因素的這類微小變化歸為影響質量的偶然性原因、不可避免原因或正常原因。選項CD屬于系統性因素。參見教材p56
86.專業監理工程師應檢查、復核施工單位報送的施工控制測量成果及保護措施,檢查復核的內容包括( )
A.測量控制制度 B.測量設備檢定證書
C.施工高程控制網 D.施工平面控制網
E.施工臨時水準點
【答案】BCDE
【解析】本題考查的是現場施工準備質量控制。專業監理工程師應檢查、復核施工單位報送的施工控制測量成果及保護措施,簽署意見;并應對施工單位在施工過程中報送的施工測量放線成果進行查驗。施工控制測量成果及保護措施的檢查、復核,包括:施工單位測量人員的資格證書及測量設備檢定證書;施工平面控制網、高程高程網和臨時水準點的測量成果及控制樁的保護措施。參見教材P109
89.專業監理工程師應會同相關單位及人員對合同約定的進場設備進行開箱檢查,檢查其是否符合( )的要求。
A. 建設單位 B. 設計文件 C. 訂貨合同 D. 安裝單位 E. 相關規范
【答案】BCE
【老師解析】本題考查的是現場施工準備質量控制。對進場的設備,專業監理工程師應會同設備安裝單位、供貨單位等的有關人員進行開箱檢驗,檢查其是否符合設計文件、合同文件和規范等所規定的廠家、型號、規格、數量、技術參數等,檢査設備圖紙、說明書、配件是否齊全。參見教材P115。
90.項目管理機構進行設備改造時,設備制造過程質量記錄資料包括的內容有( )。
A.設備制造單位質量管理檢查資料 B.設備訂貨合同
C.設備制造依據及工藝資料 D.設備制造原材料、構配件的質量記錄
E.制造過程的檢查驗收記錄
【答案】ACDE
【解析】本題考查的是設備制造的質量控制內容。質量記錄資料是設備制造過程質量狀況的記錄,它不但是設備出廠驗收的內容,對今后的設備使用及維修也有意義。質量記錄資料包括質量管理資料,設備制造依據,制造過程的檢查、驗收資料,設備制造原材料、構配件的質量資料等。參見教材P138
91.建筑工程檢驗批質量驗收中的主控項目是指對( )起決定性作用的檢驗項目。
A.節能 B.安全
C.環境保護 D.質量評價
E.主要使用功能
【答案】ABCE
【解析】本題考查的是檢驗批質量驗收。主控項目是指建筑工程中對安全、節能、環境保護和主要使用功能起決定性作用的檢驗項目。參見教材145
92.填寫建筑工程檢驗批質量驗收記錄時,應具有現場驗收檢查原始記錄,該原始記錄應由( )共同簽署。
A.施工單位項目技術負責人 B.施工單位項目專業質量檢查員
C.施工單位項目專業工長 D.專業監理工程師
E.設計單位項目負責人
【答案】BCD
【老師解析】本題考查的是檢驗批質量驗收。檢驗批質量驗收記錄填寫時應具有現場驗收檢查原始記錄,該原始記錄應由專業監理工程師和施工單位專業質量檢查員、專業工長共同簽署,并在單位工程竣工驗收前存檔備查,保證該記錄的可追溯性。參見教材P147.
94.工程質量事故處理的基本要求有( )。
A. 正確確定事故性質和處理范圍 B. 安全可靠、不留隱患
C. 滿足建筑物的功能和使用要求 D. 技術可行
E. 經濟合理
【答案】BCDE
【解析】本題考查的是工程質量事故處理。工程質量事故處理的基本要求是:安全可靠,不留隱患;滿足建筑物的功能和使用要求;技術可行,經濟合理。參見教材P169。
95.工程質量事故處理方案的輔助決策方法有( )。
A.檢查驗收 B.定期檢測 C.試驗驗證 D.方案比較 E.專家論證
【答案】BCDE
【解析】本題考查的是工程質量事故處理。選擇工程質量事故處理方案的輔助決策方法包括實驗驗證、定期觀測、專家論證、方案比較。參見教材P171
96.工程保修階段監理單位的工作有( )。
A.協調聯系 B.定期回訪 C.界定責任 D.檢查驗收 E.資料歸檔
【答案】ABCD
本題考查的是工程保修階段的主要工作。工程保修階段工程監理單位應完成的工作包括:定期回訪、協調聯系、界定責任、督促維修、檢查驗收。參見教材P177
97.下列費用中,屬于建筑安裝工程企業管理費的有( )。
A.施工企業集體福利費 B.施工現場防暑降溫費用
C.施工現場對構件進行常規破壞性試驗費用D.混凝土坍落度測試費用
E.施工現場安全文明施工費用
【答案】ABD
【解析】本題考查的是按費用構成要素劃分的建筑安裝工程費用項目組成。選項A、B屬于企業管理費中的勞動保險和職工福利費;選項D屬于企業管理費中的檢驗試驗費;選項C破壞性試驗不屬于一般材料鑒定、檢查所發生的費用。安全文明施工費屬于措施費。參見教材P15.
98.某進口設備采用裝運港船上交貨價(FOB),該設備的到岸價除貨價外,還應包括( )。
A.進口關稅 B.邊境口岸至工地倉庫的運費
C.國外運費 D.國外運輸保險費
E.進口產品增值稅
【答案】CD
【解析】本題考查的是設備購置費的組成與計算。進口設備到岸價包括貨價、國外運費、國外運輸保險費。選項A、E屬于進口設備低岸件。選項B屬于設備運雜費。參見教材P28
103.某工程采用固定總價合同,除設計變更和工程范圍變動外,不調整合同價。承包人x工程x合同總價為300萬元,按進度節點分三階段付款,付款比例為30%、40%、25%,第一階段施工期間,主要材料計劃用量300噸,預算單價2000元/噸,實際消耗310噸,實際單價2100元/噸,第一階段結算時,正確的有( )。
A.材料消耗增加不調整合同價款 B.材料價格上漲不調整合同價款
C.應結算和支付工程款90萬元 D.應結算和支付主要材料消耗增加價款2萬元
E.應結算和支付主要材料價差3.1萬元
【答案】ABC
【解析】本題考查的是合同價格分類。采用固定總價合同,合同總價只有在設計和工程范圍發生變更的情況下才能隨之作相應的變更,除此之外,合同總價一般不得變動。因此,采用固定總價合同,承包方要承擔合同履行過程中的主要風險,要承擔實物工程量、工程單價等變化而可能造成損失的風險。在合同執行過程中,發承包雙方均不能以工程量、設備和材料價格、工資等變動為理由,提出對合同總價調值的要求。參見教材P100。
104.發包人在選擇合同計價方式時,應考慮的因素有( )。
A.設計工作程度 B.進度要求的緊迫程度
C.技術復雜程度 D.質量要求的高低
E.施工難易程度
【答案】ABCE
【解析】本題考查的是合同價格分類。影響合同價格方式選擇的因素:項目的復雜程度、工程設計工作的深度、工程施工的難易程度、工程進度要求的緊迫程度。參見教材P104
105.關于合同價款及計價方式的說法,正確的有( )
A.實行招標的工程合同價款應在中標通知書發出之日起28日內由發承包雙方約定
B.招標文件與投標文件合同價款約定不一致的,應以招標文件為準
C.實行工程量清單計價的工程,應采用單價合同
D.實行招標的工程合同價款應有發承包雙方根據招標文件和中標人的投標文件在書面合同中約定
E.不實行招標的工程合同價款,應在發承包雙方認可的工程價款基礎上在合同中約定
【答案】CDE
【解析】本題考查的是合同價款約定內容。實行招標的工程合同價款應在中標通知書發出之日起30天內,由發承包雙方依據招標文件和中標人的投標文件在書面合同中約定。招標文件與中標人投標文件不一致的地方應以投標文件為準。參見教材P105
106.施工合同履行期間,關于因不可抗力事件導致合同價款和工期調整的說法,正確的有( )。
A.工程修復費用由承包人承擔
B.承包人的施工機械設備損壞由發包人承擔
C.工程本身的損壞由發包人承擔
D.發包人要求趕工的,趕工費用由發包人承擔
E.工程所需清理費用由發包人承擔
【答案】CDE
【解析】本題考查的是不可抗力。工程所需清理、修復費用,應由發包人承擔;承包人的施工機械設備損壞及停工損失,應由承包人承擔。參見教材P126.
108.下列費用中,承包人可索賠施工機具使用費的是( )
A.由于完成額外工作增加的機械、儀器儀表使用費
B.由于施工機械故障導致的機械停工費
C.由于項目監理機構原因導致的機械窩工費
D.由于發包人要求承包人提前竣工,是工效降低增加的機械施工使用費
E.施工機具保養費用
【答案】ACD
本題考察的是索賠費用的計算。施工機具使用費的索賠包括:(1)由于完成額外工作增加的機械、儀器儀表使用費;(2)非承包人責任工效降低增加的機械、儀器儀表使用費;(3)由于發包人或監理工程師原因導致機械、儀器儀表停工的窩工費。參見教材P140。
109.建設項目總進度綱要的內容有( )。
A.項目實施總體部署 B.調查研究和收集資料
C.繪制項目結構分析圖 D.確定里程碑事件的計劃目標
E.研究總進度目標實現的條件和措施
【答案】ADE
【解析】本題考查的是建設項目總進度目標的論證。總進度綱要的主要內容包括:(1)項目實施的總體部署;(2)總進度規劃;(3)各子系統進度規劃;(4)確定里程碑事件的計劃進度目標;(5)總進度目標實現的條件和應采取的措施等。選項B、C都不是總進度綱要的內容。參見教材P4。
110.工程項目年度計劃的內容包括( )。
A.投資計劃年度分配表 B.年度計劃項目表
C.年度設備平衡表 D.年度設計出X計劃表
E.年度竣工投產交付使用計劃表
【答案】BCE
【解析】本題考查的是建設單位的計劃系統。工程項目年度計劃表格部分中包括:(1)年度計劃項目表;(2)年度竣工投產交付使用計劃表;(3)年度建設資金平衡表;(4)年度設備平衡表。參見教材P8-9
111.流水節拍是流水施工的主要參數之一,同一施工過程中流水節拍的決定因素有( )。
A.所采用的施工方法 B.所采用的施工機械類型
C.投入施工的工人數和工作班次 D.施工過程的復雜程度
E.工作的熟練程度
【答案】ABC
【解析】本題考查的是流水施工參數。同一施工過程的流水節拍,主要由所采用的施工方法,施工機械以及在工作面允許的前提下投入施工的工人數、機械臺數和采用的工作班次等因素確定。參見教材P24
112.根據工程項目的施工特點、工藝流程及平面或空間布置等要求,可采用不同的施工組織方式,其中依次施工方式的特點包括( )。
A.沒有充分利用工作面,工期長
B.如果按專業成立工作隊,則各專業工作對不能連續作業
C.施工現場的組織管理比較復雜
D.單位時間內投入的勞動力、施工機具等資源較為均衡
E.有利于施工段的劃分
【答案】AB
【解析】本題考查的是流水施工方式。選項C錯誤,依次施工的施工現場的組織、管理比較簡單;選項D錯誤,依次施工時有時間間歇,勞動力及施工機具等資源無法均衡使用;選項E錯誤,施工段是流水施工的空間參數,與依次施工無關。參見教材P21~22.
113.分x工程雙代號網絡圖如下圖所示,圖中錯誤有( )。
A.多個終點節點 B.多個起點節點
C.工作代號重復 D.節點編號有誤
E.存在循環回路
【答案】ADE
【解析】本題考查的是雙代號網絡圖的繪制。選項A有⑦⑧兩個終點節點。選項D②③④的節點編號有誤。選項E③④⑥組成了閉合回路。參見教材P38。

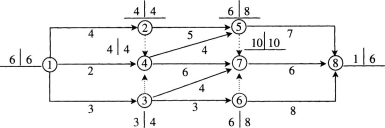

114.某工程雙代號網絡計劃中各節點的最早時間與最遲時間如下圖所示,圖中表明( )。
A.工作1—4為關鍵工作 B.工作4—7為關鍵工作
C.工作1—3的自由時差為0 D.工作3—7的總時差為3
E.關鍵線路有3條
【答案】BCD
【解析】本題考查的是雙代號網絡計劃時間參數的計算。工作1-4位非關鍵工作,其總時差為TF=4-0-2=2;本網絡計劃的關鍵線路有兩條,即①-②-⑤-⑧和①-②-④-⑦-⑧,總工期為16。
115.在雙代號網絡計劃中,當計劃工期等于計算工期時,關鍵工作的特點有( )。
A.關鍵工作兩端的節點必為關鍵節點
B.關鍵工作的總時差和自由時差均等于零
C.關鍵工作緊前工作必然也是關鍵工作
D.關鍵工作中仍一個緊后工作時,該緊后工作也是關鍵工作
E.關鍵工作只能在關鍵線路上
【答案】ABD
【解析】本題考查的是雙代號的網絡計劃時間參數的計算。選項C錯誤,關鍵工作可能有多個緊前工作,故其緊前工作不一定均是關鍵工作;選項E錯誤,關鍵工作不僅組成關鍵線路,也有可能是非關鍵線路上的工作。參見教材P50、53
117.建設工程進度調整系統過程的主要工程有( )。
A.實際進度與計劃進度的對比分析 B.**實地檢查工期****
C.采取措施調整進度計劃 D.分析偏差產生的原因
E.確定后續工作和總工期的限制條件
【答案】CDE
【解析】本題考查的是進度調整的系統過程。進度調整的系統過程:(1)分析進度偏差產生的原因;(2)分析進度偏差對后續工作和總工期的影響;(3)確定后續工作和總工期的限制條件;(4)采取措施調整進度計劃;(5)實施調整后的進度計劃。參見教材P91。
118.采用縮短某項工作持續時間的方法來調整建設項目進度計劃,需要滿足的要求有( )。
A.改變非關鍵線路上有關工作的邏輯關系
B.優先壓縮自由時差大的工作持續時間
C.有關工作的進度拖延時間不能超過總時差
D.采用增加資源投入措施
E.被壓縮持續時間的工作位于超過計劃工期的非關鍵線路上
【答案】DE
【解析】本題考查的是進度計劃的調整方法。選項A錯誤,采用縮短某些工作的持續時間的方法,不能改變工程項目中各項工作的邏輯關系;選項B錯誤,在縮短持續時間的工作選擇中,應當優先考慮縮短持續時間對質量和安全影響不大的工作、有充足備用資源的工作縮短持續時間所需增加的費用最少的工作;選項C錯誤,某項工作進度拖延的時間超過其總時差,可以采用縮短持續時間的方法調整進度計劃。參見教材P66、104-105
119.項目監理機構編制的施工進度控制工作細則的內容有( )。
A.施工項目結構分解圖 B.施工進度控制人員的職責分工
C.施工項目開、竣工時間及相互搭接關系 D.施工進度控制的具體措施
【答案】ABDE
【解析】本題考查的是建設工程施工進度控制工作內容。編制施工進度控制工作細則,其主要內容包括:(1)施工進度控制目標分解圖;(2)施工進度控制的主要內容和深度;(3)進度控制人員的職責分工;(4)與進度控制有關各項工作的時間安排及工作流程;(5)進度控制的方法;(6)進度控制的具體措施;(7)施工進度控制目標措施;(8)尚待解決的有關問題。參見教材P120。
120.編制單位工程施工程度計劃的步驟包括( )。
A.劃分工作項目 B.確定關鍵工作和里程碑
C.確定施工順序 D.計算勞動量和機械臺班數
E.落實專業分包商和材料供應商的進場時間
【答案】ACD
【解析】本題考查的是單位施工進度計劃的編制。單位工程施工進度計劃的編制程序包括:收集編制依據-劃分工作項目-確定施工順序-計算工程量-計算勞動量和機械臺班數-確定工作項目的持續時間-繪制施工進度計劃圖-施工進度計劃的檢查與調整-編制正式施工進度計劃。參見教材P126
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
