2018年監理工程師考試《案例分析》真題及答案(完整版)

發布時間:2018-05-25 15:32:27來源:大立教育點擊數:

2026年監理工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
為了幫助各位參加2018監理工程師考試的考生及時對照答案,對自己的分數進行估算。大立教育整理了2018年度監理工程師《案例分析》真題及答案。

2018監理工程師考試《案例分析》真題及答案.doc
文件類型: .doc 5880ae6c81b3085ef25a6235b7e5996c.doc (494.00 KB)

  案例一

  某工程,實施過程中發生如下事件:

  事件1:監理合同簽訂后,監理單位技術負責人組織編制了監理規劃并報法定代表人審批,在第一次工地會議后,項目監理機構將監理規劃報送建設單位。

  事件2:總監理工程師委托總監理工程師代表完成下列工作:①組織召開監理例會;②、組織審查施工組織設計;③、組織審核分包單位資格;④組織審查工程變更;⑤簽發工程款支付證書;⑥調解建設單位與施工單位的合同爭議。

  事件3:總監理工程師在巡視中發現,施工現場有一臺起重機械安裝后未經驗收即投入使用,且存在嚴重安全事故隱患,總監理工程師隨即向施工單位簽發監理通知單要求整改,并及時報告建設單位。

  事件4:工程完工經自檢合格后,施工單位向項目監理機構報送了工程竣工驗收報審表及竣工資料,申請工程竣工驗收。申請工程竣工驗收。總監理工程師組織各專業監理工程師審查了竣工資料,認為施工過程中已對所有分部分項工程進行驗收且均合格,隨即在工程竣工驗收報審表中簽署了預驗收合格的意見。

  問題:

  1.指出事件1中的不妥之處,寫出正確倣法。

  2.逐條指出事件2中,總監理工程師可委托和不可委托總監理工程師代表完成的工作。

  3.指出事件3中總監理工程師的做法不妥之處,說明理由。寫出要求施工單位整改的內容。

  4.根據《建設工程監理規范》,指出事件4中總監理工程師做法的不妥之處,寫出總監理工程師在工程竣工預驗收中還應組織完成的工作。

  【參考答案】

  問題1:

  不妥1,監理合同簽訂后,監理單位技術負責人組織編制了監理規劃;

  正確做法:監理合同簽訂及收到圖之后,總監理工程師組織編寫監理規劃;

  不妥2,監理規劃報法定代表人審批;

  正確做法:監理規劃經總監理工程師簽字后由工程監理單位技術負責人審批。

  不妥3,第一次工地會議后,項目監理機構將監理規劃報送建設單位;

  正確做法:項目監理機構應在召開第一次工地會議前七天報送建設單位。

  問題2:

  ①、組織召開監理例會;可委托;

  ②、組織審查施工組織設計;不可委托;

  ③、組織審核分包單位資格;可委托;

  ④、組織審查工程變更;可委托;

  ⑤、簽發工程款支付證書;不可委托;

  ⑥、調解建設單位與施工單位的合同爭議。不可委托;

  問題3:

  (1)總監理工程師隨即向施工單位簽發監理通知單要求整改。不妥

  理由:因為存在嚴重安全事故隱患,總監理工程師應向施工單位簽發《暫停令》,并及時通知建設單位。

  (2)監理機構要求施工單位停止使用該起重機械。監理機構要求施工單位在使用施工起重機械前,組織有關單位進行驗收;施工單位驗收合格后,要求施工單位整理相關驗收資料報送給監理機構。監理機構驗收合格后,施工單位提出復工申請表,總監理工程師審查,經建設單位同意,簽發復工申請。施工單位可以啟用該施工機械。

  問題4:

  (1)總監理工程師僅組織審查了竣工資料,即在工程竣工驗收報審表中簽署了預驗收合格的意見。不妥;

  (2)項目監理機構應審查施工單位提交的單位工程竣工驗收報審表及竣工資料,組織工程竣工預驗收。存在問題的,應要求施工單位及時整改;合格的,總監理工程師應簽認單位工程竣工驗收報審表。

  案例二:

  某工程,實施過程中發生如下事件:

  事件1:項目監理機構發現某分項工程混凝土強度未達到設計要求。經分析,造成該質量問題的主要原因為:①工人操作技能差;②砂石含泥量大;③養護效果差;④氣溫過低;⑤未進行施工交底;⑥攪拌機失修。

  事件2:對于深基坑工程,施工項目經理將組織編寫的專項施工方案直接報送項目監理機構審核的同時,即開始組織基抗開挖。

  事件3:施工中發現地質情況與地質勘察報告不符,施工單位提出工程變更中請。項目監理機構審查后,認為該工程變更涉及設計文件修改,在提出審查意見后將工程變更申請報送建設設單位。建設單位委托原設計單位修改了設計文件。項目監理機構收到修改的設計文件后,立即要求施工單位據此安排施工,并在施工前組織了設計交底。

  事件4:建設單位收到某材料供應商的舉報,稱施工單位已用于工程的某批裝飾材料為不合格產品。據此,建設單位立即指令施工單位暫停施工:指令項目監理機構見證施工單位對該批材料的取樣檢測。經檢測,該批材料為合格產品。為此,施工單位全向項目監理機構提交了暫停施工后的人員窩工和機械閑置的費用索賠申請。

  問題:

  1.針對事件1中的質量問題繪制包含人員、機械、材料、方法、環境五大因果分析圖,并將①-⑥項原因分別歸入五大要因之中。

  2.指出事件2中的不妥之處,寫出正確做法

  3.指出事件3中項目監理機構做法的不妥之處,寫出正確的處理程序。

  4.事件4中,建設單位的做法是否妥當?項目監理機構是否應批準施工單位提出的索賠申請?分別說明理由。

  【參考答案】

  問題1,因果分析圖如下:

  問題2:

  不妥1,施工項目經理將組織編寫的專項施工方案直接報送項目監理機構。

  正確做法:項目經理應將深基坑專項施工方案報送給施工單位技術、安全管理部門,施工單位應當組織專家進行論證、審查,經過專家審查的專項施工方案需經施工單位技術負責人簽字,附安全驗算結果和專家審查意見,報送監理機構審查。

  不妥2,專項施工方案報送項目監理機構審核的同時,即開始組織基抗開挖;

  正確做法:專項施工方案經總監理工程師簽字后方可實施。建設工程施工前,施工單位負責項目管理的技術人員應當對有關安全施工的技術要求向施工作業班組、作業人員作出詳細說明,并由雙方簽字確認。施工時由專職安全生產管理人員進行現場監督。

  問題3:

  不妥1,項目監理機構收到修改的設計文件后,立即要求施工單位據此安排施工;

  不妥2, 項目監理機構在施工前組織了設計交底;

  項目監理機構可按下列程序處理施工單位提出的工程變更:

  1、總監理工程師組織專業監理工程師審查施工單位提出的工程變更申請,提出審查意見。對涉及工程設計文件修改的工程變更,應由建設單位轉交原設計單位修改工程設計文件。必要時,項目監理機構應建議建設單位組織設計、施工等單位召開論證工程設計文件的修改方案的專題會議。

  2、總監理工程師組織專業監理工程師對工程變更費用及工期影響作出評估。

  3、總監理工程師組織建設單位、施工單位等共同協商確定工程變更費用及工期變化,會簽工程變更單。

  4、項目監理機構根據批準的工程變更文件監督施工單位實施工程變更。

  問題4:

  (1)建設單位立即指令施工單位暫停施工的做法不妥。

  理由:按照合同約定和《建設工程監理規范》規定,在建設工程監理工作范圍內,建設單位與施工單位之間涉及施工合同的聯系活動,應通過工程監理單位進行。對進場材料質量有懷疑,沒有達到需要暫停施工的條件。

  (2)應批準施工單位提出的索賠申請。

  理由:按照合同約定和《建設工程工程量清單計價規范》要求,對發包人要求檢測承包人已具有合格證明的材料、工程設備,但經檢測證明該項材料、工程設備符合合同約定的質量標準,發包人應承擔由此增加的費用和(或)工期延誤,并向承包人支付合理利潤。

  案例三:

  某工程,實施過程中發生如下事件:

  事件1:為控制工程質量,項目監理機構確定的巡視內容包括;①施工單位是否按工程設計文件進行施工;②施工單位是否按批準的施工組織設計、(專項)施工方案進行施工;③施工現場管理人員、特別是施工質量管理人員是否到位。

  事件2:專業臨理工程師收到施工單位報送的施工控制測量成果報驗表后,檢查原復核了施工單位測量人員的資格證書及測量設備檢定證書

  事件3:項目監理機構在巡視中發現,施工單位正在加工的一批鋼筋未經報驗,隨即簽發了工程智停令,要求施工單位暫停鋼筋加工、辦理見證取樣檢測及完善報驗手續。施工單位質檢員對該批鋼筋取樣后將樣品送至項目監理機構,項目監理機構確認樣品后要求施工單位將試樣送檢測單位檢驗。

  事件4在質量驗收時,專業監理工程師發現某設備基礎的預理件位置偏差過大,即向施工單位簽發了監理通知單要求整改。施工單位整改完成后電話通知項目監理機構進行檢查,監理員檢查確認整改合格后,即同意施工單位進行下道工序施工。

  問題

  1.針對事件1,項目監理機構對工程質量的巡視還應包括哪些內容?

  2.針對事件2專業監理工程師對施工控制測量成果及保護措施還應檢查、復核哪些內容?

  3.分別指出事件3中施工單位和項目監理機構做法的不妥之處,寫出正確做法。

  4.分別指出事件4中施工單位和監理員做法的不安之處,寫出正確做法。

  【參考答案】

  問題1:

  巡視還應包括下列主要內容:

  1、施工單位是否按工程建設標準施工。

  2、使用的工程材料、構配件和設備是否合格。

  3、特種作業人員是否持證上崗。

  問題2:

  專業臨理工程師的檢查、復核還應包括內容:施工平面控制網、高程控制網和臨時水準點的測量成果及控制樁的保護措施。

  問題3:

  (1)施工單位不妥之處和正確做法:

  不妥1,施工單位的鋼筋未經報驗,即開始加工。

  正確做法:施工單位應將該批鋼筋的的質量證明文件報送給監理機構。

  不妥2,施工單位質檢員對該批鋼筋取樣 。

  正確做法:施工單位在對進場材料實施見證取樣前要通知負責見證取樣的監理機構,在負責見證的監理人員現場監督下,施工單位按相關規范的要求,完成材料、試塊、試件等的取樣過程。

  不妥3,施工單位質檢員將樣品送至項目監理機構。

  正確做法:完成取樣后,施工單位取樣人員應在試樣或其包裝上作出標識、封志。標識和封志應標明工程名稱、取樣部位、取樣日期、樣品名稱和樣品數量等信息,并由見證取樣的監理人員和施工單位取樣人員簽字。如鋼筋樣品、鋼筋接頭,則貼上專用加封標志,然后由施工單位負責送往試驗室。

  (2)監理單位不妥之處和正確做法:

  不妥1,專業監理工程師發現施工單位一批鋼筋未經報驗,隨即簽發了工程智停令;

  正確做法:專業監理工程師應當簽發監理通知單,要求施工單位辦理見證取樣檢測及完善報驗手續,將該批鋼筋的的質量證明文件報送給監理機構。

  不妥2,項目監理機構確認樣品后要求施工單位將試樣送檢測單位檢驗。

  正確做法:見證取樣監理人員應根據見證取樣實施細則要求、按程序實施見證取樣工作,包括:在現場進行見證,監督施工單位取樣人員按隨機取樣方法和試件制作方法進行取樣;對試樣進行監護、封樣加鎖;在檢驗委托單簽字,并出示“見證員證書”;協助建立包括見證取樣送檢計劃、臺賬等在內的見證取樣檔案等。

  問題4:

  (1)施工單位整改完成后電話通知項目監理機構進行檢查,不妥;

  正確做法:施工單位整改完成后應填報監理通知回復單書面通知項目監理機構進行檢查。

  (2)監理員檢查確認整改合格后,即同意施工單位進行下道工序施工,不妥;

  正確做法:應由專業監理工程師檢查確認整改合格,對監理通知回復單簽署復查意見,方可進行下道工序。

  案例四:

  某工程的樁基工程和內裝飾工程屬于依法必須招標的暫估價價分包工程,施工合同約定由施工單位負責招標。施工單位通過招標選擇了A單位分包樁基工程施工。工程實施過程中發生如下事件:

  事件1:工程開工前,項目監理機構審查了施工單位報送的工程開工報審表及相關資料。確認具備開工條件后,總監理工師在工程工報審表中簽署了同意開工的審核意見,同時簽發了工程開工令。

  事件2:項目監理機構在巡視時發現,有A、B兩家樁基工程施工單位在現場施工,經調查核實,為了保證施工進度,A單位安排B單位進場施工,且A、B兩單位之間簽了承包合同,承包合同中明確主樓區域外的樁基工程由B單位負責施工。

  事件3:建設單位負責采購的一批工程材料提前運抵現場后,臨時放置在現場備用倉庫。該批材料使用前,按合同約定進行了清點和檢驗,發現部分材料損毀。為此,施工單位向項目監理機構提出申請,要求建設單位重新購置損毀的工程材料,并支付該批工程材料檢驗費。

  事件4:室內裝飾工程招標工作啟動后,施工單位在向項目監理機構報送的招標方案中提出的:

  (1)允許施工單位的參股公司參與投標;

  (2)投標單位必須具有本地類似工程業績;

  (3)招標控制價由施工單位最終確定;

  (4)建設單位和施工單位共同確定中標人;

  (5)由施工單位發出中標通知書;

  (6)建設單位和施工單位共同與中標人簽訂合同。

  問題

  1.指出事件1中的不妥之處,寫出正確做法。

  2.事件2中,A,B兩單位之間簽訂的承包合同是否有效?說明理由。寫出項目監理機構對該事件的處理程序

  3.逐項回答事件3中施工單位的要求是否合理,說明理由

  4.遂項指出事件4招標方案中的提法是否妥當,不妥之處說明理由。

  案例五:

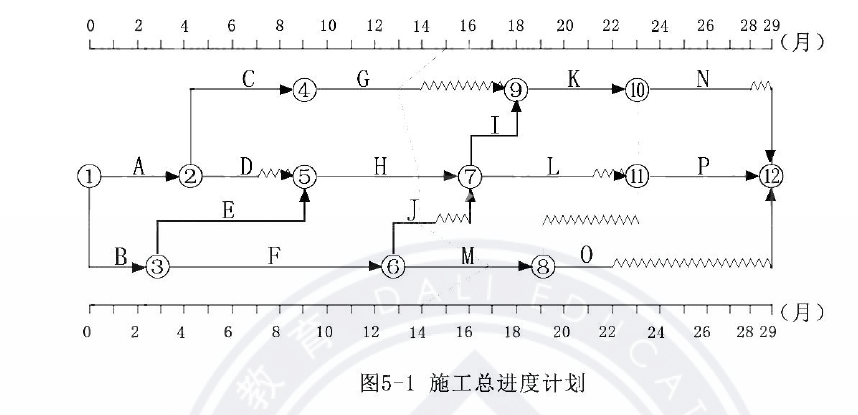

  某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同。經總監理工程師批準的施工總進度計劃如圖5-1所示(時間:月),各工作均按最早開始時間安排且勻速施工。

  事件1:為加強施工進度控制,總監理工程師指派總監理工程師代表:①制訂進度目標控制的防范性對策;②調配進度控制監理人員。

  事件2:工作D開始后,由于建設單位未能及時提供施工圖紙,使該工作暫停施工1個月。停工造成施工單位人員窩工損失8萬元,施工機械臺班閑置費15萬元。為此,施工單位提出工程延期和費用補償申請。

  事件3:工程進行到第11個月遇強臺風,造成工作G和H實際進度拖后,同時造成人員窩工損失60萬元。施工機械閑置損失100萬元、施工機械損壞損失110萬元。由于臺風影響,到第15個月末,實際進度前鋒線如圖5-1所示。為此,施工單位提出工程延期2個月和費用補償270萬元的索賠。

  問題:

  1、指出圖5-1所示施工總進度計劃的關鍵路線及工作F、M的總時差和自由時差。

  2、指出事件1中總監理工程師做法的不妥之處,說明理由。

  3、針對事件2,項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。

  4、根據圖5-1所示前鋒線,工作J和M的實際進度超前或拖后的時間分別是多少?對總工期是否有影響?

  5、事件3中,項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。

  案例六:

  某工程,簽約合同價為30850萬元,合同工期為30個月、預付款為簽約合同價的20%,從開工后第5個月開始分10個月等額扣回。工程項質量保證金為簽約合同價的3%,開工后每月按進度款的10%扣留,扣留至足額為止。施工合同約定,工程進度款按月結算:因清單工程量偏差和工程設計變更等導致的實際工程量偏差超過15%時,可以調整綜合單價。實際工程量増加15%以上時,超出部分的工程量綜合單價調值系數為0.9;實際工程量減少15%以上時,減少后剩余部分的工程量綜合單價調值系數為1.1。

  按照項目監理機構批準的施工組織設計,施工單位計劃完成的工程價款見表6-1

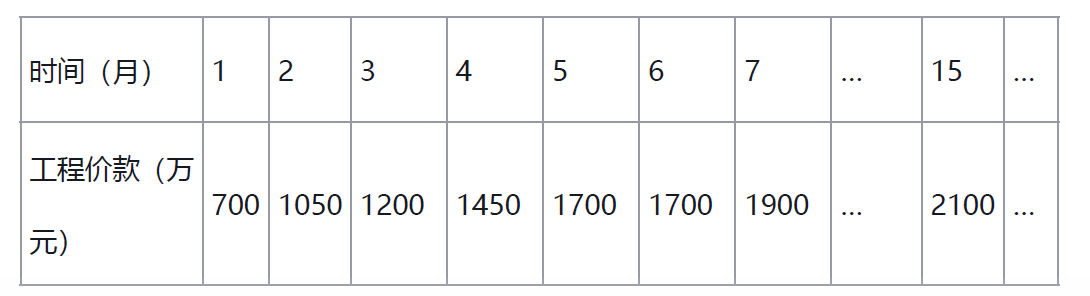

  表6-1計劃完成工程價款表

  工程實施過程中發生如下事件:

  事件1:由于設計差錯修改圖紙使局部工程量發生變化,由原招標工程量清單中的1320m3變更為1670m3,相應投標綜合單價為378元/m3。施工單位按批準后的修改圖紙在工程開工后第5個月完成工程施工,并向項目監理機構提出了增加合同價款的申請。

  事件2:原工程量清單中暫估價為300萬元的專業工程,建設單位組織招標后,由原施工單位以357萬元的價格中標,招標采購費用共花費3萬元。施工單位在工程開工后第7個月完成該專業工程施工,并要求建設單位對該暫估價專業工程增加合同價款60萬元。

  問題:

  1.計算該工程質量保證金和第7個月應扣留的預付款各為多少萬元?

  2.工程質量保證金扣留至足額時預計應完成的工程價款及相應月份是多少?該月預計應扣留的工程質量保證金是多少萬元?

  3.事件1中,綜合單價是否應調整?說明理由。項目監理機構應批準的合同價款增加額是多少萬元?(寫出計算過程)

  4.針對事件2,計算暫估價工程應増加的合同價款,說明理由。

  5.項目監理機構在第3、5、7個月和第15個月簽發的工程款支付證書中實際應支付的工程進度款各為多少萬元?(計算結果保留2位小數)

  【參考答案】

  第一問

  質保金為=30850*3%=925.50(萬元)

  第五月應回扣的材料預付款為=(30850*20%)/10=617.00 (萬元)

  第二問

  前六月產值合計=7800萬元,前7月產值合計9700萬元,7800<9255<9700,所以質保金扣回至第七月結束。

  該月預計回扣質保金=925.5-7800*10%=145.50 (萬元)

  第三問

  應該調整。理由(1670-1320)/1320=26.52%>15%,工程量增加超過清單工程量的15%以上。合同價款增加額=1320*(1+15%)*378+[1670-1320*(1+15%)]*378*0.9-1320*378=126554.4(元)=12.66(萬元)保留兩位小數

  第四問

  暫估價工程應增加的合同價款=357-300=57.00萬元。理由:發包人在招標工程量清單中給定暫估價的專業工程,其招標費用3萬元已結包含在簽約合同價內,無需增加。(有關暫估價的價格調整,案例書本P42~43頁有明確規定,暫估價確定后,綜合單價只應取代原暫估價格,不應再考慮綜合單價中涉及的管理費和利潤等其他費的變動)

  第五問

  3月份應付款=1200*0.9=1080.00(萬元)

  5月份應付款=(1700+12.6554)*0.9-617=924.39 (萬元)

  7月份應付款=1900+57-((30850+57+12.65544)*3%-(7800+12.65544)*10%)-617=1957-(927.57-781.265)-617=1193.70 (萬元)

  15月份應付款=2100 .00(萬元)

班型課程

  • 系統暢學班
  • 無憂沖刺班
  • 全程無憂護航班
  • 全程金鉆護航班
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1000元
網課/直播
3680元
課程導學
深度精講
內部配套講義
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
1200元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
880元
網課/直播
2980元
課程導學
沖刺串講
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
立即報名
相關概論
建設工程目標控制 網課/直播
980元
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1500元
網課/直播
5800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
歷年真題集
章節題
大立智能題庫
高端模考卷/必做題
點睛資料
立即報名
相關概論
建設工程目標控制 網課/直播
1600
建設工程案例
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
合同管理 網課/直播
1800元
網課/直播
6800元
課程導學
深度精講
沖刺串講
Y題分析
內部配套講義
點睛資料
歷年真題集
一本通
章節題
大立智能題庫
兩年服務期
立即報名
相關概論
建設工程目標控制 網課/直播
1900元
建設工程案例
熱門信息
主站蜘蛛池模板: 广州冷却塔维修厂家_冷却塔修理_凉水塔风机电机填料抢修-广东康明节能空调有限公司 | 动力配电箱-不锈钢配电箱-高压开关柜-重庆宇轩机电设备有限公司 聚天冬氨酸,亚氨基二琥珀酸四钠,PASP,IDS - 远联化工 | 成都装修公司-成都装修设计公司推荐-成都朗煜装饰公司 | 广州工业氧气-工业氩气-工业氮气-二氧化碳-广州市番禺区得力气体经营部 | 岩棉切条机厂家_玻璃棉裁条机_水泥基保温板设备-廊坊鹏恒机械 | 成都亚克力制品,PVC板,双色板雕刻加工,亚克力门牌,亚克力标牌,水晶字雕刻制作-零贰捌广告 | 防水套管_柔性防水套管_刚性防水套管-巩义市润达管道设备制造有限公司 | 实战IT培训机构_IT培训班选大学生IT技术培训中心_中公优就业 | 工业rfid读写器_RFID工业读写器_工业rfid设备厂商-ANDEAWELL | 武汉画册印刷厂家-企业画册印刷-画册设计印刷制作-宣传画册印刷公司 - 武汉泽雅印刷厂 | 球磨机 选矿球磨机 棒磨机 浮选机 分级机 选矿设备厂家 | 照相馆预约系统,微信公众号摄影门店系统,影楼管理软件-盟百网络 | 盘装氧量分析仪-防爆壁挂氧化锆分析仪-安徽吉帆仪表有限公司 | 安驭邦官网-双向万能直角铣头,加工中心侧铣头,角度头[厂家直销] 闸阀_截止阀_止回阀「生产厂家」-上海卡比阀门有限公司 | 罗茨真空机组,立式无油往复真空泵,2BV水环真空泵-力侨真空科技 | 防水套管厂家_刚性防水套管_柔性防水套管_不锈钢防水套管-郑州中泰管道 | 北京晚会活动策划|北京节目录制后期剪辑|北京演播厅出租租赁-北京龙视星光文化传媒有限公司 | 专注氟塑料泵_衬氟泵_磁力泵_卧龙泵阀_化工泵专业品牌 - 梭川泵阀 | 黑龙江京科脑康医院-哈尔滨精神病医院哪家好_哈尔滨精神科医院排名_黑龙江精神心理病专科医院 | 北京康百特科技有限公司-分子蒸馏-短程分子蒸馏设备-实验室分子蒸馏设备 | 房屋质量检测-厂房抗震鉴定-玻璃幕墙检测-房屋安全鉴定机构 | 电杆荷载挠度测试仪-电杆荷载位移-管桩测试仪-北京绿野创能机电设备有限公司 | 电伴热系统施工_仪表电伴热保温箱厂家_沃安电伴热管缆工业技术(济南)有限公司 | 广州昊至泉水上乐园设备有限公司| 火锅加盟_四川成都火锅店加盟_中国火锅连锁品牌十强_朝天门火锅【官网】 | 谷歌关键词优化-外贸网站优化-Google SEO小语种推广-思亿欧外贸快车 | 海水晶,海水素,海水晶价格-潍坊滨海经济开发区强隆海水晶厂 | 金联宇电缆总代理-金联宇集团-广东金联宇电缆实业有限公司 | 档案密集柜_手动密集柜_智能密集柜_内蒙古档案密集柜-盛隆柜业内蒙古密集柜直销中心 | _网名词典_网名大全_qq网名_情侣网名_个性网名 | 软文发布-新闻发布推广平台-代写文章-网络广告营销-自助发稿公司媒介星 | 深圳办公室装修-写字楼装修设计-深圳标榜装饰公司 | 鼓风干燥箱_真空烘箱_高温干燥箱_恒温培养箱-上海笃特科学仪器 | 防水接头-电缆防水接头-金属-电缆密封接头-不锈钢电缆接头 | 小威小说网 - 新小威小说网 - 小威小说网小说搜索引擎 | 碳化硅,氮化硅,冰晶石,绢云母,氟化铝,白刚玉,棕刚玉,石墨,铝粉,铁粉,金属硅粉,金属铝粉,氧化铝粉,硅微粉,蓝晶石,红柱石,莫来石,粉煤灰,三聚磷酸钠,六偏磷酸钠,硫酸镁-皓泉新材料 | 成都网站建设制作_高端网站设计公司「做网站送优化推广」 | 圆盘鞋底注塑机_连帮鞋底成型注塑机-温州天钢机械有限公司 | 合肥白癜风医院_[治疗白癜风]哪家好_合肥北大白癜风医院 | 袋式过滤器,自清洗过滤器,保安过滤器,篮式过滤器,气体过滤器,全自动过滤器,反冲洗过滤器,管道过滤器,无锡驰业环保科技有限公司 | 篷房[仓储-婚庆-展览-活动]生产厂家-江苏正德装配式帐篷有限公司 |
