2022 年一級建造師考試真題及參考答案
《建筑工程管理與實務》 (補考:2023.03.25-03.26)
一、單項選擇題(共 20 題,每題 1 分。每題的備選項中,只有一個最正確或最符合題意;選對每題得1 分;沒選或錯選均不得分)。
1 下列建筑屬于高層建筑的是( )。
A.21m 高住宅 B.21m 高辦公樓
C.25m 高辦公樓 D.25m 高住宅
【參考答案】C
【解析】根據《民用建筑設計統一標準》GB50352-2019,民用建筑按地上層數或高度(應符合防火規范)分 類劃分應符合下列規定:
(1) 建筑高度不大于 27m 的住宅建筑、建筑高度不大于 24m 的公共建筑及建筑高度大于 24m 的單層公共建筑為低層或多層民用建筑。
(2) 建筑高度大于 27m 的住宅建筑和建筑高度大于 24m 的非單層公共建筑,且高度不大于 100m,為高層民用建筑。
(3) 建筑高度大于 100m 的民用建筑為超高層建筑。
2.門窗與墻體結構連接的做法,正確的是( )。
A.門窗框與墻體結構接縫處應剛性接觸
B.隔聲窗接縫處應為隔振的彈性阻尼構造
C.在砌體上安裝門窗宜射釘固定
D.與室內接觸的金屬框和玻璃結合處應斷橋處理
【參考答案】B
【解析】A 選項,門窗應注意門窗框與墻體結構的連接,接縫處應避免剛性接觸,應采用彈性密封材料。B 選項,隔聲窗一股采取雙層或三層玻璃。所有接縫處應注意做成隔振的彈性阻尼構造。
C 選項,在砌體上安裝門窗嚴禁用射釘固定。
D 選項,金屬保溫窗的主要問題是結露,應將與室外接觸的金屬框和玻璃結合處作斷橋處理,以提高金屬框內表面的溫度,達到防止結露的目的。
3. 關于裝配式混凝土建筑的說法,正確的是( )。
A.全預制裝配式結構通常采用剛性連接技術
B.全裝配式建筑的圍護結構不可采用現場砌筑
C.預制裝配整體式結構通常采用強連接節點
D.預制裝配整體式結構生產基地一次性投資比全裝配式多
【參考答案】C
【解析】預制裝配整體式結構通常采用強連接節點,由于強連接的裝配式結構在地震中依靠構件截面的非彈 性變形耗能能力,因此能夠達到與現澆混凝土現澆結構相同或相近的抗震能力,具有良好的整體性能,具有足夠 的強度、剛度和延性,安全抵抗地震力。
4. 碳化使混凝土( )。
A. 堿度降低、收縮增加、抗壓強度增大
B.堿度降低、收縮減小、抗壓強度降低
C.堿度增大、收縮減小、抗壓強度降低
D.堿度增大、收縮增加、抗壓強度增大
【參考答案】A
【解析】碳化使混凝土的堿度降低,削弱混凝土對鋼筋的保護作用,可能導致鋼筋銹蝕,碳化顯著增加混凝 土的收縮,使混凝土抗壓強度增大,但可能產生細微裂縫,而使混凝土抗拉、抗折強度降低。
5. 關于建筑玻璃特性與應用的說法,正確的是( )。
A.無色透明平板玻璃對太陽光的紫外線透過率較高
B. 夾層玻璃可按使用尺寸切割
C. 單面鍍膜玻璃安裝時膜層面向室外
D. 中空玻璃主要用于保溫隔熱、隔聲功能要求高的建筑物
【參考答案】D
【解析】無色透明平板玻璃對太陽光中紫外線的透過率較低,A 選項錯誤; 夾層玻璃不能切割,需要選用定型產品或按尺寸定制,B 選項錯誤;
單面鍍膜玻璃在安裝時,應將膜層面向室內,以提高膜層的使用壽命和取得節能的最大效果,C 選項錯誤。
6. 下列性能指標屬于土的抗剪強度指標,反映土的摩擦特性的是( )。
A.彈性模量 B.變形模量
C.黏聚力 D.內摩擦角
【參考答案】D
【解析】內摩擦角,是土的抗剪強度指標,土力學上很重要的一個概念,是工程設計的重要參數土的內摩擦 角反映了土的摩擦特性。
7.土方開挖遵循的原則是()。
A.開槽支撐 B.先挖后撐成型
C.先淺后深 D.局部超挖
【參考答案】A
【解析】土方開挖的順序、方法必須與設計要求相一致,并遵循“開槽支撐、先撐后挖、分層開挖、嚴禁超 挖”的原則。
8.關于模板工程的說法,正確的是( )。
A.不同支架立柱可混用
B.后澆帶模板及支架不宜獨立設置
C.模板拆除應先拆承重部分后拆非承重部分
D.快拆體系支架立桿間距不應大于 2m
【參考答案】D
【解析】模板的木桿、鋼管、門架等支架立柱不得混用,A 選項錯誤。后澆帶的模板及支架應獨立設置,B 選項錯誤。模板的拆除順序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模順序進行,C 選項錯誤。快拆支架體系的支架立桿間距不應大于 2 米,D 選項正確。
9.下列預應力筋應力損失屬于長期損失的是( )。
A.錨固損失
B.混凝土收縮徐變損失
C.彈性壓縮損失
D.孔道摩擦損失
【參考答案】B
【解析】張拉階段瞬間損失包括孔道摩擦損失、錨固損失、單性壓縮損失等;張拉以后長期損失包括預應力 筋應力松弛損失和混凝土收縮徐變損失等。
10.屋面防水基本要求中正確的是()。
A.屋面防水應以排為主,以防為輔
B.天溝縱向找坡坡度不應大于 1%
C.混凝土結構找坡坡度不應小于 3%
D.涂膜防水層上下層胎體增強材料不得相互平行鋪設
【參考答案】C
【解析】屋面防水應以防為主,以排為輔。A 錯誤。檐溝、天溝縱向找坡不應小于 1%。B 錯誤。混凝土結構層宜采用結構找坡,坡度不應小于 3%。C 正確。
胎體增強材料的搭接寬度不應小于 100mm,上下兩層和相鄰兩幅胎體的接縫應錯開 1/3 幅寬且上下兩層胎體不得相互垂直鋪貼。D 錯誤。
11.地毯鋪設工藝順序正確的是( )。
A.地毯剪裁→鋪襯墊→鋪設地毯→釘倒刺板條
B.地毯剪裁→釘倒刺板條→鋪襯墊→鋪設地毯
C.釘倒刺板條→地毯剪裁→鋪襯墊→鋪設地毯
D.鋪襯墊→地毯剪裁→鋪設地毯→釘倒刺板條
【參考答案】B
【解析】基底處理-放線-地毯剪裁-釘倒刺板條-鋪襯墊-鋪設地毯-細部收口。
12.關于屋面節能工程的說法,正確的是( )。
A.纖維保溫材料應檢驗表觀密度、導熱系數、燃燒性能
B.先施工保溫層再施工隔汽層
C.干鋪保溫材料不可在負溫下施工
D.種植屋面宜設計為倒置式屋面
【參考答案】A
【解析】纖維保溫材料應檢驗表觀密度、導熱系數、燃燒性能,A 選項正確; 當設計有隔汽層時,先施工隔汽層,然后再施工保溫層,B 選項錯誤;干鋪的保溫材料可在負溫度下施工,C 選項錯誤;種植屋面不宜設計為倒置式屋面。屋面坡度大于 50%時,不宜做種植屋面,D 選項錯誤。
13.易引起甲苯中毒的作業是( )。
A.手工電弧焊 B.氣割作業
C.水泥搬運 D.油漆作業
【參考答案】D
【解析】甲苯中毒。例如:油漆作業、防水作業、防腐作業。
14.下列場所動火作業屬于二級動火作業的是( )。
A.禁火區域內
B.各種受壓設備
C.堆有大量可燃物質場所
D.登高焊、割等用火作業
【參考答案】D
【解析】凡屬下列情況之一的動火,均為二級動火:
1) 在具有一定危險因素的非禁火區域內進行臨時焊、割等用火作業。
2) 小型油箱等容器。
3) 登高焊、割等用火作業。
15. 高溫天氣混凝土澆筑入模溫度不應高于( )。
A.30℃ B.35℃
C.37℃ D.40℃
【參考答案】B
【解析】混凝土澆筑入模溫度不應高于 35℃。
16. 多方形成的工程資料內容的真實性、完整性、有效性應由( )。
A.建設單位負責 B.監理單位負責
C.總包單位負責 D.各負其責
【參考答案】D
【解析】工程資料形成單位應對資料內容的真實性、完整性、有效性負責;由多方形成的資料,應各負其責。
17.基底標高不同時,砌筑順序應( )。
A.從低處砌起,并由高處向低處搭砌
B.從高處砌起,并由高處向低處搭砌
C.從高處徹起,并由低處向高處搭砌
D.從低處砌起,并由低處向高處搭砌
【參考答案】A
【解析】基礎標高不同時,應從低處砌起,并應由高處向低處搭砌。當設計無要求時,搭接長度不應小于基 礎底部擴大部分的高度。
18. 建立項目管理機構應遵循的步驟是( )。
①明確管理任務;②明確組織結構;③確定崗位職責及人員配置;④制定工作程序和管理制度;⑤管理層審 核認定。
A.①②③④⑤ B.①③②④⑤
C.②①③④⑤ D.③②①④⑤
【參考答案】A
【解析】建立項目管理機構應遵循下列步驟:
1) 根據項目管理規劃大綱、項目管理目標責任書及合同要求明確管理任務;
2) 根據管理任務分解和歸類,明確組織結構;
3) 根據組織結構,確定崗位職責、權限以及人員配置;
4) 制定工作程序和管理制度;
5) 由組織管理層審核認定。
19. 大量的建筑物抗震設計設防類別屬于( ) 。
A.甲類 B.乙類
C.丙類 D.丁類
【參考答案】C
【解析】建筑物的抗震設計根據其使用功能的重要性分為甲、乙、丙、丁四個抗震設防類別。大量的建筑物 屬于丙類,這類建筑的地震作用和抗震措施均應符合本地區抗震設防烈度的要求。
20. 綠色施工中,“四節”的重點是( )。
A.節能 B.節材
C.節水 D.節地
【參考答案】B
【解析】節材是四節的重點,是針對我國工程界的現狀而必須實施的重點問題。
二、多項選擇題(共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意,至少有 1 個錯項。錯選,本題不得分;少選,所選的每個選項得 0.5 分)。
21.組成建筑物的體系有()。
A.結構體系 B.圍護體系
C.設備體系 D.網絡體系
E.運行體系
【參考答案】ABC
【解析】建筑物由結構體系、圍護體系和設備體系組成。
22.下列材料中,屬于裝修功能材料的有( )。
A.石材 B.防火涂料
C.釘子 D.巖棉
E.防水涂料
【參考答案】BDE
【解析】能起到防火、防水、隔聲等作用的材料,如:防火涂料、防水涂料、玻璃棉、巖棉等。
23.影響鋼筋混凝土梁彎曲變形的主要因素有( )。
A.材料性能 B.構件的截面
C.構件的跨度 D.荷載
E.混凝土徐變
【參考答案】ABCD
【解析】
從公式中可以看出,影響位移因素除荷載外,還有:(1)材料性能:(2)構件的截面:(3)構件的跨度。
24.鋼結構的連接方法分為()。
A.綁扎連接 B.焊縫連接
C.鉚釘連接 D.螺栓連接
E.套筒連接
【參考答案】BCD
【解析】鋼結構的連接方法有焊接、普通螺栓連接、高強度螺栓連接和鉚接。
25.含亞硝酸鹽的防凍劑嚴禁用于()。
A.居住工程 B.飲水工程
C.與食品相接觸工程 D.辦公工程
E.預應力混凝土結構
【參考答案】BCE
【解析】含亞硝酸鹽、碳酸鹽的防凍劑嚴禁用于預應力混凝土結構;含有六價鉻鹽、亞硝酸鹽等有害成分的 防凍劑,嚴禁用于飲水工程及與食品相接觸的工程含有硝銨、尿素等產生刺激性氣味的防凍劑,禁用于辦公、居 住等建筑工程。
26.裝修用不銹鋼板按反光率可分為( )。
A.鏡面板 B.光面板
C.亞光板 D.拋光板
E.浮雕板
【參考答案】ACE
【解析】板材按反光率分為鏡面板、亞光板和浮雕板三種類型。
27.受拉鋼筋直徑d>25mm 時,連接方式( )。
A.宜采用綁扎接頭
B.應采用綁扎接頭
C.不宜采用焊接接頭
D.宜采用焊接接頭E.宜采用機械連接接頭
【參考答案】DE
【解析】當受拉鋼筋的直徑 d>25mm 及受壓鋼筋的直徑d>28mm 時,不宜采用綁扎接頭,宜采用焊接或機械連接接頭。
28.單元式玻璃幕墻的特點有()。
A.工廠化程度高
B.工期長
C.建筑立面造型豐富
D.施工技術要求較高
E.單方材料消耗量小、造價低
【參考答案】ACD
【解析】單元式玻璃幕墻是將玻璃面板和金屬框架(橫梁、立柱)在工廠組裝為幕墻單元,以幕墻單元形式在 現場完成安裝施工的玻璃幕墻。其主要特點有:
(1)工廠化程度高。幕墻大部分工作量是在工廠完成的,產品精度相對較高。 (2)工期短。單元式玻璃幕墻可以采取交叉流水作業,對縮短施工工期有利。
(3)建筑立面造型豐富。可以采用多種不同材料的骨架和面板,進行不同的立面組合。 (4)施工技術要求較高。(5)單元式玻璃幕墻還存在單方材料消耗量大、造價高,幕墻的接縫、封口和防滲漏技術要求高,施工有一 定的難度等缺點,有待發展中克服。
29.建筑材料送檢的檢測試樣要求有( )。
A.進場材料中隨機抽取 B.宜場外抽取
C.可多重標識 D.檢查試樣外觀
E.確認試樣數量
【參考答案】ADE
【解析】送檢的檢測試樣,必須從進場材料中隨機抽取,嚴禁在現場外抽取。試樣應有唯性標識,試樣交接 時,應對試樣外觀、數量等進行檢查確認。
30.吊裝用鋼絲繩報廢的要求有()。
A.一個節距中斷絲數 5%
B.表面磨損 10%
C.死彎
D.結構變形
E.繩芯擠出
【參考答案】CDE
【解析】鋼絲繩斷絲數在一個節距中超 10%、鋼絲繩銹蝕或表面磨損達 40%以及有死彎、結構變形、繩芯擠出等情況時報廢停止使用。
三、案例分析及實務操作題(共 5 題,一、二、三題各 20 分,四、五題各 30 分)。
(一)
【背景資料】
一新建住宅工程,地下一層,地上十七層,建筑高度 53 米,面積 28000m2,施工總承包單位項目部為加強人員管理,建立了管理人員與作業人員執業資格和特種作業等崗位證書臺賬(見表 1)
表 1 人員統計表(部分)
序號 | 崗位名稱 | 人數 | 執業資格/特種作業證書 | 其它 |
1 | 項目經理 | 1 | ||
2 | 生產副經理 | 1 | ||
3 | 安全負責人 | 1 | ||
4 | 安全工程師 | 2 | ||
5 | 機電工程師 | 2 | ||
6 | 電工 | 3 | ||
7 | 電焊工 | 2 | ||
8 | 塔吊司機 | 1 | ||
9 | 施工電梯司機 | 1 | ||
10 | 架子工 | 15 | ||
11 | 機電安裝工 | 12 | ||
12 | 模板工 | 20 | ||
13 |
項目部對直徑 20mm 的HRB400E 鋼筋強度檢測值為:抗拉強度 650MPa,屈服強度 510MPa,最大力下總伸長率為 12%,對直徑 10mm 的HPB300 鋼筋現場調直后檢測合格率為 3.5%,3 個重量檢測試件測量值為:長度 801mm, 795mm,810mm,總重量為 1325g。
項目部對混凝土外墻檢查時發現在水平施工縫上出現了豎向裂縫。
【問題】
1. 分別寫出表 1 中應持有的各類執業資格與特種作業證書的名稱與統計人數(如注冊建造師,1 人)
2. 分別判斷背景資料中直徑 10mm,20mm 鋼筋檢測結果是否合格,并說明理由。(直徑 10mm 鋼筋理論重量0.617kg/m)
3. 寫出混凝土結構工程中可能出現的各類“縫”名稱(5 個以上,如施工縫,分格縫)
【參考答案】
1. 注冊建造師,1 人安全員B 證,1 人 安全員C 證,2 人 電工證,3 人
焊工操作證,2 人
建筑起重機械司機,1 人施工電梯司機,1 人
建筑架子工,15 人
2. 直徑 20mm 鋼筋檢測:抗拉強度實測值與屈服強度實測值之比=650/510=1.27>1.25,該指標合格;屈服強度實測值與屈服強度標準值之比=510/400=1.27<1.30,該指標合格;最大伸長率>9%,該指標合格; 直徑 10mm 鋼筋理論重量為 0.617×(801+795+810)=1485g;重量偏差=(1325-1485)/1485×100%=-10.77%<
-10%,該指標不合格。
3. 變形縫(三種縫的統稱)、沉降縫、伸縮縫、防震縫、后澆縫。
(二)
【背景資料】
某新建圖書館工程,地下一層,地上六層,建筑面積 17000m2,框架結構。建設單位公開招標確定了施工總承包單位并簽訂施工合同,合同約定:總工期 400 日歷天,質量目標合格。
項目經理部根據住房和城鄉建設部《施工現場建筑垃圾減量化指導圖冊》規定,編制了《項目施工現場建筑 垃圾減量化專項方案》。其中規定:施工現場源頭減量措施包括設計深化、施工組織優化等;施工現場工程垃圾 按材料的化學成分分為金屬類、無機非金屬類、其他類,包括有:廢棄鋼筋、混凝土、砂漿、銅管、鐵絲、輕質 金屬夾芯板、水泥、石膏板等。
項目部為實現合同工期目標,編制了分階段施工進度計劃。某階段施工進度計劃見圖 2。
進度計劃在第 55d 進行進度檢查時發現:A 工作按時完成,B 工作剛結束,工期延后 5d。項目部決定對該階段施工進度計劃進行調整,按原計劃目標完成。經過對各工作要素進行梳理,形成“工作相關參數表”見表 2。
序號 | 工作 | 最大可壓縮時間(d) | 趕工費用(元/d) |
1 | C | 10 | 120 |
2 | D | 5 | 300 |
3 | E | 10 | 150 |
4 | F | 5 | 200 |
5 | G | 3 | 100 |
6 | H | 5 | 410 |
項目部組織地基與基礎工程質量驗收自檢,發現地下防水子分部中排水、注漿分項工程技術資料不全,經整 改后形成施工企業自評報告,報監理單位組織該分部工程質量驗收。
【問題】
1. 施工現場建筑垃圾源頭減量措施還包括哪些?分別寫出本題中屬于金屬類、無機非金屬類工程垃圾名稱。
2. 計算計劃調整的最低趕工費用(單位:元)。在答題卡上畫出調整后的進度計劃網絡圖(可手繪),寫出關鍵 線路(以工作表示,如A→B→C)。
3. 施工進度計劃調整的方法有哪些?
4. 地下防水子分部的分項工程還有哪些?寫出地基與基礎工程質量驗收程序。
【參考答案】
1.(1)還包含:永臨結合、臨時設施和周轉材料重復利用、施工過程管控等。 (2)金屬類:廢棄鋼筋、鋼管、鐵絲等。
非金屬類:混凝土、砂漿、水泥等。
2.(1)最低趕工費用:(300+100)×3+410×2=2020 元。
(2)調整后的進度計劃圖:
3.(1)關鍵工作的調整;
(2)改變某些工作間的邏輯關系; (3)剩余工作重新編制進度計劃; (4)非關鍵工作調整;
(5)資源調整。
4.(1)主體結構防水,細部構造防水,特殊施工法結構防水,排水,注漿。 (2)施工企業自評、設計認可、監理核定、業主驗收、政府監督。
(三)
【背景資料】
某新建住宅樓工程,建筑面積 12000m2,地下一層,地上十一層,混合結構。
施工單位項目部進場前,按照企業質量手冊要求,針對工程質量問題分類制定了專項防治方案。在工程質量 缺陷防治方案中,因嚴重缺陷對結構構件的使用功能單方面具有決定性影響,為此提出了具體控制措施,
項目部對二層一單向受力樓板鋼筋綁扎檢查時發現:上、下層的交叉點進行相隔交錯綁扎,所有鋼筋綁扎點 的鋼絲扣與受力方向一致,對此提出了整改要求。
施工員在砌筑工程施工技術交底中要求:先砌筑墻體,后砌筑磚梁,2 皮與磚墻搭砌:磚柱用磚不小于 1/2 磚長,并不得采用包心砌柱:磚柱及磚為表面上下垂直灰縫應相互錯開 1/4 磚長。
項目部工程測量專項方案規定:采用國家現行的平面坐標系統及標準和時間基準,從地下室砌筑完成后開始, 到正常施工完成期間,被計劃定期時工程進行沉降觀測。
【問題】
1. 工程質量問題分為哪幾類?工程質量嚴重缺陷還對結構構件的哪些性能或功能具有決定性影響?
2. 指出二層樓板鋼筋綁扎中的不妥之處,并說明正確做法,寫出板、次梁和主梁交叉處各鋼筋的上下位置。
3. 指出砌筑施工技術交底中的不妥之處,并寫出正確做法。
4. 建筑變形測量采用的時間基準是什么?本工程施工期間沉降觀測的周期和時間要求有哪些?
【參考答案】
1.(1)共 3 類,分別是:工程質量缺陷、工程質量通病、工程質量事故。(2)嚴重缺陷是指對結構構件的受力性能、耐久性能或安裝、使用功能有決定性影響的缺陷。
2.(1)不妥之處 1:上、下層的鋼筋交叉點均進行相隔交錯綁扎
正確做法:四周兩行鋼筋交叉點應每點扎牢,中間部分交叉點可相隔交錯扎牢,但必須保證受力鋼筋不位移。 不妥之處 2:所有鋼筋綁扎點的鋼絲扣與受力方向一致。
正確做法:綁扎時應注意相鄰綁扎點的鋼絲扣要成八字形,以免網片歪斜變形。
(2) 鋼筋位置:板、次梁與主梁交叉處,板的鋼筋在上,次梁的鋼筋居中,主梁的鋼筋在下。 3.不妥之處 1:先砌筑墻體,后砌筑磚垛;
正確做法:磚操應與所附磚墻同時咬槎砌筑。
不妥之處 2:磚垛每隔 2 皮與磚墻搭砌; 正確做法:磚垛應隔皮與磚墻搭砌。
不妥之處 3:磚柱用磚不小于 1/2 磚長; 正確做法:磚柱應選用整磚砌筑。
不妥之處 4:磚柱及磚垛為表面上下垂直灰縫應相互錯開 1/4 磚長。正確做法:磚垛外表面上下皮垂直灰縫應相互錯開 1/2 磚長。4.(1)建筑變形測量采用公歷紀元、北京時間作為統一時間基準。(2)沉降觀測的周期和時間要求有:
①民用高層建筑宜以每加高 2~3 層觀測 1 次;
②如建筑施工均勻增高,應至少在增加荷載的 25%、50%、75%、100%時各測 1 次。
(四)
【背景資料】
某施工企業參加一建設項目投標,依據以下資料:招標文件、工程量清單、答疑紀要:《建設工程工程量清 單計價規范》GB50500-2013;工程設計資料;標準規范等,編制了投標文件。
工程合同簽訂前,企業合約部召集工程、技術、勞務、資金、財務等部門,對合同進行了評審。確認了合同 與招、投標文件中包含的合同內容、計價方式、工期等實質性內容的一致性。
項目部按計劃招標選擇勞務作業分包單位,對申請參加投標的勞務分包單位進行資格預審,審核內容包括企 業性質、勞動力資源情況等。
施工中,建設單位對某特殊涂料使用范圍提出了設計修改。經三方核實,已標價工程量清單中該涂料項目綜 合單價由 35.68 元/m2調整為 30.68 元/m2,工程量由 165m2調整為 236m2。
施工中,項目部及時提出了以下索賠事項:
1、因建設單位未及時交付設計圖紙造成工程停工 9 天。為此,項目部索賠工期 9 天,現場管理人員工資、
獎金共 16 萬元,現場工人窩工補償費 9 萬元;
2、因建設單位延遲30 天支付進度款 1000 萬元,項目部按約定利率索賠利息 4.9 萬元;3、項目部辦公室發
生兩次位置變動索賠重建費用 6 萬元。
工程竣工后,承包商按合同約定及時辦理了工程結算書,合同價款調整包括了法律法規變化、工程設計變更、 工程量偏差、物價變化、誤期賠償、施工索賠、暫估價、暫列金額、提前竣工趕工費及雙方約定的其他調整事項等因素。
【問題】
1. 寫出工程量清單計價的特點。投標報價的編制依據還有哪些?
2. 參加合同評審的部門還有哪些?工程合同與招、投標文件一致性要求的實質性內容還有哪些?
3. 對勞務分包單位資格預審內客還有哪些?
4. 計算設計變更后特殊涂料分部分項子目工程費用是多少?調增了多少?合同價款調整還有哪些因素?(單 位:元,保留小數點后兩位)
5. 各索賠事項是否成立?并說明理由。
【參考答案】
1.(1)強制性;(2)統一性;(3)完整性;(4)規范性;(5)競爭性;(6)法定性。投標報價的編制依據還有:計 價辦法;計價定額;補充通知;施工現場情況、工程特點及擬定的投標施工組織設計或施工方案;市場價格信息 或工程造價管理機構發布的工程造價信息;其他的相關資料。
2.(1)勞務、物資、法律部門。(2)一致性要求包含了:合同內容、承包范圍、工期、造價、計價方式、質量 要求等實質性內容。
3.資格預審內容:資質等級、社會信譽、資金情況、施工業績、履約能力、管理水平等。
4.(1)(236-165)/165=43.03%>15%
設計變更后特殊涂料分部分項子目工程費用: 165×(1+15%)×35.68+[236-165×(1+15%)]×30.68=8189.23 元。
(2)調增了:8189.23-165×35.68=2302.03 元。
(3) 項目特征描述不符、工程量清單缺項、計日工、現場簽、不可抗力。
5.(1)“因建設單位未及時交付設計圖紙造成工程停工 9 天,項目部索賠工期 9 天,現場管理人員工資、獎
金共 16 萬元,現場工人窩工補償費 9 萬元”的索賠:成立。理由:建設單位未及時交付設計圖紙屬于建設單位的責任。
(2)“因建設單位延遲 30 天支付進度款 1000 萬元項目部按約定利率索賠利息 4.9 萬元”的索賠:成立。理由:發包人未按照規定支付進度款的,承包人可催告發包人支付,并有權獲得延遲支付的利息。(3)“項目部辦公室發生兩次位置變動索賠重建費用 6 萬元”的索賠:不成立。
理由:這些費用已經包含在清單中的臨時設施費用中。
(五)
【背景資料】
集辦公樓工程,地下二層,地上十六層,建筑面積 45000m2,標準間面積為 200m2。施工單位中標后進場施工。
項目都針對現澆混凝土易發生模板系統整體坍塌等安全事故的類型特點,明確現澆混凝土工程安全控制包括 模板支撐系統設計、混凝土澆筑用電安全等多項內容,制定了混凝土澆筑施工安全技術措施。項目部依據項目施 工條件等因素,按照機械設備的適應性、高效性等原則,通過市場租賃選擇了 2 臺塔吊供現場使用
公司安全管理部門對項目現場廁所和浴室進行檢查時看到:項目在生活區設置有水沖式廁所,現場設有移動 式廁所:生活區浴室設有淋浴噴頭等設施。
在對現場臨時用水管理檢查時發現:水管直接埋地穿過臨時道路;道路兩側排水溝縱向坡度 0.1%;消火栓最大間距 150m;DN100 主供水管實測水流速度 1.5m/s,達不到設計流速 2.0m/s,滿足不了設計總用水量Q= 13.70L/s 的要求,建議更換主供水管。
工程驗收時,施工單位對室內環境污染物濃度進行檢測,其中甲醛濃度含量如表 5。
表5 甲醛濃度含量(mg/m3)
檢測點 | 1 | 2 | 3 | 4 | 5 |
濃度測量值 | 0.10 | 0.11 | 0.10 | 0.09 | 0.11 |
【問題】
1. 現澆混凝土工程易發生的安全事故類型還有哪些?現澆混凝土工程安全控制的主要內容還有哪些?
2. 機械設備選擇的依據和原則還應有哪些?
3. 項目在現場廁所、浴室的設施和管理方面還應做到哪些要求?
4. 指出項目臨時用水管理中的不妥之處,寫出正確做法。計算更換主供水管直徑是多少?(π取 3.14,單位: mm,保留小數點后兩位)
5. 標準間室內環境污染物檢測至少幾個點?表 5 檢測房間的甲濃度是否合格?民用建筑室內環境污染物檢測點的布置有哪些具體要求?
【參考答案】
1.(1)現澆混凝土工程容易發生模板支撐系統整體坍塌、高空墜落、物體打擊、觸電等類型安全事故。
(2)模板支拆施工安全;鋼筋加工及綁扎、安裝作業安全;混凝土澆筑高處作業安全;混凝土澆筑設備使用 安全。
2.(1)依據:工程特點、工程量多少及工期要求。(2)原則:穩定性、經濟性和安全性。
3.(1)現場廁所的管理還有:
①廁所大小應根據作業人員的數量設置。
②現場廁所地面應硬化,門窗應齊全。
③現場廁所應設專人負責清掃、消毒,化糞池應及時清掏。
(2)現場淋浴間的管理要求還有:盥洗設施應設置滿足作業人員使用的盥洗池,并應使用節水器具。4.(1)不妥之處 1:水管直接埋地穿過臨時道路。
正確做法:管線穿路處均要套鐵管,并埋入地下 0.6m 處。不妥之處 2:道路兩側排水溝縱向坡度 0.1%。
正確做法:縱向坡度不小于 0.2%。不妥之處 3:消火栓最大間距 150m。
正確做法:室外消火栓間距不應大于 120m。

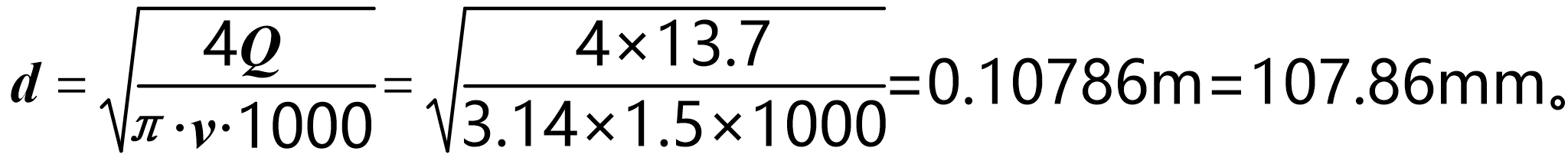

(2)
5.(1)至少 3 個點;
(2) 辦公樓屬于Ⅱ類民用建筑,甲醛濃度限量為≤0.08mg/m3;題目中實測值: (0.10+0.11+0.10+0.09+0.11)/5=0.102mg/m3>0.08mg/m3;因此判定不合格。
(3) ①當房間內有 2 個及以上檢測點時,應采用對角線、斜線、梅花狀均衡布點,并取各點檢測結果的平均值作為該房間的檢測值。
②民用建筑工程驗收時,室內環境污染物濃度現場檢測點應距房間地面高度 0.8~1.5m,距房間內墻面不應小于 0.5m。檢測點應均勻分布,且應避開通風道和通風口。
搶跑新考季!大立教育2023年一級建造師課程火熱招生中!大立教育根據多年成功輔導經驗,從學員實際需求出發,結合一級建造師考試命題規律、重點、難點,融入先進的教學理念,針對不同學員開設惠學套餐班、系統暢學套餐班、全程護航班、全程護航金鉆班、vip尊享集訓營、脫產集訓班及魔鬼訓練營,考生可以根據自身的工作時間和學習需求進行選擇。想要獲悉更多課程教學信息,可以點擊了解詳情>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
