2019二級建造師考試《水利水電》科目考試時間為:2019年5月26日9:00~12:00。
為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2019年二級建造師水利水電真題答案后,大立教育的老師也將于5月28日19:00-21:00進行二建水利水電真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2019二級建造師《水利水電》考試真題及答案解析。
一、單項選擇題(共 20 題,每題 1 分。每題的備選項中,只有 1 個最符合題意)。
1.下列示意圖中,表示土壩排水棱體常用斷面式的是( )。
A.
B.
C.
D.
【參考答案】B
【解析】P4
2.混凝土重力壩排水廊道一般布置在( )。
A.壩基礎位置 B.壩上游側
C.壩中心線位置 D.壩下游側
【參考答案】B
【解析】P5—P6
3.拱壩是( )。
A.靜定結構 B.瞬變結構
C.可變結構 D.超靜定結構
【參考答案】D
【解析】P8拱壩是超靜定結構,有較強的超載能力
4.根據《水利水電工程等級劃分及洪水標準》(SL2522017),水利水電工程等別分為( )等。
A.二 B.三
C.四 D.五
【參考答案】D
【解析】P20根據其工程規模、效益和在經濟社會中的重要性,劃分五等
5.閘門的合理使用年限最高為( )年。
A.20 B.30
C.50 D.100
【參考答案】C
【解析】P25
1級、2級永久性水工建筑物中閘門的合理使用年限應為50年,其他級別的永久性水工建筑物中閘門的合理使用年限應為30年。
6.下列示意圖中,表示逆斷層的是( )。
A.
B.
C.
D.
【參考答案】B
【解析】P30
7.材料體積內被固體物質所充實的程度稱為材料的( )。
A.孔隙率 B.密實度
C.填充率 D.空隙率
【參考答案】B
【解析】P39密實度:指材料體積內被固體物質所充實的程度。
孔隙率:指材料中孔隙體積所占的百分比
8.土圍堰發生漏洞險情,最有效的控制險情發展的方法是( )。
A.堵塞漏洞進口 B.堵塞漏洞出口
C.堵塞漏進出口 D.設置排滲井
【參考答案】A
【解析】P67
9.高處作業是指在墜落高度基準面( )m及以上的作業。
A.2 B.3
C.4 D.5
【參考答案】A
【解析】P123凡在墜落高度基準面2m和2m以上有可能墜落的高處作業,均稱高處作業
10.當水利工程建設項目初步設計靜態總投資超過已批準的可行性研究報告鉆算靜態總投資達10%時,則需( )。
A.提出專題分析報告 B.重新編制初步設計
C.調整可行性研究投資估算 D.重新編制可行性研究報告
【參考答案】A
【解析】P130靜態總投資超過可行性研究報告相應估算靜態總投資在15%以下時,要工程變化內容和增加投資提出專題分析報告。超過15%以上(含15%),必須重新編制可行性研究報告按原程序審批
11.水庫大壩首次安全鑒定應在竣工驗收后( )內進行。
A.三年 B.四年
C.五年 D.十年
【參考答案】C
【解析】P138大壩首次安全鑒定應在竣工驗收后5年內進行。
12.下列內容中,不屬于竣工決算審計監督和評價的內容是決算的( )。
A.真實性 B.合法性
C.效益性 D.時效性
【參考答案】D
【解析】P143竣工決算的真實性、合法性和效益性進行的審計監督和評價
13.根據《水利部辦公廳關于印發<水利工程營業稅改征增值稅計價依據調整辦的通知》(辦水總(2016]132號》,采用《水利工程施工機械臺時費定)計算施工機械使用費時,修理及替換設備費應除以( )的調整系數。
A.1 B.1.1
C.1.15 D.1.2
【參考答案】B
【解析】P159施工機械臺時費定額的折舊費除以1.15調整系數,修理及替換設備費除以1.10調整系數。
14.根據《水利工程設計板(估)算編制規定(工程部分》》(水總(204)429號》。下列費用中,不屬于工程單價構成要索中“費”的組成部分是( )。
A.基本直接費 B.間接費
C.企業利潤 D.稅金
【參考答案】A
【解析】P159按規定計入工程單價的其他直接費、間接費、企業利潤和稅金
15.根據《水利部關于修訂印發水利建設質量工作考核辦法的通知》(水這管(2018)102號),對省級水行政主管部門考核時,其中項目考經得分占考核總分的( )。
A.20% B.30%
C.40% D.50%
【參考答案】C
【解析】P211總分100分,其中總體考核得分占考核總分的60%,項目考核得分占總分的40%
16.監理人收到承包人索賠通知書后,答復索賠處理結果的時間為( )天內。
A.15 B.28
C.30 D.42
【參考答案】D
【解析】P204監理人收到索賠通知書42天內, 將索賠處理結果答復承包人
17.施工詳圖提交施工單位前,應由( )簽發。
A.項目法人 B.監理單位
C.設計單位 D.質監督機構
【參考答案】B
【解析】P136施工詳圖經監理單位審核后交施工單位施工。
18.河道在汛期安全運用的上限水位是指( )。
A.保證水位 B.最高洪水位
C.設計水位 D.校核水位
【參考答案】A
【解析】P322保證水位是指保證江河、湖泊在汛期安全運用的上限水位。
19.某大壩工程級別為5級,對應注冊建造師執業工程規模標準為( )。
A.太型 B.中型
C.小(1)型 D.小(2)型
【參考答案】B
【解析】P356
20.下列示意圖中,水閘板樁設置合理的是( )。
A.
B.
C.
D.
【參考答案】D
【解析】P11
二、多項選擇題(共10題,每題2分,每題的備選項中,有2個或2個以上符會意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)。
21.根據《水工建筑物巖石基礎開挖工程施工技術規范》(SL47-1994).水工建筑物巖石基礎開挖臨近建基而不應采用()施工。
A.洞室爆破 B.梯段爆破
C.預留保護層人工撬挖 D.藥壺爆破
E.深孔爆破
【參考答案】AD
【解析】P350嚴禁在設計建基面,設計邊坡附近采用洞室爆破法或藥壺爆破法。
22.水工建筑物的耐久性是指在合理使用年限內保持其( )的能力。
A.經濟性 B.適用性
C.安全性 D.外觀性
E.維護性
【參考答案】BC
【解析】P24建筑物在合理的使用年限內保持其適用性和安全性
23.經緯儀測量角度的方法有( )。
A.回測法 B.雙測法
C.全圓測回法 D.回轉法
E.方格網法
【參考答案】AC
【解析】P35測角的方法有測回法、全圓測回法
24.下列關于鋼筋的表述,正確的是( )。
A.HPB表示為帶肋鋼筋 B.HRB335中的數字表示極限強度
C.HRB500適宜用做預應力鋼筋 D.Ⅰ型分冷軋扭鋼筋的截面形狀為矩形
E.CRB為冷軋帶肋鋼筋
【參考答案】CDE
【解析】P56 HPB代表熱軋光圓鋼筋 HRB335中的數字代表的是屈服強度 HRB500帶肋鋼筋強度高,適宜作預應力鋼筋。Ⅰ型分冷軋扭鋼筋的截面形狀為矩形 CRB為冷軋帶肋鋼筋
25.土壩壩面作業包含的主要工序有( )。
A.鋪料 B.排水
C.整平 D.壓實
E.加水
【參考答案】ACD
【解析】P87壩面的作業分為鋪料、整平、壓實三個主要工序。
26.根盛興潤部(關于調整水利工程建設現目施工準備開工條件的通知)(水建行E.加水(2017)177號),項目施工準備開工應滿足的條件包括( )。
A.項目可行業研究報告已經批準 B.環境影響評價文件己批準
C.年度投資計劃已下達 D.初步設計報告已批復
E.建設資金已落實
【參考答案】ABCE
【解析】P135施工準備開工條件項目可行性研究報告已經批準,環境評價文件已批準、年度投資計劃已下達或建設資金已落實
27.根據《水利水電工程設計質量評定標準》,下列內容中,屬于施工組織設計部分的經濟性要求是( )。
A.主要基礎資科齊全可靠 B.導流方案應滿足下游供水的要求
C.導流建筑物規模恰當 D.對外交通方案符合實際
E.施工布置應滿足爆破對安全距離的要求
【參考答案】CD
【解析】P213選項A屬于施工設計部分的可靠性。B選項屬于施工組織設計的工能行。E選項屬于安全性
28.水資源規劃按層次劃分為( )。
A.全國戰略規劃 B.供水規劃
C.流域規劃 D.區域規劃
E.調水規劃
【參考答案】ACD
【解析】P319水資源規劃層次分為:全國戰略規劃、流域規劃和區域規劃
29.開發建設項目水土流失防治指標包括( )。
A.土地侵蝕模數 B.擾動土地整治率
c.水主流失總治理度 D.土壤流失控制比
E.攔渣率
【參考答案】BCDE
【解析】P326防治指標應包括擾動土地整治率、水土流失總治理度、土壤流失控制比、攔渣率、林草植被恢復率、林草覆蓋率等。
30.根據《水電水利工程施工監理規范》(DLVT511一2012),工程變更分為( )。
A.特別重大工程變更 B.重大工程變更
C.較大工程變更 D.一般工程變更
E.常規設計變更
【參考答案】BCDE
【解析】P304水電變更分為重大設計變更、較大工程變更、一般工程變更常規設計變更
三、實務操作和案例分析題(共4題,每題20分)。
案例一
背景資料

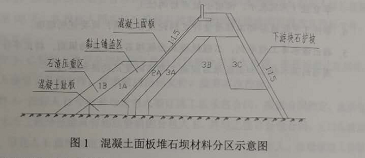

某水庫工程由混凝上面板堆石壩、溢洪道和輸水隧洞等主要建筑物構成。水庫總庫容0.9億m3。混凝士而板堆石最大壩高68m,大壩上下游坡比均為1:1.5大規材料分區包括:石渣壓重(IB)區、黏士鋪蓋(1A)區、混凝上趾板,混凝土面板及下游塊石護坡等。混凝土面板堆石壩材料分區示意圖見圖1.
施工過程中發生如下事件:
事件 1:施工單位在壩體填筑前,按照設計要求對堆石料進行了現場碾壓試驗。通過實驗確定了振動碾的激振力。振幅、頻率、行車速度和填料加水等碾壓參數。
事件 2:施工單位在面板混凝土施工后,提供了面板混凝土配合比,見表 1
編號 | 水泥品種的等級 | 水膠比 | 砂率 | 每方混凝土材料用量kg/m3 | |||||
水 | 水泥 | 砂 | 小石子 | 大石子 | 粉煤灰 | ||||
1—1 | P-MH42.5 | A | B | 112 | 249 | 760 | 620 | 620 | 56 |
事件 3:混凝土面板分部工程共有 48個單元工程。單元工程質量評定全部合格,其中 28 個單元工程質量優良,主要單元工程,重要隱蔽單元工程(關鍵施工單元工程)質量優良,且未發生質量事故;中間產品質量全部合格,其中混凝土試樣質量達到優良,原材料質量合格,故該分部工程評定為優良。
事件4:根據施工進度安排和度汛要求,第一年汛后壩體施工由導游洞導流,土石圍堰擋水,圍堰高度14.8m;第二年汛前壩體施工高程超過上游圍堰頂高程汛期大壩臨時擋洪度汛,相應大壩可攔洪庫容為0.3×108m3。
問題:
1.指出圖中2A、3A、3B、3C所代表的壩體材料分區名稱?
2.除背景資料所述內容外,事件1中的碾壓參數還應包括哪些?
3.計算事件2混凝土施工配合比表中的水膠比(A)、砂率(B)的值。(用百分比表示、保留小數點后兩位)
4.事件3中趾板分項工程的質量評定是否正確?簡要說明理由。
5.指出該水庫工程的工程等別,工程規模及混凝土面板堆石壩建筑物的級別指出事件4土石堰的洪水標準和面板堆石壩施工期臨時度汛的洪水標準。
【參考答案】
1.2A代表墊層區;3A代表過渡區;3B代表主堆石區;3C代表下游堆石區(次堆石區)。
2.除給出的碾壓參數外,堆石料的碾壓參數還包括碾重、鋪層厚、碾壓遍數
3.(1)水膠比(A)=122/(249+56)=41.00%(混凝土水膠比=水重量/膠凝材料重量)
(2)砂率(B)=760/(760+620+620)=38.00%(P43)
4.(1)混凝土趾板分項工程的質量評定不妥當。
理由:48個單元工程,單元工程質量評定全部合格,其中28個單元工程質量優良,即優良率為58%,小于70%,不滿足優良的條件,結合其他條件,故只能評定為合格。
5.(1).該水庫工程的工程等別為III等,工程規模為中型、混凝土面板石壩建筑物的級別為3級。
(2)土石圍堰的級別為5級,土石圍堰的洪水標準為10-5年。
(3)面板堆石壩施工期臨時度汛的洪水標準:100-50年。
案例二
背景資料
某水利水電工程項目采取公開招標方式招標,招標人依據《水利水電工程標準施工招標文件》(2009年版)編制招標文件。招標文件明確:承包人應具有相應資質和業績要求、具有AA以上的信用等級;投標有效期為60天;投標保證金為50萬元整
事件1:A投標人在規定的時間內,就招標文件設定信用等級作為資格審查條件,向招標人提出書面異議。
事件2:該項目因故需要暫停評標,招標人以書面形式通知所有投標人延長投標有效期至90天。B投標人同意延長投標有效期,但同時要求局部修改其投標文件,否則拒絕延長。
事件3:C投標人提交全部投標文件后發現報價有重大失誤,在投標截止時間前,向招標人遞交了書面文件,要求撤回投標文件,放棄本次投標。
事件4:投標人D中標并與發包人簽訂施工總承包合同根據合同約定,總承包人D把土方工程分包給具有相應資質的分包人E,并與之簽訂分包合同,且口頭通知發包人。分包人E按照規定設立項目管理機構,其中,項目負責人、質里管理人員等均為本單位人員。
事件5:監理工程師檢查時發現局部土方填筑壓實度不滿足設計要求,立即向分包人E下達了書面整改通知。分包人E整改后向監理機構提交了回復單。
【問題】
1.針對事件1,招標人應當如何處理?
2.針對事件2,B報標人提出修改其投標文件的要求是否要當?說明理由。招標人應如何處理該事件?
3.事件3中,招標人應如何處理C投標人撤回投標文件的要求?
4.指出開改正事件4中不妥之處,分包人E設立的項目管理機構中,還有哪些人員必須是本單位人員?
5.指出并改正事件5中不妥之處。
【參考答案】
1.招標人收到異議之日起3日內作出答復;作出答復前,應當暫停招標投標活動
2.不妥。理由:同意延長投標有效期的投標人應當相應延長期投標擔保的有效期,但不得修改投標文件的實質性內容。
拒絕延長投標有效期的投標人有權收回投標保證金,因延長投標有效期造成投標人損失的,招標人應當給予補償,但因不可抗力需延長投標有效期的除外。
3.招標人同意C投標人撤回投標文件的要求。招標人已收取投標保證金的,應當自收到投標人書面撤回通知之日起5內退還。
4.不妥之處:分包口頭通知發包人。
改正:工程分包應在施工承包合同中約定,或經項目法人書面認可。
本單位人員還包括:技術負責人、財務負責人、安全管理人員。
5.不妥之處:監理工程師向分包人E下達了書面整改通知。
改正:監理工程師向總承包人下達書面整改通知,總承包人再通知分包人整改
不妥之處:分包人E整改后向監理機構提交了回復單。
改正:分包人E整改后向總承包人提交回復單,總承包人再提交給監理機構。
案例三
背景資料

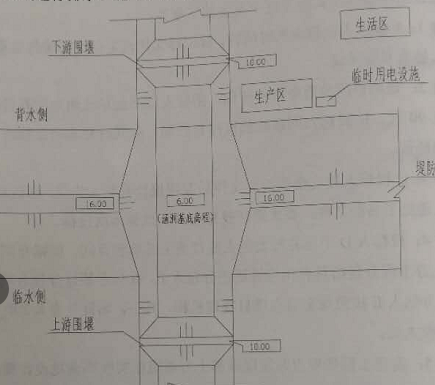

某施工單位承擔新莊穿堤函洞拆除重建工程施工,該涵洞建筑物級別為2級,工程建設內容包括:拆除老函洞、重建新函洞等。老函洞采用鑿除法拆除;基坑采用挖明溝和集水井方式進行排水。施工平面布置示意圖如圖3所示。
為加強施工管理,規范施工項目負責人執業行為,根據《水利水電工程注冊建造師施工管理簽章文件目錄》,施工單位梳理出需由該施工項目負責人(注冊建造師)簽署的施工管理文件清單,其中,質里管理類文件包括施工技術方案報審表等。
根據《水利水電工程施工安全管理導則》(SL721-2015),施工單位在施工前,針對本工程提出了需編制專項施工方案的單項工程清單。專項施工方案以施技術方案報審表開工報送,專項施工方案包括工程概況等內容。對于需組織專家進行審查論證的專項施工方案,在根據專家申查論證報告修改完善并履行相應審核簽字手續后組織實施。
【問題】
1.根據《水利水電工程注冊建造師施工管理簽章文件目錄》除施工技術方案報審表外,需由項目負責人(注冊建造師)簽署的質量管理類文件,還應包括哪些?
2.根據《水利水電工程施工安全管導則》(SL721-2015),結合背景資料,本工程中需編制專項施工方案的單項工程有哪些?其中需組織專家進行審查論證的有哪些?說明需組織專家審查論證的理由。
3.根據《水利水電工程施工安全管理導則》(SL721-2015),除工程概況外,專項施工方案中還應包括哪些方面的內容?根據專家審查論證報告修改完善后的專項施工方案,在實施前履行哪些審核簽字手續?
【參考答案】
1.還包括:聯合測量通知單、施工質里缺陷處理措施報審表、質里缺陷備案表單位工程施工質里評定表。
2.需編制專項施工方案的單項工程有基坑降水、土方開挖、臨時用電工程、圍堰工程、拆除工程。
需組織專家進行審查論證的有基坑降水、土方開挖。
理由:因為堤防頂部高程為16m,函洞基底高程為6m,開挖深度為10m,開挖超過了5m,屬于深基坑工程,達到了超過一定規模的危險性較大的單項工程,所以需要專家論證。
3.專項施工方案中還應包括編制依據、施工計劃、施工工藝技術、施工安全保證措施、勞動力計劃和設計計算書及相關圖紙等。
審核簽字手續:經施工單位技術負責人、總監理工程師、項目法人單位負責人審核簽字后方可組織實施。
案例四
背景資料
發包人與承包人依據《水利水電工程標準施工招標文件》(2009 年版)簽訂了河道整治工程施工合同,合同約定:(1)簽約合同價為 860 萬元,合同工期為 11 個月,2016 年 12 月 1 日開工;(2)質量保證金為簽約合同價的 3%,質量保證金在合同程完工驗收和缺陷責任期滿后分兩次退還,每次退還 50%;(3)缺陷責任期為一年;(4)逾期完工違約金為簽約合同價的 3.5‰/天。施工過程中發生如下事件:
事件 1:發包人根據合同約定按時向承包人提供了施工場地范圍圖和施工場有關資料。
事件 2:項目經理因故要短期離開施工現場,事前履行了相關手續,在項目經理離開期間,施工項目部向監理人提交了單元工程質量報驗單,該報驗單僅蓋有施項目部印章。
事件 3:2017 年 11 月 20 日簽發的合同工程完工證書中注明合同工程完工驗收間(實際完工日期)為 2017 年 11 月 8 日。
事件 4:在缺陷責任期內,為修補工程缺陷,經發包人同意,承包人動用了質量保證金 6 萬元整,監理人確認在缺陷責任期滿后項目達到質量標準,缺陷責任期按時終止。
【問題】
1.事件 1中發包人提供的施工場地范圍圖應明確哪些主要內容?施工場地有關資料包括哪些?
2.針對事件 2,說明項目經理離開現場前要履行什么手續?施工項目部報送單元工程質量報驗單還應履行何種簽章手續?
3.針對事件 3,計算逾期完工違約金(單位:萬元,保留小數點后兩位)。
4.針對事件3和事件 4,提出質量保證金退還的時間并計算金額(單位:萬元,保留小數點后兩位)。
【參考答案】
1.(1)發包人提供的施工場地范圍應明確場地范圍內永久占地與臨時占地的范圍和界限。
(2)發包人應按專用合同條款約定向承包人提供施工場地,以及施工場地內地下管線和地下設施等有關資料。
2.(1)承包人項目經理短期離開施工場地,應事先征得監理人同意,并派代表行使其職責。
(2)施工項目部報請的單元工程質量報驗單還應由承包人項目經理授權代表簽字。
3.(1)合同工期為11個月,2016年12月1日開工,合同完工日期應為2017年10月31日。實際完工日期為2017年11月8日,逾期8天。
(2)逾期完工違約金為860x3.5‰x8=24.08萬元。
4.(1)第一次退還時間:合同工程完工證書頒發后14天內,即2017年11月20日后14天內。
金額:860×3%×1/2=12.90萬元
(2)第二次退還時間:工程質量保修期滿30個工作日內。金額=860×3%×1/2-6=6.90萬元
大立教育各科老師考后講解2019年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 2800元 | 3500元 | 課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 模考解析 真題解析 脫產集訓(面授/直播) |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《章節練習題》 《默寫本》(實務) 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 純金密訓卷 密訓班內部定制資料 |
立即報名 |
施工管理 | |||||
建筑實務 | 8800元 | ||||
機電實務 | |||||
市政實務 |
