2021年二級建造師建筑工程考試真題及答案解析(校驗完整版)

發布時間:2021-05-11 14:06:15來源:點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2021二級建造師考試《建筑工程》科目考試時間為:2021年5月23日9:00~12:00和5月30日9:00~12:00。

  2021二級建造師考試《建筑工程》科目考試時間為:2021年5月23日9:00~12:00和5月30日9:00~12:00。考試過后,廣大考生最關心的問題莫過于2021年二級建造師建筑工程考試真題及答案,大立教育考后將會根據學員反饋,及時匯總2021年二級建造師建筑工程考試真題及答案分享給大家,并且會及時做出答案解析,希望能為廣大二建考生朋友帶來幫助。

  為方便考生們考后估分對答案,大立教育特搜集整理了相關信息,供大家參考。收集完整2021年二級建造師建筑工程真題答案后,大立教育的老師也將于考后第一時間進行二建建筑工程真題答案解析,敬請廣大考友考后積極關注。現在要推薦給大家的是文字版2021二級建造師《建筑工程》考試真題及答案解析。

《2021二級建造師建筑實務考試真題及答案》

  一、單項選擇題(共20題,毎題1分,毎題的備選項中,只有1個最符合題意)。

  1在抗震設防烈度8度以上地區,磚砌體的轉角處和交接處不能同時砌筑而又必須留置的臨時間斷應砌成( )。

  A.直槎 B.凸槎

  C.馬牙樓 D.斜槎

  【參考答案】D

  【解析】教材P74,(13)磚砌體的轉角處和交接處應同時砌筑,嚴禁無可靠措施的內外墻分砌施工。在抗震設防烈度為8度及以上地區,對不能同時砌筑而又必須留置的臨時間斷處應砌成斜槎,普通磚砌體斜槎水平投影長度不應小于高度的2/3,多孔磚砌體的斜槎長高比不應小于1/2。斜槎高度不得超過一步腳手架的高度。

  【基礎夯實、系統精講、深度精講、沖刺班】

  2.基坑內采用深井降水時,水位監測點宜布置在( )。

  A.基坑周邊拐角處| B.基坑中央

  C.基坑周邊 D.基坑坡頂上

  【參考答案】B

  【解析】教材P59,(5)基坑內釆用深井降水時水位監測點宜布置在基坑中央和兩相鄰降水井的中間部位;采用輕型井點、噴射井點降水時,水位監測點宜布置在基坑中央和周邊拐角處。基坑外地下水位監測點應沿基坑、被保護對象的周邊或在基坑與被保護對象之間布置,監測點間距宜為20~50m。

  【基礎夯實、系統精講、深度精講】

  3.含碳量為0.8%的碳素鋼屬于( )。

  A.低碳鋼 B.中碳鋼

  C.高碳鋼 D.合金鋼

  【參考答案】C

  【解析】教材P26,鋼材是以鐵為主要元素,含碳量為0.02%~2.06%,并含有其他元素的合金材料。鋼材按化學成分分為碳素鋼和合金鋼兩大類。碳素鋼根據含碳量又可分為低碳鋼(含碳量小于0.25%)、中碳鋼(含碳量0.25%~0.6%)和高碳鋼(含碳量大于0.6%)。合金鋼是在煉鋼過程中加入一種或多種合金元素,如硅(Si)、錳(Mn)、鈦(Ti)、釩(V)等而得的鋼種。按合金元素的總含量合金鋼又可分為低合金鋼(總含量小于5%)、中合金鋼(總含量5%~10%)和高合金鋼(總含量大于10%)。

  【基礎夯實】

  4.下列裝飾裝修施工過程,屬于對建筑結構增加了線荷載的是( )。

  A.在室內增加裝飾性石柱 B.室內懸掛較大的吊燈

  C.室內增加隔墻 D.室內局部增加假山盆景

  【參考答案】C

  【解析】教材P12,2.線荷載

  建筑物原有的樓面或屋面上的各種面荷載傳到梁上或條形基礎上日寸,可簡化為單位長度上的分布荷載,稱為線荷載。

  【基礎夯實、系統精講、深度精講+深度精講課后作業、沖刺班、小私、建筑題寶庫、點睛資料】

  5.使用全站儀建立建筑物施工平面控制網,一般采用的測量方法是( )。

  A.直角坐標法 B.極坐標法

  C.角度交會法 D.距離交會法

  【參考答案】B

  【解析】教材P48,(一)建筑物施工平面控制網

  建筑物施工平面控制網,應根據建筑物的設計形式和特點布設,一般布設成十字軸線或矩形控制網,也可根據建筑紅線定位。平面控制網的主要測量方法有直角坐標法、極坐標法、角度交會法、距離交會法等。隨著全站儀的普及,一般采用極坐標法建立平面控制網。

  【基礎夯實、系統精講、深度精講】

  6.當受拉鋼筋直徑大于25mm、受壓鋼筋直徑28mm時,不宜采用的鋼筋連接方式是( )。

  A.綁扎連接 B.焊接連接

  C.套筒擠壓連接 D.直螺紋套筒連接

  【參考答案】A

  【解析】教材P64,4.鋼筋綁扎連接(或搭接)

  鋼筋搭接長度應符合設計和規范要求。

  當受拉鋼筋直徑大于25mm、受壓鋼筋直徑大于28mm時,不宜采用綁扎搭接接頭。

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、模考二】

  7.根據《建設工程施工芳務分包合同(示范文本)》2003--2014,應由勞務分包人承擔的工作費用是( )。

  A.提供生產、生活臨時設施

  B.提供現場工程地質資料

  C.完成水、電、熱等施工管線及道路

  D.自身原因造成的質量返工

  【參考答案】D

  【解析】教材P148,(一)工程承包人義務

  (1)組建與工程相適應的項目管理班子,全面履行總(分)包合同,組織實施施工管理的各項工作,對工程的工期和質量向發包人負責;

  (2)除非合同另有約定,工程承包人完成勞務分包人施工前期的下列工作并承擔相應費用:

  1)向勞務分包人交付具備本合同項下勞務作業開工條件的施工場地;

  2)完成水、電、熱、電訊等施工管線和施工道路,并滿足完成本合同勞務作業所需的能源供應、通信及施工道路暢通;

  3)向勞務分包人提供相應的工程地質和地下管網線路資料;

  4)完成辦理下列工作手續,包括各種證件、批件、規費,但涉及勞務分包人自身的手續除外;

  5)向勞務分包人提供相應的水準點與坐標控制點位置;

  6)向勞務分包人提供下列生產、生活臨時設施。

  【基礎夯實】

  8.混凝土工程在冬季施工時正確的做法是( )。

  A.采用蒸汽養護時,宜選用礦渣硅酸鹽水泥

  B.確定配合比時,宜選擇較大的水膠比和坍落度

  C.水泥、外加劑、礦物摻和料可以直接加熱

  D.當需要提高混凝土強度等級時,應按提高前的強度等級確定受凍臨界強度

  【參考答案】 A

  【解析】教材P123,四、混凝土工程

  (1)冬期施工配制混凝土宜選用硅酸鹽水泥或普通硅酸鹽水泥。采用蒸汽養護時,宜選用礦渣硅酸鹽水泥。

  【基礎夯實、系統精講、深度精講、建筑題寶庫、沖刺班+沖刺班課后作業】

  9.下列混凝土摻合料中,屬于非活性礦物摻合料的是( )。

  A.火山灰質材料 B.粉煤灰

  C.鋼渣粉 D.石灰石

  【參考答案】D

  【解析】教材P32,用于混凝土中的摻合料可分為活性礦物摻合料和非活性礦物摻合料兩大類。非活性礦物摻合料一般與水泥組分不起化學作用,或化學作用很小,如磨細石英砂、石灰石、硬礦渣之類材料。活性礦物摻合料雖然本身不水化或水化速度很慢,但能與水泥水化生成的Ca(OH)2反應,生成具有水硬性的膠凝材料。如粒化高爐礦渣、火山灰質材料、粉煤灰、硅粉、鋼渣粉、磷渣粉等。

  【基礎夯實、系統精講、深度精講、沖刺班、小私、點睛資料、建筑題寶庫、模考一】

  10.施工現場發生法定傳染病時,向工程所在地建設行部門報告的時間要求是( )。

  A.1小時內 B.2小時內

  C.4小時內 D.8小時內

  【參考答案】B

  【解析】教材P174,3)施工現場應結合季節特點,做好作業人員的飲食衛生和防暑降溫、防寒取暖、防煤氣中毒、防疫等各項工作。如發生法定傳染病、食物中毒或急性職業中毒時,必須在2h內向所在地建設行政主管部門和有關部門報告,并應積極配合調查處理;同時法定傳染病應及時進行隔離,由衛生防疫部門進行處置。

  【基礎夯實、系統精講、深度精講、沖刺班+沖刺課后作業、建筑題寶庫、小私塾】

  11.工人在10m高的腳手架上作業,根據國家標準,屬于( )高處作業。

  A.一級 B.二級

  C.三級 D.四級

  【參考答案】B

  【解析】教材P222,二、高處作業的分級

  根據國家標準規定,建筑施工高處作業分為四個等級:

  (1)高處作業高度在2~5m時,劃定為一級高處作業,其墜落半徑為2m。

  (2)高處作業高度在5~15m時,劃定為二級高處作業,其墜落半徑為3m。

  (3)高處作業高度在15~30m時,劃定為三級高處作業,其墜落半徑為4m。

  (4)高處作業高度大于30m時,劃定為四級高處作業,其墜落半徑為5m。

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、小私

  12.硅酸鹽水泥的終凝時間不得長于( ) h。

  A.6.5 B.7

  C.7.5 D.10

  【參考答案】 A

  【解析】教材P29,(一)常用水泥的技術要求

  1.凝結時間

  水泥的凝結時間分初凝時間和終凝時間。初凝時間是從水泥加水拌合起至水泥漿開始失去可塑性所需的時間;終凝時間是從水泥加水拌合起至水泥漿完全失去可塑性并開始產生強度所需的時間。國家標準規定,六大常用水泥的初凝時間均不得短于45min,硅酸鹽水泥的終凝時間不得長于6.5h,其他五類常用水泥的終凝時間不得長于10h。

  【基礎夯實、系統精講+系統精講課后作業、深度精講、沖刺班、建筑題寶庫、小私塾】

  13.關于模板拆除的說法,錯誤的是( )。

  A.先支的后拆,后支的先拆

  B.先拆非承重模板,后拆承重模板

  C.從下而上進行拆除

  D.當混凝士強度達到規定要求時,方可拆除底模及支架

  【參考答案】C

  【解析】教材P62,(五)模板的拆除

  (1)模板拆除時,拆模的順序和方法應按模板的設計規定進行。當設計無規定時,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的順序,并應從上而下進行拆除。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、點睛資料、建筑題寶庫、模考一】

  14.關于一般工程施工順序的說法,錯誤的是( )。

  A.先地下后地上 B.先結構后裝飾

  C.先圍護后主體 D.先土建后設備

  【參考答案】C

  【解析】教材P178,二、合理施工程序和順序安排的原則

  施工程序和施工順序隨著施工規模、性質、設計要求、施工條件和使用功能的不同而變化,但仍有可供遵循的共同規律,在施工進度計劃編制過程中,需注意如下基本原則:

  (1)安排施工程序的同時,首先安排其相應的準備工作;

  (2)首先進行全場性工程的施工,然后按照工程排隊的順序,逐個地進行單位工程的施工;

  (3)“三通”工程應先場外后場內,由遠而近,先主干后分支,排水工程要先下游后上游;

  (4)先地下后地上和先深后淺的原則;

  (5)主體結構施工在前,裝飾工程施工在后,隨著建筑產品生產工廠化程度的提高,它們之間的先后時間間隔的長短也將發生變化;

  (6)既要考慮施工組織要求的空間順序,又要考慮施工工藝要求的工種順序;必須在滿足施工工藝要求的條件下,盡可能地利用工作面,使相鄰兩個工種在時間上合理且最大限度地搭接起來。

  【基礎夯實、系統精講、深度精講、沖刺班、小私熟、建筑題寶庫、點睛資料】

  15.施工現場一級防火作業要由( )組織編制防火安全技術方案。

  A.項目負責人 B.項目責任工程師

  C.專職安全員 D.班組長

  【參考答案】A

  【解析】教材P168,一級動火作業由項目負責人組織編制防火安全技術方案,填寫動火申請表,報企業安全管理部門審查批準后,方可動火。

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、小私塾】

  16.預制疊合板吊裝工藝流程的主要工作有①測量放線,②)摘鉤,③支撐架體調節,④支撐架體搭設,⑤疊合板起吊與落位,⑥疊合板位置、標高確認,正確的吊裝順序是( )。

  A.①②③④⑤⑥ B.①③⑤⑥④②

  C.①④③⑤⑥② D.①④③②⑤⑥

  【參考答案】C

  【解析】教材P83,(7)預制疊合板安裝應符合下列規定:吊裝工藝流程:測量放線→支撐架體搭設→支撐架體調節→疊合板起吊→疊合板落位→位置、標高確認→摘鉤;

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、小私塾】

  17.防水等級為Ⅰ級的屋面防水工程需要設置( )防水設防。

  A.一道 B.兩道

  C.三道 D.四道

  【參考答案】B

  【解析】教材P92,(一)屋面防水等級和設防要求

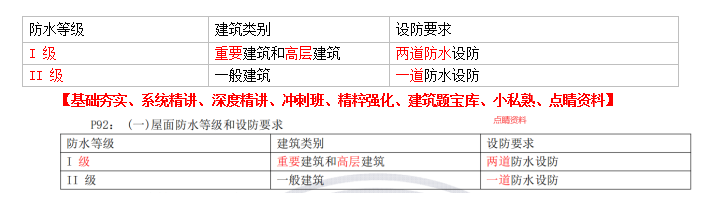

  屋面防水等級和設防要求應符合表2A312043的規定。

  防水等級建筑類別設防要求

  I 級重要建筑和高層建筑兩道防水設防

  II 級一般建筑一道防水設防

  【基礎夯實、系統精講、深度精講、沖刺班、精粹強化、建筑題寶庫、小私塾、點睛資料】

  18.鋼結構常用的焊接方法中,屬于半自動焊接方法的是( )。

  A.埋弧焊 B.重力焊

  C.非熔化嘴電渣焊 D.熔化嘴電渣焊

  【參考答案】B

  【解析】教材P77,(一)焊接

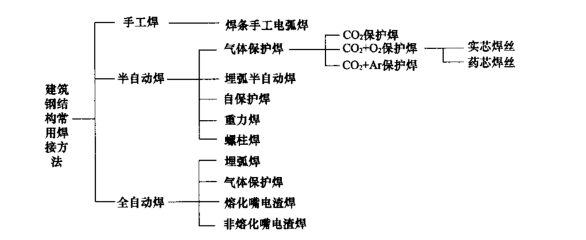

  (1)建筑工程中鋼結構常用的焊接方法:按焊接的自動化程度一般分為手工焊接、半自動焊接和全自動焊接三種(如圖2A312033所示)。

  【基礎夯實、系統精講、深度精講】

  19.鋼筋安裝時,對受力鋼筋品種、級別、規格的檢查應滿足的數量要求( )。

  A.隨機抽查2件 B.見證抽查3件

  C.不少于3件 D.全數檢查

  【參考答案】 D

  【解析】教材P293,鋼筋安裝時,受力鋼筋的品種、級別、規格和數量必須符合設計要求,并全數檢查。

  【基礎夯實、系統精講、深度精講】

  20.建設單位向城建檔案管理部門移交工程檔案的時間是工程竣工驗收后( )內。

  A.2個月 B.3個月

  C.5個月 D.6個月

  【參考答案】 B

  【解析】教材P283,建設單位在工程竣工驗收后3個月內,必須向城建檔案管理機構移交一套符合規定的工程檔案。

  【基礎夯實、系統精講、深度精講+深度精講課后作業、建筑題寶庫、沖刺班、小私塾】

  二、多項選擇題(共10題,毎題2分,毎題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項和0.5分)。

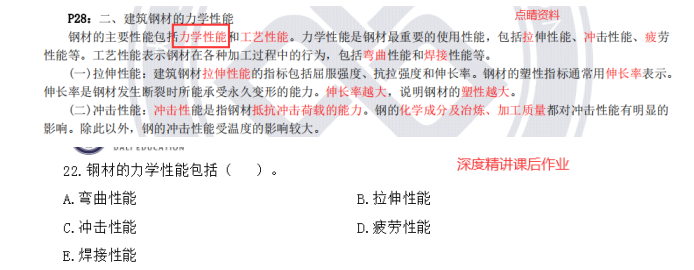

  21.下列屬于鋼筋力學性能的有( )。

  A.拉伸性能 B.沖擊性能

  C.疲勞性能 D.焊接性能

  E.彎曲性能

  【參考答案】 ABC

  【解析】教材P28,鋼材的主要性能包括力學性能和工藝性能。其中力學性能是鋼材最重要的使用性能,包括拉伸性能、沖擊性能、疲勞性能。

  【基礎夯實、系統精講、深度精講+深度精講課后作業、建筑題寶庫、沖刺班、小私塾、點睛資料】

  22.影響鋼筋混凝土梁的正截面破壞形式的主要因素有( )。

  A.配筋率 B.混凝土強度等級

  C.截面形式 D.箍筋含量

  E.荷載形式

  【參考答案】 ABC

  【解析】教材P20,梁的正截面破壞形式與配筋率、混凝土強度等級、截面形式等有關,影響最大的是配筋率。

  【基礎夯實、系統精講、深度精講+深度精講課后作業、建筑題寶庫、沖刺班、小私塾、點睛資料】

  23.混凝土拌合物的和易性是一項綜合性技術性能,包括( )。

  A.流動性 B.黏聚性

  C.保水性 D.抗滲性

  E.抗凍性

  【參考答案】 ABC

  【解析】教材P30,和易性是一項綜合的技術性質,包括流動性、黏聚性和保水性三方面的含義。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、建筑題寶庫、點睛資料】

  24.在施工安全技術交底時,需要進行簽字確認的人員包括( )。

  A.甲方代表 B.監理工程師

  C.交底人 D.被交底人

  E.專職安全員

  【參考答案】CDE

  【解析】教材P229,安全技術交底應由交底人、被交底人、專職安全員進行簽字確認。

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、小私塾】

  25.投標人編制投標文件時,不得作為競爭性費用的有( )。

  A.企業管理費 B.規費

  C.稅金 D.安全文明施工費

  E.風險費

  【參考答案】BCD

  【解析】教材P244,措施費應根據招標文件中的措施費項目清單及投標時擬定的施工組織設計或施工方案自主確定,但是措施項目清單中的安全文明施工費應按照不低于國家或省級、行業建設主管部門規定標準的90%計價,不得作為競爭性費用規費和稅金應按國家或省級、行業建設主管部門的規定計算,不得作為競爭性費用。

  【基礎夯實、系統精講、深度精講、沖刺班、建筑題寶庫、小私塾】

  26.高強螺栓的連接形式有( )。

  A.摩擦連接 B.張拉連接

  C.承壓連接 D.鉚接

  E.焊接

  【參考答案】ABC

  【解析】教材P78,高強度螺栓按連接形式通常分為摩擦連接、張拉連接和承壓連接等,其中摩擦連接是目前廣泛采用的基本連接形式。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、建筑題寶庫、點睛資料】

  27.基坑土方回填前,應確定的施工參數有( )。

  A.回填土料含水率控制范圍 B.鋪土厚度

  C.壓實遍數 D.邊坡坡度

  E.基坑平面位置

  【參考答案】ABC

  【解析】教材P51,土方向填前,應根據工程特點、土料性質、設計壓實系數、施工條件等合理選擇壓實機具,并確定回填土料含水率控制范圍、鋪土厚度、壓實遍數等施工參數。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾】

  28.屬于一級動火作業的是( )。

  A.儲存過易燃液體的容器 B.各種受壓設備

  C.小型郵箱 D.比較密封的室內

  E.堆有大量可燃物的場所

  【參考答案】ABDE

  【解析】教材P168,三、施工現場動火審批程序

  (1)一級動火作業由項目負責人組織編制防火安全技術方案,填寫動火申請表,報企業安全管理部門審查批準后,方可動火。

  (2)二級動火作業由項目責任工程師組織擬定防火安全技術措施,填寫動火申請表,報項目安全管理部門和項目負責人審查批準后,方可動火。

  (3)三級動火作業由所在班組填寫動火申請表,經項目責任工程師和項目安全管理部門審查批準后,方可動火。

  (4)動火證當日有效,如動火地點發生變化,則需重新辦理動火審批手續。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、建筑題寶庫、點睛資料】

  29.強夯地基施工結束后,應進行檢驗的指標是( )。

  A.總夯沉量的檢驗 B.地基承載力檢驗

  C.樁身完整性檢驗 D.變形指標檢驗

  E.被夯地基土質檢驗

  【參考答案】BD

  【解析】教材P284,強夯地基施工,結束后,應進行地基承載力、地基土的強度、變形指標及其他設計要求指標檢驗。

  【基礎夯實、系統精講、深度精講】

  30.鋼結構工程在雨期施工時,正確的做法有( )。

  A.高強螺栓應在干燥封閉環境下儲存

  B.焊條儲存應防潮并烘烤,同一焊條重復烘烤次數不宜超過3次

  C.焊接作業區的相對濕度不大于90%

  D.構件涂裝后,4小時內不得雨淋

  E.若焊縫部位比較潮濕,在焊接前必須用干布擦凈并用氧炔焰烤干

  【參考答案】ACDE

  【解析】教材P128,①現場應設置專門的構件堆場,場地平整;滿足運輸車輛通行要求;有電源、水源,排水通暢;堆場的面積滿足工程進度需要,若現場不能滿足要求時可設置中轉場地。露天設置的堆場應對構件采取適當的覆蓋措施。②高強螺栓、焊條、焊絲、涂料等材料應在干燥、封閉環境下儲存。③雨期由于空氣比較潮濕,焊條儲存應防潮并進行烘烤,同一焊條重復烘烤次數不宜超過兩次,并由管理人員及時做好烘烤記錄④焊接作業區的相對濕度不大于90%;如焊縫部位比較潮濕,必須用干布擦凈并在焊接前用氧炔焰烤干,保持接縫干燥,沒有殘留水分。⑤雨天構件不能進行涂刷工作,涂裝后4h內不得雨淋;風力超過5級時,室外不宜進行噴涂作業。

  【基礎夯實、系統精講、深度精講】

  三、案例分析題(共4題,(一)、(二)、(三)、(四)題各20分,共計80分)。

(一)

  【背景材料】

  某施工單位中標一汽車修理廠項目,包括1棟七層框架結構的辦公樓、1棟鋼結構的車輛維修車間及相關配套設施。施工中發生了以下事件:

  事件一:維修車間吊車梁設計使用40mm厚Q235鋼板,材料進場后專業監理工程師要求全數抽樣復驗。施工單位以設計無特殊要求為由拒絕了專業監理工程師的要求。

  事件二:維修車間屋面梁設計為高強度螺栓摩擦連接。專業監理工程師在巡檢時發現,施工人員正在用鋼絲刷人工除銹法處理摩擦面,當螺栓不能自由穿入時,工人現場用氣割擴孔,擴孔后部分孔徑達到設計螺栓直徑的1.35倍。

  事件三:維修車間主體結構完成后,總監理工程師組織了主體分部驗收,質量為合格。

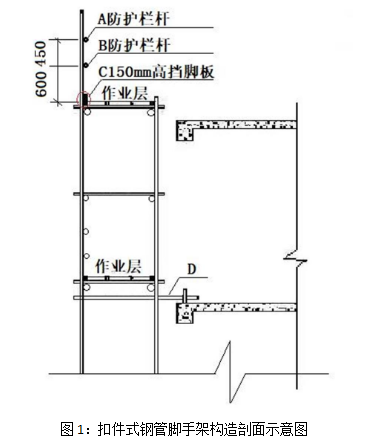

  事件四:辦公樓外防護采用扣件式鋼管腳手架,搭設示意如圖1。

  【問題】

  1.事件一中專業監理工程師的要求是否合理,并說明理由。(4分)

  2.指出事件二中錯誤之處,并說明理由。高強度螺栓連接摩擦面的處理方法還有哪些?(5分)

  3.事件三中分部工程質量驗收合格的規定是什么?(4分)

  4.分別闡述圖1中A、B、C做法是否符合要求?并寫出正確做法。寫出D的名稱。(7分)

  【參考答案】

  1.合理。

  對屬于下列情況之一的鋼材,應進行全數抽樣復驗:

  1)國外進口鋼材;

  2)鋼材混批;

  3)板厚等于或大于40mm,且設計有Z向性能要求的厚板;

  4)建筑結構安全等級為一級,大跨度鋼結構中主要受力構件所釆用的鋼材;

  5)設計有復驗要求的鋼材;

  6)對質量有疑義的鋼材。

  本批鋼材板厚為40mm,且吊車梁有Z向性能要求,所以需要全數抽樣復檢。

  【基礎夯實、系統精講、深度精講】

  2.(1)

  1)不妥一:工人現場用氣割擴孔;

  理由:螺栓不能自由穿入時,可采用鉸刀或銼刀修整螺栓孔,不得采用氣割擴孔。

  2)不妥二:擴孔后部分孔徑達到設計螺栓直徑的1.35倍;

  理由:擴孔數量應征得設計同意,修整或擴孔后的孔徑不應超過1.2倍螺栓直徑。

  (2)噴砂(丸)法、酸洗法、砂輪打磨法。

  【基礎夯實、系統精講、深度精講、沖刺班+沖刺課后作業、小私塾、建筑題寶庫、點睛資料】

  3.

  分部工程質量驗收合格規定:

  (1)所含分項工程的質量均應驗收合格;

  (2)質量控制資料應完整;

  (3)有關安全、節能、環境保護和主要使用功能的抽樣檢驗結果應符合相應規定;

  (4)觀感質量應符合要求。

  【基礎夯實、系統精講、深度精講、沖刺班+沖刺課后作業、建筑題寶庫、小私塾、點睛資料】

  4.

  (1)A:符合要求;

  正確做法:防護欄桿上桿高地高度因為1.0-1.2m;

  (2)B:符合要求;

  正確做法:防護欄桿下桿離地高度應為0.5-0.6m;

  (3)C:不符合要求;

  正確做法:擋腳板高度不應小于180mm(18cm);

  (4)D:連墻件。

  【基礎夯實、系統精講、深度精講+深度精講課后作業、建筑題寶庫、沖刺班】

  (二)

  【背景材料】

  某教學樓工程,位于市區居民小區旁,地下1層,地上4層,總建筑面積2.2萬㎡,基礎形式為鋼筋混凝土筏板基礎,主體結構為鋼筋混凝土框架結構,混凝土強度等級C30,其內有一階梯教室,最大跨度16m,室內結構凈高4.5m-10.8m。

  事件一:施工單位編制了混凝土模板支撐架工程專項施工方案,并報總監理工程師審批后實施。架體搭設完成后,施工單位項目技術負責人,專項施工方案編制人員、專職安全管理人員和監理工程師進行了驗收。

  事件二:某日22:30,市城管執法人員接到群眾舉報,工地內有產生噪聲污染的施工作業,嚴重影響周邊居民的休息。城管執法人員經調查取證后了解到,噪聲源為地下室基礎底板混凝土澆筑施工,在施工現場圍墻處測得噪聲為68.5dB,施工單位辦理了夜間施工許可證,并在附近居民區進行了公告。

  事件三:某日上午,施工單位在階梯教室內拆除模板作業時,因工人操作不當,導致模板支撐架坍塌,造成3人死亡、2人重傷,直接經濟損失580萬元。后經調查,拆模工人是當天臨時進場,沒有參加班前教育培訓活動,直接進入現場進行拆除現場進行拆除模板作業,沒有戴安全帶,有工人穿皮鞋工作。

  事件四:在主體結構實體檢驗時,首層兩根柱子的混凝土強度等級為C28。

  【問題】

  1.指出事件一中的錯誤做法,說明理由。(4分)

  2.事件二中,基礎底板混凝土澆筑行為是否違法?說明理由。(4分)

  3.事件三中,判斷該起安全事故等級,并說明理由。在該起生產安全事故中,針對進場拆模工人,施工單位項目部有哪些安全責任未落實?(8分)

  4.事件四中,混凝土強度等級為C28的柱子按照規范該如何處理?(4分)

  【參考答案】

  1.

  (1)錯誤之處一:報總監理工程師審批后實施。

  理由:專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章。階梯教室室內模板搭設高度超過了8m,施工單位還應組織召開專家論證會對專項施工方案進行論證。

  (2)錯誤之處二:架體搭設完成后,施工單位項目技術負責人,專項方案編制人員,專職安全管理人員和監理工程師進行了驗收。

  理由:①總承包單位和分包單位技術負責人或授權委派的專業技術人員、項目負責人、項目技術負責人及相關人員;②監理單位項目總監理工程師及專業監理工程師;③有關勘察、設計和監測單位項目技術負責人也應參加。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、建筑題寶庫、點睛資料】

  2.基礎底板混凝土澆筑行為屬于違法。

  理由:施工期間的噪聲排放應當符合國家規定的建筑施工場界噪聲排放標準。夜間施工(一般指當日22時至次日6時)場界噪聲限為55dB。施工現場環境噪音68.5dB大于55dB。

  3.

  (1)安全事故等級為較大事故。

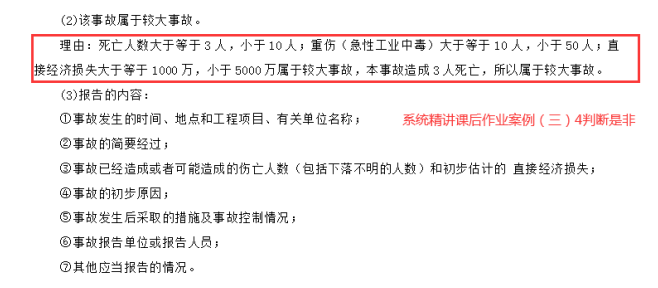

  理由:死亡人數為3人以上,10 人以下時;重傷人數為10人以上,50人以下時;直接經濟損失1000萬以上,5000萬以下時,為較大安全事故。本次事故造成3人死亡,所以為較大安全事故。

  【基礎夯實、系統精講+系統精講課后作業、深度精講、沖刺班、建筑題寶庫、小私塾】

  (2)拆模工人為臨時工;

  ①進場前未進行三級安全教育;②作業前未進安全技術交底;③作業時應檢查工具、設備、現場環境等是否存在不安全因素,是否正確佩戴個人防護用品;④拆模作業時必須設警戒區,并指派專人監護,嚴禁無關人員進入。

  4.C28沒有達到設計混凝土強度C30的要求。當混凝土結構施工質量不符合要求時,應按下列規定進行處理:

  (1)經返工、返修或更換構件、部件的,應重新進行驗收;

  (2)經有資質的檢測機構檢測鑒定達到設計要求的,應予以驗收;

  (3)經有資質的檢測機構檢測鑒定達不到設計要求,但經原設計單位核算并確認仍可滿足結構安全和使用功能的,可予以驗收;

  (4)經返修或加固處理能夠滿足結構可靠性要求的,可根據技術處理方案和協商文件進行驗收。

  【基礎夯實、系統精講、深度精講、建筑題寶庫、沖刺班】

(三)

  【背景材料】

  某新建辦公樓工程,地下2層,地上20層,建筑面積24萬㎡,筋混凝土框力墻結構,M公司總承包施工。

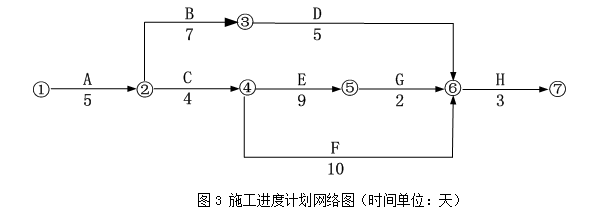

  事件一:M公司編制了施工進度計劃網絡圖,如圖3所示。

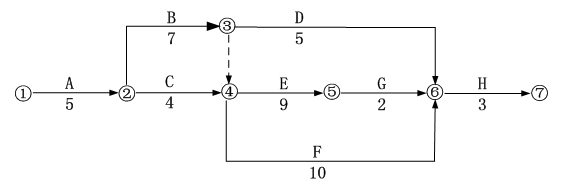

  事件二:M公司將圖3的施工進度計劃網絡圖報送監理單位后,總監理工程師發現E工作應該在B工作完成后才能開始,要求M公司修改,M公司按監理單位提出的工序要求調整了進度計劃,各項工作持續時間不變。

  事件三:監理單位對M公司修改后的施工進度計劃進行審核,要求M公司在計劃實施中確保修改后的進度計劃總工期應與原計劃總工期保持不變。原計劃各工作相關參數見表3。

  事件四: M公司擬在工程施工中推廣應用“四新”技術,以加快進度,提高工程質量和安全生產水平。

  【問題】

  1.寫出事件一中施工進度計劃的關鍵線路(以工作表示)并計算總工期。 (4分)

  2.寫出事件二中,M公司修改后的進度計劃的關鍵線路(以工作表示)并計算總工期。(4分)

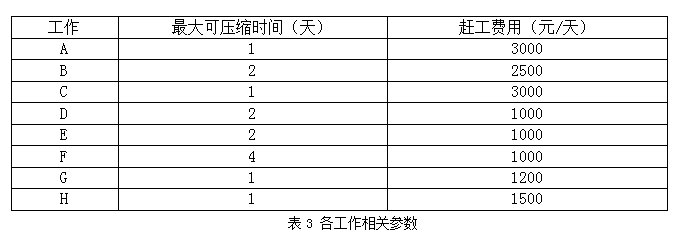

  3.事件三中,從趕工費用最優的角度考慮,寫出應壓縮的工作項,每項工作壓縮天數,列式計算所需趕工費用(元)?(5分)

  4.在進行工期優化時,選擇優化對象,應考慮哪些因素?(3分)

  5.事件四中,四新技術,是指哪四個方面的內容?(4分)

  【參考答案】

  1.

  (1)關鍵線路為: A→C→E→G→H;

  (2)總工期=5+4+9+2+3=23天。

  2.

  (1)解析關鍵線路為: A→B→E→G→H;

  (2)總工期=5+7+9+2+3-26天。

  【基礎夯實、系統精講、深度精講、沖刺班、小私塾、建筑題寶庫、精粹強化】

  3.

  (1)應壓縮的工作項有E、F、H;

  (2)

  E工作壓縮2天,花費2X1000=2000元

  F工作壓縮1天,花費1000元

  H工作壓縮1天,花費1500元

  (3)所需趕工費用=2000+1000+1500=4500元

  【基礎夯實、系統精講、建筑題寶庫、深度精講】

  4.選關鍵工作壓縮,選擇優化對象應考慮下列因素:

  (1)縮短持續時間對質量和安全影響不大的工作;

  (2)有備用或替代資源的工作;

  (3)短持續時間所需增加的資源、費用最少的工作。

  【基礎夯實、系統精講+系統精講課后作業、深度精講、建筑題寶庫、沖刺班、小私塾、點睛資料】

  5.四新”技術包括新技術、新工藝、新材料、新設備。

  【基礎夯實、系統精講、深度精講、沖刺班】

  (四)

  【背景材料】

  建設單位A與總承包B于5月30日簽訂了某科研實驗樓的總承包合同,合同中約定了變更工作事項。B公司編制了施工組織設計與進度計劃,并獲得監理工程師批準。B公司將工程樁分包給C公司,并簽訂了分包合同,施工內容為混凝土灌注樁600根,樁直徑600mm,樁長20m,混凝土充盈系數1.1。分包合同約定,6月18 日開工。7月17 日完工。打樁工程直接費單價為280元/m3,綜合費率為直接的20%。

  在施工過程中發生了下列事件:

  事件一:由于C公司樁機故障,C公司于6月16日以書面形式向B公司提交了延期開工申請,工程于6月21日開工。

  事件二:由于建設單位圖紙原因,監理工程師發出6月25日開始停工、6月27日復工指令。7月1日開始連續下一周罕見大雨,工程樁無法施工,停工7天。

  事件三:7月10日,由于建設單位圖紙變更,監理工程師下達指令,增加100根工程樁(樁型同原工程樁)。B公司書面向監理工程師提出了工程延期及變更估價申請。

  【問題】

  1.事件一中,C公司提出的延期申請是否有效?說明理由。(5分)

  2.事件二中,工期索賠是否成立?說明理由。如果成立索賠工期為多少天?(6分)

  3.事件三中,可索賠工期多少天?并列出計算式。合理索賠金額是多少(保留小數點后兩位) ?并列出計算式。工程樁直接費單價是否可以調整?說明理由。(11分)

  【參考答案】

  1.延期申請:無效。

  理由:分包人應當按照本合同協議書約定的開工日期開工。分包人不能按時開工,應當不遲于本合同協議書約定的開工日期前5d,以書面形式向承包人提出延期開工的理由。(承包人應當在接到延期開工申請后的48h內以書面形式答復分包人。承包人在接到延期開工申請后48h內不答復,視為同意分包人要求,工期相應順延。)分包人未在規定時間內提出延期開工要求,工期不予順延。本次事件:分包合同約定,6月18 日開工。分包(C公司)于6月16日以書面形式向B公司提交了延期開工申請,遲于合同協議書約定的開工日期前5d,所以延期無效。

  【基礎夯實、系統精講、深度精講】

  2.(1)

  1)建設單位圖紙原因,監理工程師發出6月25日開始停工、6月27日開始復工指令。針對此事件的工期索賠成立,可索賠工期2天。

  理由:設計圖紙屬于建設單位應當承擔的責任事件(非承包方責任)且實際造成施工方工期延誤2天。

  2)7月1日開給連續下一周罕見大雨,停工7天。針對此事件的工期索賠成立,可索賠工期7天。

  理由:不可抗力事件是一個有經驗的承包方無法合理遇見的(非承包方責任)且實際造成施工方工期延誤7天。

  (2)工期索賠成立合計:2+7=9天。

  【基礎夯實、系統精講、深度精講、建筑題寶庫、沖刺班】

  3.

  (1)因為6月份30天,6月18 日開工。7月17 日完工,合計30天工期,混凝土灌注樁600根。

  每天可以灌注的樁數:600根/30天 =20根/天,100根/20根/天=5天。

  所以可以索賠5天。

  (2)每根樁的體積=1.1 x h x π x r^2=1.1 x 20 x 3.14 x 0.3^2=6.2172(m3)

  100根樁的體積=6.2172 x 100=621.72 (m3)

  1243.44 x 280 x (1+20%)=208897.92(萬元)

  (3)工程樁直接費單價,不可以調整。

  理由:除專用合同條款另有約定外,變更估價按照本款約定處理:已標價工程量清單或預算書有相同項目的,按照相同項目單價認定。

  【基礎夯實、系統精講+系統精講課后作業、深度精講、沖刺班、小私塾、建筑題寶庫、點睛資料】

二級建造師備考助手

  關注大立教育二建官方微信公眾號:二級建造師備考助手,免費獲取更多二級建造師考試相關動態及備考資料!即刻掃碼,輕松學二建!

  大立教育各科老師考后講解2021年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊進入真題答案講解直播>>

班型課程

  • 惠學班
  • 系統暢學班
  • 全程無憂班
  • 金鉆護航班
  • 高端密訓
  • VIP尊享集訓
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 2800元 3500元 課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
模考解析
真題解析
脫產集訓(面授/直播)
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《章節練習題》
《默寫本》(實務)
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
純金密訓卷
密訓班內部定制資料
立即報名
施工管理
建筑實務 8800元
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
15074856084
服務時間:周一至周日
主站蜘蛛池模板: 合肥宠物店装修_合肥宠物美容院装修_合肥宠物医院设计装修公司-安徽盛世和居装饰 | 脉冲除尘器,除尘器厂家-淄博机械 | 大米加工设备|大米加工机械|碾米成套设备|大米加工成套设备-河南成立粮油机械有限公司 | 蔡司三坐标-影像测量机-3D扫描仪-蔡司显微镜-扫描电镜-工业CT-ZEISS授权代理商三本工业测量 | 厂厂乐-汇聚海量采购信息的B2B微营销平台-厂厂乐官网 | 搪瓷搅拌器,搪玻璃搅拌器,搪玻璃冷凝器_厂家-淄博越宏化工设备 | 预制舱-电力集装箱预制舱-模块化预制舱生产厂家-腾达电器设备 | 广州小程序开发_APP开发公司_分销商城系统定制_小跑科技 | 锂电池生产厂家-电动自行车航模无人机锂电池定制-世豹新能源 | 无刷电机_直流无刷电机_行星减速机-佛山市藤尺机电设备有限公司 无菌检查集菌仪,微生物限度仪器-苏州长留仪器百科 | 热缩管切管机-超声波切带机-织带切带机-无纺布切布机-深圳市宸兴业科技有限公司 | 多功能真空滤油机_润滑油全自动滤油机_高效真空滤油机价格-重庆润华通驰 | 工业插头-工业插头插座【厂家】-温州罗曼电气 | 仿清水混凝土_清水混凝土装修_施工_修饰_保护剂_修补_清水混凝土修复-德州忠岭建筑装饰工程 | 蜘蛛车-高空作业平台-升降机-高空作业车租赁-臂式伸缩臂叉装车-登高车出租厂家 - 普雷斯特机械设备(北京)有限公司 | 金属抛光机-磁悬浮抛光机-磁力研磨机-磁力清洗机 - 苏州冠古科技 | 天津仓储物流-天津电商云仓-天津云仓一件代发-博程云仓官网 | 办公室装修_上海办公室设计装修_时尚办公新主张-后街印象 | CPSE安博会| 布袋式除尘器|木工除尘器|螺旋输送机|斗式提升机|刮板输送机|除尘器配件-泊头市德佳环保设备 | 气动球阀_衬氟蝶阀_调节阀_电动截止阀_上海沃托阀门有限公司 | 菲希尔X射线测厚仪-菲希尔库伦法测厚仪-无锡骏展仪器有限责任公司 | 广州番禺搬家公司_天河黄埔搬家公司_企业工厂搬迁_日式搬家_广州搬家公司_厚道搬迁搬家公司 | 纯化水设备-纯水设备-超纯水设备-[大鹏水处理]纯水设备一站式服务商-东莞市大鹏水处理科技有限公司 | 房在线-免费房产管理系统软件-二手房中介房屋房源管理系统软件 | 广东健伦体育发展有限公司-体育工程配套及销售运动器材的体育用品服务商 | 一体化净水器_一体化净水设备_一体化水处理设备-江苏旭浩鑫环保科技有限公司 | 钢格板|热镀锌钢格板|钢格栅板|钢格栅|格栅板-安平县昊泽丝网制品有限公司 | 深圳公司注册-工商注册代理-注册公司流程和费用_护航财税 | 不锈钢水箱生产厂家_消防水箱生产厂家-河南联固供水设备有限公司 | 折弯机-刨槽机-数控折弯机-数控刨槽机-数控折弯机厂家-深圳豐科机械有限公司 | 气动调节阀,电动调节阀,自力式压力调节阀,切断阀「厂家」-浙江利沃夫自控阀门 | 有声小说,听书,听小说资源库-听世界网 | KBX-220倾斜开关|KBW-220P/L跑偏开关|拉绳开关|DHJY-I隔爆打滑开关|溜槽堵塞开关|欠速开关|声光报警器-山东卓信有限公司 | 广东泵阀展|阀门展-广东国际泵管阀展览会| 上海办公室装修公司_办公室设计_直营办公装修-羚志悦装 | 超声波分散机-均质机-萃取仪-超声波涂料分散设备-杭州精浩 | 土壤墒情监测站_土壤墒情监测仪_土壤墒情监测系统_管式土壤墒情站-山东风途物联网 | 华溶溶出仪-Memmert稳定箱-上海协烁仪器科技有限公司 | 医用空气消毒机-医用管路消毒机-工作服消毒柜-成都三康王 | 光伏家 - 太阳能光伏发电_分布式光伏发电_太阳能光伏网 |
