大立教育官网-一级建造师培训-二级建造师培训-造价工程师-安全工程师-监理工程师考试培训

大立建筑工程培訓網,專注于執業資格考前輔導!Tel: 010-62112757
  • 2013年一級建造師建筑工程實務真題及參考答案(完整文字版)

  • 發布時間:2013-9-16 點擊次數:   在線客服


  • 三、案例分析


    (一)背景資料

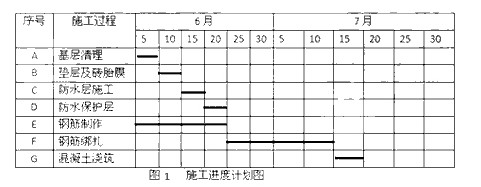

    某工程基礎底板施工,合同約定工期50天,項目經理部根據業主提供的電子版圖紙編制了施工進度計劃(如圖1)。底板施工暫未考慮流水施工。在施工準備階段及施工過程中,發生了如下事件:



    事件一:公司在審批該施工進度計劃(橫道圖)時提出,計劃未考慮工序B與C,工序D與F之間的技術間歇(養護)時間,要求項目經理部修改.兩處工序技術間歇(養護)均為2天。項目經理部按要求調整了進度計劃,經監理批準后實施。



    事件二:施工單位采購的防水材料進場抽樣復試不合格,致使工序C比調整后的計劃開始時間延后3天.因業主未按時提供正式圖紙,致使工序B在6月11日才開始。



    事件三:基于安全考慮,建設單位要求仍按原合同約定的時間完成底板施工,為此,施工單位采取調整勞動力計劃,增加勞動力等措施,在15天內完成了2700噸鋼筋制作(工效為4.5噸/人.工作
    日)



    問題:
    1.在答題卡上繪制事件一中調整后的施工進度計劃網絡圖(雙代號),并用雙線表示出關鍵線路。

    2.考慮事件一、二的影晌。計算總工期(假定各工序持續時間不變)。如果鋼筋制作、鋼筋綁扎及混凝土澆筑按兩個流水段組織等節拍流水施工。其總工期將變為多少天?是否滿足原合同約定的工期?
    3.計算事件三鋼筋制作的勞動力投入量,編制勞動力需求計劃時,需要考慮哪些參數?
    4.根據本案例的施工討程.總承包單位依法可以進行哪些專業分包和勞務分包?



    參考答案:
    2、答:總工期將變為55天,合同約定工期50天,不滿足原合同的約定工期。
    3、2700/(15*4.5)=40(人)
    編制勞動力需求計劃時,需要考慮的參數有:確定勞動效率,確定勞動力投入量,勞動力需求計劃的編制,在 編制勞動力需要量計劃時,工程量、勞動力投入量、持續時間、班次 、勞動效率、每班工作時間之間等。
    4、答:可進行專業分包:防水層施工,墊層及磚胎模施工,防水 漏水層施工。勞力分包:基底清理。




    (二〕背景資料
    某商業建筑工程.地上六層,砂石地基,磚混結構,建筑面積24000 ,外窗采用侶合金窗,內外采用金屬門.在施工過程中發生了如下事件:



    事件一:砂石地基施工中,施工單位采用細砂(摻入30%的碎石)進行鋪填。
    監理工程師檢查發現其分層鋪設厚度和分段施工的上下層搭接長度不符合規范要求,令其整改。



    事件二:二層現澆混凝土樓板出現收縮裂縫,經項目經理部分分析認為原因有:混凝土原材料質量不合格(骨料含泥量大),水泥和摻和料用量超出規范規定。同時提出了相應的防治措施:選用合格的原材科,合格控制水泥和摻合科用量。
    監理工程師認為項目經理部的分析不全面,要求進一步完善原因分析和防止方法。



    事件三:監理工程師對門窗工程檢查時發現:外窗未進行三性檢查,內門采用“先立后砌”安裝方式,外窗采用射釘固定安裝方式。
    監理工程少獻寸存在的間題提出整改要求。



    事件四:建設單位在審查施工單位提交的工程竣工資科時,發現工程資科有涂改,違規使用復印件等情況,要求施工單位進行整改。



    問題
    1.事件一中,砂石地基采用的原材科是否正確?砂石地基還可以采用哪些原材料?除事件一列出的項目外,砂石地基施工過程中還應檢查哪些內容?


    2.事件二中,出現裂縫原因還可能有哪些?并補充完善其他常見的防治方法?


    3.事件三中,建筑外墻鋁合金窗的三性試驗是指什么?分別寫出錯誤安裝方式的正確做法。


    4.針對事件四,分別寫出工程竣工資料在修改以及使用復印件時的正確做法。


    答案解析:
    1、正確(用細沙碎石含量25%-35%);還可以用中砂、粗砂、卵石、石屑等。施工過程中必須檢查分層厚度、分段施工時搭接部分的壓實情況、加水量壓實遍數、壓實系數。


    2、原因還有:混凝土水灰比、坍落度偏大,和易性差,混凝土澆筑振搗差,養護不及時或養護差。
    防治措施:根據現場情況、圖紙設計和規范要求,由有資質的試驗室配制合適的混凝土配合比,并確保拌制質量;確保混溉土澆注振搗密實,并在初凝前進行二次抹壓,確保混凝土及時養護,并保證養護質量滿足要求。


    3、窗戶的三性:氣密性、水密性、抗風壓性。內門應先砌后立;窗要采用膨脹螺栓。


    4、工程資料不得隨意修改。當需修改時,應實行畫改,并由畫改簽署。
    當為復印件時,提供單位應在復印件上加蓋單位公章,并有經辦人簽字和日期,提供單位應對資料的真實性負責。


    (三)背景資料
    某新建工程,建筑面積28000m²,地下一層,地上六層,框架結構,建筑總高28.5m,建設單位與施工單位簽訂了施工合同,合同約定項目施工創省級安全文明工地。施工工程中,發生了如下事件:



    事件一:理設單位組織監理單位、施工單位對工程施工安全進行檢查,檢查內容包括:安全思想、安全責任、安全制度、安全措施。



    事件二:施工單位編制的項目安全措施計劃的內容包括有:管理目標、規章制度、應急準備與相應教育培訓。檢查組認為安全措施計劃主要內容不全,要求補充。



    事件三:施工現場入口僅設置了企業標志牌、工程概況牌。檢查組認為制度牌設置不完整,要求補充。工人宿舍室內凈高2.3m,封閉式窗戶,每個房間住20個工人,檢查組認為不符合相關要求,對此下發了通知單。



    問題

    1.除事件一所述檢查內容外,施工安全檢查還應檢查哪些內容?
    2.事件二中,安全措施計劃中還應補充哪些為容?
    3.事件三中,施工現場入口還應設置哪些制度牌?現場工人宿舍應如何整改?
    4.事件四中,建筑施工安全檢查評定結論有哪些等級?本次檢查應評定為哪個等級?


    答案解析:
    1、除了事件一中所述的檢查內容外,施工安全檢查還應該檢查的內容:安全防護、設備設施、教育培訓、操作行為、勞動防護用品使用和傷亡事故處理。參見教材P257。


    2、事件二中安全措施計劃還應補充的內容:工程概況、組織機構與職責權限、風臉分析與控制措施、安全專項施工方案,資源配置與費用投入計劃、檢查評價、驗證與持續改進。


    3、事件三中,施工現場入口還應設置的制度牌有:環境保護制度牌,安全生產制度牌,文明施工制
    度牌,消防保衛制度牌。


    員工宿舍的整改:現場宿舍必須設置可開啟式窗戶;宿舍內的床鋪不得超過2層;室內凈高不得小
    于2.4m;通道寬度不得小于0.9m;每間宿舍居住人員不得超過16人;現場宿舍應設置生活用品專柜;門口應設垃圾桶;現場生活區內應提供為作業人員晾曬衣物的場地等。參見教材P291。


    4、建筑施工安全檢查評定結論等級有優良、合格、不合格。
    本次檢查應評定的等級為不合格。參見教材P262。


    (四)背景資料
    某新建圖書館工程,采用公開招標的方式,確定某施工單位中標。雙方按《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工總承包合同,合同約定總造價14250萬元,預付備料款2800萬元,每月底按月支付施工進度款。竣工結算時,結算價款按調值公式法進行調整。在招標和施工過程中.發生了如下事件:



    事件一:建設單位自行組織招標。招標文件規定:合格投標人為本省企業;自招標文件發出之日起15天后投標截止;
    招標人對招標人提出的疑問分別以書面形式回復給相應提出疑問的投標人。建設行政主管部門評審招標文件時,認為個別條款不符合相關規定,要求整改后再進行招標。



    事件二:合同約定主要材料按占造價比重55%計,預付備料款在起扣點之后的五次月度支付中扣回。



    事件三:基坑施工時正值雨季,連續降雨導致停工6天,造成人員窩工損失2.2萬元。一周后出現了罕見恃大屬雨,造成停工2天,人員窩工損失1.4萬元。針對上述情況,施工單位分別向監理單位上報了這四項索賠申請。



    事件四:某分項工程由于設計變更導致該分項工程量變化幅度達20%,合同專用條款未對變更價款進行約定。施工單位按變更至零時工,在施工結束后的下一個月上報支付申請的同時,還上報了該設計變更的變更價款申請,監理工程師不批準變更價款。



    事件五:種植層面隱蔽工程通過監理工程師驗收后開始附圖施工,建設單位對隱蔽工程質量提出異議。要求復驗.施工單位不予同意。經總監理工程師協調后三方現場復驗,經檢驗質量滿足要求。施工單位要求補償由此增加的費用,建設單位引以拒絕。



    事件六:合同中約定,根據人工費和四項主要材料和價格指數對總造價按調值公式法進行調整,各
    調值因素的比重、基準和現行價格指數如下表:





    問題:
    事件一中,指出招標文件規定的不妥之處,并分別寫出理由。
    事件二中,列式計算預付備料款的起扣點是多少萬元?(準確到小數點后2位)
    事件三中,分別判斷四項索賠是否成立?并寫出相應的理由。
    事件四中,監理工程師不批準變更價款申請是否合理?并說明理由。合同中未約定變更價款的情況下,變更價款應如何處理?
    事件五中,施工單位、建設單位的做法是否正確?并分別說明理由。
    事件六中,列式計算經調整后的實際計算價款應為多少萬元?(準確到小數點后2位)


    答案解析:
    1.事件一中,招標文件中規定的不妥之處及理由:
      合格投標人為本省企業不妥。理由:限制了其他的潛在投標人。


      自招標文件發出之日起15天后投標截止不妥。理由:自招標文件發出之日至投標截止的時間至少20天。


      招標人對投標人提出的疑問分別以書面形式回復給相應的提出疑問的投標人不妥。理由:對于投標
    人提出的疑問,招標人應該以書面形式發送給所有的購買招標文件的投標人。


    2.預付備料款的起扣點=14250-2800/55%=9159.09萬元


    3、事件三中,連續降雨致停工6天,造成人員窩工損失2.2萬元,工期和費用索賠不成立。理由:因為施工正值雨季,是一個有經驗的承包商應該能夠預測到的風險,應該由承包商承擔。


    罕見特大暴雨,造成停工2夭,人員窩工損失1.4萬元,工期索賠成立;費用索賠不成立。理由:罕見特大暴雨屬于不可抗力,工期可以順延,費用由承包商自己承擔。


    4,事件四,監理工程師不批準變更價款是合理的。理由:工程變更發生追加合同價款的,應該在14天內提出,若是沒有在規定的時間內提出,視為該變更不涉及合同價款的變動。


    合同中來約定變更價款的惜況下,當工程量增加或減少15%以上的,需要進行變更價款。


    5、事件五,建設單位對隱蔽工程有異議,要求復驗,施工單位不予同意,施工單位的做法不正確。
    理由:建設單位對穩蔽工程有異議的.有權要求復驗。


    經現場復驗后檢驗質量滿足要求,施工單位要求補償由此增加的費用,建設單位予以拒絕,建設單
    位的做法不正確。理由:經現場復驗后檢驗質量滿足婆求,復驗增加的費用由建設單位承擔。
    6、事件六,調整后的實際結算價款=


    1425O* (0.2+0.15*1.12/0.99+0.30*1.16/1.01+0.12*0.85/0.99+0.15*0.80/0.96+0.08*1.05/0.78)=14962.13萬元。



    (五)背景資料
    某教學樓工程,建筑面積1.7萬平方米,地下一層,地上六層,眼高25.2m,主體為框架結構,砌筑及抹灰用砂漿采用現場拌制。施工單位進場后,項目經理組織編制了《某教學樓施工組織設計》,經批準后開始施工。在施工過程中,發生了以下事件:



    事件一:根據現場條件,廠區內設置了辦公區、生活區、木工加工區等生產輔助設施。臨時用水進
    行了設計與計算。



    事件二:為了充分體現綠色施工在施工過程中的應用,項目部在臨建施工及使用方案中提出了在節能和能源利用方面的技術要點。



    事件三:結構施工期間,項目有150人參與施工,項目部組建了10人的義務消防隊,樓層配備了消防立管和消防箱。消防箱內消防水龍帶長度達20m。在臨時搭建的95鋼筋加工棚內,配備了2只10L的滅火器。



    事件四:項目總監理工程師提出項目經理部在安全與環境方面管理不到位,要求該企業對職業健康安全管理體系和環境管理體系在本項目的運行進行“診斷”,找出問題所在,幫助項目提高現場管理水平。



    事件五:工程驗收前,相關單位對一間2402的公共教室選取4個監測點,進行了室內環境污染物濃度的檢測,其中兩個主要指標的檢測數據如下:






    問題:
    事件一中,《某教學樓施工組織設計,在計算臨時用水總用水量時。根據用途應考慮哪些方面的用水量?
    事件二的臨建施工及使用方案中,在節能和能源利用方面可以提出哪些技術要點?
    指出事件三中有哪些不妥之處,寫出正確方法。
    事件四中,該企業為了確保上述體系在本項目的正常運行,應圍繞娜些運行活動展開“診斷”?
    事件五中,該房間監測點的選取數量是否合理?說明理由。該房間兩個主要指標的報告監測值為多少?分別判斷該兩項檢測指標是否合格?



    答案解析:
    1、臨時用水量需要考慮:現場施工用水量;施工機械用水量;施工現場生活用水量;生活區生活用水量;消防用水量等。P354.


    2、(1)水資源的節約利用。通過檢測水資源的使用,安裝小流量的設備和器具,在可能的場所重新利用雨水或施工廢水等措施來減少施工期間的用水量,降低用水費用。


    (2)節約電能。通過檢測利用率,安裝節能燈具和設備,利用聲光傳感器控制照明燈具,采用節電型施工機械,合理安排施工時間等降低用電量,節約電能。(3)減少材料的損耗。通過更仔細的采購,合理地現場保管,減少材料的搬運次數,減少包裝,完善操作工藝,增加攤銷材料的周轉次數等降低材料在使用中的消耗,提高材料的使用效率。(4)可回收資源的利用。P298.


    3、(1)組件10人義務消防隊不妥,義務消防隊人數不少于施工總人數的10%,應該是配備15人的義務消防隊。


    (2)消防水龍帶長度20m不妥,應該是不小于25m;


    (3)鋼筋加工棚內配備2只10L滅火器不妥,應該是每平方米配備1只滅火器,95平方米應該配備4只滅火器。P357.


    4、應該圍繞施工現場環境保護、施工現場衛生與防疫、建筑工程文明施工、建筑工程職業病防范、綠色建筑與綠色施工等方面來診斷。P289.


    5、選取點數合理,房屋建筑面積≥100<500m²時,檢測點數不少于3處。


    甲醛:(0.08+0.06+0.05+0.05)/4=0.06;
    氨:(0.2+0.15+0.15+0.14)/4=0.16;
    學校教室屬于Ⅰ類建筑。甲醛濃度應該≤0.2,所以這兩項檢測指標合格。P411.

    點擊進入:2013年一級建造師考試真題及參考答案解析匯總

    分享到:

您是第6573182位訪問本站的用戶
關于網站 | 廣告服務 | 聯系我們 | 公司簡介 | 版權聲明 | 免責條款 | 誠聘英才 | 支付方式
Copyright © 2004-2016 www.zhangshixu.cn,All Right Reserved.
西城校區:北京市西城區車公莊大街甲四號物華大廈B1401/A1301(地鐵2號線、6號線車公莊站H口出口即到)
咨詢電話:010-62112757
湘ICP備11012638號
主站蜘蛛池模板: 天一线缆邯郸有限公司_煤矿用电缆厂家_矿用光缆厂家_矿用控制电缆_矿用通信电缆-天一线缆邯郸有限公司 | 学校用栓剂模,玻璃瓶轧盖钳,小型安瓿熔封机,实验室安瓿熔封机-长沙中亚制药设备有限公司 | 机制砂选粉机_砂石选粉机厂家-盐城市助成粉磨科技有限公司 | 罗茨真空机组,立式无油往复真空泵,2BV水环真空泵-力侨真空科技 | 连续密炼机_双转子连续密炼机_连续式密炼机-南京永睿机械制造有限公司 | 清水混凝土修复_混凝土色差修复剂_混凝土色差调整剂_清水混凝土色差修复_河南天工 | 隧道窑炉,隧道窑炉厂家-山东艾瑶国际贸易 | 天津蒸汽/热水锅炉-电锅炉安装维修直销厂家-天津鑫淼暖通设备有限公司 | TTCMS自助建站_网站建设_自助建站_免费网站_免费建站_天天向上旗下品牌 | 江苏密集柜_电动_手动_移动_盛隆柜业江苏档案密集柜厂家 | 泰安办公家具-泰安派格办公用品有限公司 | 电销卡_稳定企业大语音卡-归属地可选-世纪通信 | 橡胶接头_橡胶软接头_套管伸缩器_管道伸缩器厂家-巩义市远大供水材料有限公司 | 成都租车_成都租车公司_成都租车网_众行宝 | 手持式浮游菌采样器-全排二级生物安全柜-浙江孚夏医疗科技有限公司 | 热风机_工业热风机生产厂家上海冠顶公司提供专业热风机图片价格实惠 | 电机保护器-电动机综合保护器-上海硕吉电器有限公司 | ★店家乐|服装销售管理软件|服装店收银系统|内衣店鞋店进销存软件|连锁店管理软件|收银软件手机版|会员管理系统-手机版,云版,App | 琉璃瓦-琉璃瓦厂家-安徽盛阳新型建材科技有限公司 | C形臂_动态平板DR_动态平板胃肠机生产厂家制造商-普爱医疗 | 领袖户外_深度旅游、摄影旅游、小团慢旅行、驴友网 | 清管器,管道清管器,聚氨酯发泡球,清管球 - 承德嘉拓设备 | 杭州可当科技有限公司—流量卡_随身WiFi_AI摄像头一站式解决方案 | 立式_复合式_壁挂式智能化电伴热洗眼器-上海达傲洗眼器生产厂家 理化生实验室设备,吊装实验室设备,顶装实验室设备,实验室成套设备厂家,校园功能室设备,智慧书法教室方案 - 东莞市惠森教学设备有限公司 | Type-c防水母座|贴片母座|耳机接口|Type-c插座-深圳市步步精科技有限公司 | 长信科技产业园官网_西安厂房_陕西标准工业厂房 | 掺铥光纤放大器-C/L波段光纤放大器-小信号光纤放大器-合肥脉锐光电技术有限公司 | 餐饮小吃技术培训-火锅串串香培训「何小胖培训」_成都点石成金[官网] | 中央空调温控器_风机盘管温控器_智能_液晶_三速开关面板-中央空调温控器厂家 | 洛阳网站建设_洛阳网站优化_网站建设平台_洛阳香河网络科技有限公司 | 泵阀展|阀门展|水泵展|流体机械展 -2025上海国际泵管阀展览会flowtech china | 金属清洗剂,防锈油,切削液,磨削液-青岛朗力防锈材料有限公司 | RS系列电阻器,RK_RJ启动调整电阻器,RQ_RZ电阻器-上海永上电器有限公司 | 机床主轴维修|刀塔维修|C轴维修-常州翔高精密机械有限公司 | 对辊破碎机-液压双辊式,强力双齿辊,四辊破碎机价格_巩义市金联机械设备生产厂家 | 低温等离子清洗机(双气路进口)-嘉润万丰 | 主题班会网 - 安全教育主题班会,各类主题班会PPT模板 | 食安观察网 | 高速龙门架厂家_监控杆_多功能灯杆_信号灯杆_锂电池太阳能路灯-鑫世源照明 | 选矿设备-新型重选设备-金属矿尾矿重选-青州冠诚重工机械有限公司 | 真空泵厂家_真空泵机组_水环泵_旋片泵_罗茨泵_耐腐蚀防爆_中德制泵 |
