2018咨詢工程師考試即將到來,各位考生準備的怎么樣了?請按各省規定時間內完成打印準考證事宜,不要忘記每天練習,加強知識鞏固,以下為2018咨詢工程師《方法與實務》每日一練,希望可以幫助考生迎戰。
2018咨詢工程師《方法與實務》每日一練(4.08)
案例背景
某工程,施工單位向項目監理機構提交了項目施工總進度計劃和各分部工程的施工進度計劃。項目監理機構建立了各分部工程的持續時間延長的風險等級劃分圖和風險分析表,要求施工單位對風險等級在“大”和“很大”范圍內的分部工程均要制定相應的風險預防措施。
問題:

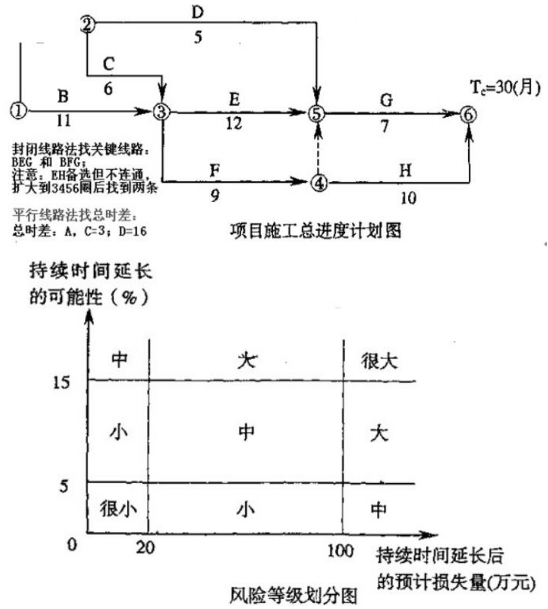

1.找出項目施工總進度計劃(圖6-1)的關鍵線路。

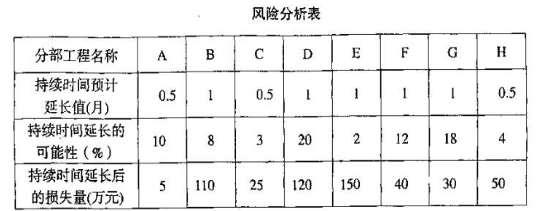

2.風險等級為”大”和“很大”的分部工程有哪些?
3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的工期為多少個月(寫出或在圖上標明計算過程)?關鍵線路上有哪些分部工程?
【參考答案】
1、關鍵線路:
(1)B—E—G(或1—3—5—6);
(2)B—F—H(或1—3—4—6)
2、風險等級為"大"和"很大"的分部工程有:B、G、D。
3、B分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
G分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
D分部工程不在關鍵線路上,持續時間延長1個月,未超過總時差,不影響工期。

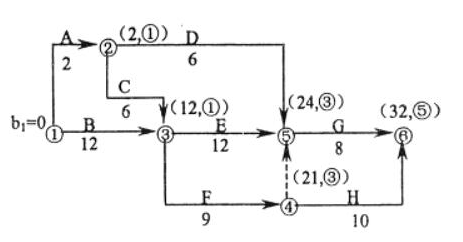

(在圖上標明計算過程)
工期為32個月(1分)。
關鍵線路上的分部工程有B、E、G。
