2018年咨詢工程師備考模式已開啟,為了幫助廣大考生提早復習,加快備考速度,大立教育特別整理了2018年咨詢工程師《方法與實務》考試習題,每天兩道題,輕松學重點。
2018咨詢工程師《方法與實務》每日一練(09.22)
(一)
【背景材料】
某上市公司擬投資新建一個生產項目,委托甲咨詢公司開展可行性研究,通過比較A、B兩個廠址方案的建設條件、建設投資和運營費用,甲咨詢公司推薦了B方案。B方案總建設占用用地面積為100000m2,總建筑面積為150000m2,建(構)筑物及堆場總占地面積為30000m2,根據項目建設規模、場地、物流和安全等條件,甲咨詢公司深人研究了項目的總圖運輸方案。B方案建設投資為9000萬元,流動資金為2000萬元,全部由上市公司自有資金支付。公司目前股票市價為16元,預計年末每股發放股利0.4元,并以每年6%的速度增長。
【問題】
1.除上述內容外,比選廠址方案還應包括哪些內容?
2.總圖運輸方案中應包括哪些主要內容?
3.計算B方案的投資強度和容積率。
4.利用股利增長模型計算項目所用資金的權益資金成本。
5.除股利增長模型法外,普通股資金成本的計算還可采用哪些方法?
【參考答案】
1.除上述內容外,比選廠址方案還應包括的內容有:環境保護條件比較和廠址的安全條件論證比較。
2.總圖運輸方案中應包括的主要內容有:(1)總體布置與廠區總平面布置;(2)豎向布置;(3)運輸;(4)廠區道路;(5)綠化;(6)總圖技術經濟指標。
3.B方案的投資強度=項目固定資產總投資÷項目總用地面積=9000萬元÷10萬m2=900元/m2。B方案的容積率=總建筑面積÷總用地面積=150000m2+100000m2=1.5。
4.項目所用資金的權益資金成本=0.4÷16+6%=8.5%。
5.除股利增長模型法外,普通股資金成本的計算還可采用的方法有:資本資產定價模型法與稅前債務成本加風險溢價法。
(二)
國家提出要建設一個針對特定災害的防災預警系統,以減少災害損失。共有三個互斥的建設方案,壽命期均為20年。根據統計資料分析及專家論證,如果不建造該預警系統,預期未來每年災害經濟損失為120億元;如果建造該防災預警系統,除需要初始投資外,每年還需要支付系統維護費用,但可降低每年預期災害損失。各方案的初始投資、每年運營維護費用及預期年損失等資料見表3。設定基準收益率為8%。

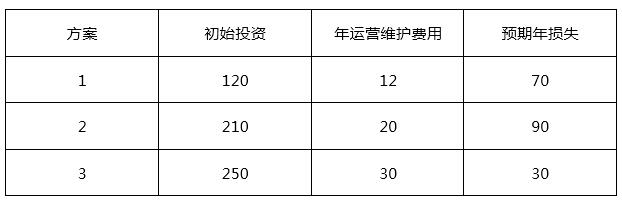

表3 各方案投資、費用及預期損失表 單位:億元
【問題】
1.計算各方案初始投資的費用年值和各方案預期每年減少損失的效益、
2.項目財務評價人員擬采用費用年值比較法來評價三個方案的優劣,請判斷該方法是否恰當,為什么?
3.請利用效益/費用分析法判斷哪些方案不可行,哪些方案可行,并請從中選擇出一個最優方案。
【答案】
1.方案1的初始投資的費用年值=120(A/P,8%,20)=12.222(億元)
方案2的初始投資的費用年值=210(A/P,8%,20)=21.389(億元)
方案3的初始投資的費用年值=250(A/P,8%,20)=25.463(億元)
方案1預期每年減少損失的效益=120-70=50(億元)
方案2預期每年減少損失的效益=120-90=30(億元)
方案3預期每年減少損失的效益=120-30=90(億元)
2.費用年值比較法適用于效益相同或基本相同,又難于具體估算效益的方案進行比較的情況。而本題中三個方案的效益顯然不同,所以不宜采用該方法。
3.方案l的效益/費用=50/(12.222+12)=2.06>1
方案2的效益/費用=30/(21.389+20)=0.72<1
方案3的效益/費用=90/(25.463+30)=1.62>1
由此可以看出,方案1和方案3是可行的,方案2在經濟上不可行。進一步比較方案1和方案3:
差額效益/差額費用=(90-50)/(25.463+30-12.222-12)=1.28>1
所以投資額大的方案優,即方案3優。
