一、單項選擇題
1.以下()不是夯實土。
A.自然堆放的士
B.錘夯實的土
C.強夯的土
D.振動壓實的土
【答案】A
【解析】夯實土是指按規范要求經過分層碾壓、夯實的土。重錘夯實的土、強夯的土、振動夯實的土都屬亦到于實土。
2.挑梁壓入墻內的長度一般為懸挑長度的()倍。
A.1.5
B.1
C.2
D.2.5
【答案】A
【解析】挑梁式,是從橫墻上伸出挑梁,陽臺板擱置在挑梁上。挑梁壓入墻內的長度一股為懸挑長度的15倍左右,為防止挑梁端部外露而影響美觀,可增設邊梁。陽臺板的類型和跨度通常與房間樓板一致。挑梁式的陽臺懸挑長度可適當大些,而陽臺寬度應與橫墻間距(即房間開間)一致。挑梁式陽臺應用較廣泛。
3.硅酸鹽水泥初凝時間不得早于(),終凝時間不得遲于()。
A.45min 6.5h
B.30min 6h
C.30min 5h
D.40min 10h
【答案】A
【解析】現行國家標準《通用硅酸鹽水泥》CB175一2007規定,硅酸鹽水泥初凝時間不得早于45m,終凝時間不得遲于6.5h;普通硅酸鹽水泥初凝時間不得早于45min,終凝時間不得遲于10h。

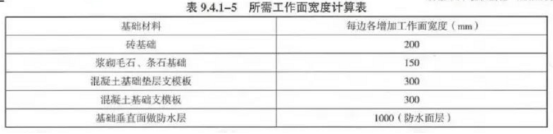

4.根據《房屋建筑與裝飾工程綜合定額》2018,混凝土基礎墊層每邊增加工作面()。
A.150mm
B.400mm
C.300mm
D.250mm
【答案】C
【解析】見下表
5.根據《房屋建筑與裝飾工程綜合定額》2018,人工費按照2017年廣東省建筑市場綜合水平取定,各時期地區水平差異可按照()。
A.動態人工調整系數進行調整
B.人工日工日
C.人工單價
D.人工綜合單價
【答案】A
【解析】綜合定額人工費按照2017年廣東省建筑市場綜合水平取定,各時期各地區的水平差異可按各市發布的動態人工調整系數進行調整。
6.以下()不是最高投標限價的優點。
A.調整基準價
B.有效控投資,防止惡性哄抬報價
C.提供透明度
D.公平竟爭
【答案】A
【解析】采用最高投標限價招標的優點:
①可有效控制投資防止惡性哄共抬報價帶來的投資風險:
②提高了透明度,避免了暗箱操作、尋租等違法活動的產生網交
③可使各投標人自主報價、公平競爭,符合市場規律,投標人自主報價,不受標底的左右:
④既設置了控制上限又盡量減少了業主依賴評標基準價的影響。
7.關于半地下室的劃份,以下說法正確的是()。
A.房間室內地面低于室外設計地面的平均高度大于該房間平均凈高的1/2,且不大于1/2者
B.房間室內地面低于室外設計地面的平均高度大于該房間平均凈高的1/3,且不小于1/2者
C.房間室內地面低于室外設計地面的平均高度大于該房間平均凈高的1/2,且不大于1/3者
D.房間室內地面低于室外設計地面的平均高度大于該房間平均凈高的1/3,且不大于1/2者
【答案】D
【解析】半地下室:房間室內地面低于室外設計地面的平均高度大于該房間平均凈高的1/3,且不大于1/2者。
8.根據《房屋建筑與裝飾工程量計算規范》(GB/50854-2013),有梁板(包括主、次梁與板)計算規則,以下說法正確的是()。
A.梁和板面積分別計算
B.梁和板面積合并計算
C.梁和板體積分別計算
D.梁和板體積合并計算
【答案】D
【解析】有梁板、無梁板、平板、拱板、薄殼板、欄板、天溝(楹溝)、挑檐板:以“”計量,按設計圖示尺寸以體積計算,不扣除單個面積≤0.3的柱、垛以及孔洞所占體積,壓形鋼板混凝土樓板扣除構件內壓形鋼板所占體積有梁板(包括主、次梁與板)按梁、板體積之和計算,無梁板按板和柱帽體積之和計算,各類板伸入墻內的板頭并入板體積內,薄殼板的肋、基梁并入薄殼體積內計算。
二、多項選擇題
1.以下()屬于二類土
A.粉士環
B.砂土
C.強鹽漬土
D.黏土
E.碎石土
【答案】CDE
【解析】見下表。
2.以下()是安全玻璃。
A.鋼化玻璃
B.夾絲玻璃
C.夾層玻璃網
D.中空玻璃
E.真空玻璃
【答案】ABC
【解析】安全玻璃包括防火玻璃、鋼化玻璃、夾絲玻璃、夾層玻璃
3.鋼筋連接的方法有()。
A.電弧焊
B.綁扎搭接
C.機械連接
D.電渣壓力焊
E.****
【答案】ABCD
【解析】鋼筋的連接方法有焊接連接、綁扎搭接連接和機械連接。常用焊接方法有:閃光對焊、電弧焊電阻點焊、電渣壓力焊、埋弧壓力焊、氣壓焊等。
4.以下()是預制樁施工機械。
A.液壓沖擊錘
B.回旋鉆機
C.全液壓靜力壓樁機
D.沖擊鉆機環
E.旋挖鉆機
【答案】AC
【解析】預制樁施工機械包括柴油錘、振動錘液壓沖擊樁錘、全液壓靜力壓樁機。
5.分部分項工程項目清單必載明()。
A.項目編碼
B.項目名稱
C.項目特征
D.項目單位
E.****
【答案】ABC
【解析】分部分項工程項目清單必須載陰項目編碼、項目名稱、項目特征、計量單位和工程量,分部分項工程項目清單必須根據各專業工程工程量計算規范規定的項目編碼、項目名稱、項目特征、計量單位和工程量計算規則進行編制。
6.根據《建筑工程建筑面積計算規范》(GBT50353-2013),以下()不計算建筑面積。
A.露臺、露天游泳池
B.外墻外保溫層
C.寬度1.2米的無柱雨蓬
D.與室內相通的變形縫
E.****
【答案】AC
【解析】建筑物的外墻外保溫層,應按其保溫材料的水平截面積計算,并計入自然層建筑面積。與室內相通的變形縫,是指暴露在建筑物內,在建筑物內可以看得見的變形縫,應按其自然層合并在建筑物面積內計算。對于高低聯跨的建筑物,當高低跨內部連通時,其變形縫應計算在低跨面積內。
三、案例分析題
案例一
85-90,給出教材304頁例11.2.1。
85:預拌水泥砂漿M7.5單價173.27元/m3,預拌水泥砂漿M7.5單價175.37元/m3,求相差1000m水泥砂漿的價格。
86:預拌水泥砂漿M7.5單價173.27元/m3,預拌水泥砂漿M7.5單價175.37元/m3,求綜合單價。
(本題題干不明確,同一種材料兩個單價,無法作答)
案例二

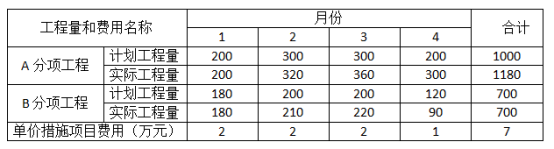

某工程項目發包人與承包人簽訂了施工合同,工期4個月。工程內容包括A、B兩項分項工程,綜合單價分別為360.00元/m3、220.00元/m3:管理費和利潤為人材機費用之和的16%;規費和稅金為人材機費用、管理費和利潤之和的10%。各分項工程每月計劃和實際完成工程量及單價措施項目費用見下表。
分項工程工程量及單價措施項目費用數據表
總價措施項目費用6萬元(其中安全文明施工費3.6萬元):暫列金額15萬元。
合同中有關工程價款結算與支付約定如下:
1.開工日10天前,發包人應向承包人支付合同價款(扣除暫列金額和安全文明施工費)的20%作為工程預付款,工程預付款在第2、3個月的工程價款中平均扣回;
2.開工后10日內,發包人應向承包人支付安全文明施工費的60%,剩余部分和其它總價措施項目費用在第2、3個月平均支付;
3.發包人按每月承包人應得工程進度款的90%支付;
4.當分項工程工程量增加(或減少)幅度超過15%時,應調整綜合單價,調整系數為0.9(或1.1);措施項目費按無變化考慮;
5.B分項工程所用的兩種材料采用動態結算方法結算,該兩種材料在B分項工程費用中所占比例分別為12%和10%,基期價格指數均為100。
施工期間,經監理工程師核實及發包人確認的有關事項如下:
1.第2個月發生現場計日工的人材機費用6.8萬元;
2.第4個月B分項工程動態結算的兩種材料價格指數分別為110和120。
【問題】
1.該工程會同價為多少萬元?工程預付款為多少萬元?
2.第2個月發包人應支付給承包人的工程價款為多少萬元?
3.到第3個月未B分項工程的進度偏差為多少萬元?
4.第4個月A、B兩項分項工程的工程價款各為多少萬元?發包人在該月應支付給承包人的工程價款為多少萬元?
(計算結果保留三位小數)
【解析】
1.(1)①分部分項工程費:1000×360+700×220=51.4萬元
②措施項目費:7+6=13萬元
③其他項目費:15萬元
合同價為(51.4+13+15)×(1+10%)=87.340(萬元)
(2)工程預付款=【87.340-(15+3.6)×(1+10%)】×20%=13.376(萬元)
2.第2個月
分部分項工程費:320×360+210×220=16.140萬元
②措施項目費:2+(6-3.6×60%)/2=3.920萬元
③6.8×(1+16%)=7.888萬元
第2個月發包人應支付給承包人的工程款為(16.140+3.920+7.888)×(1+10%)×90%-13.376/2=20.981萬元
3.第3個月B分項工程
(1)擬完工程計劃費用:(180+200+200)×220×1.1=14.036萬元
(2)已完工程計劃費用:(180+210+220)×220×1.1=14.762萬元
進度偏差=14.762-14.036=0.726萬元,實際進度提前0.726萬元。
4.(1)A分項:
工程量偏差:(1180-1000)/1000=18%>15%
超出15%上的T程量執行新價:360x09=324/m3
新價量:1180-1000×1.15=30m3
原價量:300-30=270m3
A分項工程量價款:(270×360+30×324)×1.1=11.761萬元
(2)B分項工程款:90×220×1.1×(0.78+0.12×110/100+0.1×120/100)=2.248萬元
(3)第4個月發包人應支付給承包人的工程款為(11.761+2.248+1×1.1)×90%=13.598萬元
新考季,新起點,努力備考的你,還需要有更多的輔助。大立教育重磅打造2022年二級造價工程師課程輔導體系,目前,惠學套餐班、全程護航班及全程金鉆護航班已經上線,業內資深講師加盟,精彩講解各科重要考點,授課內容全面覆蓋考試得分點,更有多類精編講義與復習資料做助攻,讓您放心備考,快速突破合格線!在線咨詢課程
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理基礎知識 | 網授900元 | 網授1600元 | 課程導學 深度精講 |
大立內部講義 | 立即報名 |
計量與計價實務 | 網授1200元 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理基礎知識 | 面授2200元 網授2000元 |
面授/直播 4200元 網授3600元 |
課程導學 深度精講 預測串講 |
大立內部講義 | 立即報名 |
計量與計價實務 | 面授2600元 網授2200元 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理基礎知識 | 面授3000元 網授2600元 |
面授/直播 5600元 網授4800元 |
課程導學 深度精講 預測串講 |
大立內部講義 點睛資料 |
立即報名 |
計量與計價實務 | 面授3800元 網授3200元 |
