|
2011年全國監理工程師執業資格考試試卷
《建設工程監理概論》
一、單項選擇題(共50題,每題1分。每題的備選項中,只有1個最符合題意)
1.關于建設工程監理的說法,正確的是( )。
A.建設工程監理的行為主體包括監理企業、建設單位和施工單位
B.監理單位處理工程變更的權限是建設單位授權的結果
C.建設工程監理的實施需要建設單位的委托和施工單位的認可
D.建設工程監理的依據包括委托監理合同、工程總承包合同和分包合同
2.監理單位在建設工程監理工作中體現公正性要求的是( )。
A.維護建設單位的合法權益時,不損害施工單位的合法權益
B.協助建設單位實現其投資目標,力求在計劃的目標內建成工程
C.按照委托監理合同的規定,為建設單位提供管理服務
D.建立健全管理制度,配備有豐富管理經驗和應變能力的監理工程師
3.監理單位對施工單位建設行為的監督管理,是從( )的角度對建設工程生產過程實施的管理。
A.工程總承包方 B.施工總承包方 C.產品生產者 D.產品需求者
4.政府投資項目決策前,需由咨詢機構對項目進行評估論證,特別重大的項目還應實行專家( )制度。
A.決策 B.評議 C.審定 D.驗收
5.某工程,施工單位于3月10日進入施工現場開始建設臨時設施,3月15日開始拆除舊有建筑物,3月25日開始永久性工程基礎正式打樁,4月10日開始平整場地。該工程的開工時間為( )。
A.3月10日 B.3月15日 C.3月25日 D.4月10日
6.工程保修期內,檢查工程質量狀況、鑒定質量問題責任、督促責任單位維修,是監理工程師( )特點的具體體現。
A.執業范圍廣泛 B.執業技能全面 C.執業責任重大 D.執業內容復雜
7.關于合伙監理企業的法人資格和承擔責任的說法,正確的是( )。
A.具有法人資格,獨立對外承擔責任
B.具有法人資格,由合作各方對外承擔連帶責任
C.不具有法人資格,由合作各方對外承擔連帶責任
D.不具有法人資格,但可獨立對外承擔責任
8.根據《國務院關于投資體制改革的決定》,對于企業不使用政府資金投資建設的項目,視情況實行( )。
A.審批制或備案制 B.核準制或備案制 C.審批制或審核制 D.核準制或審批制
9.為了建立建設工程實際值與計劃值的對應關系,在建設工程控制的環節中,目標分解應滿足的要求是( )。
A.分解深度、細度相同,且分解原則、方法也相同
B.分解深度、細度不同,但分解原則、方法相同
C.分解深度、細度相同,但分解原則、方法不同
D.分解深度、細度不同,且分解原則、方法也不同
10.在預先分析各種風險因素及其導致目標偏差可能性的基礎上,擬訂和采取有針對性的
預防措施,從而減少乃至避免目標偏離的控制方式是( )。
A.閉環控制 B.反饋控制 C.主動控制 D.被動控制
11.關于主動控制與被動控制的說法,錯誤的是( )。
A.僅采取被動控制措施,出現偏差是不可避免的
B.僅采取主動控制措施是不可能的,也是不經濟的
C.采取主動措施需付出一定代價,適合于風險量大的風險事件
D.被動控制可以針對出現的問題采取措施,比主動控制效果好
12.在建立和完善建設工程數據庫的過程中,確定數據庫結構之后面臨的最主要任務是( )。
A.編制用戶使用手冊 B.修正數據的“時間表”
C.積累和分析工程數據 D.培訓數據庫的使用人員
13.從動態控制角度,關于建設工程進度控制的說法,正確的是( )。
A.進度控制措施可能對投資目標和質量目標產生不利的影響
B.局部工期拖延對進度計劃中的關鍵工作產生直接的影響
C.局部工期拖延將對進度目標造成等值或等比例的延誤
D.進度目標的實現取決于進度計劃中關鍵工作的按期完成
14.關于施工階段特點的說法,錯誤的是( )。
A.施工階段是影響建設工程投資的關鍵階段
B.施工階段是資金投入量最大的階段
C.施工階段是實現建設工程價值和使用價值的主要階段
D.施工階段的風險因素多,合同關系復雜.
15.關于投機風險和純風險重復出現的概率的說法,正確的是( )。
A.投機風險重復出現的概率較小,純風險重復出現的概率較大
B.投機風險重復出現的概率較大,純風險重復出現的概率較小
C.投機風險和純風險重復出現的概率均較大
D.投機風險和純風險重復出現的概率均較小
16.下列風險管理目標中,屬于風險事件發生后風險管理的首要目標是( )。
A.使潛在損失最小 B.使實際損失減少到最低程度
C.減少憂慮及相應的憂慮價值 D.滿足外部的附加義務
17.建設工程風險識別過程包括:①建立建設工程風險清單,②識別建設工程風險因素、風險事件及后果,③建設工程風險分解,④判斷是否存在新的風險等工作步驟,就上述①~④項工作而言,正確的排序是( )。
A.①④②③ B.④②①③ C.①③④② D.③④②①
18.根據保險公司公布的潛在損失一覽表,對建設工程風險進行識別的方法是( )。
A.專家調查法 B.經驗數據法 C.初始清單法 D.風險調查法
19.以一定方式中斷風險源,使其不發生或不再發展,從而避免可能產生的潛在損失的風險對策是( )。
A.損失控制 B.風險自留 C.風險轉移 D.風險回避
20.在損失控制計劃系統中,使因嚴重風險事件而中斷的工程實施過程盡快全面恢復,并減少進一步的損失的計劃是( )。
A.應急計劃 B.恢復計劃 C.災難計劃 D.預防計劃
21.在組織中,直接調動和組織人力、財力、物力等具體活動是( )的體現。
A.決策層 B.協調層 C.執行層 D.操作層
22.對業主合同管理而言,項目總承包管理模式的特點是( )。
A.合同關系簡單,故合同管理難度較小
B.合同關系簡單,但合同管理難度較大
C.合同關系復雜,故合同管理難度較大
D.合同關系復雜,但合同管理難度較小
23.下列建設工程監理委托模式中,要求監理單位具有較強的合同管理與組織協調能力的是( )。
A.在采用設計或施工總分包模式時,建設單位委托一家監理單位提供實施階段全過程的監理服務
B.在采用設計或施工總分包模式時,建設單位按照設計階段和施工階段分別委托監理單位提供監理服務
C.在采用平行承發包模式時,建設單位委托多家監理單位提供監理服務
D.在采用平行承發包模式時,建設單位委托一家監理單位提供監理服務
24.關于總監理工程師負責制原則所體現的權責主體的說法,正確的是( )。
A.總監理工程師既是工程監理的責任主體,又是工程監理的權力主體
B.總監理工程師只是工程監理的責任主體,不是工程監理的權力主體
C.總監理工程師既是工程監理的權利主體,又是工程監理的責任主體
D.總監理工程師只是工程監理的權利主體,不是工程監理的責任主體
25.在項目監理機構組織形式中,易造成職能部門對指揮部門指令矛盾的是( )。
A.職能制監理組織形式 B.直線職能制監理組織形式
C.矩陣制監理組織形式 D.直線制監理組織形式

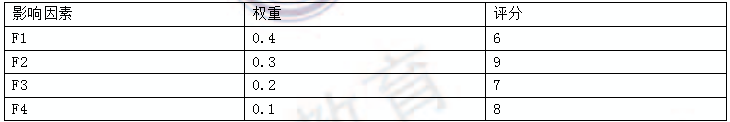

26.某工程的復雜程度等級評定見下表,該工程復雜程度等級的評分值是( )分。
A.6.0 B.7.3 C.7.5 D.9.0
27.在建設工程監理過程中,監理人員的配備、銜接和調度等事宜屬于監理機構內部( )關系的協調。
A.人際 B.組織 C.需求 D.計劃
28.關于監理大綱、監理規劃和監理實施細則的說法,正確的是( )。
A.監理大綱由總監理工程師主持編制,經監理單位法定代表人批準
B.監理規劃由總監理工程師主持編制,經監理單位技術代表人批準
C.監理實施細則由專業監理工程師負責編制,經監理單位技術代表人批準
D.監理大綱、監理規劃和監理實施細則均依據委托監理合同編寫
29.對建設單位而言,監理規劃是( )的依據。
A.指導項目監理機構開展監理工作 B.擇優確定監理單位
C.確認監理單位履行合同 D.監督管理監理單位
30.下列各組數值比較中,一般不用于投資控制動態比較的是( )。
A.合同價與實際投資值 B.投標價與施工圖預算值
C.概算值與施工圖預算值 D.合同價與概算值
31.國際上的專業化項目管理公司受施工單位委托時,主要為施工單位提供( )服務。
A.成本控制和進度控制 B.進度控制和質量控制
C.工程合同咨詢和索賠 D.質量控制和工程合同咨詢
32.非代理型CM合同談判中的焦點和難點在于( )。
A.確定CM費 B.確定GMP的具體數額
C.確定計價原則 D.確定計價方式
33.在EPC合同條件中,對業主更換業主代表的規定是( )。
A.需提前28天通知承包商,且需征得承包商的同意
B.只需提前28天通知承包商,不需征得承包商的同意
C.需提前14天通知承包商,且需征得承包商的同意
D.只需提前14天通知承包商,不需征得承包商的同意
34.下列Partnering模式的特征和要素中,屬于Partnering模式要素的是( )。
A.共同的目標 B.出于自愿
C.高層管理參與 D.信息的開放性
35.Project Controlling與建設項目管理的相同點是( )。
A.工作內容相同 B.控制原理相同
C.服務對象相同 D.服務時間相同
36.關于建設工程文件移交的說法,錯誤的是( )。
A.施工單位應將在工程建設過程中形成的文件向監理單位檔案管理機構移交
B.監理單位應將在工程建設過程中形成的文件向建設單位檔案管理機構移交
C.設計單位應將在工程建設過程中形成的文件向建設單位檔案管理機構移交
D.建設單位應將匯總的建設工程文件檔案向地方城建檔案管理部門移交
37.關于歸檔工程文件組卷方法的說法,正確的是( )。
A.竣工文件可按施工投標、施工準備、施工過程和工程交驗組卷
B.監理文件可按單位工程、分部工程、專業、階段等組卷
C.工程準備階段文件可按設計準備、施工準備、生產準備等組卷
D.竣工驗收文件應按專業、分部工程、單位工程組卷
38.關于對監理例會上各方意見不一致的重大問題在會議紀要中處理方式的說法,正確的是( )。
A.不應記入會議紀要,以免影響各方意見一致問題的解決
B.應將各方的主要觀點記入會議紀要,但與會各方代表不簽字
C.應將各方的主要觀點記入會議紀要的“其他事項”中
D.應就意見一致和不一致的問題分別形成會議紀要
39.項目監理機構對施工組織設計審核的內容不包括( )。
A.施工部署是否合理 B.施工總平面圖布置是否合理
C.質量保證措施是否可靠并具有針對性 D.征地拆遷工作是否滿足工程進度的需要
40.下列各組施工單位用表與監理單位用表中,不存在對應關系的是( )。
A.報驗申請表—報驗審批表
B.費用索賠申請表—費用索賠審批表
C.工程臨時延期申請表—工程臨時延期審批表
D.監理工程師通知單—監理工程師通知回復單
41.根據《建筑法》,中止施工滿1年的工程恢復施工時,施工許可證應由( )。
A.施工單位報發證機關核驗 B.監理單位向發證機關提出核驗
C.建設單位報發證機關核驗 D.建設單位向發證機關提出核驗
42.根據《建設工程質量管理條例》,施工單位在施工過程中發現設計文件和圖樣有差錯的,應當( )。
A.及時提出意見和建議 B.要求設計單位改正
C.報告建設單位要求設計單位改正 D.報告監理單位要求設計單位改正
43.根據《建設工程安全生產管理條例》,注冊執業人員未執行法律、法規和工程建設強制性標準,情節嚴重的,吊銷執業資格證書,( )不予注冊。
A.1年內 B.5年內 C.8年內 D.終身
44.根據《民用建筑節能條例》,在正常使用條件下,保溫工程的最低保修期限為( )年。
A.1 B.2 C.3 D.5
45.根據《建設工程監理范圍和規模標準規定》,下列建設工程中,不屬于必須實行監理的是( )。
A.總投資在3000萬元以上的市政工程項目
B.使用國際組織援助資金總投資額為400萬美元的項目
C.建筑面積為2000m2的小型劇場項目
D.建筑面積小于5萬m2的住宅項目
46.根據《工程監理企業資質管理規定》,下列工程監理企業資質標準中,在綜合資質、專業甲級、專業乙級和專業丙級要求中相同的是( )。
A.企業技術負責人應為注冊監理工程師
B.企業技術負責人應具有工程類高級職稱
C.注冊資本不少于300萬元
D.注冊造價工程師不少于1人
47.根據《建設工程監理與相關服務收費管理規定》,僅將質量控制和安全生產監督管理服務委托給監理人的,其收費不宜低于施工監理服務收費額的( )。
A.80% B.70% C.60% D.50%
48.根據《建設工程監理規范》,監理規劃應在( )后開始編制。
A.收到設計文件和施工組織設計
B.簽訂委托監理合同及收到設計文件和施工組織設計
C.簽訂委托監理合同及收到施工組織設計
D.簽訂委托監理合同及收到設計文件
49.根據《建設工程監理規范》,專業監理工程師應對承包單位進場的工程材料、構(配)件和設備采用( )方式進行檢驗。
A.平行檢驗或旁站 B.見證取樣或旁站
C.平行檢驗或見證取樣 D.平行檢驗和見證取樣
50.根據《建設工程監理規范》,工程項目的重點部位、關鍵工序應由( )協商后共同確認。
A.建設單位和項目監理機構 B.總監理工程師和承包單位項目經理
C.項目監理機構和承包單位 D.承包單位和建設單位
二、多項選擇題(共30題,每題2分,每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
51.關于建設工程監理特點的說法,正確的是( )。
A.建設工程監理是受建設單位的委托,只為建設單位服務
B.建設工程監理是依靠法律與行政手段強制推行的制度
C.建設工程監理的市場準人采取了企業資質和人員資格的雙重控制
D.建設工程監理的主要方法是規劃、控制、協調
E.建設工程監理可促使施工單位保證建設工程質量
52.根據《國務院關于投資體制改革的決定》,對采用( )方式的政府投資項目,有關主管部門只審批資金申請報告。
A.直接投資 B.資本金注入 C.貸款貼息
D.投資補助 E.轉貸
53.建設項目董事會的職權包括( )。
A.負責籌措建設資金 B.負責提出開工報告
C.負責控制工程投資、工期和質量 D.負責生產準備和培訓人員
E.負責提出項目竣工驗收申請報告
54.下列監理工程師權利和義務中,既是監理工程師權利又是監理工程師義務的有( )。
A.使用注冊監理工程師的稱謂 B.在規定范圍內從事執業活動
C.保證執業活動成果的質量,并承擔相應責任 D.在本人執業活動所形成的工程監理文件上簽字
E.接受繼續教育
55.根據建立健全企業信用管理制度的要求,監理單位應當建立的信用管理制度包括( )。
A.合同管理制度 B.項目監理機構管理制度
C.與建設單位的合作制度 D.監理服務需求調查制度
E.內部信用管理責任制度
56.下列關于被動控制的說法,正確的有( )。
A.被動控制的作用之一是可以降低偏差發生的概率 B.被動控制可以降低目標偏離的嚴重程度
C.被動控制表現為一個循環過程 D.被動控制是一種面對現實的控制
E.被動控制是一種前饋控制
57.應用建設工程數據庫確定建設工程目標的工作內容包括( )。
A.確定建設工程數據庫基本結構 B.明確擬建工程的基本技術要求
C.找出擬建工程與已建類似工程的差異 D.調整修正擬采用的已建類似工程數據
E.分解建設工程項目目標
58.對建設工程進度全方位控制時重點是對( )進行控制。
A.各階段工作的合理搭接 B.關鍵線路的進度
C.建設工程所有工作內容的進度 D.建設工程所有工程內容的進度
E.影響進度的各種因素
59.建設工程目標控制的組織措施包括( )。
A.確定建設工程發包組織管理模式 B.明確目標控制人員的任務和職能分工
C.落實目標控制機構與相關人員 D.改善目標控制工作流程
E.對技術方案組織技術經濟分析論證
60.對每一個建設工程的風險都從頭開始識別,該做法的缺點有( )。
A.不利于專業風險識別人員積累經驗 B.耗費時間和精力,風險識別工作效率低
C.可能導致風險識別的隨意性 D.不利于按時間維對建設工程風險進行分解
E.不便積累風險識別的成果資料
61.導致非計劃性風險自留的原因主要有( )。
A.缺乏風險意識 B.風險識別失誤
C.已建立非基金儲備 D.有母公司保險
E.期望損失不嚴重
62.與其他的風險對策相比,非保險轉移對策的優點主要體現在( )。
A.可以轉移某些不可投保的潛在損失 B.雙方當事人對合同條款的理解不會發生分歧
C.被轉移者有能力更好地進行損失控制 D.可以中斷風險源,使其不發生或不再發展
E.可以降低損失的發生概率或降低損失的嚴重程度
63.施工總分包模式的優點之一是利于質量控制,其原因在于( )。
A.有分包單位的自控 B.有總包單位的監督
C.有監理單位的檢查認可 D.有合同約束與分包單位之間相互制約
E.有監理單位監督與分包單位之間相互制約
64.建設工程監理的實施原則包括( )。
A.守法、誠信、公平、科學的原則
B.公正、獨立、自主的原則
C.嚴格監理、熱情服務的原則
D.管理跨度與管理層次統一的原則
E.綜合效益的原則
65.影響項目監理機構人員數量的主要依據包括( )。
A.工程建設強度 B.建設工程復雜程度 C.建設工期長短
D.監理單位的業務水平 E.項目監理機構的組織結構和任務職能分工
66.下列建設工程監理組織協調方法中,不具有合同效力的有( )。
A.會議協調法 B.交談協調法 C.書面協調法 D.訪問協調法
E.情況介紹法
67.監理規劃的編寫依據包括( )。
A.監理大綱 B.工程分包合同 C.工程設計文件
D.工程施工承包合同 E.工程施工組織設計文件
68.監理規劃中質量控制的組織措施包括( )。
A.嚴格質量檢查與監督 B.拒付不合格工程的款項
C.落實質量控制責任 D.完善監理人員職責分工
E.制訂質量監督管理制度
69.國際上,工程咨詢公司參與聯合承包工程的形式一般有( )。
A.與土木工程承包商和設備制造商組成聯合體共同承包項目
B.作為總承包商,承擔項目的主要責任和風險,而承包商則作為分包商
C.以Project Controlling模式參與工程實施
D.以項目發起人和策劃公司的身份參與BOT項目
E.以非代理型CM模式參與工程實施
70.關于EPC模式計價和付款方式的說法,正確的有( )。
A.采用單價合同,且在任何情況下不允許調整單價
B.采用總價合同,且接近于固定總價合同
C.采用總價合同,但允許因物價因素而調價
D.工程的期中付款先由工程師審查工程量和承包商的結算報告
E.工程的期中付款由業主直接按合同規定的數額或比例支付
71.在采用Partnering模式時,工程實施產生的效益由建設工程參與各方共享,其中無形效益有( )。
A.避免爭議和訴訟的產生 B.工程信息增加
C.工作積極性提高 D.建設周期縮短
E.施工單位社會信譽提高
72.國家、省市重點工程項目或一些特大型、大型工程項目的( ),必須有地方城建檔案管理部門參加。
A.單機試車 B.聯合試車 C.工程驗收 D.工程移交
E.工程預驗收
73.下列工程中,其工程檔案不需移交城建檔案管理部門,暫由建設單位保管的有( )。
A.改建工程 B.停建工程 C.擴建工程 D.緩建工程
E.修繕工程
74.關于工程款支付申請及附件的說法,正確的有( )。
A.在申請工程預付款支付時,應附施工合同中關于預付款規定的條款
B.在申請進度款支付時,應附已完工程計量單及監理工程師審核報告
C.在申請竣工結算款支付時,應附竣工結算資料及竣工結算協議書
D.在申請工程變更費用支付時,應附工程變更單及有關資料
E.在申請索賠費用支付時,應附費用索賠申請表及有關資料
75.根據《建筑法》,建設單位申請領取施工許可證應當具備的條件包括( )。
A.已經取得規劃許可證 B.拆遷完畢 C.已經確定建筑施工企業
D.有保證工程質量和安全的具體措施 E.建設資金已經落實
76.某房屋建筑工程,建設單位與施工單位在工程質量保修書中對保修期限作如下規定,其中符合《建設工程質量管理條例》規定的有( )。
A.裝修工程1年 B.安裝工程2年 C.屋面防水工程10年
D.主體結構工程30年 E.其他有防水要求的工程5年
77.根據《建設工程安全生產管理條例》,工程施工單位應當在危險性較大的分部分項工程的施工組織設計中編制( )。
A.施工總平面布置圖 B.安全技術措施 C.專項施工方案
D.臨時用電方案 E.施工總進度計劃
78.關于工程監理企業資質的說法,符合《工程監理企業資質管理規定》的有( )。
A.綜合資質由企業所在地省級建設主管部門初審
B.專業資質由企業所在地省級建設主管部門審批
C.事務所資質由企業所在地市級建設主管部門審批
D.工程監理企業資質證書的有效期為5年
E.工程監理企業資質證書的有效期為3年
79.根據《建設工程監理規范》,專業監理工程師的職責包括( )。
A.參與工程質量事故調查 B.對進場材料、設備、構(配)件進行平行檢驗
C.主持整理工程項目的監理資料 D.負責本專業分項工程驗收及隱蔽工程驗收
E.負責本專業的工程計量工作
80.根據《建設工程監理規范》,總監理工程師不得委托給總監理工程師代表的工作有( )。
A.主持編寫監理規劃 B.調換不稱職的監理人員
C.審查和處理工程變更 D.主持監理工作會議
E.審核簽認竣工結算
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
