夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材二章二節重點,讓您更好學習。
二章 流水施工原理
二節 有節奏流水施工(S)
一、固定節拍流水施工
(一)固定節拍流水施工的特點
●所有施工過程在各個施工段上的流水節拍均相等;
●相鄰施工過程的流水步距相等,且等于流水節拍;
●專業工作隊數等于施工過程數;
●各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
(二)固定節拍流水施工工期
1.有間歇時間的固定節拍流水施工
間歇時間是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等待時間。包括工藝間歇時間(Gj,j+1)和組織間歇時間(Zj,j+1)。
對于有間歇時間的固定節拍流水施工,其流水施工工期T可按下式計算:
施工過程數目n=4;
施工段數目m=4;
流水節拍t=2;
流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;
組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;
工藝間歇GⅠ,Ⅱ=GⅢ,Ⅳ=0,GⅡ,Ⅲ=1。
流水施工工期為:
T=(m+n-1)t+∑G+∑Z=(4+4-1)×2+1+0=15天

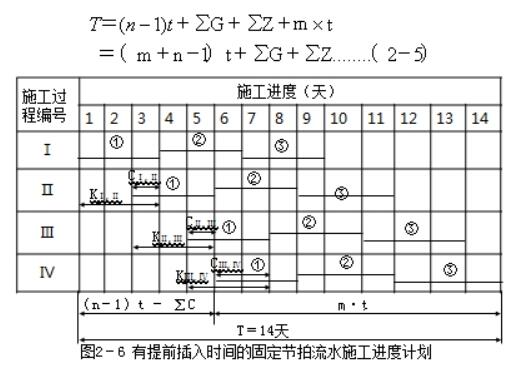

2.有提前插入時間的固定節拍流水施工
提前插入時間是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。有提前插入時間的固定節拍流水施工的流水施工工期T可按下式計算:
施工過程數目n=4;
施工段數目m=3;
流水節拍t=3;
流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;
組織間歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;
工藝間歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0;
提前插入時間CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2。
流水施工工期為:
T=(n-1)t+∑G+∑Z-∑C+m·t
=(4-1)×3+0+0-(1+1+2)+3×3=14天
或 T=(m+n-1)t+∑G+∑Z-∑C
=(3+4-1)×3+0+0-(1+1+2)=14天
2019年,大立教育為廣大備考監理工程師的考生們,精心設計了精品班、基礎班、保障班,針對不同類型考生提出不同的解決方案,憑借16年的經驗和實力,足以幫你快速成功取證!>>立即了解詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端模考卷/必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
